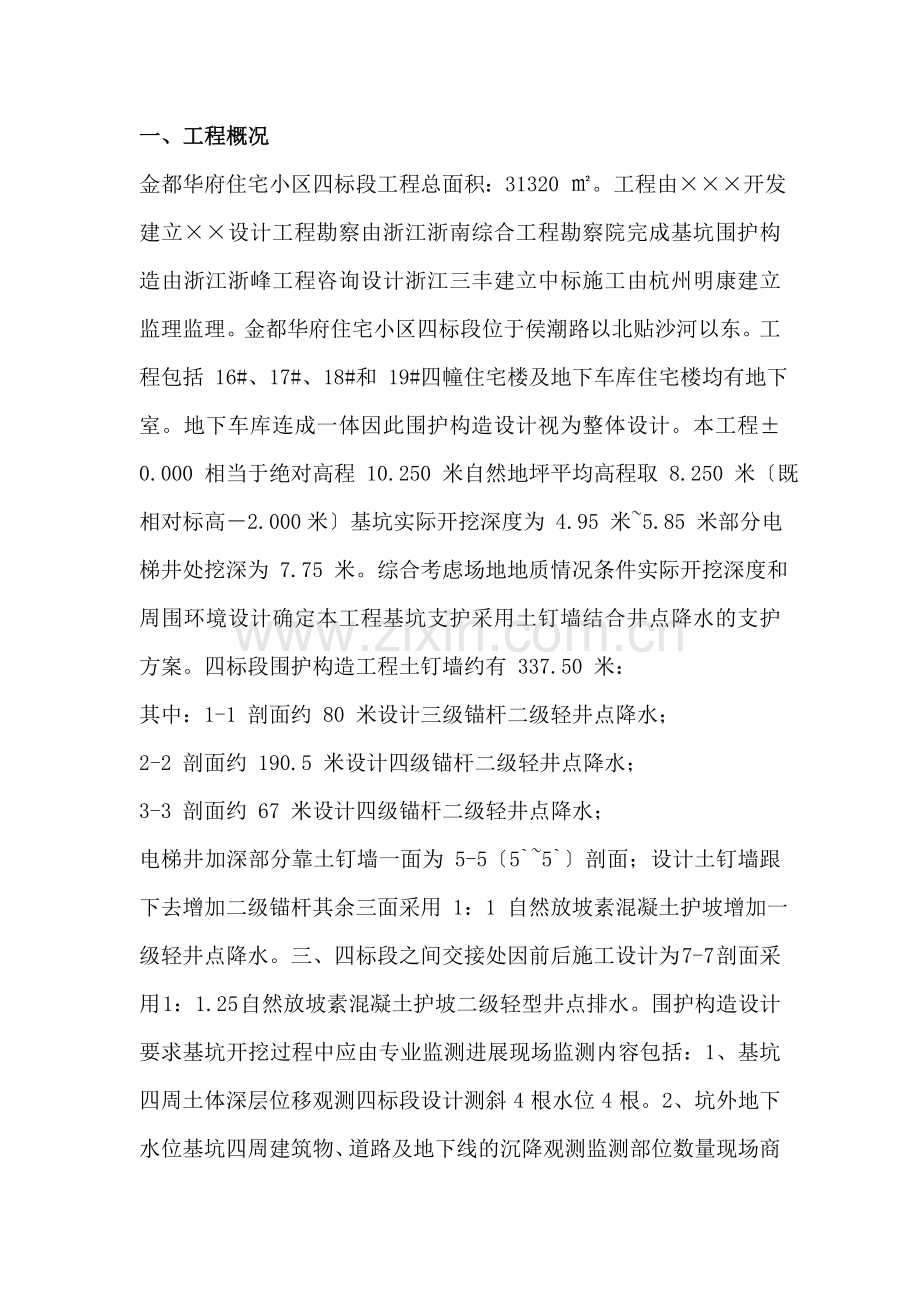

1、金都华府住宅小区四标段一、工程概况二、基坑围护构造1、土钉墙、锚杆监理施行细那么2、井点降水监理施行细那么3、基坑监测监理施行细那么三、基坑开挖监理施行细那么一、工程概况金都华府住宅小区四标段工程总面积:31320 。工程由开发建立设计工程勘察由浙江浙南综合工程勘察院完成基坑围护构造由浙江浙峰工程咨询设计浙江三丰建立中标施工由杭州明康建立监理监理。金都华府住宅小区四标段位于侯潮路以北贴沙河以东。工程包括 16#、17#、18#和 19#四幢住宅楼及地下车库住宅楼均有地下室。地下车库连成一体因此围护构造设计视为整体设计。本工程0.000 相当于绝对高程 10.250 米自然地坪平均高程取 8.2
2、50 米既相对标高2.000米基坑实际开挖深度为 4.95 米5.85 米部分电梯井处挖深为 7.75 米。综合考虑场地地质情况条件实际开挖深度和周围环境设计确定本工程基坑支护采用土钉墙结合井点降水的支护方案。四标段围护构造工程土钉墙约有 337.50 米:其中:1-1 剖面约 80 米设计三级锚杆二级轻井点降水;2-2 剖面约 190.5 米设计四级锚杆二级轻井点降水;3-3 剖面约 67 米设计四级锚杆二级轻井点降水;电梯井加深部分靠土钉墙一面为 5-555剖面;设计土钉墙跟下去增加二级锚杆其余三面采用 1:1 自然放坡素混凝土护坡增加一级轻井点降水。三、四标段之间交接处因前后施工设计为
3、7-7 剖面采用 1:1.25 自然放坡素混凝土护坡二级轻型井点排水。围护构造设计要求基坑开挖过程中应由专业监测进展现场监测内容包括:1、基坑四周土体深层位移观测四标段设计测斜 4 根水位 4 根。2、坑外地下水位基坑四周建筑物、道路及地下线的沉降观测监测部位数量现场商定。基坑开挖、围护构造施工顺序:二、基坑围护构造一、土钉墙、锚杆监理施行细那么1、工程特点本围护工程为土钉墙支护工程。土钉呈梅花形布置表层杂填土中打第一排土钉能成孔土层中土钉为22 钢筋成孔困难改用 482.5 锚成孔直径不小于为 100mm长 5-7m土钉孔内注浆用 M10 水泥砂浆。土钉墙厚 100mm喷射混凝土 C20钢筋
4、网为6.5200200。设计要求在第三排土钉施工前应完成土钉现场抗拔试验试验土钉数量按确定。2、监理工作流程1、土钉墙附后3、监理工作的控制要点及目的值1、土钉墙锚杆1、土钉墙工作面开挖即基坑开挖按设计要求自上而下分段分层进展在机械开挖后应铺以人工整修坡面坡面平整度允许偏向为20mm。在坡面喷射混凝土支护前应去除坡面虚土。同时埋设喷射混凝土厚度控制标志。2、土方开挖应遵循分段开挖、分段支护的原那么分段长度宜为 15m分层深度宜为 1.2m。每层土开挖前地下水位必须降至开挖后的基坑底面以下 0.5m方可进展下一阶段开挖。上层土钉注浆体及喷射混凝土面到强度的 80后检查试块方可开挖下层土方及进展下
5、层土钉施工。3、施工中应对锚杆土钉位置、钻孔直径、深度及角度、锚杆土钉插入长度、注浆配比、压力及注浆量、喷锚墙面厚度及强度、钢筋、锚杆土钉应力、钢筋网绑扎等进展检查。4、混凝土混凝土喷射作业应分段进展同一段内喷射顺序应自下而上。混凝土应分二次喷射第一次喷射厚度为 20-30mm。喷射混凝土时喷头与受喷面应保持垂直间隔 为 0.6-1.0m。喷射混凝土终凝 4 小时后应喷水养护。5、钢筋网应在喷射一层混凝土后铺设钢筋保护层厚度不得小于 20mm。钢筋网与土钉应设置锁定锚头用 2 根 300mm 长20 钢筋竖直架与锚杆土钉两侧并与钢筋网片中的纵向 218 通长加强筋焊接结实。钢筋网接头采用搭接加
6、点焊搭接长度为 300mm。6、注浆用 M10 水泥沙浆水泥沙浆应拌和均匀随拌随用一次拌和的水泥沙浆应在初凝前用完。注浆压力土钉不小于 0.5Mpa;并以注饱为停注要确保注浆充盈系数1.1。注浆前浆孔内残留或松动的杂土去除干净。注浆时注浆应插至距孔底 250-500 处孔口部位设置浆塞及排气排净孔内空气。7、现场旁站混凝土混凝土试块取样每多少喷射混凝土面积取试块一组按确定。但每台班不少于一组试块。8、目的值。4、监理工作的及措施1、执行经专家组证通过的基坑围护设计方案参加设计交底做好会议记录。2、审核承包方提交的基坑围护施工方案。3、施工前应熟悉地质资料、设计图纸及周围环境。降水系统应确保正常
7、工作。4、核查进场的施工设备是否正常运转如挖掘机、钻机、压浆泵、搅拌机、压力表、流量计等。5、核查进场的原材料的质保单、复验如钢材、水泥、外加剂、混凝土级配单等。6、检查施工理人员上岗资质、特殊工种上岗证。7、监视施工方人员、机械设备、材料的到位情况。8、资料及时搜集并签证:a、隐蔽工程验收记录。b、检验批、分项工程质量检验评定表。c、水泥、钢材原材料的质保单、试验。d、焊接试验、焊条合格证。e、混凝土配合比单及原材料试验。f、监理旁站记录监理日记。(二)、井点降水监理施行细那么1、工程特点:为确保基坑土方开挖及地下室构造顺利施工必须降低地下水位。本工程基坑排水采用井点降水按设计井点布置:1-
8、1 剖面基坑内布置二级井点降水2-2 剖面基坑内布置二级井点降水。基坑内:在沿基坑四周;汽车库布置二排和电梯井深坑四周布置一级井点降水另在基坑底内四周修筑集水坑明沟排水并在基坑外侧地面上沿基坑四周修筑明沟分段修筑集水井抽排地表水和雨水。井点长 6000 每隔 1000 布置。2、监理工作流程附图3、监理工作的控制要点及目的值1、对井点的定位须进展复核、检查井点位置、间距是否符合设计要求。2、监控井点的埋设检查井点的长度底是否有滤和口井点与孔壁之间地面下 1m 是否有填塞料可用粘性土检查井点埋设后渗水性能井点与孔壁之间填砂滤料时口应有泥浆水冒出或向内灌水很快下渗。3、检查集水总、滤和泵的位置和标
9、高是否正确井点系统各部件安装是否严防止漏气真空度。严格控制一组井点在 30 根井点以内。4、催促施工方在降水过程中加强井点降水系统的检查和维护确保降水系统正常运转保证不断抽水。发现井失效应采取措施使其恢复正常如无可能恢复那么应报废另行设置新的井。5、严格控制井点降水系统撤除日和顺序并做好记录。6、基坑内明排水应设置排水沟和集水井排水沟纵坡宜控制在12。7、施工现场应有自备发电机组以保证基坑降水工作正常持续进展。8、目的值。1).严格执行基坑降水的设计方案参加设计交底并做好记录。2)、审核承包方提交的轻型井点降水施工方案。3)、检验进场的降水设各和施工机具。4)、检查理人员资质和特殊工种上岗证X
10、505)、为保证不连续降水现场必须配各自发电机组。6).旁站记录每组井点投入使用时间和撤除时间。井点降水监理工作流程(一)、基坑监测监理施行细那么1、工程特点本工程基坑开挖深范围广为预防和减少基坑工程施工对周边建筑物、道路及地卜线的影响作到信急化施工在施工过程中设计要求应进展监测。监测内容包括:(1)、基坑周边深层土体程度位移监测。2、基坑外水位测试。3、基坑四周建筑物、道路及地下线的沉降观测。四标段按基坑围护方案要求预埋测斜 4 根水位 4 根根据基坑周边建筑物和道路地下线情况在现场布置沉降观测位置点数待定。2、监理工作流程附后3、监理工作的控制要点、审查承包方提交的基坑围护监测方案。、根据
11、基坑四周建筑物、道路及地下线的实情在例会中确定沉降观测点的位置。、复核测斜、水位的埋设位置和复核沉降观测点标识位置。、检查监测设备仪器和监测。、检查监测资质和监测人员上岗证。、监控基坑程度位移戒备值累计为 40mm每日程度位移值小于 5mm。、监控水位的水位线必须在基坑开挖深度以下 0.5m。、监控基坑四周建筑物、道路及地下线不得出现大的沉降和裂缝。、监测成果每天上报有关各方。4、监理工作的及措施1、检查测斜、水位的材质是否符合设计要求。2、检查测斜、水位的埋设根数和沉降观测点标识个数。3、旁站围护体程度位移监测记录。4、旁站地下水位线记录。5、旁正基坑四周建筑物、道路及地下线的沉降观测记录。
12、6、本工程施工中监测数据固体程度位移接近或超过戒备值 40mm;程度位移变化速率每天超过 5mm;水位线在基坑开挖底以上;沉降速率大四周建筑物出现大的裂缝围护体坡顶。四周道路地下线出现塌方等情况先出事的施工段落暂停土方开挖施工立即有关方来现场及时处理。三、基坑开挖监理施行细那么1、工程特点本工程周围环境条件尚可场地较宽阔但周围有道路、地下线及相邻建筑物需要保护。外乡方工程基坑土方开挖面广开挖深度为 4.955.85 米部分电梯井开挖深度达 7.75 米基坑开挖面积较大挖运土方量亦大。该场地土质情况较好唯地下水位较高要实在做好排水、降水后才能进展基坑土方开挖。2、监理工作流程附后3、监理工作控制
13、要点及目的值:1 根据周边环境场地、工程地质资料基坑围护构造和基坑开挖深度等情况审核承包方提交的基坑土方工程施工方案。2 土钉墙的注浆及坡面喷射混凝土强度到达 80以上方允许进展第二阶段土方开挖。3 土方开挖应分层进展每层开挖深度不得超过 1.2m沿基坑各边每完成 15m 长度的土方开挖应立即进展相应范围的土钉墙及土坡护坡施工。4 土方开挖前应检查定位放线、排水和降低地下水系统合理安排土方运输的行走道路及弃土场。5 开挖前先进展降水待地下水降到一定标高后才进展挖土。6 土方工程施工应经常测量和校核其平面位置程度标高和边坡坡度。平面控制桩和水准控制点应采取可靠的保护措施定复测和检查。基坑周边 1
14、0m 范围内堆载不得超过 15Kpa基坑边严禁堆载。7 挖土机械及土方外运车辆不得碰伤损坏基坑围护构造、井点排水系统和工程桩。8 机械挖土挖至近基底标高时坑面须预 300mm 厚余土由人工挖运修整。亦立即铺设根底垫层。集水井及电梯井土方如用机械挖运时必须预留土方用人工修整。9 催促承包方及时做好基坑四周、基坑外外侧和基坑内的排水工作保证雨后坑内不积水。10 目的值4、监理工作的及措施1 检验承包方进场的土方施工机械如挖掘机、运土翻斗汽车等检查场内运输道路。2 查各类专业人员上岗资质证书。3 整个土方开挖过程进展现场监理监控承包方是否按设计和土方施工方案的要求分层分段进展土方挖运和运土车辆是否按行走道路图施行。4 要求承包方分阶段上报施工进度方案将实际施工进度与施工进度方案进展比照发现较大偏向向承包方及时指出。5 土方开挖间每天查阅分析监测成果记录催促承包方派专人对周边场地、围护构造、建筑物等进展观察如发现异常情况及时向有关方汇报或召开有关方会议制定抢险方案并监视施行。6 监视承包方必须学习、熟悉、牢记围护构造设计方案中的应急措施并按应急措施要求准备好应急加固用的人力、材料及设备如砂袋、钢、钢筋、水泥、块石、喷浆机具及施工机具。7 整理签证搜集监理资料a) 地基验槽记录b) 检验批、分项工程质量检验评定表c) 施工记录d) 监理日记、监理小结
