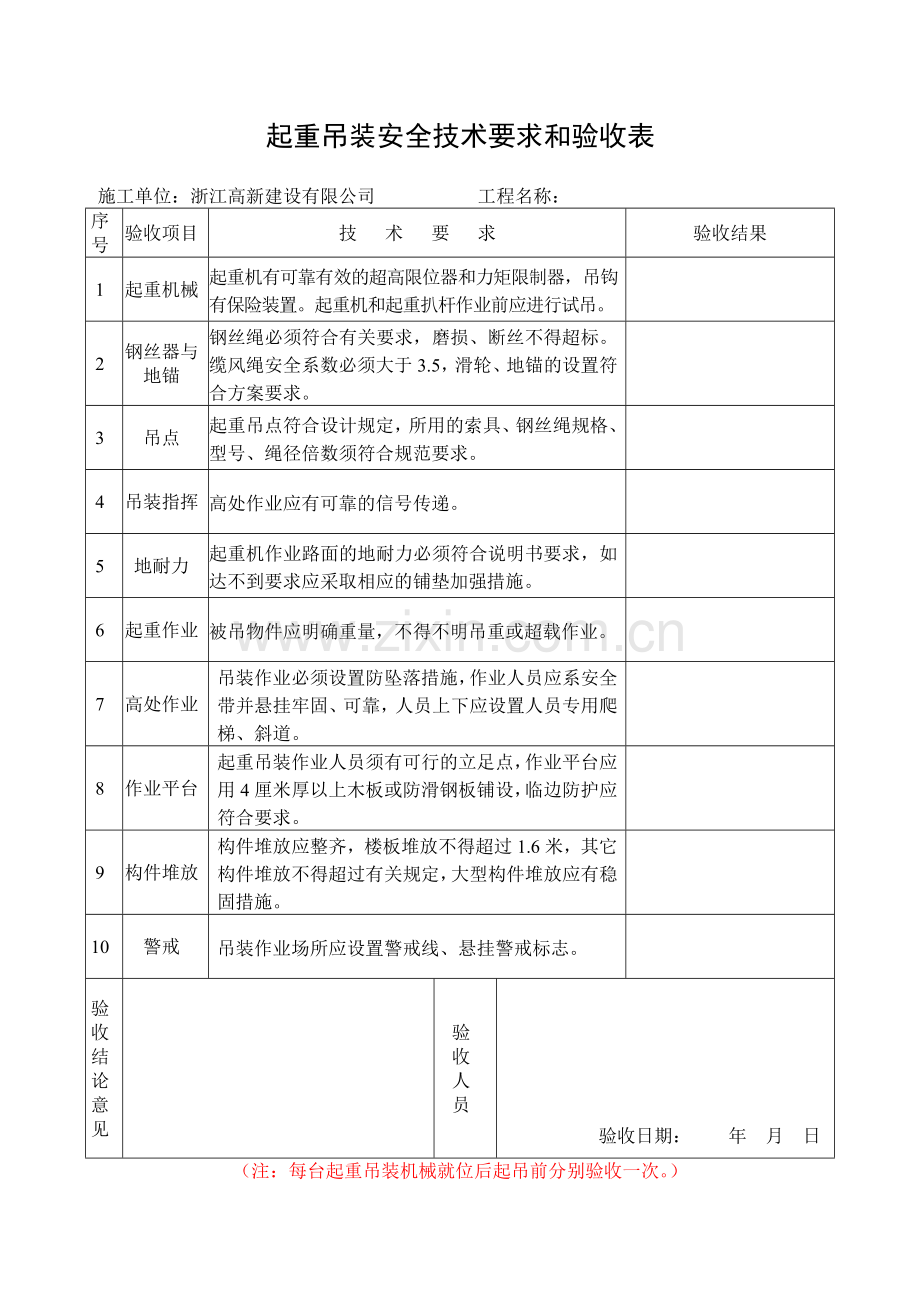

起重吊装安全技术要求和验收表
施工单位:浙江高新建设有限公司 工程名称:
序号
验收项目
技 术 要 求
验收结果
1
起重机械
起重机有可靠有效的超高限位器和力矩限制器,吊钩有保险装置。起重机和起重扒杆作业前应进行试吊。
2
钢丝器与
地锚
钢丝绳必须符合有关要求,磨损、断丝不得超标。缆风绳安全系数必须大于3.5,滑轮、地锚的设置符合方案要求。
3
吊点
起重吊点符合设计规定,所用的索具、钢丝绳规格、型号、绳径倍数须符合规范要求。
4
吊装指挥
高处作业应有可靠的信号传递。
5
地耐力
起重机作业路面的地耐力必须符合说明书要求,如达不到要求应采取相应的铺垫加强措施。
6
起重作业
被吊物件应明确重量,不得不明吊重或超载作业。
7
高处作业
吊装作业必须设置防坠落措施,作业人员应系安全带并悬挂牢固、可靠,人员上下应设置人员专用爬梯、斜道。
8
作业平台
起重吊装作业人员须有可行的立足点,作业平台应用4厘米厚以上木板或防滑钢板铺设,临边防护应符合要求。
9
构件堆放
构件堆放应整齐,楼板堆放不得超过1.6米,其它构件堆放不得超过有关规定,大型构件堆放应有稳固措施。
10
警戒
吊装作业场所应设置警戒线、悬挂警戒标志。
验收结论意见
验
收
人
员
验收日期: 年 月 日
(注:每台起重吊装机械就位后起吊前分别验收一次。)
起 重 机 械 验 收 试 吊 记 录 表
施工单位:浙江高新建设有限公司 工程名称: 起重机型号:
序号
验收项目
技 术 要 求
验收结果
1
试吊环境
试吊应在晴朗天气进行,风速应小于五级,场地应平整、坚实,倾斜度不得大于5/1000,在起重臂(杆)起落及回转半径内无障碍物。
2
空载试验
下列各试验动作须重复进行不少于3次:吊臂、吊钩要作起落、升降到规定的极限位置;回转机构向左右各回转360度;前进、后退,在原地向左、右各90度转弯;各仪表、信号应显示正常,安全控制装置应灵敏有效,运转部位应无异响、过热现象。
3
满载试验
力矩限制器自检功能必须灵敏有效,额定载荷试验以最低和最高速度进行提升、制动、变幅、回转、行走试验,重复次数不得少于2次;试验过程中各项动作应连续进行。
4
超载试验
以起重机额定起重量的110%进行超载动态试验,试验程序参照满载试验要求。动态试验后将起重量增加到125%,提升到离地20厘米高度处,重物在空中停留时间不得少于10分钟,重物与地面距离应保持不变。
验收结论意见
验
收
人
员
验收日期: 年 月 日
(注:每台起重吊装机械就位后正式吊装前试吊一次并记录。)
起 重 机 械 作 业 试 吊 检 验 记 录 表
施工单位: 工程名称: 起重机型号:
试吊检验记录情况
试吊结论意见
试
吊
人
员
验收日期: 年 月 日
