收藏 分销(赏)

XXX厂区绿化工程概况.docx

上传人:xrp****65 文档编号:5904235 上传时间:2024-11-23 格式:DOCX 页数:4 大小:18.52KB
下载 相关 举报
XXX厂区绿化工程概况.docx_第1页
第1页 / 共4页
XXX厂区绿化工程概况.docx_第2页
第2页 / 共4页
点击查看更多>>
资源描述

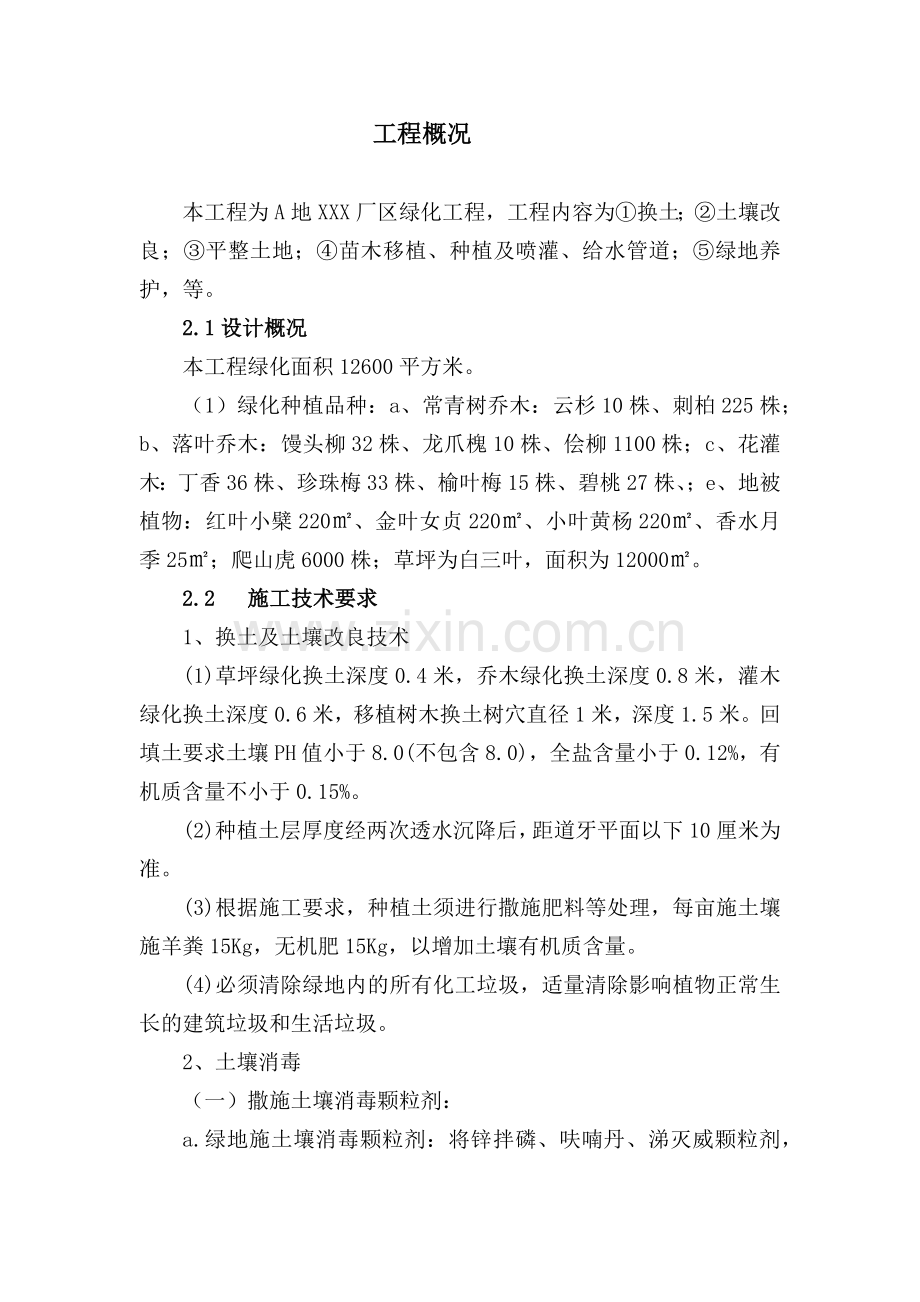

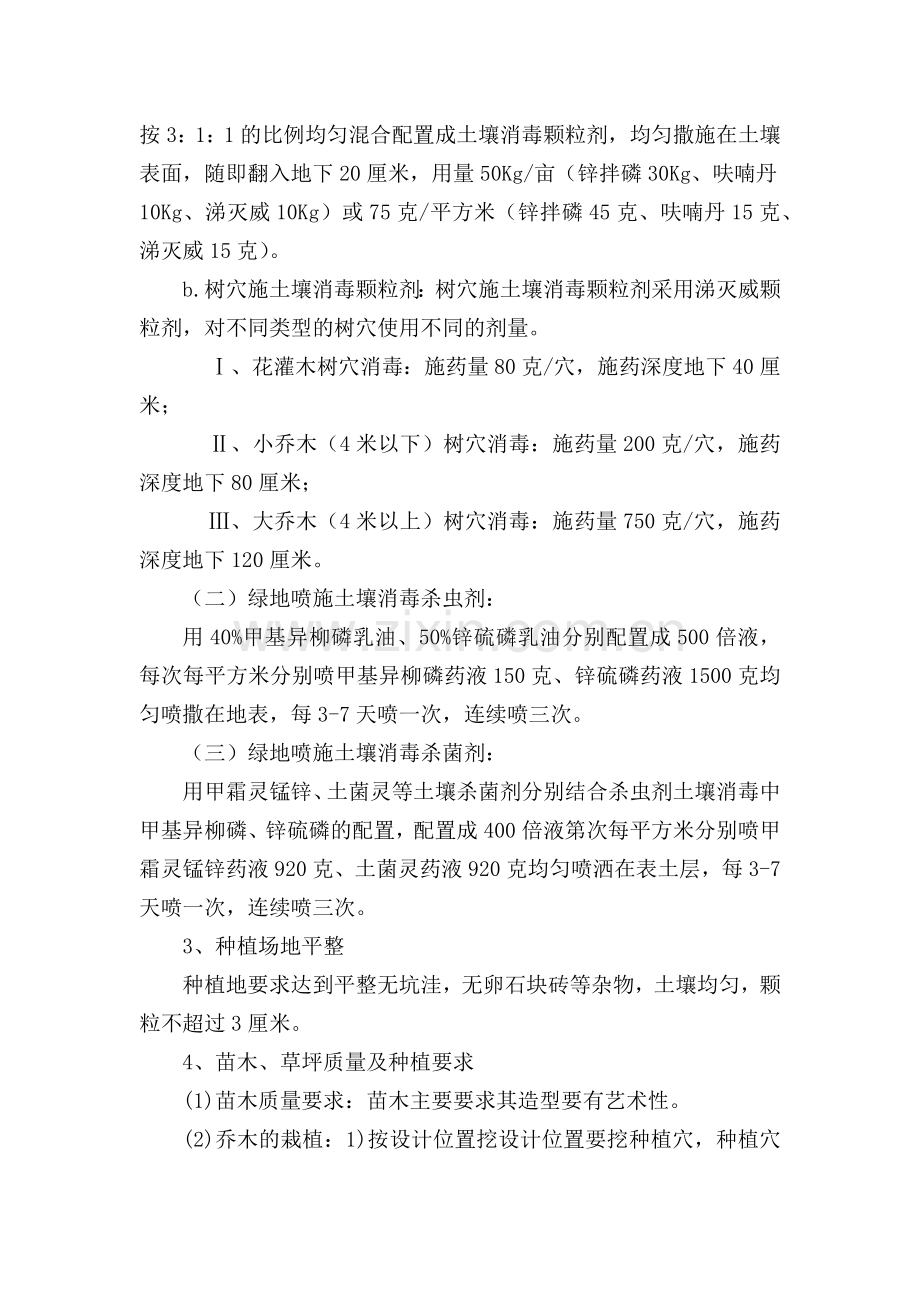

工程概况 本工程为A地XXX厂区绿化工程,工程内容为①换土;②土壤改良;③平整土地;④苗木移植、种植及喷灌、给水管道;⑤绿地养护,等。 2.1设计概况 本工程绿化面积12600平方米。 (1)绿化种植品种:a、常青树乔木:云杉10株、刺柏225株;b、落叶乔木:馒头柳32株、龙爪槐10株、侩柳1100株;c、花灌木:丁香36株、珍珠梅33株、榆叶梅15株、碧桃27株、;e、地被植物:红叶小檗220㎡、金叶女贞220㎡、小叶黄杨220㎡、香水月季25㎡;爬山虎6000株;草坪为白三叶,面积为12000㎡。 2.2 施工技术要求 1、换土及土壤改良技术 (1)草坪绿化换土深度0.4米,乔木绿化换土深度0.8米,灌木绿化换土深度0.6米,移植树木换土树穴直径1米,深度1.5米。回填土要求土壤PH值小于8.0(不包含8.0),全盐含量小于0.12%,有机质含量不小于0.15%。 (2)种植土层厚度经两次透水沉降后,距道牙平面以下10厘米为准。 (3)根据施工要求,种植土须进行撒施肥料等处理,每亩施土壤施羊粪15Kg,无机肥15Kg,以增加土壤有机质含量。 (4)必须清除绿地内的所有化工垃圾,适量清除影响植物正常生长的建筑垃圾和生活垃圾。 2、土壤消毒 (一)撒施土壤消毒颗粒剂: a.绿地施土壤消毒颗粒剂:将锌拌磷、呋喃丹、涕灭威颗粒剂,按3:1:1的比例均匀混合配置成土壤消毒颗粒剂,均匀撒施在土壤表面,随即翻入地下20厘米,用量50Kg/亩(锌拌磷30Kg、呋喃丹10Kg、涕灭威10Kg)或75克/平方米(锌拌磷45克、呋喃丹15克、涕灭威15克)。 b.树穴施土壤消毒颗粒剂:树穴施土壤消毒颗粒剂采用涕灭威颗粒剂,对不同类型的树穴使用不同的剂量。 Ⅰ、花灌木树穴消毒:施药量80克/穴,施药深度地下40厘米; Ⅱ、小乔木(4米以下)树穴消毒:施药量200克/穴,施药深度地下80厘米; Ⅲ、大乔木(4米以上)树穴消毒:施药量750克/穴,施药深度地下120厘米。 (二)绿地喷施土壤消毒杀虫剂: 用40%甲基异柳磷乳油、50%锌硫磷乳油分别配置成500倍液,每次每平方米分别喷甲基异柳磷药液150克、锌硫磷药液1500克均匀喷撒在地表,每3-7天喷一次,连续喷三次。 (三)绿地喷施土壤消毒杀菌剂: 用甲霜灵锰锌、土菌灵等土壤杀菌剂分别结合杀虫剂土壤消毒中甲基异柳磷、锌硫磷的配置,配置成400倍液第次每平方米分别喷甲霜灵锰锌药液920克、土菌灵药液920克均匀喷洒在表土层,每3-7天喷一次,连续喷三次。 3、种植场地平整 种植地要求达到平整无坑洼,无卵石块砖等杂物,土壤均匀,颗粒不超过3厘米。 4、苗木、草坪质量及种植要求  (1)苗木质量要求:苗木主要要求其造型要有艺术性。 (2)乔木的栽植:1)按设计位置挖设计位置要挖种植穴,种植穴的规格应根据根系、土球、营养钵规格的大小而定。2)栽植的深浅应合适,一般与原土痕平或略高于5厘米左右。 3)栽植时应选好主要观赏面的方向,并照顾朝阳面,栽植时应栽直扶正,树冠垂直应与主根在一垂直线上。 4)回填土,一般种植土加腐殖质土填埋,回填土时要分层进行,每30厘米左右为一层,填一层,踏实一层,填满为止。 5)立支柱一般以3-4根木杆支稳。 6)浇水三遍,第一遍水量不易过大,水流要缓、慢灌,使土下沉,一般栽后两三天内完成第二遍水,一周内完成第三遍水,后两遍水的水量要足,每次浇水后要注意封穴。 7)裸根栽植时,树木根系必须伸展,剪去檗袭断根,剪口要平滑,放入生根剂。 8)栽植带土球树木时,应将土球放稳,随后拆包取出包装物,如果土球松散,腰绳以下可拆除,以上部分应解开取出。 (9)地被小灌木与花卉的栽植要求:栽植成“品”字形,株行距为:20厘米×20厘米。 (10)草坪种植三叶草,使用专用工具,按规范进行,草籽在床面分布均匀碾压,盖草喷水,草籽播种量按32克/平方米,保证5厘米表土湿润,直至出苗,秃斑面积不超过30厘米X30厘米。 2.3 施工管理目标 1、 工期目标 施工工期45天(不包括绿化管护) 2、 质量目标 按国家规范或标准严格进行,确保单位工程一次性验收 3、 工程质量优良,养护期24个月(自验收合格之日起),交付使用。 4、 安全目标实现安全“五无”目标、轻伤事故频率在2‰之内; 5、 文明施工目标确保文明工地、争创示范文明工地。 2.4 施工力量及施工机械配置 本工程为厂区绿化工程,工程标准要求较高。因此,如何使人、材、机械在时间空间上得到合理安排,以达到保质、保量、安全、如期地完成施工任务是这项工程施工的重点,为此,采取以下措施。 1、公司成立工程项目部,由项目经理任组长,每天开一次生产例会,及时解决进度、质量、技术、安全等问题。 2、我公司将组建精明强干的项目管理班子,并选派有同类工程施工经验的同志担任本工程项目经理,同时选派一名优秀的高级工程师担任项目总工,并选派技术成熟,组织严密,有同类工程施工经验的施工队伍。 3、本工程土方量较大,故组织公司机械队安排在项目部,由项目部直接领导统一安排。 4、做好施工准备早日开工。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
