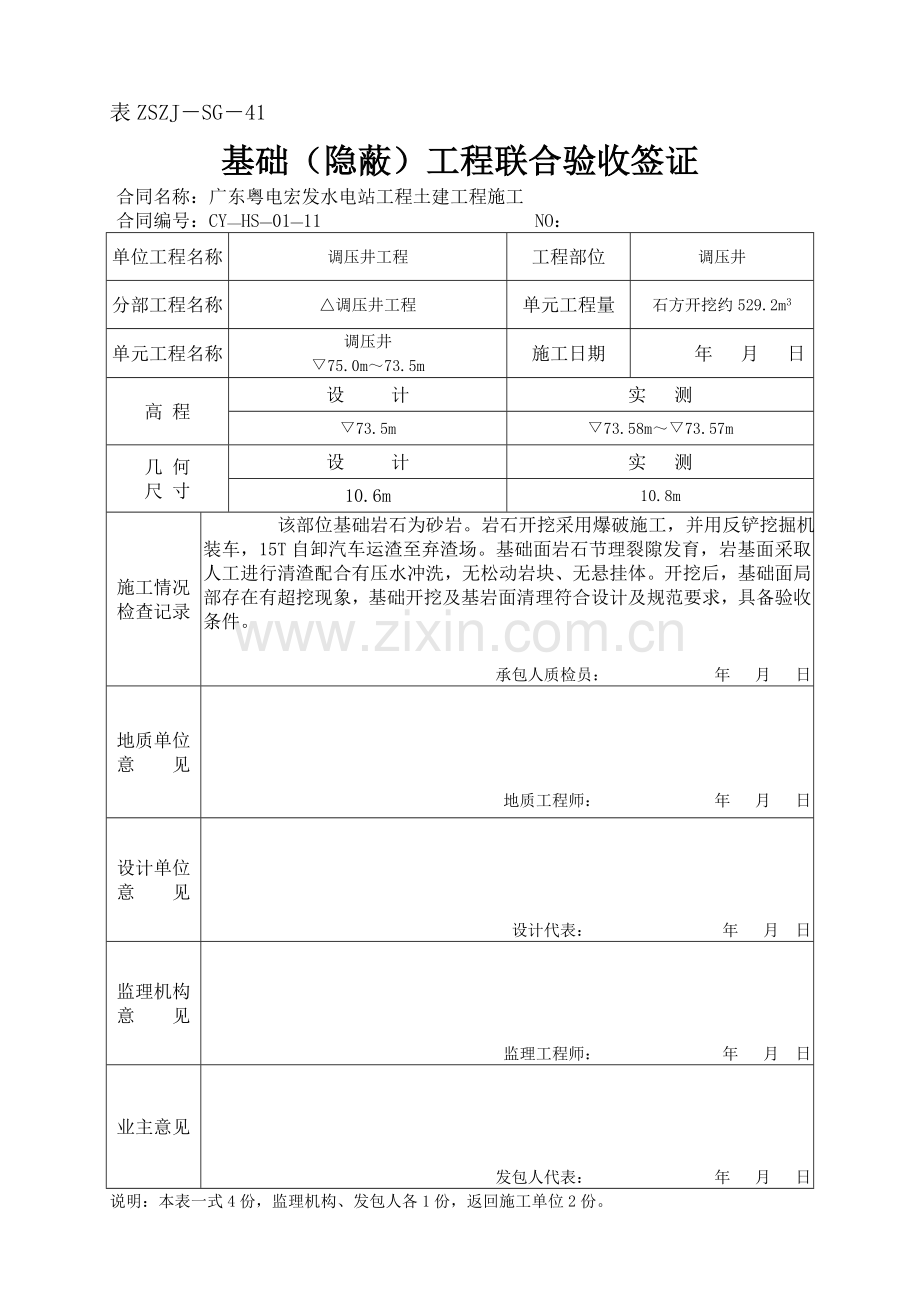

表ZSZJ-SG-41
基础(隐蔽)工程联合验收签证
合同名称:广东粤电宏发水电站工程土建工程施工
合同编号:CY HS 01 11 NO:
单位工程名称
调压井工程
工程部位
调压井
分部工程名称
△调压井工程
单元工程量
石方开挖约529.2m3
单元工程名称
调压井
▽75.0m~73.5m
施工日期
年 月 日
高 程
设 计
实 测
▽73.5m
▽73.58m~▽73.57m
几 何
尺 寸
设 计
实 测
10.6m
10.8m
施工情况检查记录
该部位基础岩石为砂岩。岩石开挖采用爆破施工,并用反铲挖掘机装车,15T自卸汽车运渣至弃渣场。基础面岩石节理裂隙发育,岩基面采取人工进行清渣配合有压水冲洗,无松动岩块、无悬挂体。开挖后,基础面局部存在有超挖现象,基础开挖及基岩面清理符合设计及规范要求,具备验收条件。
承包人质检员: 年 月 日
地质单位意 见
地质工程师: 年 月 日
设计单位意 见
设计代表: 年 月 日
监理机构意 见
监理工程师: 年 月 日
业主意见
发包人代表: 年 月 日
说明:本表一式4份,监理机构、发包人各1份,返回施工单位2份。
表ZSZJ-SG-41
基础(隐蔽)工程联合验收签证
合同名称:广东粤电宏发水电站工程土建工程施工
合同编号:CY HS 01 11 NO:
单位工程名称
引水隧洞工程
工程部位
引水隧洞
分部工程名称
洞身开挖及支护工程
单元工程量
石方开挖919m3
单元工程名称
洞身0+28.000~0+14.000段开挖
施工日期
2014 年 1 月 10日~2014 年 1 月 17日
高 程
设 计
实 测
▽37.868m~▽38.801m
见开挖后实测断面
几 何
尺 寸
设 计
实 测
3.14m×4.30²×14m
见开挖后实测断面
施工情况检查记录
隧洞开挖采用爆破施工。该部位围岩类型为砂岩,经爆破洞开挖后围岩完整性差及破碎,存在超挖现象;0+28.000~0+14.000m段围岩极不稳定并发生塌方,按设计要求进行钢拱架支护施工。围岩面采取挖掘机及人工配高压风进行清理,洞壁无松动岩块、无悬挂体。围岩开挖及清理符合设计要求、规范要求,具备验收条件。
承包人质检员: 年 月 日
地质单位意 见
地质工程师: 年 月 日
设计单位意 见
设计代表: 年 月 日
监理机构意 见
监理工程师: 年 月 日
业主意见
发包人代表: 年 月 日
说明:本表一式4份,监理机构、发包人各1份,返回施工单位2份。
表ZSZJ-SG-41
基础(隐蔽)工程联合验收签证
合同名称:广东粤电宏发水电站工程土建工程施工
合同编号:CY HS 01 11 NO:
单位工程名称
发电厂房工程
工程部位
发电厂房
分部工程名称
Δ地基开挖与处理工程
单元工程量
土石方开挖约15000m3
单元工程名称
发电厂房边坡
▽28.0m~▽14.0m
施工日期
2013年1月20日~ 2014年1月19日
高 程
设 计
实 测
▽14.0m
▽13.98~▽13.92m
几 何
尺 寸
设 计
实 测
31.37m×38.80m
31.50m×39.12m
施工情况检查记录
该部位基础岩石为砂岩。岩石开挖采用爆破施工,并用反铲挖掘机装车,15T自卸汽车运渣至弃渣场。基础面岩石节理裂隙发育,岩基面采取人工进行清渣配合有压水冲洗,无松动岩块、无悬挂体。开挖后,基础面局部存在有超挖现象,基础开挖及基岩面清理符合设计及规范要求,具备验收条件。
承包人质检员: 年 月 日
地质单位意 见
地质工程师: 年 月 日
设计单位意 见
设计代表: 年 月 日
监理机构意 见
监理工程师: 年 月 日
业主意见
发包人代表: 年 月 日
说明:本表一式4份,监理机构、发包人各1份,返回施工单位2份。
表ZSZJ-SG-41
基础(隐蔽)工程联合验收签证
合同名称:广东粤电宏发水电站工程土建工程施工
合同编号:CY HS 01 11 NO:
单位工程名称
发电厂房工程
工程部位
发电厂房
分部工程名称
Δ地基开挖与处理工程
单元工程量
土石方开挖约6800m3
单元工程名称
发电厂房边坡
▽14.0m~▽3.2m
施工日期
2014年1月19日~ 2014年2月22日
高 程
设 计
实 测
▽3.2m
▽3.20~▽2.76m
几 何
尺 寸
设 计
实 测
24.0m×29.85m
24.80m×30.80m
施工情况检查记录
该部位基础岩石为砂岩。岩石开挖采用爆破施工,并用反铲挖掘机装车,15T自卸汽车运渣至弃渣场。基础面岩石节理裂隙发育,岩基面采取人工进行清渣配合有压水冲洗,无松动岩块、无悬挂体。开挖后,基础面局部存在有超挖现象,基础开挖及基岩面清理符合设计及规范要求,具备验收条件。
承包人质检员: 年 月 日
地质单位意 见
地质工程师: 年 月 日
设计单位意 见
设计代表: 年 月 日
监理机构意 见
监理工程师: 年 月 日
业主意见
发包人代表: 年 月 日
说明:本表一式4份,监理机构、发包人各1份,返回施工单位2份。
表ZSZJ-SG-41
基础(隐蔽)工程联合验收签证
合同名称:广东粤电宏发水电站工程土建工程施工
合同编号:CY HS 01 11 NO:
单位工程名称
引水隧洞工程
工程部位
右拦污栅墙
分部工程名称
Δ进水口土建工程
单元工程量
土石方开挖8400m3
单元工程名称
右拦污栅墙
▽63.0m~▽66.0m
施工日期
2012年10月15日
高 程
设 计
实 测
▽37.00~▽28.0m
▽37.00~▽28.0m
几 何
尺 寸
设 计
实 测
52.00m×10.10m
52.20m×10.15m
施工情况检查记录
该部位基础岩石为砂岩。岩石开挖采用爆破施工,反铲挖掘机装车,15T自卸汽车运渣至弃渣场。基础面岩石节理裂隙发育,基岩破碎,开挖后基础面存在有超挖现象。岩基面采取人工进行清渣,无松动岩块、无悬挂体。基础开挖及基岩面清理符合设计及规范要求,具备验收条件。
承包人质检员: 年 月 日
地质单位意 见
地质工程师: 年 月 日
设计单位意 见
设计代表: 年 月 日
监理机构意 见
监理工程师: 年 月 日
业主意见
发包人代表: 年 月 日
说明:本表一式4份,监理机构、发包人各1份,返回施工单位2份。
表ZSZJ-SG-41
基础(隐蔽)工程联合验收签证
合同名称:广东粤电宏发水电站工程土建工程施工
合同编号:CY HS 01 11 NO:
单位工程名称
引水隧洞工程
工程部位
拦污栅下游墩
分部工程名称
Δ进水口土建工程
单元工程量
土石方开挖665m3
单元工程名称
拦污栅下游墩
▽52m~▽53.5m
施工日期
2012年01月20日
高 程
设 计
实 测
▽65.61~▽80.61m
▽65.60~▽81.59m
几 何
尺 寸
设 计
实 测
40.7×16.77m
40.8×16.77m
施工情况检查记录
该部位基础岩石为砂岩。岩石开挖采用爆破施工,并用反铲挖掘机装车,15T自卸汽车运渣至弃渣场。基础面岩石节理裂隙发育,岩基面采取人工进行清渣配合有压水冲洗,无松动岩块、无悬挂体。开挖后,基础面局部存在有超挖现象,基础开挖及基岩面清理符合设计及规范要求,具备验收条件。
承包人质检员: 年 月 日
地质单位意 见
地质工程师: 年 月 日
设计单位意 见
设计代表: 年 月 日
监理机构意 见
监理工程师: 年 月 日
业主意见
发包人代表: 年 月 日
说明:本表一式4份,监理机构、发包人各1份,返回施工单位2份。
表ZSZJ-SG-41
基础(隐蔽)工程联合验收签证
合同名称:广东粤电宏发水电站工程土建工程施工
合同编号:CY HS 01 11 NO:
单位工程名称
引水隧洞工程
工程部位
拦污栅下游墩
分部工程名称
Δ进水口土建工程
单元工程量
土石方开挖572m3
单元工程名称
拦污栅下游墩
▽53.5m~▽56.0m
施工日期
2011年11月25日
高 程
设 计
实 测
▽81.97~▽97.2m
▽81.95~▽97.2m
几 何
尺 寸
设 计
实 测
33.4×17.02m
33.4×17.03m
施工情况检查记录
该部位基础岩石为砂岩。岩石开挖采用爆破施工,并用反铲挖掘机装车,15T自卸汽车运渣至弃渣场。基础面岩石节理裂隙发育,岩基面采取人工进行清渣配合有压水冲洗,无松动岩块、无悬挂体。开挖后,基础面局部存在有超挖现象,基础开挖及基岩面清理符合设计及规范要求,具备验收条件。
承包人质检员: 年 月 日
地质单位意 见
地质工程师: 年 月 日
设计单位意 见
设计代表: 年 月 日
监理机构意 见
监理工程师: 年 月 日
业主意见
发包人代表: 年 月 日
说明:本表一式4份,监理机构、发包人各1份,返回施工单位2份。
表ZSZJ-SG-41
基础(隐蔽)工程联合验收签证
合同名称:广东粤电宏发水电站工程土建工程施工
合同编号:CY HS 01 11 NO:
单位工程名称
引水隧洞工程
工程部位
拦污栅下游墩
分部工程名称
Δ进水口土建工程
单元工程量
土石方开挖510m3
单元工程名称
拦污栅下游墩
▽56.0m~▽58.5m
施工日期
2011年11月27日
高 程
设 计
实 测
▽69.722~▽95.222m
▽69.715~▽95.220m
几 何
尺 寸
设 计
实 测
17.7×28.51m
17.8×28.65m
施工情况检查记录
该部位基础岩石为砂岩。岩石开挖采用爆破施工,并用反铲挖掘机装车,15T自卸汽车运渣至弃渣场。基础面岩石节理裂隙发育,岩基面采取人工进行清渣配合有压水冲洗,无松动岩块、无悬挂体。开挖后,基础面局部存在有超挖现象,基础开挖及基岩面清理符合设计及规范要求,具备验收条件。
承包人质检员: 年 月 日
地质单位意 见
地质工程师: 年 月 日
设计单位意 见
设计代表: 年 月 日
监理机构意 见
监理工程师: 年 月 日
业主意见
发包人代表: 年 月 日
说明:本表一式4份,监理机构、发包人各1份,返回施工单位2份。
表ZSZJ-SG-41
基础(隐蔽)工程联合验收签证
合同名称:广东粤电宏发水电站工程土建工程施工
合同编号:CY HS 01 11 NO:
单位工程名称
引水隧洞工程
工程部位
拦污栅下游墩
分部工程名称
Δ进水口土建工程
单元工程量
土石方开挖570m3
单元工程名称
拦污栅下游墩
▽58.5m~▽61.0m
施工日期
2012年08月11日
高 程
设 计
实 测
▽72.286~▽85.0
▽72.285~▽85.0m
几 何
尺 寸
设 计
实 测
39.8×14.22m
39.8×14.23m
施工情况检查记录
该部位基础岩石为砂岩。岩石开挖采用爆破施工,并用反铲挖掘机装车,15T自卸汽车运渣至弃渣场。基础面岩石节理裂隙发育,岩基面采取人工进行清渣配合有压水冲洗,无松动岩块、无悬挂体。开挖后,基础面局部存在有超挖现象,基础开挖及基岩面清理符合设计及规范要求,具备验收条件。
承包人质检员: 年 月 日
地质单位意 见
地质工程师: 年 月 日
设计单位意 见
设计代表: 年 月 日
监理机构意 见
监理工程师: 年 月 日
业主意见
发包人代表: 年 月 日
说明:本表一式4份,监理机构、发包人各1份,返回施工单位2份。
表ZSZJ-SG-41
基础(隐蔽)工程联合验收签证
合同名称:广东粤电宏发水电站工程土建工程施工
合同编号:CY HS 01 11 NO:
单位工程名称
引水隧洞工程
工程部位
拦污栅下游墩
分部工程名称
Δ进水口土建工程
单元工程量
土石方开挖570m3
单元工程名称
拦污栅下游墩
▽61.0m~▽63.5m
施工日期
2013年 月 日
高 程
设 计
实 测
▽72.286~▽85.0
▽72.285~▽85.0m
几 何
尺 寸
设 计
实 测
39.8×14.22m
39.8×14.23m
施工情况检查记录
该部位基础岩石为砂岩。岩石开挖采用爆破施工,并用反铲挖掘机装车,15T自卸汽车运渣至弃渣场。基础面岩石节理裂隙发育,岩基面采取人工进行清渣配合有压水冲洗,无松动岩块、无悬挂体。开挖后,基础面局部存在有超挖现象,基础开挖及基岩面清理符合设计及规范要求,具备验收条件。
承包人质检员: 年 月 日
地质单位意 见
地质工程师: 年 月 日
设计单位意 见
设计代表: 年 月 日
监理机构意 见
监理工程师: 年 月 日
业主意见
发包人代表: 年 月 日
说明:本表一式4份,监理机构、发包人各1份,返回施工单位2份。
表ZSZJ-SG-41
基础(隐蔽)工程联合验收签证
合同名称:广东粤电宏发水电站工程土建工程施工
合同编号:CY HS 01 11 NO:
单位工程名称
引水隧洞工程
工程部位
拦污栅下游墩
分部工程名称
Δ进水口土建工程
单元工程量
土石方开挖5000m3
单元工程名称
拦污栅下游墩
▽63.5m~▽66.0m
施工日期
2013年 月 日
高 程
设 计
实 测
▽45.0~▽54.68
▽45.0~▽54.68m
几 何
尺 寸
设 计
实 测
70.0m×9.68m
70.1m×9.68m
施工情况检查记录
该部位基础岩石为砂岩。岩石开挖采用爆破施工,并用反铲挖掘机装车,15T自卸汽车运渣至弃渣场。基础面岩石节理裂隙发育,岩基面采取人工进行清渣配合有压水冲洗,无松动岩块、无悬挂体。开挖后,基础面局部存在有超挖现象,基础开挖及基岩面清理符合设计及规范要求,具备验收条件。
承包人质检员: 年 月 日
地质单位意 见
地质工程师: 年 月 日
设计单位意 见
设计代表: 年 月 日
监理机构意 见
监理工程师: 年 月 日
业主意见
发包人代表: 年 月 日
说明:本表一式4份,监理机构、发包人各1份,返回施工单位2份。
