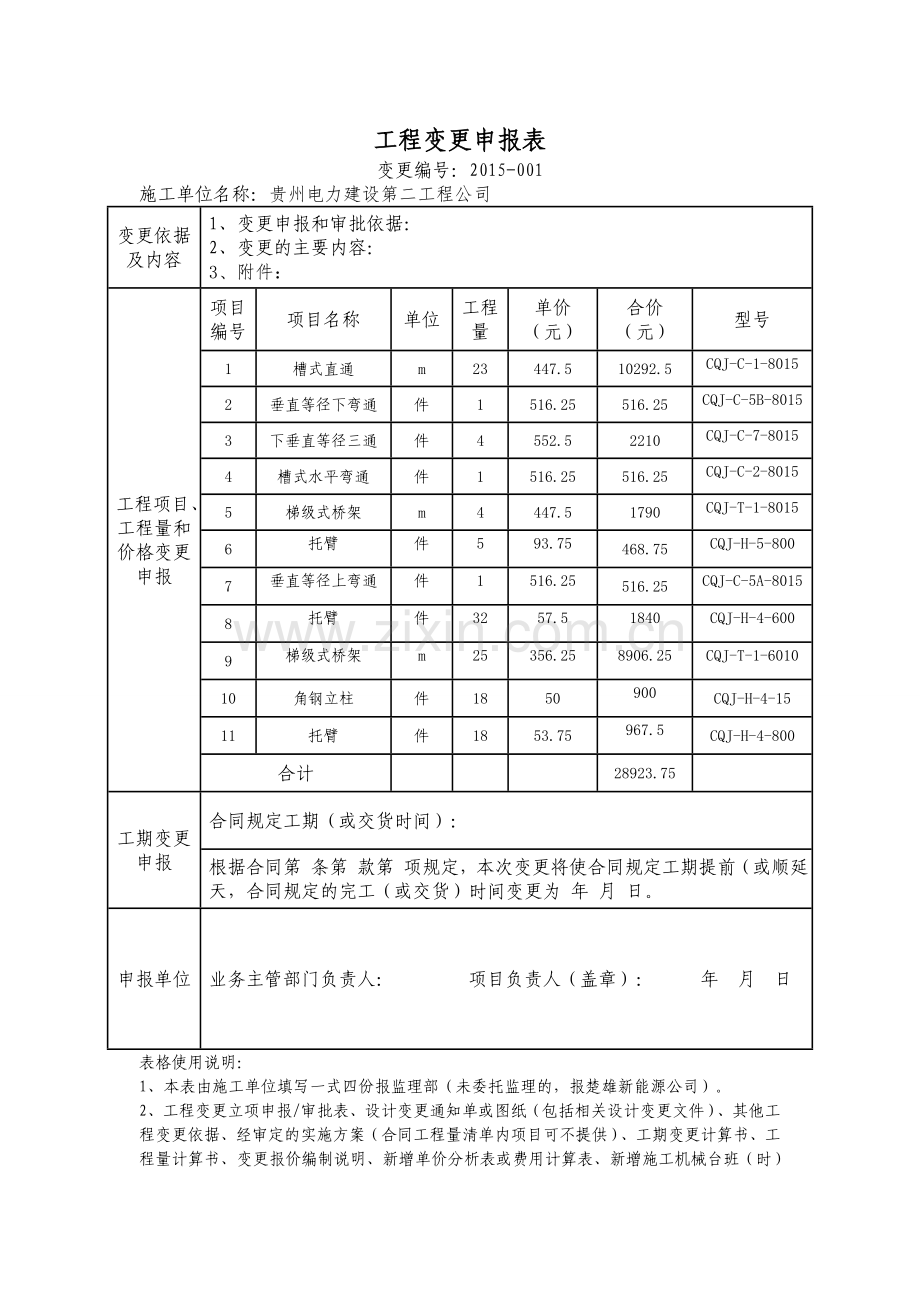

工程变更申报表
变更编号:2015-001
施工单位名称:贵州电力建设第二工程公司
变更依据 及内容
1、 变更申报和审批依据:
2、变更的主要内容:
3、附件:
工程项目、工程量和价格变更申报
项目 编号
项目名称
单位
工程量
单价 (元)
合价 (元)
型号
1
槽式直通
m
23
447.5
10292.5
CQJ-C-1-8015
2
垂直等径下弯通
件
1
516.25
516.25
CQJ-C-5B-8015
3
下垂直等径三通
件
4
552.5
2210
CQJ-C-7-8015
4
槽式水平弯通
件
1
516.25
516.25
CQJ-C-2-8015
5
梯级式桥架
m
4
447.5
1790
CQJ-T-1-8015
6
托臂
件
5
93.75
468.75
CQJ-H-5-800
7
垂直等径上弯通
件
1
516.25
516.25
CQJ-C-5A-8015
8
托臂
件
32
57.5
1840
CQJ-H-4-600
9
梯级式桥架
m
25
356.25
8906.25
CQJ-T-1-6010
10
角钢立柱
件
18
50
900
CQJ-H-4-15
11
托臂
件
18
53.75
967.5
CQJ-H-4-800
合计
28923.75
工期变更申报
合同规定工期(或交货时间):
根据合同第 条第 款第 项规定,本次变更将使合同规定工期提前(或顺延) 天,合同规定的完工(或交货)时间变更为 年 月 日。
申报单位
业务主管部门负责人: 项目负责人(盖章): 年 月 日
表格使用说明:
1、本表由施工单位填写一式四份报监理部(未委托监理的,报楚雄新能源公司)。
2、工程变更立项申报/审批表、设计变更通知单或图纸(包括相关设计变更文件)、其他工程变更依据、经审定的实施方案(合同工程量清单内项目可不提供)、工期变更计算书、工程量计算书、变更报价编制说明、新增单价分析表或费用计算表、新增施工机械台班(时)费计算表、新增材料价格预算表等资料作为本表附件。
3、变更单价采用合同内单价的,在备注栏内注明:采用XX合同(写明合同编号)XX(写明项目编号)项单价。
计算公式:综合单价=材料到场价+损耗+采保费+税金﹢安装费
1 槽式直通到场价346.9/m、材料损耗费2%、采保费5%、税金7%、安装费50元/m,综合单价计算式为:
346.9*1.02*1.05*1.07+50=447.5元/m
2 垂直等径下弯通到场价406.9/件、材料损耗费2%、采保费5%、税金7%、安装费50元/件,综合单价计算式为:
406.9*1.02*1.05*1.07+50=516.25元/件
3 下垂直等径三通到场价438.5/件、材料损耗费2%、采保费5%、税金7%、安装费50元/件,综合单价计算式为:
438.5*1.02*1.05*1.07+50=552.5元/件
4 槽式水平弯通到场价472.6/件、材料损耗费2%、采保费5%、税金7%、安装费50元/件,综合单价计算式为:
472.6*1.02*1.05*1.07+50=516.25元/件
5 梯级式桥架到场价346.9/m、材料损耗费2%、采保费5%、税金7%、安装费50元/m,综合单价计算式为:
346.9*1.02*1.05*1.07+50=447.5元/m
6 托臂到场价76.3/件、材料损耗费2%、采保费5%、税金7%、安装费20元/件,综合单价计算式为:
76.3*1.02*1.05*1.07+20=93.75元/件
7 垂直等径上弯通到场价472.6/件、材料损耗费2%、采保费5%、税金7%、安装费50元/件,综合单价计算式为:
472.6*1.02*1.05*1.07+50=516.25元/件
8托臂到场价37.1/件、材料损耗费2%、采保费5%、税金7%、安装费15元/件,综合单价计算式为:
37.1*1.02*1.05*1.07+15=57.5元/件
9梯级式桥架到场价312.6/m、材料损耗费2%、采保费5%、税金7%、安装费50元/m,综合单价计算式为:
312.6*1.02*1.05*1.07+50=356.25元/m
10角钢立柱到场价34.9/件、材料损耗费2%、采保费5%、税金7%、安装费50元/件,综合单价计算式为:
34.9*1.02*1.05*1.07+10=50元/件
11托臂到场价45/件、材料损耗费2%、采保费5%、税金7%、安装费50元/件,综合单价计算式为:
45*1.02*1.05*1.07+10=53.75元/件
