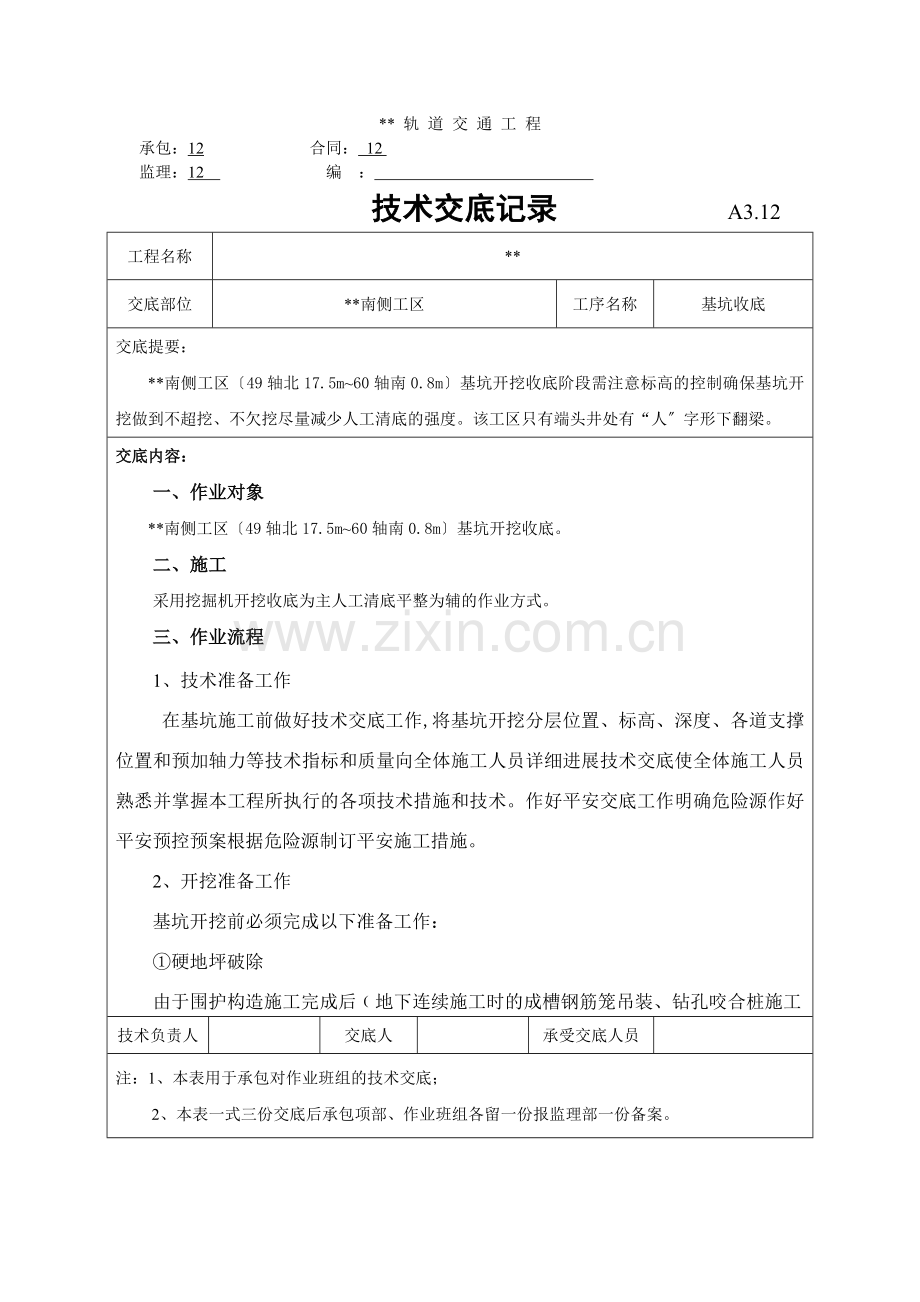

技术交底记录 A3.12
工程名称
**
交底部位
**南侧工区
工序名称
基坑收底
交底提要:
**南侧工区〔49轴北17.5m~60轴南0.8m〕基坑开挖收底阶段需注意标高的控制确保基坑开挖做到不超挖、不欠挖尽量减少人工清底的强度。该工区只有端头井处有“人〞字形下翻梁。
交底内容:
一、作业对象
**南侧工区〔49轴北17.5m~60轴南0.8m〕基坑开挖收底。
二、施工
采用挖掘机开挖收底为主人工清底平整为辅的作业方式。
三、作业流程
1、技术准备工作
在基坑施工前做好技术交底工作,将基坑开挖分层位置、标高、深度、各道支撑位置和预加轴力等技术指标和质量向全体施工人员详细进展技术交底使全体施工人员熟悉并掌握本工程所执行的各项技术措施和技术。作好平安交底工作明确危险源作好平安预控预案根据危险源制订平安施工措施。
2、开挖准备工作
基坑开挖前必须完成以下准备工作:
①硬地坪破除
由于围护构造施工完成后﹙地下连续施工时的成槽钢筋笼吊装、钻孔咬合桩施工
技术负责人
交底人
承受交底人员
注:1、本表用于承包对作业班组的技术交底;
2、本表一式三份交底后承包项部、作业班组各留一份报监理部一份备案。
** 轨 道 交 通 工 程
承包:12 合同:12
监理:12 编 :

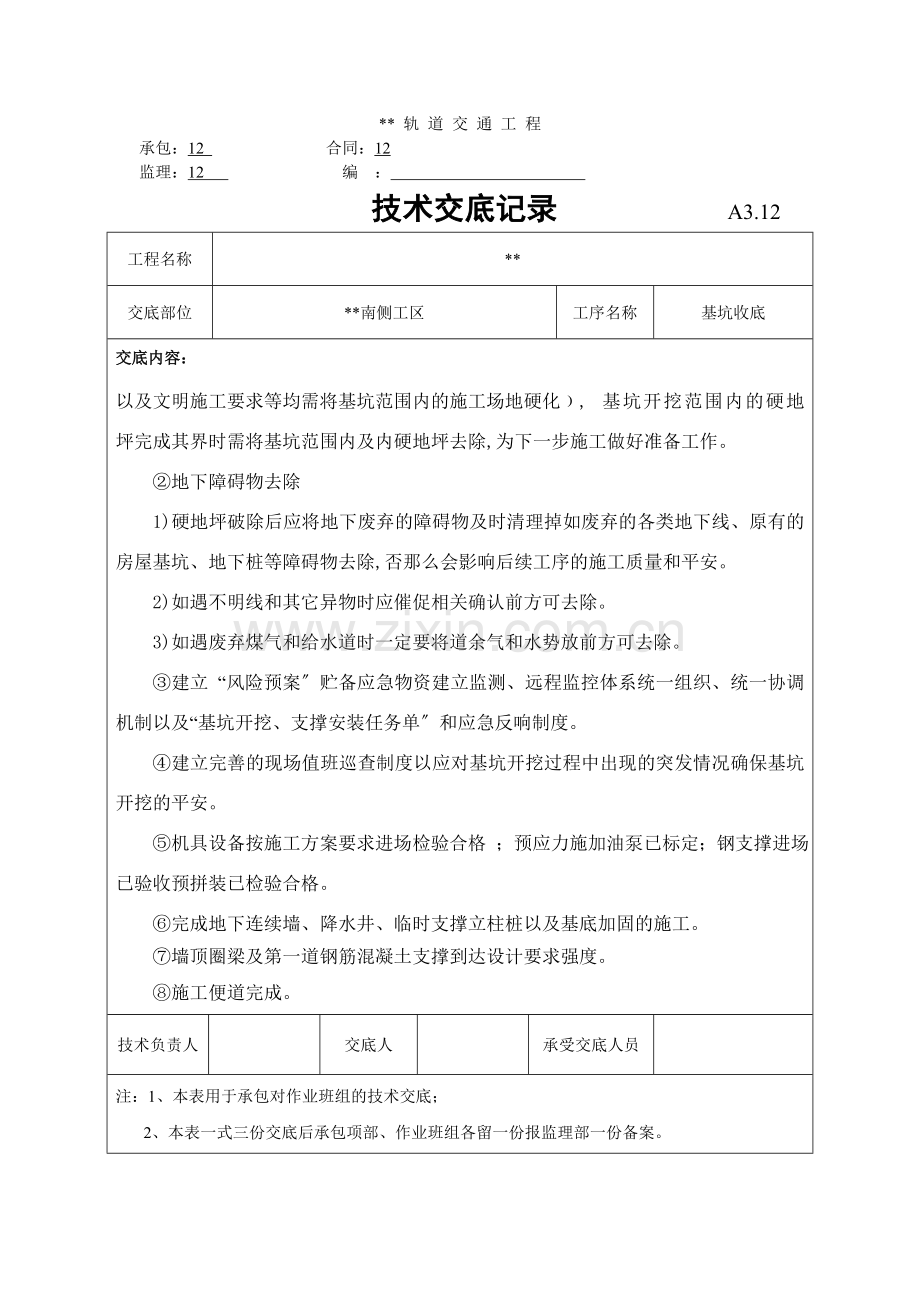

技术交底记录 A3.12
工程名称
**
交底部位
**南侧工区
工序名称
基坑收底
交底内容:
以及文明施工要求等均需将基坑范围内的施工场地硬化﹚, 基坑开挖范围内的硬地坪完成其界时需将基坑范围内及内硬地坪去除,为下一步施工做好准备工作。
②地下障碍物去除
1)硬地坪破除后应将地下废弃的障碍物及时清理掉如废弃的各类地下线、原有的房屋基坑、地下桩等障碍物去除,否那么会影响后续工序的施工质量和平安。
2)如遇不明线和其它异物时应催促相关确认前方可去除。
3)如遇废弃煤气和给水道时一定要将道余气和水势放前方可去除。
③建立 “风险预案〞贮备应急物资建立监测、远程监控体系统一组织、统一协调机制以及“基坑开挖、支撑安装任务单〞和应急反响制度。
④建立完善的现场值班巡查制度以应对基坑开挖过程中出现的突发情况确保基坑开挖的平安。
⑤机具设备按施工方案要求进场检验合格 ;预应力施加油泵已标定;钢支撑进场已验收预拼装已检验合格。
⑥完成地下连续墙、降水井、临时支撑立柱桩以及基底加固的施工。
⑦墙顶圈梁及第一道钢筋混凝土支撑到达设计要求强度。
⑧施工便道完成。
技术负责人
交底人
承受交底人员
注:1、本表用于承包对作业班组的技术交底;
2、本表一式三份交底后承包项部、作业班组各留一份报监理部一份备案。
** 轨 道 交 通 工 程
承包:12 合同:12
监理:12 编 :
技术交底记录 A3.12
工程名称
**
交底部位
**南侧工区
工序名称
基坑收底
交底内容:
⑨完成基坑临边防护排水沟设置。
⑩基坑预降水。
由于**地处苏州石路商业中心周边房屋建筑群集因此在进展基坑开挖前需要对周边的房屋裂缝进展调查统计经调查核实后由房屋所有人签字入档并拍照记录防止基坑开挖以后才生的纠纷。
基坑必须自上而下分层、分段依次开挖严禁掏底施工。开挖边坡应平顺并符合设计要求。
基坑开挖接近基底30cm时应配合人工清底不得超挖或扰动基底土。基底超挖、扰动、受冻、水浸或发现异物、杂土、淤泥、土质松软及软硬不均等现象时应做好记录并会同设计研究处理。
基坑开挖至设计标高后严格按照施工方案进展基坑收底程序进展收底。
基坑收底过程中采取一边打点控制标高一边人工配合挖机的形式进展收底。
四、控制
基坑开挖分层分段进展每个纵向分段内分小段分层均匀开挖每层不得超过3.0m严禁挖成锅底状要求做到随挖随撑。
在开挖到坑底设计标高以上300mm处应进展基坑验收并改用人工开挖至基底;基坑底面的垫层同样应分段快速浇筑及时封底垫层应在8~16小时内施工完成。底板应在6天内施工完成。
技术负责人
交底人
承受交底人员
注:1、本表用于承包对作业班组的技术交底;
2、本表一式三份交底后承包项部、作业班组各留一份报监理部一份备案。
** 轨 道 交 通 工 程
承包:12 合同:12
监理:12 编 :
技术交底记录 A3.12
工程名称
**
交底部位
**南侧工区
工序名称
基坑收底
交底内容:
基坑开挖允许偏向:高程-20mm~10mm平整度20mm并在1m范围内不得多于1处长度、宽度〔从中心线往两边量〕-50mm~+200mm。
五、施工考前须知
〔1〕基坑开挖至最后30cm采用人工修土。
〔2〕平整基坑底面之前先要按做好排水明沟雨季施工应沿基坑做好挡水埝和排水沟。
〔3〕围护构造如有渗水渗泥现象未处理好之前不能平整基坑底面以防泥水冲蚀基底土体。
〔4〕下雨天基坑外排水系统未处理完善之前不能平整基坑底面以防雨水冲刷基底土体。
〔5〕基坑内遇有明水情况时需安排人员尽快抽除防止水对基坑底的浸泡影响原状土性质对基坑垫层浇筑造成不利影响。
六、平安考前须知
〔1〕基坑开挖6m以下安排专人24小时对基坑进展巡视确保基坑开挖过程的任何不利因素均能在第一时间能得到妥善处理。
〔2〕对地墙渗水以及下雨积水需及时采取排除措施控制保证基底土壤的原始性。
〔4〕基坑收底过程中人员与机械设备之间注意协调工作防止发生碰触时间。
技术负责人
交底人
承受交底人员
注:1、本表用于承包对作业班组的技术交底;
2、本表一式三份交底后承包项部、作业班组各留一份报监理部一份备案。
