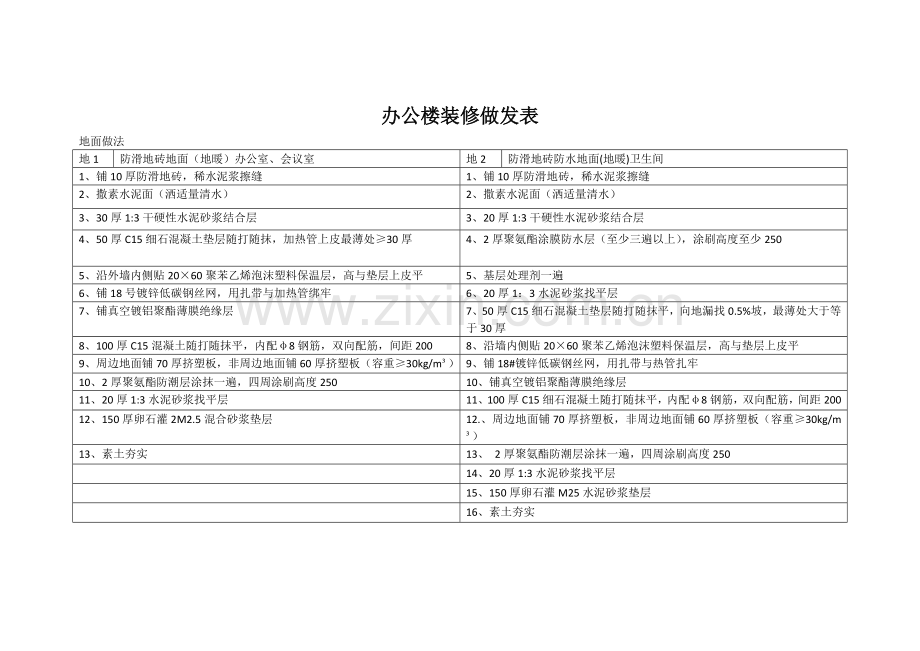

办公楼装修做发表
地面做法
地1
防滑地砖地面(地暖)办公室、会议室
地2
防滑地砖防水地面(地暖)卫生间
1、铺10厚防滑地砖,稀水泥浆擦缝
1、铺10厚防滑地砖,稀水泥浆擦缝
2、撒素水泥面(洒适量清水)
2、撒素水泥面(洒适量清水)
3、30厚1:3干硬性水泥砂浆结合层
3、20厚1:3干硬性水泥砂浆结合层
4、50厚C15细石混凝土垫层随打随抹,加热管上皮最薄处≥30厚
4、2厚聚氨酯涂膜防水层(至少三遍以上),涂刷高度至少250
5、沿外墙内侧贴20×60聚苯乙烯泡沫塑料保温层,高与垫层上皮平
5、基层处理剂一遍
6、铺18号镀锌低碳钢丝网,用扎带与加热管绑牢
6、20厚1:3水泥砂浆找平层
7、铺真空镀铝聚酯薄膜绝缘层
7、50厚C15细石混凝土垫层随打随抹平,向地漏找0.5%坡,最薄处大于等于30厚
8、100厚C15混凝土随打随抹平,内配φ8钢筋,双向配筋,间距200
8、沿墙内侧贴20×60聚苯乙烯泡沫塑料保温层,高与垫层上皮平
9、周边地面铺70厚挤塑板,非周边地面铺60厚挤塑板(容重≥30kg/m³)
9、铺18#镀锌低碳钢丝网,用扎带与热管扎牢
10、2厚聚氨酯防潮层涂抹一遍,四周涂刷高度250
10、铺真空镀铝聚酯薄膜绝缘层
11、20厚1:3水泥砂浆找平层
11、100厚C15细石混凝土随打随抹平,内配φ8钢筋,双向配筋,间距200
12、150厚卵石灌2M2.5混合砂浆垫层
12.、周边地面铺70厚挤塑板,非周边地面铺60厚挤塑板(容重≥30kg/m³)
13、素土夯实
13、 2厚聚氨酯防潮层涂抹一遍,四周涂刷高度250
14、20厚1:3水泥砂浆找平层
15、150厚卵石灌M25水泥砂浆垫层
16、素土夯实

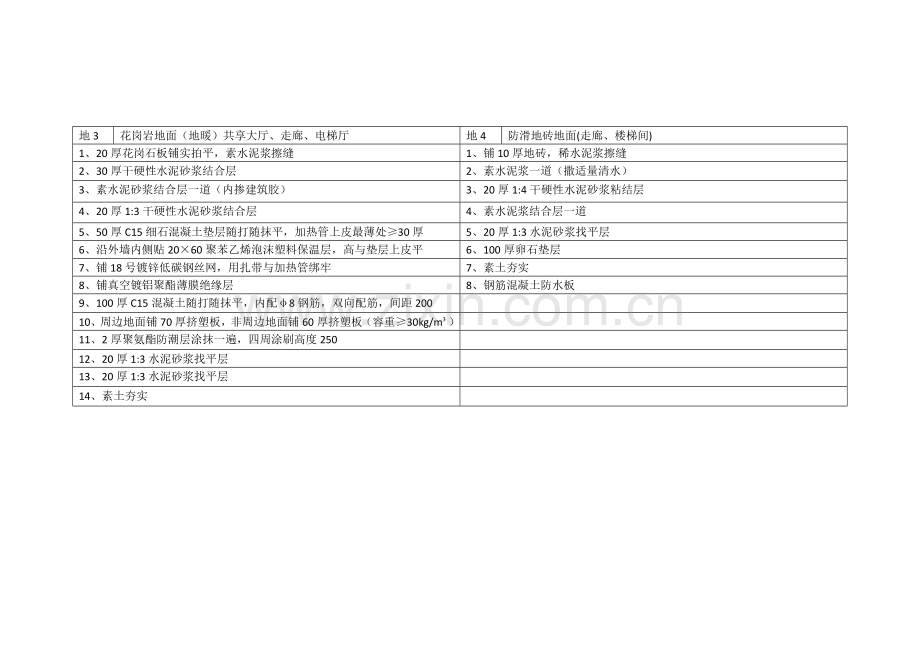

地3
花岗岩地面(地暖)共享大厅、走廊、电梯厅
地4
防滑地砖地面(走廊、楼梯间)
1、20厚花岗石板铺实拍平,素水泥浆擦缝
1、铺10厚地砖,稀水泥浆擦缝
2、30厚干硬性水泥砂浆结合层
2、素水泥浆一道(撒适量清水)
3、素水泥砂浆结合层一道(内掺建筑胶)
3、20厚1:4干硬性水泥砂浆粘结层
4、20厚1:3干硬性水泥砂浆结合层
4、素水泥浆结合层一道
5、50厚C15细石混凝土垫层随打随抹平,加热管上皮最薄处≥30厚
5、20厚1:3水泥砂浆找平层
6、沿外墙内侧贴20×60聚苯乙烯泡沫塑料保温层,高与垫层上皮平
6、100厚卵石垫层
7、铺18号镀锌低碳钢丝网,用扎带与加热管绑牢
7、素土夯实
8、铺真空镀铝聚酯薄膜绝缘层
8、钢筋混凝土防水板
9、100厚C15混凝土随打随抹平,内配φ8钢筋,双向配筋,间距200
10、周边地面铺70厚挤塑板,非周边地面铺60厚挤塑板(容重≥30kg/m³)
11、2厚聚氨酯防潮层涂抹一遍,四周涂刷高度250
12、20厚1:3水泥砂浆找平层
13、20厚1:3水泥砂浆找平层
14、素土夯实
地5
防静电活动地板地面(地暖)安防控制室、配电室
1、300高架空活动地板(净空高250)
2、面层涂刷地板漆
3、20厚1:2水泥砂浆抹面压光
4、素水泥结合层一遍(内掺建筑胶)
5、50厚C15细石混凝土垫层随打随抹平,加热管上皮最薄处≥30厚
6、沿外墙内侧贴20×60聚苯乙烯泡沫塑料保温层,高与垫层上皮平
7、铺18号镀锌低碳钢丝网,用扎带与加热管绑牢
8、铺真空镀铝聚酯薄膜绝缘层
9、100厚C15混凝土随打随抹平,内配φ8钢筋,双向配筋,间距200
10、周边地面铺70厚挤塑板,非周边地面铺60厚挤塑板(容重≥30kg/m³)
11、2厚聚氨酯防潮层涂抹一遍,四周涂刷高度250
12、20厚1:3水泥砂浆找平层
13、150厚卵石灌M25混合砂浆垫层
14、素土夯实
办公楼楼面做法
楼1
防滑地砖楼面(地暖)
130厚
办公室会议室库房
楼2
防滑地砖防水楼面(地暖)
130厚
卫生间
1、铺10厚防滑地砖,稀水泥浆擦缝(面层用户自理)
1、铺10厚防滑地砖,稀水泥浆擦缝(面层用户自理)
2、撒素水泥面(撒适量清水)
2、撒素水泥面(洒适量清水)
3、20厚1:3干硬性水泥砂浆粘结层
3、20厚1:2干硬性水泥砂浆粘结层
4、50厚C15细石混凝土垫层随打随抹平,加热管上皮最薄处≥30厚
4、1.5厚聚氨酯涂膜防水层(至少三遍以上),四周涂刷高度1800
5、沿外墙内侧贴20×60聚苯乙烯泡沫塑料保温层,高与垫层上皮平
5、50厚细石混凝土垫层随打随抹平,从门口向地漏找0.5%坡(无地漏时不找坡)加热管上皮最薄处≥30厚
6、铺18号镀锌低碳钢丝网,用扎带与加热管绑牢
6、沿外墙内侧贴20×60聚苯乙烯泡沫塑料保温层,高与垫层上皮平
7、铺真空镀铝聚酯薄膜绝缘层
7、铺18号镀锌低碳钢丝网,用扎带与热管绑牢
8、30厚聚苯乙烯泡沫塑料保温层(容重≥20kg/m³)
8、铺真空镀铝聚酯薄膜绝缘层
9、20厚1:3水泥砂浆找平层
9、30厚聚苯乙烯泡沫塑料保温层(容重≥20kg/m³)
10、钢筋混凝土楼面
10、20厚1:3水泥砂浆找平层
11、钢筋混凝土楼面
楼3
花岗岩楼面(地暖)
170
走廊、电梯厅
楼4
花岗岩楼面(休息平台、梯段)
50厚
楼梯间
1、20厚花岗石板铺实拍平,素水泥浆擦缝
1、20厚花岗石板铺实拍平,素水泥浆擦缝
2、30厚1:4干硬性水泥砂浆结合层
2、30厚1:4干硬性水泥砂浆结合层
3、素水泥结合层一道(内掺建筑胶)
3、素水泥结合层一道(内掺建筑胶)
4、20厚1:3干硬性水泥砂浆粘结层
4、钢筋混凝土楼面
5、50厚C15细石混凝土垫层随打随抹平,加热管上皮最薄处≥30厚
6、沿外墙内侧贴20×60聚苯乙烯泡沫塑料保温层,高与垫层上皮平
7、铺18号镀锌低碳钢丝网,用扎带与热管绑牢
8、铺真空镀铝聚酯薄膜绝缘层
9、30厚聚苯乙烯泡沫塑料保温层(容重≥20kg/m³)
10、20厚1:3水泥砂浆找平层
11、钢筋混凝土楼面
楼5
防静电活动地板楼面(地暖)
440厚
女监控室
1、300高架空活动地板(净空高250)
2、面层涂刷地板漆
3、20厚1:2水泥砂浆抹面压光
4、素水泥结合层一遍(内掺建筑胶)
5、20厚1:3干硬性水泥砂浆粘结层
6、50厚C15细石混凝土垫层随打随抹平,加热管上皮最薄处≥30厚
7、沿外墙内侧贴20×60聚苯乙烯泡沫塑料保温层,高与垫层上皮平
8、铺18号镀锌低碳钢丝网,用扎带与热管绑牢
9、铺真空镀铝聚酯薄膜绝缘层
10、30厚聚苯乙烯泡沫塑料保温层(容重≥20kg/m³)
11、20厚1:3水泥砂浆找平层
12、钢筋混凝土楼面
内墙做法
内墙1
白色防火型乳胶漆墙面(走廊、)
内墙2
水泥砂浆刮腻子墙面(楼梯间、共享大厅、走廊、电梯厅、办公室、会议室、安防控制室、配电室、女监控室)
1、喷防火型合成树脂乳液涂料两道饰面
1、满刮腻子两道
2、封底漆一道(干燥后再做面涂)
2、5厚1:2水泥砂浆压实抹光
3、5厚1:0.5:2.5水泥石灰膏砂浆找平
3、15厚2:1:8水泥石灰砂浆,分两次抹灰
4、9厚1:0.5:3水泥石灰膏砂浆打底扫毛
4、刷建筑胶素水泥浆一遍,配合比为建筑胶:水=1:4
5、刷建筑胶素水泥浆一遍,配合比为建筑胶:水=1:4
内墙3
釉面砖墙面(卫生间)
1、8厚瓷砖(粘贴前浸水两小时以上),白水泥勾缝
2、5厚专用胶粘结层
3、15厚1:3水泥砂浆压实抹平(要求平整)
4、素水泥浆一道甩毛(内掺建筑胶)
顶棚做法
顶棚1
白色防火型乳胶漆顶棚(地下走廊、会议室、办公室、楼梯间、库房)
棚2
石膏板吊顶(地下楼梯间、共享大厅、走廊、电梯间、安防控制室、配电室、女监控室)
1、刷乳胶漆二道,每道间隔2小时
1、刷乳胶漆两道,封底漆一道
2、封底漆一道(干燥后再做面涂)
2、满刮2厚耐水腻子分遍找平
3、3厚1:0.2:2.5水泥石灰膏找平
3、石膏板,用自攻螺丝与龙骨固定
4、5厚1:0.2:2.5水泥石灰膏砂浆打底或划出纹道
4、轻钢龙骨φ8钢筋吊杆双向间距不大于1200
5、素水泥浆一道甩毛(内掺建筑胶)
5、钢筋混凝土板内预留φ10钢筋吊环双向间距不大于1200
棚3
铝板吊顶(卫生间)
1、3-4厚铝板面层,专用粘结剂粘结
2、9.5厚纸面石膏板底面板,自攻螺丝固定中距≤200
3、U型强钢龙骨CB60×27(或CB50×20)中距≤200
4、U型强钢龙骨CB60×27(或CB50×20)中距≤500或同板宽
5、10号镀锌低碳钢丝(或φ6钢筋)吊杆,中距横向≤800纵向429,吊杆上部与预留钢筋吊环(钩)固定
6、钢筋混凝土板内预留φ10钢筋吊环(钩)中距横向≤800纵向429
踢脚做法
踢1
地砖踢脚(会议室、办公室、库房)
踢2
花岗石踢脚(地下楼梯间、共享大厅、走廊、电梯厅、楼梯间)
1、10厚铺地砖踢脚,稀水泥擦缝浆勾缝,缝宽8
1、10厚花岗石板,稀水泥擦缝浆擦缝
2、10厚1:2水泥砂浆粘结层
2、5-6厚1:1水泥砂浆加水重20%建筑胶镶贴
3、素水泥浆甩毛(内掺建筑胶)
3、15厚1:3水泥砂浆
踢3
聚氯乙烯踢脚(地下走廊、安防监控室)
1.2厚轻质聚氯乙烯塑料面层,建筑胶粘剂黏贴,板面打蜡上光
2、6厚1:0.5:2.5水泥石灰膏砂浆罩面压实赶平
3、8厚1:3水泥砂浆打底扫毛或划出纹道
4、素水泥浆一道甩毛(内掺建筑胶)
