收藏 分销(赏)

广东某办公楼改造装饰工程施工组织设计(283页).doc

上传人:xrp****65 文档编号:5849953 上传时间:2024-11-21 格式:DOC 页数:268 大小:1.27MB
下载 相关 举报
广东某办公楼改造装饰工程施工组织设计(283页).doc_第1页
第1页 / 共268页
广东某办公楼改造装饰工程施工组织设计(283页).doc_第2页
第2页 / 共268页
广东某办公楼改造装饰工程施工组织设计(283页).doc_第3页
第3页 / 共268页
广东某办公楼改造装饰工程施工组织设计(283页).doc_第4页
第4页 / 共268页
广东某办公楼改造装饰工程施工组织设计(283页).doc_第5页
第5页 / 共268页
点击查看更多>>
资源描述

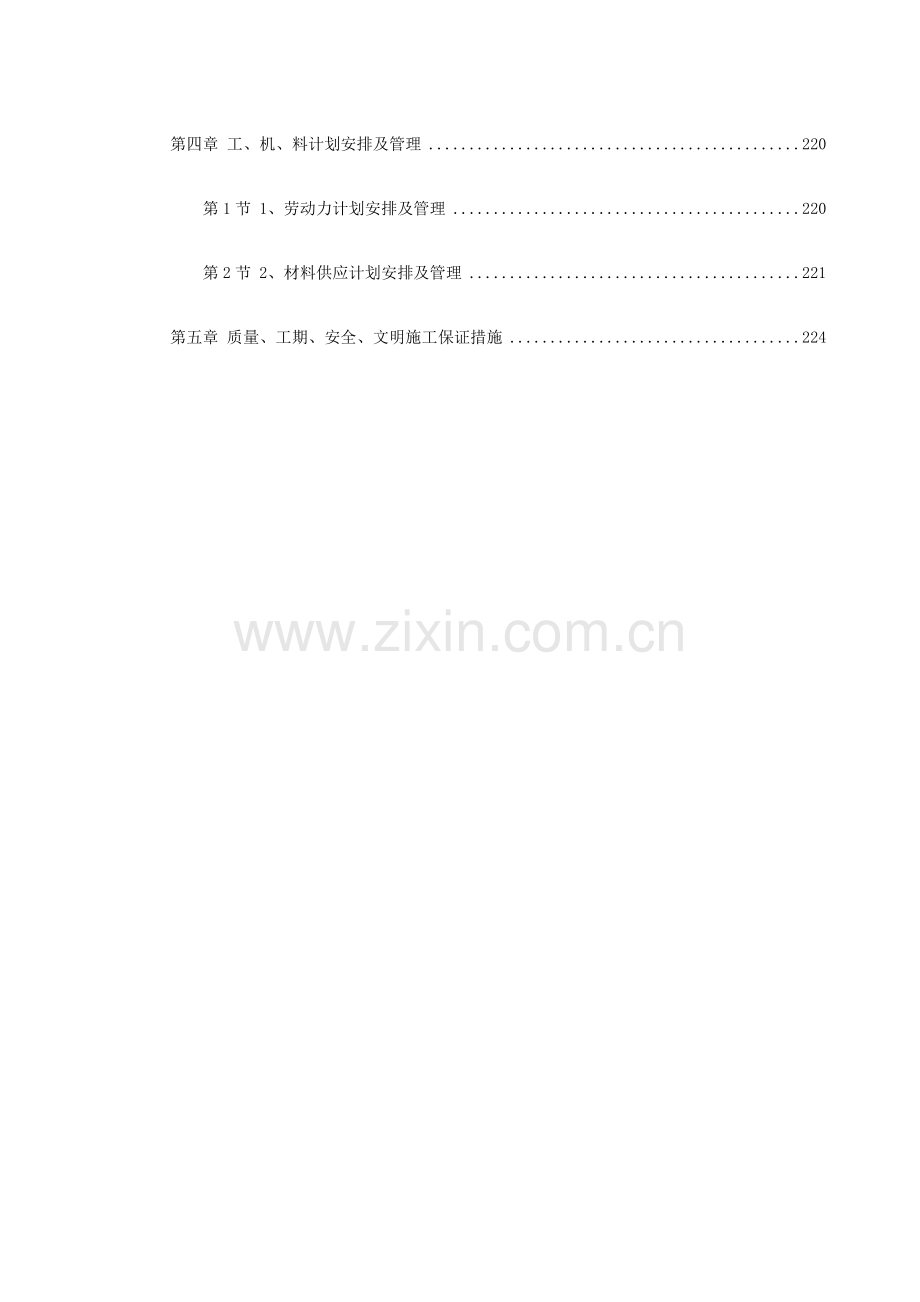

1、目录第一章 施工总体部署3第1节 1、编制依据:3第2节 2、工程概况:4第3节 3、施工管理的主导思想:6第4节 4、管理目标6第5节 5、施工准备:8第6节 6、施工组织部署:11第二章 施工技术、工艺方案19第1节 1、分部、子分部工程的划分19第2节 2、施工工艺流程20第3节 3、装修分部(分项)工程施工方法22第4节 4、给排水分部(分项)工程施工方法99第5节 5、建筑电气安装分部(分项)工程施工方法143第三章 施工进度计划219第1节 施工进度计划219第四章 工、机、料计划安排及管理220第1节 1、劳动力计划安排及管理220第2节 2、材料供应计划安排及管理221第五章

2、质量、工期、安全、文明施工保证措施224第一章 施工总体部署第1节 1、编制依据:1.1 *综合楼办公环境改造工程招标文件;1.2 *综合楼办公环境改造工程施工图;1.3 GB 50300-2001建筑工程质量验收统一标准;1.4 GB 50210-2001建筑装饰工程施工及验收规范;1.5 GB 50203-2002砌体工程施工质量验收规范;1.6 GB 50209-2002地面工程施工质量验收规范;1.7 GB 50207-2002屋面工程施工质量验收规范;1.8 GB 50303-2002建筑电气工程施工质量验收规范;1.9 GB 50242-2002建筑给排水及采暖工程施工质量验收规范

3、;1.10 GB 50327-2001住宅装饰装修工程施工规范;1.11 JGJ 59-99国家建筑施工安全检查标准;1.12 GB/T 50328-2001建设工程文档整理规范;1.13 *综合楼环境改造工程工程量清单;1.14 *市建设局有关文明施工、安全生产的文件;1.15 有关标书答疑文件。第2节 2、工程概况:2.1 工程名称:*综合楼环境改造工程;2.2 建设单位:广东*通讯有限责任公司*分公司;2.3 建设地点:*市;2.4 建设规模:212 层室内装修改造,施工面积约 4800m2;2.5 设计单位:广东省*规划设计院;2.6 监理单位:*市建设监理有限公司;2.7 施工单位:

4、2.8 工程特点:2.8.1 本项目地处市区中心地带,工期短、施工场地狭窄、质量要求高等特点;2.8.2 该项目为高档综合写字楼,配套专业工种多,工种交叉作业多,在施工过程中,要注意各工种之间的相互配合和相互之间的成品保护;2.8.3 本项目包含高级领导的办公区及会议室等,天花、墙面造型变化多,材料档次高,细部做工是关注的重点。2.9 主要作业内容各功能间主要装修作法见下表装修部位功能房间地面墙面及隔断项 棚门 窗走道仿白(蓝)麻抛光砖腻子喷塑75X75 铝格栅原门窗装修电梯厅白麻大理石微晶石轻钢龙埃特板造型天花20 厘防火玻璃门办公室铺500X500方块地毯轻质砌体及落地玻璃;原墙打腻子油乳

5、胶漆轻钢龙埃特板造型天花;铝扣板天花胶合板造型(玻璃);原窗装修电视电话及多功能会议室铺500X50 方块地毯、800X80 皇室啡花岗岩轻质砌体,轻钢龙软包隔音墙轻钢龙埃特板造型天花胶合板造型(玻璃);原窗装修第3节 3、施工管理的主导思想:*综合楼办公环境环境改造工程,是我公司充实、发展、提高和创造社会效益的机遇,我公司将全力以赴,依照高、新、严的方针,高标准、高起点,强化项目管理,发挥质量保正体系作用的基础上,快节奏、高效率,为公司再创辉煌。第4节 4、管理目标4.1 质量目标:根据国家现行建设工程质量管理条例、GB503002001 建筑工程施工质量验收统一标准以及施工合同有关条款的规

6、定,要求为合格工程。各分部、子分部、分项、检验批工程根据设计图纸严格按国家最新分部、分项施工质量及验收规范标准进行施工和检查验收,本项目质量目标为确保达到合格标准、争创市优良工程。4.2 工期目标:确保180 日历天竣工,力争提前10 天交工验收。4.3 安全目标:根据国家现行JGJ 59-99 国家建筑施工安全检查标准以及施工合同有关条款的规定,本工程安全目标为:杜绝重大安全事故;杜绝火灾、倒塌、中毒事故;杜绝传染性、流行性疾病伤害;月轻伤率控制在2以内。按照施工安全评分标准进行检查评价,确保安评合格、力争优良。4.4 文明施工目标:施工现场做到整洁、舒畅、排水通畅、无积水;施工机械采取有效

7、的降噪措施,做到不扰民或少扰民;各种临时设施配套齐全,施工中每道工序都坚持做到工完场清;按照文明施工单项评分标准检查评价,确保合格、力争优良。4.5 成本降低目标:力争成本降低率达2.8% 。第5节 5、施工准备:5.1 施工准备工作从接到中标通知书后开始进行,工程开工之前完成。5.2 技术准备:5.2.1 审核图纸由工程技术部组织有关施工管理人员深入学习图纸,了解设计意图,理解设计风格,对复杂工艺和关键施工部位编制专项施工方案,对图纸中互相矛盾之处和标注不详的问题,及时与业主、设计单位联系,进行工程洽商及图纸会审。5.2.2 技术交底对各班组提前作好详细的施工质量、安全技术交底,学习施工规范

8、,做到对各自工作心中有数。5.2.3 校核各种施工仪器、计量设备。5.3 现场准备:5.3.1 现场交接:开工前完成现场交接手续。现场交接需对原主体工程、机电设备工程、预留预埋项目逐一检验复核,填写交接验收记录。现场交接应依“合同包”划分的施工范围分段进行。接管现场后,项目部将对施工范围内的安全、消防、文明施工等各项工作全面负责。5.3.2 临时设施:5.3.2.1 现场项目经理部设立临时办公室和临时库房。临时办公室和临时库房设在楼内。临时办公室和临时库房的装修施工靠后安排,根据工程的进展情况在适当的时间迁出转移。5.3.2.2 在楼外设立易然易爆物品库。楼外库房要求远离热源和高压线,防雨防晒

9、通风,面积不小于30 平方米。5.3.2.3 楼外设立大理石切割机操作棚,面积不小于60 平方米。5.3.2.4 工人食宿问题在现场外解决,解决办法有:甲方指定地点我方搭建工棚或租用当地民房。5.3.3 消防保卫:利用业主单位原有留消防系统,我方在施工现场另外配备消防灭器材,灭火器材使用干粉灭器,26 层8 个/层,712 层5 个/层。5.3.4 临时水电临时水电由业主单位指定水源、电源,水电器材根据中标情况由公司库房调运。5.4 材料准备:由于本工程大量使用高档装饰材料和外地材料,给材料采购工作增加了难度。采购部门需在总结样板间制作经验的基础上,组织本公司在各地的业务联系单位,提前进行材料

10、订货工作。材料订货工作要充分考虑外地材料的供货周期,依据工组织设计规定的施工进度计划,保证材料提前运抵线场。保证材料的质量、数量、供货日期,确保工程上不出现因材料问题带来的停工、返工现象。5.5 劳动力准备:开工前,须组织好劳动力队伍,并于 年 月 日前签订好施工合同,按要求工程技术工人于 年 月 日进场到位(详见劳动力计划表)。5.6 机具准备:本工程须准备以下设备:井架提升机1 台、和灰机1 台、大理石切割机2台、手提式切割机8 台;手提式冲击电钻6 台、手提式电钻10 台、无齿锯4 台、木工圆盘锯5 台、木工修边机4 台、砂轮切割机2 台、电弧焊机2 台、氩弧焊机2台、斗车20 台、加压

11、水泵1 台。(详见进场主要施工机具一览表)5.7 生产调度工程部根据施工计划的安排,综合平衡公司各个在施项目的劳力和机械,提前弥补劳力和机械缺口。要充分重视施工机械的调度,在掌握施工条件和环保要求的基础上,保证施工机械充分、适用。第6节 6、施工组织部署:6.1 本工程设施齐备,专业性强,是广东*通讯有限责任公司*分公司综合办公楼。装饰艺术标准高,质量要求严,既要体现业主的企业形象、确保使用功能,又要具有很强的时代感,豪华、舒适、美感,创造出幽静清新的环境气氛,使装饰工程和整体效果与细微处理的完美和协统一。所以从设计到选材、从采购到加工、从施工到安装,关系十分密切,直接关系到企业的形象和艺术效

12、果。为确保工程质量达到优质工程的质量要求。本工程实行两级管理体制,公司成立工程领导小组,现场组织项目经理部,配备情况用其职责如下:6.1.1 工程领导小组由公司总工程师出任组长,成员包括工程部、技术部、合约部、采购部的主要管理人员。6.1.2 项目经理部由公司委派一名有类似工程经验的项目经理,项目经理就任时将携带受权证明,本项目施工期间不作更换。6.1.3 工程领导小组是公司在本工程中的领导机构,负责解决工程中的重大问题,指导项目经理部的工作。6.1.4 在工程领导小组直接领导下成立现场文明施工检查组,定期对现场管理做出评价。依据现场设计未定等活因素较多,领导小组应及时为现场排忧解难,加强施工

13、组织设计的动态管理。6.1.5 项目经理部是公司在本工程中的派出机构,在公司的统一领导下独立运作并向工程领导小组汇报工作。本工程实行项目经理负责制,项目经理是工程的直接负责人,是工程进度表的执行人,是工程质量、安全、消防工作的负责人,是各工种之间配合及对外协作的总协调人,工地各部门的管理人员在项目经理的领导下工作。工地各部门的管理人员在实行对各项管理的同时还要协调好与建设单位、监理单位及各指定分包单位的关系,尊重和落实建设单位、质检部门的建设性意见,并做好工程备忘录。6.1.6 工程管理组织机构图:总经理工程领导小组总部职能部门项目经理部装修施工员:安装施工员:预算员:质量检查员:内业资料员:

14、材料员:安全员:6.2.3 项目经理部组织机构设置图:项目经理项目技术负责人执行经理装修施工员:装修施工员:装修施工员:装修施工员:装修施工员:装修施工员:装修施工员:装修一班:装修二班:装修三班:湿装修班装修班:装修班:给排水班电气安装班油漆途饰班门窗安装班安全主管机电维修组拆除施工班装修一班作业人员20人装修二班作业人员20人装修三班作业人员20人湿装修班作业人员20人给排水班作业人员20人电气安装班作业人员20人油漆途饰班作业人员20人门窗安装班作业人员20人机电维修组作业人员20人拆除施工班作业人员20人6.2.3 项目经理部安全管理体系:项目经理项目技术负责人执行经理装修施工员:装修

15、施工员:装修施工员:装修施工员:装修施工员:装修施工员:装修施工员:装修一班安全主管装修二班安全主管装修三班安全主湿装修班安全主管装修班:装修班:给排水班安全主管电气安装班安全主管油漆途饰班安全主管门窗安装班安全主管机电维修组安全主管拆除施工班安全主管装修一班作业人员20人装修二班作业人员20人装修三班作业人员20人湿装修班作业人员20人给排水班作业人员20人电气安装班作业人员20人油漆途饰班作业人员20人门窗安装班作业人员20人机电维修组作业人员20人拆除施工班作业人员20人第二章 施工技术、工艺方案第1节 1、分部、子分部工程的划分1.1 分部工程的划分:本项目工程划分为:装修装饰、建筑给

16、排水、建筑电气安装3 个分部工程。1.2 装修装饰分部工程划分为:地面、抹灰、门窗、吊项、轻质隔墙、饰面板(砖)、涂饰、裱糊与软包、细部装修共9 个子分部工程。1.3 建筑给排水分部工程划分为:室内给水系统、室内排水系统、卫生器具安装共3 个子分部工程。1.4 建筑电气分部工程划分为:配电及线路安装、电气动力安装、电气照明安装、防雷及接地装置共4 个子分部工程。1.5 各子分部工程按施工内容划分为相应的分项工程。1.6 各分项工程按施工及检验时间划分若干检验批。第2节 2、施工工艺流程施 工 工 艺 流 程 图安全第一责任人:安 全 负 责 人:临 设、拆 除、清 理 工 程监设、拆除增砌体、

17、隔墙工程新增砌体、隔墙工程楼面基层、楼( 墙) 面湿装修墙面饰面板( 砖) 工程、卫生洁具安装楼面饰面砖、大理石铺贴给排水预埋预留电气安装预埋预留配电箱、灯具安装给排水配件安装裱糊、软包地毯铺贴工程清理卫生、系统调试、试运行第3节 3、装修分部(分项)工程施工方法3.1 新增砌体工程:3.1.1 材料准备砌块、水泥、砂、掺合料、拉结钢筋、顶埋件、木砖等。3.1.2 施工机具搅拌机、手推车、磅秤、外用电梯、砖笼、胶皮管、筛子、大铲、瓦刀、扁托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、砖夹子、扫帚等。3.1.3 作业条件3.1.3.1 完成现场交接、拆除清理作业,并经有关单位验收认可。3

18、.1.3.2 弹好墙身线、轴线,根据现场砌块的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求,办完验收手续。3.1.3.3 立皮数杆:用3040mm 木料制作,皮数杆上门窗洞口、木砖、拉接筋、圈梁、过梁的尺寸标高。皮数杆应垂直、牢固、标高一致,经复核,办理验收手续。3.1.3.4 砂浆由试验室做配合比试配,准备好试模。3.1.3 质量要求项序检查项目允许偏差或允许值主控项目1小砌块强度等级设计要求MU2砂浆强度等级设计要求M3砌筑留搓第6.2.3 条4水平灰缝饱满度90%5竖向灰缝饱满度80%6轴线位移10mm7垂直度(每层)5mm一般项目1水平灰缝厚度竖向宽度812mm2基

19、础顶面和楼面标高15mm3表面平整度清水:5mm 混水:8mm4门窗洞口5mm5窗口位移20mm6水平灰缝平直度清水7mm 混水:10mm施工质量要求应符合砌体工程施工质量验收规范(GB50203-2002)的规定。3.1.4 工艺流程墙体放线制备砂浆砌块排列铺砂浆砌块就位校正砌筑镶砖勒缝缝3.1.5 操作工艺墙体放线:砌体施工前,将楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。3.1.5.1 拌制砌筑砂浆:现场采用砂浆搅拌机拌合砂浆,严格按照配合比配制。3.1.5.2 砂浆配合比用重量比,计量精度为:水泥2%、砂及掺合料5%。3.1.5.3 砂浆组批原则及取样规定:

20、3.1.5.3.1 以同一砂浆强度等级,同一配合比,同种原材料每一楼层或250m3砌体(基础砌体可按一个楼层计)为一个取样单位,每取样单位标准养护试块的留置不得少于一组(每组6 块)。3.1.5.3.2 干拌砂浆:同强度等级每400t 为一验收批,不足400t 也按一批计。每批从20 个以上的不同部位取等量样品。总质量不少于15kg,分成两份,一份送试,一份备用。3.1.5.3.3 建筑地面用水泥砂浆,以每一层或1000m2 为一检验批,不足1000m2也按一批计。每批砂浆至少取样一组。当改变配合比时也应相应地留置试块。3.1.5.4 搅拌机投料顺序:砂水泥掺合料水。3.1.5.4 砌块排列:

21、按砌块排列图在砌体线范围内分块定尺、画线、排列砌块的方法和要求如下:3.1.5.6 砌块排列上、下皮应错缝搭砌,搭砌长度为砌块的l/2,不得小于砌块高度的1/3,也不应小于90mm,如果搭错缝长度满足不了规定的搭接要求,应根据砌体构造设计规定采取压砌钢筋网片的措施。3.1.5.7 外墙转角及纵横墙交接处,应将砌块分皮咬搓,交错搭砌。3.1.5.8 砌块就位与校正:普通混凝土小型砌块不宜浇水;当天气干燥炎热时,可在砌块上稍加喷水润湿。轻集料混凝土小砌块施工前可洒水,但不宜过多。龄期不足28d 及潮湿的小砌块不得进行砌筑。应采用主规格小砌块,小砌块的强度等级应符合设计要求,并应清除砌块表面的杂物后

22、方可吊运就位。砌筑就位应先远后近、先下后上、先外后内;每层开始时,应从转角处或定位砌块处开始;应吊砌一皮、校正一皮,墙皮拉线控制砌体标高和墙面平整度。3.1.5.9 砌筑墙体要同时砌起,不得留斜磋。每天砌筑高度不超过1.8m。3.1.5.10 转角及交接处同时砌筑,不得留直磋,斜搓水平投影不应小于高度的2/3。3.1.6 成品保护措施3.1.6.1 砌体材料运输、装卸过程中严禁抛掷和倾倒。进场后,要按品种、规格分别堆放整齐,作好标识,堆放高度不能超过2m。3.1.6.2 砌体墙上不得放脚手架排木,防止发生事故。3.1.6.3 墙体的拉结钢筋、框架结构柱预留锚固筋及各种预埋件、各种预埋管线等,均

23、要注意保护,严禁任意拆改或损坏。3.1.6.4 砂浆稠度要适宜,砌砖操作、浇筑过梁、构造柱混凝土时要防止砂浆流淌污染墙面。3.1.6.5 预留有孔洞的墙面,要用与原墙相同规格和色泽的砖嵌砌严密,不留痕迹。3.1.6.6 需保护墙面或地面用塑料纺织布或木板等遮盖、保持清洁。3.1.7 安全注意事项3.1.7.1 墙身砌体高度超过地坪1.2m 以上,必须及时搭设好脚手架,不准用不稳定的工具或物体在脚手板面上垫高工作。高处操作时要系好安全带,安全带挂靠地点牢固。3.1.7.2 垂直运输的吊笼、滑车、绳索、刹车等,必须满足荷载要求,吊运时不得超荷:使用过程中要经常检查,着发现不符合规定者,要及时修理或

24、更换。3.1.7.3 停放搅拌机械的基础要坚实平整,防止地面下沉,造成机械倾倒。3.1.7.4 进入施工现场,要正确穿戴安全防护用品。3.1.7.5 施工现场严禁吸烟,不得酒后作业。3.1.7.6 从砖垛上取砌块时,先取高处后取低处,防止垛倒砸人。3.1.8 环保措施3.1.8.1 砌筑砂浆不得遗撒,污染作业面。3.1.8.2 施工垃圾应每天清理至砌筑垃圾房(池)或堆放在指定的地点。3.1.8.3 现场的砂石料要用帆布覆盖,水泥库应维护严密,有防潮防水措施。3.2 室内一般抹灰工程:3.2.1 施工准备3.2.1.1 作业条件灰部位的主体结构分部工程均经过有关单位(如建设、设计、监理、施工单位

25、等共同验收,并签认)。门窗框及需要预埋的管线已安装完毕,并经检查验收合格。3.2.1.2 抹灰用的脚手架应先搭好,架子要离开墙面200250mm,搭好脚手板,防止落灰在地面,造成浪费。3.2.1.3 将混凝土墙等表面凸出部分凿平,对蜂窝、麻面、露筋、疏松部分等凿到实处,用1:2.5 水泥砂浆分层补平,把外露钢筋头和铅丝头等清除掉。3.2.1.4 对于砖墙,应在抹灰前一天浇水湿透。对于加气混凝土砌块墙面,因其吸水速度较慢,应提前两天进行浇水,每天宜两遍以上。3.2.2 材料要求水泥:32.5 级及其以上普通硅酸盐水泥或矿渣硅酸盐水泥。砂:中砂,平均粒径为0.355mm。3.2.3 施工机具砂浆搅

26、拌机、纸筋灰搅拌机、磅秤、孔径5mm 筛子、窄手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、大杠、中杠、2m 靠尺板、托线板、八字尺、57mm 厚方口靠尺、软刮尺、方尺、铁制水平尺、盒尺、钢丝刷、长毛刷、鸡腿刷、笤帚、粉线包、小白线、錾子、锤子、钳子、钉子、钢筋卡子、线坠、胶鞋、工具袋等。3.2.4 工艺流程基层处理吊直、套方、找规矩、贴灰饼墙面冲筋(设置标筋)做护角抹水泥窗台板抹底灰抹中层灰抹水泥砂桨罩面灰(包括水泥踢脚板、墙裙等)抹墙面罩面灰养护3.2.5 操作工艺3.2.5.1 基层处理:吊直,套方,打墩,墙面冲

27、筋,抹底层灰和中层灰等工序的做法与墙面抹纸筋灰浆时基本相同,但底灰和中层灰用1:2.5 水泥砂浆或水泥混合砂浆涂抹,并用磨板搓平带毛面。在砂浆凝固之前,表面用扫帚扫毛或用钢抹子每隔一定距离交叉画出斜线。3.2.5.2 抹水泥砂浆面层:中层砂浆抹后第二天,用1:2.5 水泥砂浆或按设计要求的水泥混合浆抹面层,厚度为58mm。操作时先将墙面湿润,然后用砂浆薄刮一遍使其与中层灰粘牢,紧跟着抹第二遍,达到要求的厚度,用压尺刮平找直待其收身后,用灰匙压实压光。为防止出现墙面花,施工过程中对于材料的配合比应注意,水灰比不能过大,要按交底控制水灰比。3.2.6 质量要求质量要求符合建筑装饰装修工程施工质量验

28、收规范(GB50210-2001)的规定。项目序号检查项目允许偏差或允许值主控项目1基层表面第4.2.2 条2材料品种和性能第4.2.3 条3操作要求第4.2.4条4层粘结及面层质量第4.2.5 条一般项目1表面质量第4.2.6条2细部质量第4.2.7条3层与层间材料要求及层总厚度第4.2.8条4分格缝第4.2.9条5滴水线(槽)第4.2.10条6平面表整度立面垂直度普通抹灰4普通抹灰4表面平整度普通抹灰4普通抹灰4阴阳角正方普通抹灰4普通抹灰4分格条(缝)直线度普通抹灰4普通抹灰4勒脚上口直线度普通抹灰4普通抹灰43.2.7 应注意的质量问题3.2.7.1 粘结不牢、空鼓、裂缝:加气混凝土墙

29、面抹灰,最常见通病之一就是次层与基体之间粘结不牢、空鼓、裂缝。主要原因是基层清扫不干净,用水冲刷,湿润不够,不刮素水泥浆。由于砂浆在强度增长、硬化过程,自身产生不均匀的收缩应力,形成干缩裂缝。改进措施,可采用喷洒防裂剂或涂刷掺107胶的素水泥浆,增加粘结作用,减少砂浆的收缩应力,提高砂浆早期抗拉强度,改进抹灰基层处理及砂浆配合比是解决加气混凝土墙面抹面空鼓、裂缝的关键。同时砂浆表面抗拉强度的提高,足以抗拒砂浆表面的收缩应力,待砂浆强度增长以后,就足以承受收缩应力的影响,从而阻止空鼓、干缩、裂缝的出现。3.2.7.2 抹灰层过厚:抹灰层的厚度大大超过规定,尤其是一次成活,将抹灰层坠裂。抹灰层的厚

30、度应通过冲筋进行控制,保持1520mm 为宜。操作时应分层、间歇抹灰,每遍厚度宜为78mm,应在第一遍灰终凝后再抹第二遍,切忌一遍成活。3.2.7.3 门窗框边缝不塞灰或塞灰不实,预埋木砖间距大,木砖松动,反复开关振动,在窗框两侧产生空鼓、裂缝:应把门窗塞缝当作一个工序由专人负责,木砖必须预埋在混凝土砌块内,随着墙体砌筑按规定间距摆放。加气混凝土墙体的门框周边宜做成钢筋混凝土小柱,小柱内预埋木砖最为妥当。3.3 地面砖饰面工程3.3.1 作业条件3.3.1.1 墙上四周弹好+0.5m 水平控制线。3.3.1.2 地面防水层已经做完,室内墙面润湿作业已经做完。3.3.1.3 穿楼地面的管洞已经堵

31、严塞实。3.3.1.4 楼地面垫层已经做完。3.3.1.5 板块应预先用水浸湿,并码放好,铺时达到表面无明水。3.3.1.6 复杂的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工。3.3.2 材料要求3.3.2.1 水泥:32.5 级以上普通硅酸盐水泥或矿渣硅酸盐水泥。3.3.2.2 砂:粗砂或中砂,含泥量不大于3%,过8mm 孔径的筛子。3.3.2.3 面砖:进场验收合格后,在施工前应进行挑选,将有质量缺陷的先剔除,然后将面砖按大中小三类挑选后分别码放在垫木上。色号不同的严禁混用,选砖用木条钉方框模子,拆包后块块进行套选,长、宽、厚不得超过lmm,平整度用直尺检查。

32、3.3.3 施工机具:小水桶、半截桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤、小线、云石机、水平尺等。3.3.4 质量要求质量要求符合建筑地面工程施工质量验收规范(GB50209-2002)的规定。项目序号检查项目允许偏差或允许值主控项目1块材质量第6.2.7 条2面层与下一层结合第6.2.8 条一般项目1面层表面质量第6.2.9条2邻接处镶边用料第6.2.10 条3踢脚线质量第6.2.11 条4楼梯踏步质量第6.2.12 条5面层表面坡度第6.2.13 条6允许偏差(MM)缸砖4.0mm水泥花砖30mm陶瓷棉砖、陶瓷地砖2.0mm缝格平直20mm接缝高低差陶瓷棉

33、砖、陶瓷地砖05mm缸砖15mm水泥花砖05mm接缝高低差陶瓷棉砖、陶瓷地砖30mm缸砖40mm板块间隙宽度20mm基层处理找标高、弹线铺找平层弹铺砖控制线铺砖勾缝擦缝养护踢脚板安装3.3.5 工艺流程:3.3.6 操作工艺3.3.6.1 基层处理、定标高:将基层表面的浮土或砂浆铲掉,清扫干净,有油污时,应用10%火碱水刷净,并用清水冲洗干净。根据+0.5m 水平控制线和设计图纸找出板面标高。3.3.6.2 弹控制线:先根据排砖图确定铺砌的缝隙宽度。根据排砖图及缝宽在地面上弹纵、横控制线。注意该十字线与墙面抹灰时控制房间方正的十字线是否对应平行,同时注意开间方向的控制线是否与走廊的纵向控制线平

34、行,不平行时应调整至平行。以避免在门口位置的分色砖出现大小头。3.3.6.3 排砖原则:开间方向要对称(垂直门口方向分中);破活尽量排在远离门口及隐蔽处,为了排整砖,可以用分色砖调整;与走廊的砖缝尽量对上,对不上时可以在门口处用分色砖分隔;根据排砖原则画出排砖图,有地漏的房间应注意坡度、坡向。3.3.6.4 铺砖:3.3.6.4.1 为了找好位置和标离,应从门口开始,纵向先铺23 行砖,以此为标筋拉纵横水平标高线,铺时应从里面向外退着操作,人不得踏在刚铺好的砖面上,每块砖应跟线,操作程序是:铺砌前将砖板块放入半截水桶中浸水润湿,晾干后表面无明水时,方可使用。3.3.6.4.2 找平层上洒水润湿

35、,均匀涂刷素水泥浆(水灰比为0.40.5)涂刷面积不要过大,铺多少刷多少;3.3.6.4.3 结合层的厚度:一般采用水泥砂浆结合层,厚度为1025mm;铺设厚度以放上面砖时高出面层标高线34mm 为宜,铺好后用大杠尺刮平,再用抹子拍实找平(铺设面积不得过大)。3.3.6.4.4 结合层拌和干硬性砂浆,配合比为1:3,应随拌随用,初凝前用完,防止影响粘结质量。干硬性程度以手捏成团,落地即散为宜。3.3.6.4.5 铺贴时,砖的背面朝上抹粘结砂浆,铺砌到已刷好的水泥浆:找平层上,砖上楞略高出水平标高线,找正、找直、找方后,砖上面垫木板,用橡皮锤拍实,顺序从内退着往外铺贴,做到面砖砂浆饱满、相接紧密

36、、结实,与地漏相接处,用云石机将砖加工与地漏相吻合。铺地砖时最好一次铺一间,大面积施工时,应采取分段、分部位铺贴。3.3.6.4.6 拨缝、修整:铺完23 行,应随时拉线检查缝格的平直度,如超出规定应立即修整,将缝拨直,并用橡皮锤拍实。此项工作应在结合层凝结之前完成。3.3.6.4.7 勾缝、擦缝:面层铺贴应在24h 后进行勾缝、擦缝的工作,并应采用同一品种、同强度等级、同颜色的水泥,或用专门的嵌缝材料。勾缝:用l:l 水泥细砂浆勾缝,缝内深度宜为砖厚的1/3,要求缝内砂浆密实、平整、光滑。随勾随将剩余水泥砂浆清走、擦净。擦缝:如设计要求缝隙很小时,则要求接缝平直,在铺实修好的面层上用浆壶往缝

37、内浇水泥浆,然后用干水泥撒在缝上,再用棉纱团擦揉,将缝隙擦满。最后将面层上的水泥浆擦干净。3.3.6.4.8 养护:铺完砖24h 后,洒水养护,时间不应少于7d。3.3.6.5 镶贴踢脚板:踢脚板用砖,一般采用与地面块材同品种、同规格、不同颜色的材料,踢脚板的缝与地面缝形成骑马缝,铺设时应在房间的两端头阴角处各镶贴一块砖,出墙厚度和高度应符合设计要求,以此砖上楞为标准挂线,开始铺贴,砖背面朝上抹粘结砂浆(配合比1:2 水泥砂浆),使砂浆粘满整块砖为宜,及时粘贴在墙上,砖上楞要跟线井立即拍实,随之将挤出的砂浆刮撑,将面层清洗干净(在粘贴前,砖块要浸水晒干,墙面刷水润湿)。3.3.7 成品保护3.

38、3.7.1 在铺贴板块操作过程中,对以安装好的门框、管道都要加以保护,如门框钉装保护铁皮,运灰车采用窄车等。3.3.7.2 切割地砖时,不得在刚铺贴好的砖面层上操作。刚铺贴的砂浆抗压强度达1.2MPa 时,方可上人进行操作,但必须注意油漆、砂浆不得存放在板块上,铁管等硬器不得碰坏砖面层。喷浆时要对面层进行覆盖保护。3.3.8 应注意的质量问题3.3.8.1 板块空鼓:基层清理不净、洒水湿润不均、砖未浸水、水泥浆结合层刷的面积过大、风干后起隔离作用、上人过早影响粘结层强度等因素都是导致空鼓的原因。3.3.8.2 踢脚板空鼓原因,除与地面相同外,还因为踢脚板背面粘结砂浆挤不到边角,造成边角空鼓。3

39、.3.8.3 踢脚板出墙厚度不一致:由于墙体抹灰垂直度、平整度超出允许偏差,踢脚板镶贴时按水平线控制,所以出墙厚度不一致。因此在镶贴前,先检查墙面平整度,进行处理后再进行镶贴。3.3.8.4 板块表面不洁净:主要是做完面层之后,成品保护不够,油漆桶放在地砖上、在地砖上拌合砂浆、刷浆时不覆盖等,都造成层面被污染。3.3.8.5 有地漏的房间倒坡:做找平层砂浆时,没有按设计要求的泛水坡度进行弹线找坡。因此必须在找标高、弹线时找好坡度,抹灰饼和标筋时,抹出泛水。3.3.8.6 地面铺贴不平,出现高低差:对地砖未进行预先选挑,砖的厚度不一致造成高低差,或铺贴时未严格按水平标高线进行控制。3.3.8.7

40、 地面标高错误:多出现在厕浴间。原因是防水层过厚或结合层过厚。3.3.8.8 厕浴间泛水过小或局部倒坡:地漏安装过高或+0.5m 水平控制线不准。3.4 大理石(花岗石)地面工程3.4.1 施工准备3.4.1.1 作业条件3.4.1.1.1 大理石(花岗石)楼、地面属于高级装修,所以必须有图案及排块设计,要求更高的还要结合墙面、顶棚做法以及与该室的功能相适应,颜色也是大理石(花岗石)楼、地面装饰效果控制的重点,以防和设计的意图不一致;对于大面积的楼、地面还应对厂家的石材批量进行考察,避免出现同一间室内颜色不一样。大理石质地较软,强度低,在加工和施工中一定注意。装饰楼、地面对于颜色、材质、花纹的

41、要求高,忌用好的石材没有表现出好的效果。3.4.1.1.2 大理石(花岗石)板材进场后,应侧立堆放在室内,光面相对,背面垫松木条,并在板下加垫木方,拆箱后详细核对品种、规格、数量、石材放射性物质检测报告等是否符合设计要求,有裂纹、缺楞、掉角、翘曲和表面有缺陷时,应予剔除。做完地面垫层,按标高留出磨石层厚度(至少3mm)。3.4.1.1.3 室内抹灰(包括门口)、地面垫层、预埋在垫层内的电管及穿地面的管线均已完成。3.4.1.1.4 房间内四周墙上弹好+0.5m 水平控制线。3.4.1.1.5 施工操作前对大理石(花岗石)的施工要画出施工大样图,对特别拼花的房间要进行拼花设计,现场搭设好临时加工

42、场,安装好台钻及砂轮锯,接好水、电源,对加工料单的要求一定要准确并编号。在石材背面将编号标明。3.4.1.2 材料要求材料符合现行国家行业标准天然大理石建筑板材(JC79)、天然花岗石建筑石材(JC205)、建筑材料放射性核素限量(GB6566),并按规定检验石材的放射性是否符合要求。水泥:42.5 级硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥;白水泥:白色硅酸盐水泥,采用42.5 级;砂:中砂或粗砂,含泥量不大于3%;清洗剂:蜡、草酸。3.4.1.3 施工机具手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢錾子、合金钢扁堑子

43、、台钻、合金钢钻头、笤帚、砂轮锯、磨石机、钢丝刷等。3.4.2 工艺流程准备工作基层处理试拼弹线试排刷水泥浆及铺砂浆结合层铺大理石板块或花岗石板块灌缝、擦缝打蜡3.4.3 质量要求质量要求符合建筑地面工程施工质量验收规范(GB50209-2002)的规定。项目序号检查项目允许偏差或允许值主控项目1面层与下一层结合第6.2.5 条2面层表层质量第6.2.6 条一般项目1面层表面质量第6.2.7条2踢脚线表面质量第6.2.8 条3楼梯踏步和台阶质量第6.2.9 条4面层表面坡度第6.2.10 条5允许偏差表面平整度10mm缝格平直2.0mm接缝高低差0.5mm踢脚线上口平直1.0mm板块间隙宽度1

44、.0mm3.4.4 操作工艺3.4.4.1 准备工作以施工大样图和加工单为依据,仔细核对各部位尺寸和做法,计算好各细部及洞口边角部位尺寸,如果有场外加工,要对石材的颜色、花纹进行考察,对石材的放射性要有检测报告。3.4.4.2 基层处理将地面垫层的杂物清理干净,井检查基层有无空鼓现象,如有用云石机将空鼓部位切除并重新浇筑。垫层上的砂浆要用工具清除,并清扫干净。3.4.4.3 试拼正式铺设前,对每房间的大理石(花岗石)板块要按图案、颜色、纹理试拼,并注意遇到管道套割;将非整块板对称排放在房间靠墙部位,然后编号并码放整齐。3.4.4.4 弹线一般楼、地面施工是在墙面抹灰之后,所以在抹灰施工前一定要在基层上弹上房间十字控制线,控制房间方正,以防楼、地面施工时,边角部位出现

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
