收藏 分销(赏)

天然气管道工程施工施工组织设计.docx

上传人:xrp****65 文档编号:5849948 上传时间:2024-11-21 格式:DOCX 页数:67 大小:90.07KB
下载 相关 举报
天然气管道工程施工施工组织设计.docx_第1页
第1页 / 共67页
天然气管道工程施工施工组织设计.docx_第2页
第2页 / 共67页
天然气管道工程施工施工组织设计.docx_第3页
第3页 / 共67页
天然气管道工程施工施工组织设计.docx_第4页
第4页 / 共67页
天然气管道工程施工施工组织设计.docx_第5页
第5页 / 共67页
点击查看更多>>
资源描述

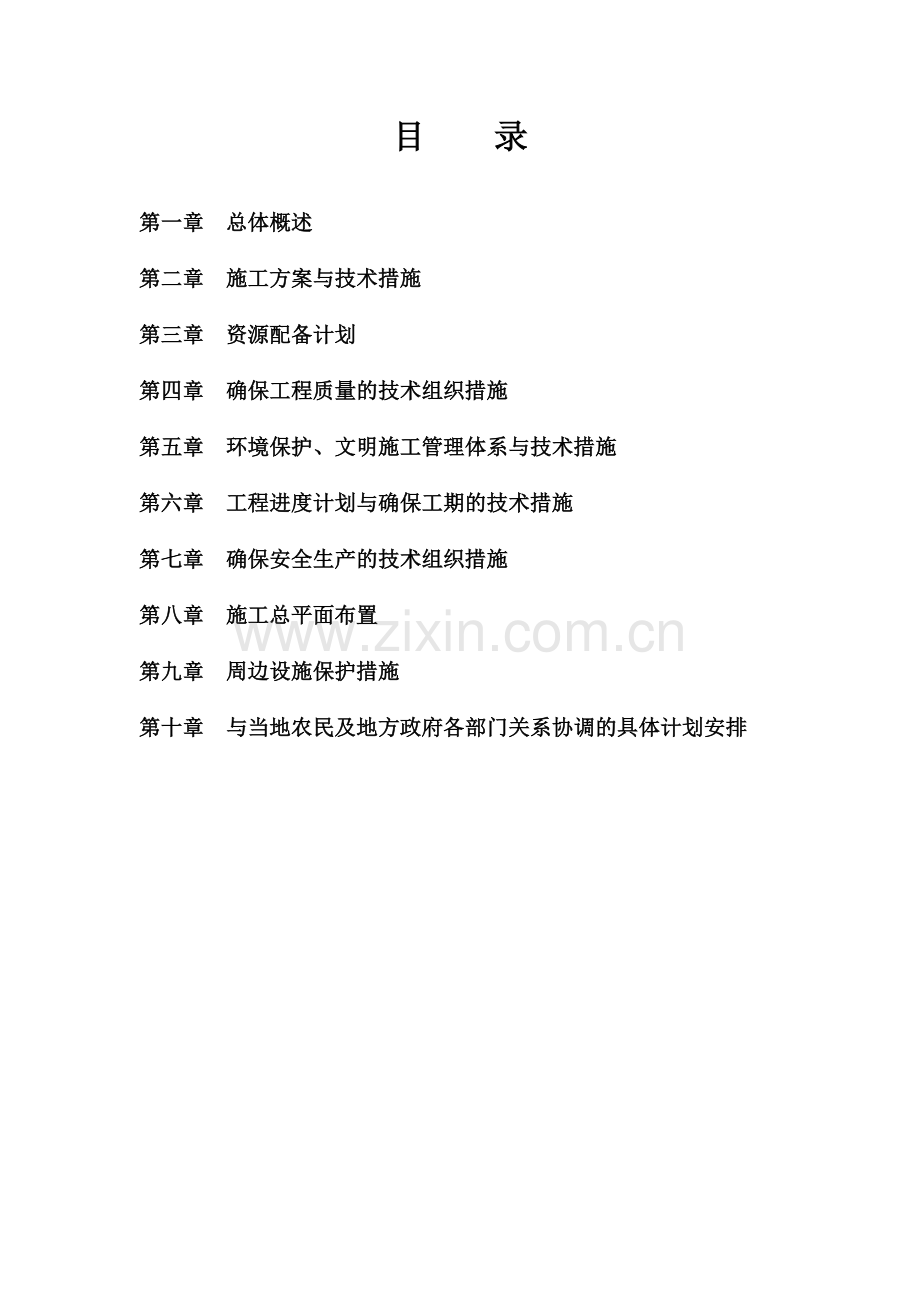

1、迁西县百岁山天然气管道工程施工施工组织设计大元建业集团股份有限公司2016年10月目 录第一章 总体概述第二章 施工方案与技术措施第三章 资源配备计划第四章 确保工程质量的技术组织措施 第五章 环境保护、文明施工管理体系与技术措施第六章 工程进度计划与确保工期的技术措施第七章 确保安全生产的技术组织措施 第八章 施工总平面布置第九章 周边设施保护措施第十章 与当地农民及地方政府各部门关系协调的具体计划安排第一章 总体概述一、工程概况建设单位:迁西县天然气有限公司项目名称:迁西县百岁山天然气管道工程施工项目概况:该项目主要铺设中压天然气管道2.6km,修建PE直埋阀井2座及附属设施等。项目地点:

2、唐山市迁西县;工程质量:合格;工程工期: 30日历天;二、主要验收规范及技术标准1城镇燃气设计规范GB5002820062、输气管道工程设计规范GB50251-20033、工业金属管道设计规范GB500316-20004、城镇燃气输配工程施工及验收规范CJJ3320055、城镇燃气室内工程施工及验收规范CJJ9420096、聚乙烯燃气管道工程技术规程CJJ632008 7、现场设备工业管道焊接工程施工及验收规范GB50236988、工业金属管道施工及验收规范GB50235979、城镇道路工程施工与质量验收规范CJJ1200810、城镇燃气技术规范GB504942009 11、建筑燃气安全技术规

3、程DB42/408-2006第二章 施工方案与技术措施一、开槽埋管工程1、施工工艺流程:施工准备人员机具图纸会审施工方案及交底材料预算熟悉图纸下料复核下料尺寸标记管线号、区号材料检验管沟验收管沟开挖定位放线组对尺寸符合要求标记焊口号布管沿管沟布置热熔连接电焊连接接口检验外观质量检验管沟回填阀门井砌筑交工验收质量验收交工资料验收管道冲洗系统强度、严密性试验:现场安装质量检验技术资料检查地下管道系统试压管道安装封闭段下料固定口焊接、检验2、土方开挖(1)测量A、天然气管道工程的线路测量包括定线测量、水准测量和直接丈量。B、定线测量要测定管道的中心线和转角,并应测量管道与相邻的永久性建筑物的位置关系

4、,必要时应在地面上设立标志。C、在进行管道水准测量时,应沿线设临时水准点,临时水准点标高值由开发区控制水准点引测。(2)、沟槽开挖A、沟槽开挖前工作 开槽前要认真调查了解地上地下障碍物,以便开槽时采取妥善加固保护措施,根据建设方提供的现况地下管线图,进行现场调查探摸,掌握地下管线情况,采取有效措施加以保护。 B、沟槽开挖形式 根据设计图中设计管道的规格、埋置深度以及规范要求来确定沟槽开挖的形式,按规定比例放坡,保证沟槽不塌方。 a.沟槽放坡的确定: 槽深h1.5米时,放坡系数为0.33; b.沟槽断面形式(见下图) C、开挖方法 a.土方开挖采用人工开挖,槽底由人工清底。开挖过程中严禁超挖,以

5、防扰动地基。对于有地下障碍物(管、缆)的地段严禁破坏。 b.沟槽开挖尽量按先深后浅顺序进行,以利排水。 c.挖槽土方处置,按现场暂存、场外暂存、外运相结合的原则进行。开槽土方凡适宜回填的土选择妥善位置进行堆放,但不得覆盖测量的标记,均暂存于现场用于沟槽回填。回填土施工前制定合理土方调配计划,减少土方外运及现场土方调运。d.开槽后要对基地做钎探,按地勘要求执行,遇局部地基问题,如墓穴、枯井、废弃构筑物等应及时通知设计并会同有关人员现场共同协商处理意见,不得擅自处理。 e.开槽后及时约请各有关人员验槽,验槽合格后方可进行下道工序。如遇槽底土基不符合设计要求,及时与设计、监理单位及地勘部门联系,共同

6、研究基底处理措施,方可进行下道工序。 3、管道连接的一般规定A、聚乙烯天然气管件、管材因运输、装卸、堆放或遮盖不严或因存放较长,都有可能造成管材、管件的变形和变质,连接前进行一次外观质量检查是必要的。B、聚乙烯天然气管道连接应采取热熔连接(热熔对接连接、热熔承插连接、热熔鞍形连接),不得采用螺纹连接和粘接。聚乙烯管道与金属管道、阀门连接必须采用钢塑转换和电熔连接。C、聚乙烯天然气管道不同连接形式应有对应的专用连接工具。连接时,不得使用明火加热。D、聚乙烯天然气管道连接采用热熔焊接时采用同种牌号、材质相同的管材和管件。对性能相似的不同牌号、材质的管材与管材或管件之间的连接,应通过试验,判定连接质

7、量能得到保证后,方可进行。E、聚乙烯天然气管道连接操作工人上岗前,应经过专门培训,经考试和技术评定合格后,方可持证上岗操作。F、聚乙烯天然气管材、管件存放与施工现场温差较大时,应将管材和管件在施工现场放置一段时间。使其温度接近施工现场温度。G、聚乙烯天然气管道连接时,管端应洁净。每次收工时,管口应临时封堵。H、聚乙烯天然气管道连接结束后,应进行接头外观质量检查。不合格者必须返工后重新进行接头外观质量检查。4、热熔连接(1)热熔连接前、后,连接工具加热面上的污物应用洁净棉布擦净。(2)热熔对接连接一般分为五个阶段:预热阶段、吸热阶段、加热板取出阶段、对接阶段、冷却阶段。热熔连接工艺三个重要参数:

8、温度、压力、时间应符合热熔连接机具生产厂管材、管件生产厂的规定。热熔对接焊接时,要求管材或管件应具有相同熔融指数,且最好应具备相同的SDR值。另外采用不同厂家的管件时,必须选择合理的与这相匹配的焊机才能取得最佳的焊接效果。(3)热熔连接保压、冷却时间,应符合热熔连接工具生产厂和管件、管材生产厂规定,保证冷却期间不得移动连接件或在连接件上施加外力。(4)热熔对接连接应符合下列规定:A、对接连接前,两管段各伸出夹具一定自由长度,并应校直两对应的连接件,使其在同一轴线上,错边不宜大于壁厚的10%。B、管材或管件连接面上的污物应有洁净棉布擦净,应铣削连接面,使其与轴线垂直,并使其与对应的端面吻合。C、

9、等连接的端面用对接连接工具加热,平板电热模恒定温度21010。D、加热完毕,待连接件应迅速脱离对接连接加热工具应用均匀外力使端面完全接触,保持规定的压力和时间,等待接口自然冷却至常温。E、采用自动焊接机可自动控制连接过程。(5)热熔承插连接应符合下列规定:A、热熔承插连接管材的连接端应切割垂直,并应用洁净棉布擦净管材和管件连接面上的污物,标出插入深度,刮除其表皮。B、承插连接前,应校直两对应的待连接件,使其在同一轴线上。C、插口外表面和承口内表面应用热熔承插连接工具加热。D、加热完毕,待连接件应迅速脱离承接连接工具,并应用均匀外力插至标记深度,保持压力直到接口降为常温状态,使聚乙烯分子相互扩散

10、,充分结合。 (6)钢塑转换连接A、钢塑转换的聚乙烯管道连接时端与聚乙烯管道连接应符合本规程相应的电熔连接的规定。B、钢塑转换管道端与金属管道连接应符合相应的钢管焊接、法兰连接或机械连接的规定。C、钢塑转换钢管与钢管焊接时应采取降温措施。5、管道的敷设(1)管道铺设应在沟底标高和管道基础质量检查合格后进行,在铺设管道前要对管材、管件等重新作一次外观检查,发现有问题的管材、管件均不得采用。(2)管道不得铺设在冻土上,铺设管道和管道试压过程中,应防止沟底冻结。(3)管材连接好后平稳放入沟槽内。部分回填、试压、全部回填。在条件允许下管径不大时,可将2或3根管在沟槽上接好,平稳放入沟槽内。(4)管材在

11、吊动及放入沟内时,应采用可靠的软带吊具,平稳下沟,不与沟壁或沟底激烈碰撞,应防止划伤、扭曲或过大的拉伸和弯曲。(5)聚乙烯天然气管道宜蛇形敷设,并可随地形弯曲敷设,其允许弯曲半径应符合规范规定。(6)当管材敷设采用拖管法时,拉力不得大于管材屈服拉伸强度的50%。(7)在PE管道穿过铁路、公路时,应设钢筋混凝土套管,套管的最小直径为聚乙烯PE管道管径加100mm;管道穿过地下构筑物外墙时应采取严格的防水措施。(8)PE管道与金属阀门连接处用钢塑转换装置,并需设阀门井,聚乙烯阀门连接可不设阀门井,但需设阀门护套管。(9)PE管道敷设时,宜随走向埋设金属示踪线,据管顶不小于500mm处应设警示带,警

12、示带上应标出醒目的提示字样。(10)管道安装和铺设工程中断时,应用木塞等将管口封闭,防止杂物进入。二、钻孔拖管工程1、施工工序和工艺流程非开挖水平定向钻孔、拖管施工的主要施工工序有:现场勘察,导向孔轨迹设计,施工前准备,导向钻孔,扩孔,管线连接,回拖,试压,冲洗。现场勘察地表高程测量地下管线探测导向孔轨迹设计钻机就位、锚固导向钻孔扩孔(三次)回拖泥浆配置泥浆护壁管道连接导向监视水压试验设备撤场钻孔拖管施工工艺流程图2、主要施工技术措施(1)测量放线A、根据施工图要求的入土点、出土点坐标放出钻机安装位置线,入土点、出土点位置放线时左右偏差不超过20cm,沿管轴线方向误差不超过40 cm,并做出明

13、显标记。B、在拖管线路的地面上每隔2m设定一个平面位置控制点,用水准仪测出各控制点的自然地面标高,做好明显标记,从出土点、拖管线路到入土点必须保持直线。(2)地下管线的探测和保护为确保地下其他管线的安全,本工程开工前拟采用如下方法对地下管线进行探测并进行必要的保护;A、提请建设单位提供施工区域地下管线资料。B、采用现场翻井盖,结合管线探测仪器测量的方法,测定地下管道、缆线的位置、深度和走向,同时在地表做标记。C、根据建设单位提供的管线资料,沿新建连接管道采用横向开挖沟槽的方法,摸清原有管线的具体位置和标高。D、天然气管道钻孔施工时从施工深度上与航道河底留出足够的安全距离。(3)钻机的安装和调试

14、A、钻机必须安装在入、出土点的连线上。B、钻机安装后,应进行试运转,并调整机头以达到一定的入土角度,以便导向开钻。(4)导向孔的钻进A、开钻前将探测仪的探头置于导向钻头上,测试探头反射信号以保证探头精度,再将导向杆以57度入土角度钻入土中,每隔2米测定一次钻头位置,入土深度达到设计管位中心高程时,导向杆沿管道轴线直走,直到接收井。B、在导向钻孔过程中技术人员根据所测获得钻头的角度、深度等数据,判断钻孔位置与钻进路线图的偏差,再向钻机操作人员进行调整,确保钻头沿设计轨迹钻进,及时记录好导向数据。C、施工中适当控制钻进速度,保证导向孔光滑。(5)扩孔:本工程采用扩孔器分别进行三次预扩孔,最终扩孔直

15、径保证15倍的铺管直径。扩孔完成后根据扭矩及回拖力的大小,再使用扩孔头进行1-2次清孔,确保管线铺设通道通畅。 (6)泥浆护壁:A、泥浆的作用:冷却和润滑扩孔器、钻杆等,稳定钻孔,悬浮和输送土,减少土尘飞扬,降低由于粘性土层而产生的扭矩,防止塌孔,控制地下压力,防止地表沉降,清洁钻孔。B、泥浆粘度根据地质情况、穿越长度、管线直径及作业方式决定。初步确定配方为:水+优质澎润土十化学泥浆。并根据导向情况,随时调整泥浆配方。C、泥浆在搅拌机内搅拌成糊状用高压注浆机在扩孔时注入,形成泥浆套,注入时必须同时满足用量和压力要求,泥浆的用量应为扩孔容积的23倍,其压力应控制在1Mp左右。(7)管道连接:本工

16、程使用DN300PE管,采用热熔塑料对接机进行对接,因接头较多工作量大,在开始钻导向孔时就要开始进行对接。为保证接头的质量,对接时,要将两个接口刨平并保持清洁,并保证两管的中心在同一轴线上。加热温度要到位,对接时要保持规定的压力和时间。(8)回拖:管道焊缝检验合格后,钻头接上回扩头,分动器连接天然气管道进行回拖。根据孔径、泵量确定回拖速度并根据实际情况随时调整。将管子回拖到工作井后,卸下回扩头、分动器、取出剩余钻杆,堵上封堵头,进行水压试验,合格后则拖管工程完成。(9)浆液置换:A、为防止扩孔直径与管径之差造成道路沉降,可将部分天然气管周围的泥浆置换成水泥浆,加强钻孔周围土层强度,对管道也起到

17、很好的保护作用。B、注浆采用SYB50-45液压注浆泵,注浆管随回拖管一起拖入钻孔,应尽量让注浆管保持在天然气管中上方,保证水泥浆注入后分散均匀。C、注浆参数选取:水灰比1:1,水泥选取425#普通硅酸岩水泥。D、注浆开始后,两侧工作坑内会有泥浆排出,直到将钻孔注满,两侧工作坑返出纯水泥浆为止。注浆同时应注意及时清运,防止泥浆进入雨水管、窨井等,E、水泥浆用量=(钻孔体积-管道体积)A%,可填充比A一般为1518。(10)拖管完成后撤退设备,清理工作场地,整理施工资料,画好竣工图。3、天然气管线外壁在管道回拖时的保护措施(1)使用优质膨润土,根据地层情况科学合理的添加化学添加剂。提高泥浆质量,

18、确保孔壁泥皮薄、韧,以形成光滑孔壁,保护天然气管线外壁。(2)在管线回拖时为防止地面摩擦破坏天然气管外壁,在管道下垫设滚轮,每8米放一个滚轮保证管道受力均匀,减小管线在地表的磨擦力。4、施工工艺规程参数工艺指标导向孔施工参数扩孔拉管参数动力头转数80100r/min6080r/min扭矩01500N.m300010000 N.m给进力1015KN给进速度015m/min提升力50100 KN80370 KN提升速度09 m/min01m/min水泵流量100L/ min300500L/ min三、管道附属物施工1、阀门安装:(1)阀门安装施工应首先根据设计要求确定好阀门安装位置,并做出标记。(

19、2)阀门在安装前应根据设计图纸和产品说明书核对阀门的型号、规格、,检查阀门的质量保证资料和外观质量,检查填料及其压盖螺栓是否有足够的调节余量。检查阀芯的开启度和灵活度。阀门安装前,还应根据不同的规格型号,按照设计和施工质量验收规范的要求,逐个进行强度和严密性试验,合格后方可安装。(3)阀门安装时,一般在地面下将阀门两端的与管道连接(电熔连接)。(4)阀门安装质量检验(5)阀门的传动装置和操作机构应进行清洗检查,要求动作灵活可靠,无卡涩现象。(6)阀门支墩应稳定、牢靠,与阀门接触充分。(7)阀门安装完毕后应参加管网系统的强度和严密性试验,禁止用阀门做试压封堵2、阀门井砌筑(1)砖砌前,将砖砌部位

20、清理干净,洒水湿润。对凿毛处理的部位刷素水泥浆。(2)砖砌采用“三一”法砌筑,即一铲灰、一块砖、一挤揉。若采用铺浆法砌筑时,铺浆长度不超过500mm ,砖砌体水平灰缝砂浆饱满度不得低于90%,竖向灰缝采用满刀灰砌筑,使其砂浆饱满。(3)井壁采用20厚1:3水泥砂浆粉刷。 (4)钢筋混凝土盖板安装采用汽车吊吊装就位,安装前用水泥砂浆进行座浆。 (5)检查井井盖高程应与路面及室外地面高程接顺。当检查井位于绿地内时,井盖宜高于绿地20cm。四、管沟回填1、管沟回填前,应符合下列要求(1)管线的转折点、起止点、井室的坐标和管顶标高已核验,并通过隐蔽工程验收;(2)埋地压力管道在敷设后,经对其坐标、标高

21、、防腐层共检完毕,通过隐蔽工程验收后,即可进行管段主体的回填(接头外露)。管道压力试验及焊口防腐完毕,防腐层固化后,经监理及建设单位检查合格后,填写隐蔽工程记录,并经四方签字后,方可进行管道工作坑的回填和管沟其他层面的回填。(3)对采取非开挖形式进行施工的;(4)沟槽内无积水、杂物等。2、管沟回填时,应符合下列规定(1)严格控制回填土含水率不得过高。管顶上方500mm范围内,回填土不允许含有有机质和直径大于50毫米的石块;钢管、铸铁管应采用细粒土;塑料管管底腋角90120范围内应使用中砂或粗砂回填。路面范围内的井室周围宜采用石灰土、砂砾等材料回填。(2) 分段回填时相邻段的接茬应呈阶梯形。(3

22、) 管沟回填应从管道两侧对称同时进行并分层夯实,不得损坏管子及外防腐层。(4) 机械夯实每层厚度不应大于300毫米,人工夯实每层厚度不应大于200毫米。管沟回填夯实中,应夯夯相连,不得漏夯。(5) 管子接口工作坑的回填必须仔细夯实。(6) 管顶覆土厚度小于700mm时,不得采用大中型机械压实,不得有其他机械设备通行。五、管道系统的试验 (1)设计压力大于0.1Mpa的管道安装完毕应按设计规定对管道系统进行强度试验、密封性试验。(2)管道系统试验前,须符合下列要求:A、管道系统施工完毕,除接口外管道两侧及管顶以上不小于500mm,及时进行回填土,试验合格后,再行对剩余部分回填。B、管道、节点和其

23、他附属构筑物等完成且外观检查合格;C埋地管的座标、标高、坡度及管基等复查合格,并已达到设计强度;(3)试验前将不参与试验的设备、仪表、阀门等加以隔离;(4)管道系统试验合理设置排气点,避免管内出现大量气室。 (5)埋地管道试验、防腐检查验收后,进行竣工复测,并填写相关施工记录。第三章 资源配备计划一 劳动力投入计划1、选择信誉高、施工质量好的民工,并与之签订劳动合同,保证劳力供给。2、进场后,对劳力进行安全及技术培训,使之掌握一定的技术要点。并根据本工程需要的特殊工种进行专门培训,保证工程顺利进行。(详见附图三)二拟投入的主要施工机械设备表投入本工程主要施工设备由项目经理统一调度,专人管理,加

24、强维修保养。详见表拟投入本合同工程的主要施工机械表。各个周期的机械设备用汽车直接运至工地。(详见附图一、二)第四章 确保工程质量的技术组织措施第一节:加强施工管理工作一、严格执行管道安装有关规范及标准和天然气管道有关规定。1、项目部各成员、各工种均严格执行已通过的有关标准及规定,防止安装产品从材料采购到施工、安装直至结束的全过程中不得出现不合格现象。同样这也是提供质量保证的基本条件。2、在执行安装采购过程中公司及项目均设专人进行针对性管理,并且按文件的程序内容逐项办理,并完整地整理好执行过程中的资料(存档)。二、组织保证、实现目标管理1、建立强有力的项目班子对该项目的质量目标承诺经过周密考虑及

25、安排。我们认为要搞好一个工程,不论工程大小,首先要做到组织保证,即组建一个强有力的项目班子是搞好该工程的关键,所以我们精心地选择了施工过此类工程的现场管理班子组成的工程项目部,进驻该项目部进行施工管理。该项目班子有以下几点特点:A 配备较为全面:项目部由项目经理、技术负责人、施工员、质量员、安全员、材料员等组成,做到人员齐全、职责明确,整个项目管理班子成员大都是从事专业工作十余年,具有丰富的施工经验。B 对狠抓工程质量有敢拼敢打的精神。C 有团结互助共同进取的工作作风。D 并在推广应用新技术、新工艺方面有一技之长。E 在工程施工协调方面具有一定的经验。根据上述项目班子的特色,特点及公司内部一系

26、列质量管理条例、措施、责任制等,我们完全可以达到预期目标。2、对项目班子实行目标管理及控制针对该工程的特点、环境及一些特定条件,公司对项目实行目标管理,实现各项目管理的所在,因此,应当坚持以控制论原理和理论为指导进行全过程的科学控制。故针对项目制定如下几项控制目标:A 质量控制目标B 进度控制目标C 安全控制目标D 现场文明施工控制目标E 工程成本控制目标由于在施工项目管理及控制过程中,会不断受到客观因素的干扰,各种风险因素有随时发生的可能性,故应通过组织协调。所以公司对项目实行动态管理,这样可随时处理及排除所发生影响目标的不利因素,从而达到预期的效果。3、工程质量管理措施3.1、质量管理A、

27、做好施工组织设计和施工方案的优化工作, 施工组织设计、施工方案必须经技术负责人审批后方可执行。在施工过程中, 施工人员须严格按施工组织设计的要求实施, 不得随意更改。B、做好图纸会审和技术交底工作, 让所有施工人员领会设计意图和质量技术要求。C、施工人员及管理人员必须严格执行国家建设部颁布的现行规范、规程、标准及技术文件组织施工, 任何人不得随意更改。发现问题时及时上报, 并会同相关人员、部门研究处理。D、建立公司按ISO9001体系要求编制的运行表格填报制度。预先控制质量事故发生。E、质安员实行现场施工过程的质量监督, 施工过程中发现问题及时处理。对不按设计要求、施工验收规范、操作规程及施工

28、方案的行为, 质安员有权停止现场施工, 并勒令其限期整改。F、健全测量“两级”交接制, 把好施工制作、测量、试验关。G、对影响工程质量的关键部位及主要工序,在施工前编制专题施工方案, 用以指导现场施工,提高工程质量。H、认真做好计量工作,用数据说话,保证施工用料的定额用量。3.2、原材料、半成品及成品质量管理A、合理编制材料供应计划, 并严格按照经审批的材料供应计划进行采购及调配。B、原材料、成品、半成品的采购必须有合格证, 局部加工件制作必须符合规范和设计要求。C、材料进场按规格、品种、牌号堆放, 挂牌标识, 实行挂牌管理。3.3、质量检查管理A、工程质量检查经班组、现场自检和专业检查相结合

29、, 坚持“三检”制度, 即自检、互检、交接检查。逐级检查, 层层把关。不符合质量要求的必须马上返工。B、严格执行质量等级进行评定、检查、验收。C、严格执行国家现行施工技术规范,消除工程质量通病。D、所有隐蔽工程必须按规定经现场监理验收合格后, 方可进入下一道工序施工。E、加强日常各种工作的文字记录和对文件资料的收集管理、保管工作,保证施工都有文字记录和图片资料,以便分析、发现问题、改进工作。根据工程施工过程要求和发现疑难问题, 攻克质量弱点和施工难关。三、加强对项目质量因素的控制影响施工项目质量的因素可分五大类;即人、材料、机械设备、采用的施工方法、生产劳动管理环境。1、人的因素:人作为控制对

30、象,主要避免失误,作为控制动力,要充分发挥调动人积极性及主导作用,从而确定质量目标,严格禁止无技术资格的人员上岗作业。在选择人的问题上从思想素质、技术素质等方面综合考虑。2、材料因素:对原材料、成品、半成品、构配件等的控制,主要是严格检查验收,正确合理使用,建立管理台帐,进行运、储、收、发等各环节的技术管理,杜绝不合格的材料使用到工程中去。3、机械控制:包括施工机械设备,操作工具等控制。根据工程不同的工艺特点和技术要求,选用合适的机械设备,正确使用、管理和保养,健全“人机固定”制度,“操作证”制度,“岗位责任”制度,交接班制度,“机械保养”制度,确保机械设备处于最佳作用状态,为提高工程质量创造

31、有利的条件。4、工艺方法控制:认真编制施工组织设计与专项施工方案、施工工艺、技术措施等,编制时要符合工程实际,能快捷有效地解决施工难题,有利于能够保证质量、加快进度等。一旦审核完毕就作为施工过程中的一项岗领性文件来执行。5、环境控制:影响工程质量的环境因素较多。有工程技术环境(地质、水文、气象等)、工程管理环境(质保体系、质量管理制度、劳动环境、作业场所、工作面等),所以针对上述分析要素及工程的特点和具体条件,对影响工程质量的环境相对应采取针对性的有效措施加以控制,确保工程质量。第二节:加强施工材料管理材料是劳动对象,也是生产要素之一,施工过程也就是材料的消耗过程,在工程项目施工中,材料消耗量

32、很大,品种规格繁多,同时必须有优质材料,加上人精湛的安装技术才能产生一个好的产品,所以做好施工材料供应、保管、使用等工作对保证工程质量都是具有重要的意义。鉴于上述的重要性,特定以下几点措施:业主提供材料、设备的管理措施1、管材的管理措施A、项目部材料员参加管材交接检验,PE管外观质量逐根进行检查,检查合格后签字验收。检查内容一般包括: B、管材的出厂合格证、质量证明书等质证文件应齐全、清晰,并可追溯到实物。 C、管材的规格、型号、材质、几何尺寸、数量等应符合合同设计规定。D、管材外观无碰撞、变形。 E、实物标识应完整、清晰等。2、装运措施 A、管材运输根据管材类型,根据选用的车型采取相应措施,

33、保证管材在管架上不滑动或滚动,牢固地固定在车上。 B、管材装卸时,要轻拿轻放。 C、管材装车后,每两层应用麻绳行捆扎,两边用钢管固定,捆扎应牢固。 D、管材在运输过程中,应随时检查是否保持牢固的捆扎状态。如有松动不得继续运输,须重新捆扎牢固后方可行进,以保证安全。3、保管及发放 A、验收合格的管材按程序文件的规定进行保管和发放; B、验收合格的管材、管件应进行妥善存放在通风良好、环境温度不超过40的库房或棚内,堆放场所应避免阳光曝晒、雨淋和远离热源。严禁与油类、酸、碱、盐等化学品混合存放,场地应注意防火安全,存放场地应平整、压实,管垛下垫物高度应不小于200毫米。管材之间的接触面必须是软质物(

34、装有软质物的纺织袋)。当直管采用三角形式堆放和两侧加支撑保护的矩形堆放时,堆放高度不宜超过1.5m;当直管采用分层货架存放时,每层货架高度不宜超过1m,堆放总高度不宜超过3m。管件贮存应成箱存放在货架上或成箱叠放在平整地面上,成箱叠放时,堆放高度不宜超过1.5m。C、管材、管件存放时,应按不同规格尺寸和不同类型分别存放。D、保管员按材料计划员开据的发料单进行发放。4、阀门、管件管理措施A、材料责任师负责对阀门、管件的验收,验收内容包括材质、规格、型号、数量以及合格证、质量证明书等文件。B、装车卸车时轻吊轻放,钢丝绳与阀门、管件接触部位要用结实的软质物做为垫物,轩箱内要有软质垫打底。C、阀门装车

35、后剩余空间要用草袋、橡胶垫、气车轮胎等软质物填充,以防止阀门滑动及相互磕碰损坏阀门。D、管件要采取相应填充措施和捆扎措施固定。E、阀门、管件室外存放要下垫、上盖、分类摆放,严禁混淆。下垫物高度须不小于200毫米,上面须有防雨、防灰尘性能。F、不合格的阀门、管件放置不合格区并做出标识,单独存放,不得使用。G、保管员按计划员开据的领料单发料。5、设备、仪器仪表管理措施A、设备、仪器仪表开箱检验,外观应完好,无损坏锈蚀。核实商检证书、出厂合格证、随机技术文件、备件、随机工具等,并做好验收记录,办理验交手续。B、设备、仪器仪表装卸要轻吊轻放,运输车型要适宜,要有可行的固定措施坚固设备,车箱内的剩余空间

36、要用软质物填充,以防设备滑动和磕碰而损坏、损伤。C、存放场地必须平整、压实、上盖下垫,垫物高度不得小于200毫米,采用枕木做为下垫物,以保证设备放置稳定。6、其它材料管理措施A、对其它材料运输、装卸应做到文明施工,吊装时轻吊轻放,必要时运输过程中采取上盖下垫捆绑等可行措施,防止器材在接运过程中损坏、丢失和杂质侵入。B、对其它材料的保管要做一能进库房存放的昼库内存放,库房外存放的物资要上盖下垫以保持材料原有的性能不变,内在质量不变。自购材料的管理措施1、加强自购材料所需的市场信息收集整理,在广泛收集整理市场信息的基础上,对供货产进行评价和选择,评价内容包括:A、资质能力能否达到承包合同要求;B、

37、质量体系和质量保证能力情况;C、能否有效执行对所采购材料质量规定的控制方式和程序;D、质量检测手段能否满足合同要求;E、调查供货商的业绩和用户的反映综合评价其信誉;F、提供材料的价格是否合理。G、选择合格供货商,列出名单,以备选用。2、为了保证自采材料的质量满足设计要求和工程承包合同的规定,采取以下措施:A、在采购合同中写明随材料同行的产品质量合格证,质量证明 书、产品使用说明书等质量证明文件,验收标准,在确保质量证明文件随材料一同到达;B、设专业技术人员负责材料的质量检验和验收;C、若发现质量证明文件未同材料一同到达,所到材料不得动用;D、材料到达后做好检验记录;E、未经检验合格的材料不得使

38、用;F、在未得到复验报告确认其合格以前不得动用;G、自购材料的拉运、保管要严格按照材料的拉运保管要求进行;H、材料保管员必须按材料计划员开据的材料领料单发料;I、材料保管应做到帐、卡、物、资金、质证资料五对口;J、进入施工现场的材料,必须保证质量合格,有序进场,当天用不完的材料要及时回收或放在专门的地方,并妥善保护。第三节:加强各阶段工程质量的控制和管理一、事前质量控制1、做好施工准备工作施工准备工作贯穿施工全过程中。技术准备;熟悉审查施工图纸,了解安装地点的自然条件及技术经济条件,合理地编制施工组织设计,在尚未开工之前,在投标过程中所编制的施工组织设计的基础上,进一步编制详细的施工组织设计以

39、及各分项工程施工方案,并经项目技术负责人、总工程师的审核、审定后方可实施。2、物质、人员准备开工前原材料、机械设备等应备足以及安排布置妥当。将已确定的项目管理人员,施工队伍等逐步按工程所需安排进场。同时对每一个进场的员工都进行各种思想教育,针对本项目创优目标进行一次教育,使每人在项目施工一开始就树立创优的思想。3、施工现场准备现场临舍搭建,控制网点,水准点标桩的测量,施工用水、电的架设等。上述内容一旦定标后迅速到位,特别是所进行施工准备的内容我们围绕的中心是确保合格,确保创建文明工地的两大目标进行运作,确保事前控制一步到位,为质量目标打下良好的基础。4、施工质量管理体系施工质量管理体系的设置及

40、运转均要围绕质量管理职责、质量控制来进行的,只有当职责明确、控制严格的前提下,才能使质量管理体系落到实处。本工程在管理过程中,将对这两个方面进行严格的控制。4.1施工质量管理组织施工质量的管理组织是确保工程质量的保证,其设置的合理、完善与否将直接关系到整个质量保证体系能否顺利地运转及操作。在本工程中我司派出的施工质量管理组织机构全面地进行质量管理及控制,各成员质量职责如下:4.2项目经理的质量职责项目经理作为项目的最高领导者,对整个工程的质量全面负责。在保证质量的前提下,平衡进度计划,经济效益等各项指标,并督促项目所有管理人员树立质量第一的观念,确保质量保证计划的实施与落实。4.3质检人员的质

41、量职责质检人员作为项目对工程质量进行全面检查的主要人员应有相当的施工经验和吃苦耐劳的精神,并对发现的质量问题有独立处理能力,在质量检查过程中有相当的预见性,提供准确而齐备的检查数据,对出现的质量隐患及时发出整改通知单,并监督整改以达到相应的质量要求。4.4施工工长的质量职责施工工长作为施工现场的直接指挥者,首先其自身应树立质量第一的观念,并在施工过程中随时对作业班组进行质量检查,随时指出作业班组的不规范操作及质量达不到要求的施工内容并督促整改。施工工长应做好技术交底工作。4.5施工质量控制体系质量保证体系是运用科学的管理模式,以质量为中心所制定的保证质量达到要求的循环系统,质量保证体系的设置可

42、使施工过程中有据可依,但关键是在于运转正常,只有正常运转的质保体系,才能真正达到控制质量的目的。而质量保证体系的正常运作必须以质量控制体系来予以实现。公司总部施工质量管理体系图公司职能部门项目经理部业主项目技术部门施工前控制施工过程施工中控制材料施工后控制项目生产部门项目监理部门质量保证计划质量保证体系质量保证措施工程质量二、事中质量控制1、全面控制施工质量,重点控制工序质量,做到工序交接有检查,质量预控有对策,施工项目有方案,技术措施交底,图纸会审有记录,配制材料有检查,隐蔽工程有验收,计量仪器有校验,设计变更有手续,道道工序有检查,质量处理有复查,成品保护有措施,行使质量员有表决权(给公司

43、及项目部专职质量员针对质量问题的管理有相当的表决权),质量、资料有档案。2、项目从安装到结束的全过程中,紧紧抓住事中各道工序质量的控制,并且指派有经验的专项质量管理员(如试压阶段另行有针对性的增派经验丰富的质检人员进场)。真正做到将质量问题消灭在萌芽状态中,不造成后患,确保工程质量上台阶。三、事后质量控制做好竣工验收准备工作,准备好竣工验收资料,组织自检、互检、专检工作,另外按规定的质量评定标准和办法,对自己多完成的各分项、分部工程所组成的整体单位工程进行整改和处理。并请、业主、设计、质检部门预先来现场进行预检。第四节:加强对施工班组的管理一、施工班组的选择完成一项好的作品,除了管理以外,还必

44、须具备操作人员的优先问题,我们的设想为,首先选择质量意识较强,并且具备创优操作经验丰富的班组进行施工,同时可在整个集团公司内部进行选择,充分发挥调动的优势,是确保质量目标的重要组成部分。二、技术素质的测试对每选择进场的班组,进行有代表性操作的技能实地操作测试,择优录取,特别在选择焊工班组进场操作前。首先对管道制作进行测试工作,比高低、比速度、比素质的“三比”工作,优胜劣汰,真正地做好进场操作班组的优化工作,为完成好的作品从抓好人的因素开始打下良好的基础。三、班组责任制的确定按上述标准择好优秀班组进场施工,必须建立及签署各工种班组质量目标“责任制”并实行有奖、有罚,工程质量与经济利益紧密挂钩,并

45、且制定承担风险制约措施,充分提高班组的积极性及工作责任制,促使质量目标达到更高的要求。第五节:确定合理的施工顺序及方法一、确定有针对性的操作方法严格执行公司内部制定的有关各操作工法,并且结合工程的特点及具体情况,组织走出去请进来的措施,吸取好的操作经验,对确定新的操作工艺进行讨论,比较研究后确定,并且特别是对焊接处等细部处理创优方案进行研究讨论,并请监检站同志一同参加。合理地处理和确定,为施工提供良好的方法。二、对操作质量进行全方位的跟踪建立完整的质量检查、监督体系,上有公司专职质检员,中有项目部专职质检员,下有各班组兼职质量员,从公司经理到项目经理到各班组长,作为创优工作的主要责任人,对工程

46、开工到竣工全过程的操作质量、工作质量实行全方位的跟踪。真正地做到每时每刻所完成的工作后与质量目标紧密地挂钩,并且给予各质量检查人员具备有否决权,各级领导均要积极地配合与支持,真正地做到不符合质量要求的操作不过当天。操作区域实行挂牌施工,做到谁操作、谁负责,谁不符合质量要求,谁返工的制度,全面提高操作人员的质量意识,将工程质量达到一定档次。三、建立完善的检查交底制度1、建立三级检查制度,班组自查,项目检查,公司核查的三查制度。2、对进场操作的班组进行严格的施工交底制度,并做好文字记录,签署交底人及被交底人的姓名后归档,在交底过程中,要指出容易产生质量通病的要点及处理方法,以便减少返工,节约材料,争取时间。对未严格按交底内容施工的班组进行重罚处理,并赔偿必要的损失返工费用,以利于不断地提高质量意识。第六节:资料档案管理工作一

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
