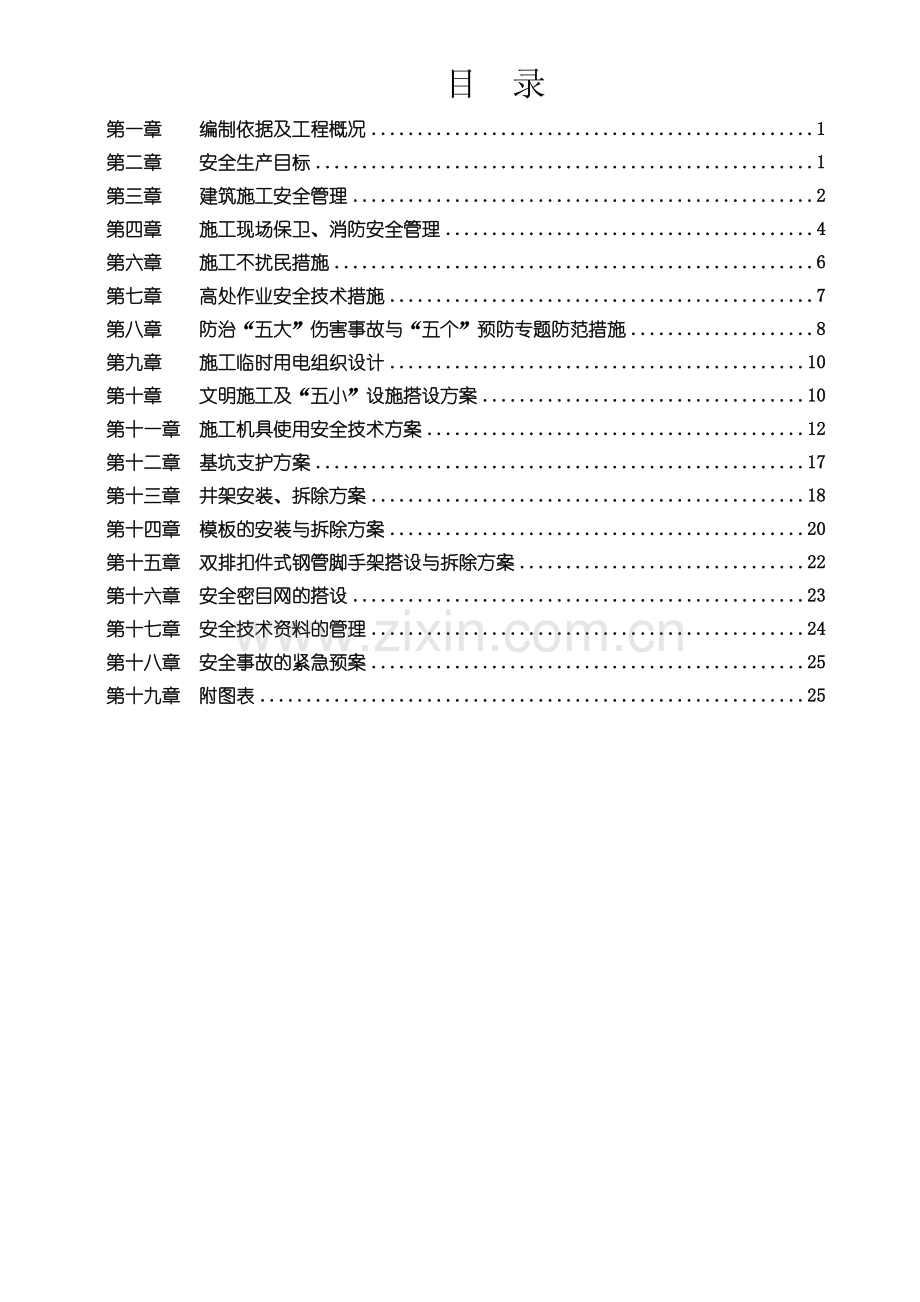

1、广西师范学院五合校区学生宿舍楼安全施工组织设计编制单位:广西建工集团第二建筑工程有限责任公司编制日期: 2013年4月16日 目 录第一章 编制依据及工程概况1第二章 安全生产目标1第三章 建筑施工安全管理2第四章 施工现场保卫、消防安全管理4第六章 施工不扰民措施6第七章 高处作业安全技术措施7第八章 防治“五大”伤害事故与“五个”预防专题防范措施8第九章 施工临时用电组织设计10第十章 文明施工及“五小”设施搭设方案10第十一章 施工机具使用安全技术方案12第十二章 基坑支护方案17第十三章 井架安装、拆除方案18第十四章 模板的安装与拆除方案20第十五章 双排扣件式钢管脚手架搭设与拆除方

2、案22第十六章 安全密目网的搭设23第十七章 安全技术资料的管理24第十八章 安全事故的紧急预案25第十九章 附图表25 第一章 编制依据及工程概况一、编制依据(JGJ59-2011)建筑施工安全检查评分标准、JGJ80-91建筑施工高处作业安全技术、(JGJ46-2005)施工现场临时用电安全技术规范、(JGJ88-2010)龙门架及井架物料提升机安全技术规范、(JGJ33-2012)建筑机械使用安全技术规程。二、工程概况本安全施工组织设计主要针对广西师范学院五合校区学生宿舍楼工程编制,所有的实施由现场施工员负责。1、本工程现场布置的设施主要有:简易临时办公室、材料仓库、搅拌站、材料堆放场及

3、钢筋加工场等。各种生产设施的布置以垂直设备为中心,根据现场道路情况合理安排。本工程垂直设备是二台塔吊、四台井架。设钢筋加工棚,内设钢筋切断机、钢筋弯曲机、钢筋调直机各二台。2、生活设施工人宿舍生活区设置在施工现场外,与施工场地分开。本工程的生活设施有工人宿舍、洗澡房、厕所、厨房等。各种生活设施采用活动板房和砖房,按规定面积设置灭火器,并设置保洁员一名,负责生活设施的清洁,并做好生活污水排放设施。第二章 安全生产目标一、安全管理方针安全第一,预防为主。二、安全管理目标公司对本工程定的的伤亡指标:轻伤率1.5,重伤率0,死亡率0 。三、安全管理目标分解 安全管理目标分解表 表1项目名称总分安全管理

4、文明施工脚手架基坑支护模板工程高处作业施工用电提升机与电梯塔吊施工机具责任人陆炜卢富基吴金蓉宁 恒韦大喜王文同李杰宁吴金蓉苏景勤黄凤玲满分1001015101010101010105目标8491288988994总目标84/100=84%第三章 建筑施工安全管理一、安全管理措施1、项目经理对承包工程项目的安全生产负全面领导责任。2、质安员、施工员对所管工程的安全生产负直接责任。3、班组长要遵守安全生产规章制度,领导本班组安全作业。4、工人认真学习,严格执行安全技术操作规程,遵守安全生产规章制度。5、根据建设局文件精神,项目部组成以项目经理为组长,管理人员及班组长为成员的安全生产、文明施工、消防

5、保卫小组,确保本工程安全生产。二、安全生产教育1、安全生产教育规定:项目部对调换工种的工人必须按规定进行安全教育和技术培训,并做好培训记录,使施工人员熟知安全技术操作规程。2、新工人入场安全教育:新工人进入现场需要由公司、项目部、班组长进行三级安全教育。3、特殊作业人员安全生产教育电工、电焊工、起重工、架子工、机械操作工等特殊工按工种不同分别进行安全教育,做到持证上岗。4、安全生产培训定期对项目部成员进行培训,提高政策水平,熟悉安全技术、劳动卫生业务知识,做好安全生产工作。5、安全生产的经常性教育项目部必须把安全教育贯穿于管理工作的全过程,并根据接受教育对象的不同特点,采取多层次,多渠道和多种

6、方法进行。三、安全技术措施1、电气设备位置的安全要求:进入现场的主干线尽量少,根据用电位置,在主干线的下部宜设分电箱。凡高于周围避雷设施的金属构筑物,均应采取防雷措施。2、土石方大宗建材的堆放处,应与沟边保持一定距离,避免发生塌方。应与机械设备保持一定距离,便于安全操作与维修。本工程项目施工组织机构体系框图项目经理项目副经理技术负责人质检员材料员安全员测量员取送样员资料员计划员预算员各专业施工队组施工员 第四章 施工现场保卫、消防安全管理一、施工保卫工作1、本工程设有保卫、消防领导小组,由项目经理任组长,负责全面工作,安全负责人任副组长,管理人员及班组长组成成员。2、加强对现场民工的管理,摸清

7、人员底数,掌握每个人的思想动态,及时进行教育,消除事故隐患。3、对易燃、易爆、有毒物品设专库、专管非经单位工程负责人批准,任何人都不得动用,不按此执行,造成后果,追究当事人的刑事责任。4、做好成品保卫工作,制定具体措施,严防被盗、被破坏的事情发生。5、施工现场一旦发生安全事故,要抢救伤员,保护好现场,并按规定逐级上报。二、施工现场消防工作 1、施工材料的存放保管应符合防火要求并按规定设置灭火器,库房应采用不燃材料支搭。易燃、易爆物品,应专库储存,分类单独存放,保持通风。2、电器设备和线路必须绝缘良好,电线不得与金属物绑在一起,各种电动机具按规定接零、接地,并设置独立开关,遇有临时停电或停工休息

8、时,必须在拉闸开关箱子加锁。3、施工机械和电气设备不得带病运转和超负荷作业,发现不正常情况应停机检查,不得在运转中修理。第五章 安全技术培训和教育制度为了贯彻“安全第一、预防为主”的安全生产方针,提高工程施工安全管理水平,提高全体职工的安全生产素质,使全体职工真正认识到安全生产的重要性、必要性,懂得安全生产、文明生产的科学知识。保障职工在劳动过程中的安全和健康,根据国家有关安全生产方针,结合公司具体情况,特制定如下安全教育和培训制度: 一、安全培训1、项目管理人员必须参加上级主管部门组织的安全教育培训与考试。2、不定时组织施工技术人员、管理人员、专职安监人员和施工班组长进行安全教育培训与考试。

9、3、根据施工现场的具体情况,运用各种形式,广泛开展安全施工宣传教育和活动。二、安全教育新工人入场,必须进行三级安全教育,并办理签字手续(各级教育者、受教育者必须履行签字),后方能上岗工作。三级教育的主要内容是:1、公司一级安全教育。教育的主要内容:劳动保护的意义和任务;国家安全生产的方针、政策、法规、规范、规程;本公司安全生产规章制度、安全生产纪律;讲解典型安全事故教训;事故发生后抢救伤员、事故报告、保护现场要求及消防一般知识。2、项目一级安全教育:新工人分配到施工地点后由施工员和项目技术负责人组织教育,安全员参加。教育主要内容:(1)本工地施工特点、事故教训、预防事故方法;(2)本工地安全生

10、产制度、规定及安全注意事项等;(3)本工种安全操作规程、技术操作规程;(4)安全防护用品使用基本知识及要求,以及消防器具有使用。3、队(组)一级安全教育,由队(组)长负责组织进行,专(兼)职安全员参加,教育主要内容:(1)本队(组)安全生产情况;(2)本队(组)工作场所环境情况和安全注意事项;预防事故的主要方法;(3)本队(组)安全管理制度和安全活动要求;(4)个人安全防护用品使用要求。4、对从事电气、起重、焊接、特殊高处作业的人员和架子工,场内机动车驾驶员、机械操作工以及接触易燃、易爆、有害气体等特种作业人员,必须进行专业操作技术培训和安全规程学习,经有关部门考试合格并取证后方可上岗独立操作

11、。对上述人员进行定期考核,考核合格后,方可上岗工作。考核不合格者,待重新考试合格后才能上岗工作。5、施工中采用新技术、新工艺、新型机具,工人调换工种等必须进行适应新岗位、新的操作方法的安全技术教育和必要的实际操作训练,经考试合格并取证后,方可上岗工作。6、对严重违反安全规章制度的人员,应由安监部门组织重新进行安全学习,并经考试合格后方可上岗工作。第六章 施工不扰民措施一、人为噪声的控制措施施工现场提倡文明施工,建立健全人为噪声的管理制度,尽量减少人为的大声喧哗,增强施工人员防噪声扰民的自觉意识。二、强噪声作业时间的控制必须严格控制进行强噪声作业的时间,晚间作业不超过23时,早晨作业不早于6时,

12、特殊情况需连续作业(或夜间作业)的,应尽量采取降噪措施,事先做好周围群众的工作,并报工地所在区、县环保局备案后方可施工。三、强噪场机械的降噪措施1、牵扯到产生强噪声的成品、半成品加工、制做作业,应尽量放在工厂、车间完成,减少因施工现加工制作产生的噪声。2、尽量选用低噪声或备有消声降噪设备的施工机械,施工现场的强噪声机械要设置封闭的机械棚,以减少强噪声的扩散。3、加强施工现场的噪声监测加强施工现场环境噪声的长期监控,采取专人监控、专人管理的原则,根据测量结果填写建筑施工场地噪声测量记录表,凡超过施工场界噪限值标准的,要及时对施工现场噪声超标的有关因素进行调整,达到施工噪声不扰民的目的。第七章 高

13、处作业安全技术措施针对本工程主要出现的高处作业中的临边、悬空、交叉等五项项临边作业而编制安全技术措施。措施如下:1、搭设高处作业安全设施的人员,必须经过专业技术培训及专业考试合格,持证上岗,并定期进行体格检查。2、施工中对高处作业的安全技术设施,发现有缺陷和隐患时,必须及时解决,危及人身安全时,必须停止作业。3、作业场所有坠落可能的物件,应一律先行撤除或加以固定。高处作业中所用的物料,均就地堆放平稳,不妨碍通行和装卸。工具应随手放入工具袋中,作业中的走、通道板和登高用具,应随时清扫干净;拆卸下的物件、余料和废料均应及时清理运走,不得随意乱置或向下丢弃。传递物件禁止抛掷。4、因作业需要,临时拆除

14、或变动安全防护设施时,必须经施工负责人同意,并采取相应的可靠措施,作业后天应立即恢复。5、防护棚搭拆除时,应设警戒区,并应派专人监护。严禁上下同时拆除。6、沿未安拦杆或挡板的阳台、料台与楼层周边都要设置防护栏杆,栏杆采用483.5的钢管进行搭设,以扣件固定高度为1.2米。7、井架和脚手架等与建筑物通道的两侧边必须设防护栏杆。地面通道上部应搭设安全防护棚。8、作业人员应从规定的通道上下,不得在阳台之间等非规定通道进行攀登。9、支模应按规定的作业程序进行,模板未固定前不得进行下一道工序。严禁在连接件和支撑件上攀登上下并严禁在同一垂直面上装、拆模板。10、支设高度在3米以上的柱模板,四周应设斜撑,并

15、应设立操作平台。低于3米的可使用马凳操作。11、支模、粉刷、砌墙等各工种进行上下立体交叉作业时,不得在同一垂直方向上操作。下层作业的位置,必须处于依上层高度确定的可能坠落范围半径之外。不符合以上条件时,应设置安全防护层。10、楼层边口、通道口、脚手架边缘等处,严禁堆放任何拆下物件,并均设置1.2米高的栏杆,且挂好安全网。第八章 防治“五大”伤害事故与“五个”预防专题防范措施一、防治“五大”伤害事故措施1、高处坠落:高处作业时要设置安全标志,张挂安全网,系好安全带。患心脏病、高低血压、盆血、精神病等人员不能从事高处作业。高处作业人员衣着要灵便,但决不可赤身裸体,脚下要穿软底防滑鞋,不能穿拖鞋、硬

16、质底鞋、带钉易滑的靴鞋,操作要严格遵守各项安全操作规程和劳动纪律,架子工要持证上岗。高处作业中所用的物料应该堆放平稳,不可置放在临边或洞口附近,也不可妨碍通行和装卸。严禁从高处往下丢弃物体。各施工作业场所内,凡有坠落可能的任何物料都要一律先行撤除或者加以固定,以防跌落伤人。高处作业的防护设施应经常检查,并加强工人的安全教育,防患于未然。2、防治“触电”伤害措施施工现场用电采用“三相五线制”,各用电电器的安装、维修或拆除必须由电工完成,电工等级符合国家规定要求,各用电人员应掌握安全用电基本知识和所用设备的性能,停用的设备必须拉闸断电,锁好开关箱,机械用电配电箱必须采取防护措施,增设屏障遮拦、围护

17、,并悬挂醒目的警示标志牌,电气设备的金属外壳必须与专用保护零线连接,保护零线应由工作接地线,配电室的零线和第一级漏电保护器电源侧的零线引出。用电设备应各自专用的开关箱,实行一机一闸一漏制。施工现场电工每天上班前应检查一遍线路和电气设备的使用情况,发现问题及时处理,加强管理人员及工人的用电安全教育,严禁私自接设线路,严防“触电”事故。3、防治“物体打击”措施加强施工管理人员和工人的防护意识的教育,高处作业中所用的物料应该堆放平稳,不可置放在临边或者洞口附近,对作业中的走道、通道和登高用具等,都应随时加以清扫干净。拆卸下的物体,剩余材料和废料都要加以清理和及时运走,不得从高处任意往下乱丢弃物体。传

18、递物件时不能抛掷。各施工作业场所内,凡有坠落可能的任何物料,都有要一律先撤除或者加以固定以防跌落伤人。进入施工现场所有人员必须正确戴好安全帽,机器要定人定机。高空作业中严禁从高处向下抛物体,要用绳子系好后慢慢往下传送。施工现场要设置物体打击的警示牌。4、防治“机械伤害”措施要认真学习掌握本工程安全技术操作规程和安全知识,自觉遵守安全生产规章制度,作业中坚守岗位,遵守操作规程,不违章作业,有权拒绝违章指挥,实行定人定机制,不得擅自操作他人操作的机具,作业前应检查作业环境和使用的机具,做好作业环境和操作防护措施,不得带病运转工作,持证上岗。5、防治“坍塌伤害”措施基坑开挖时应从上而下分层段依次进行

19、,严禁在不稳定的边坡下作业。基坑开挖后为了防止发生坍塌事故,边坡做1: 1的放坡处理。二、“五个”预防措施1、“工程赶工”的预防措施加强工人安全意识教育,患有心脏病、高血压、精神病、酒后等人员不能进入施工现场;施工管理人员不能盲目违章指挥,工人有权拒绝违章指挥,做好施工现场的防护防范工作,改善施工环境。外架要超过工作面1.2米,且做好安全网的围护工作。各施工机具要定人定机持证人员操作。洞口作业要设置防护栏杆,高度为1.2米。2、“工程收尾”的安全预防措施加强工人的安全防范意识教育,不能麻痹大意,工地上不能留置闲散人员,不必要的人员要及时清场。3、“节前节后”的预防措施对施工管理人员及工人要抓紧

20、安全教育,使施工人员的思想稳定下来,安全教育防范要做到安全第一、警钟长鸣。4、“施工环境差”的预防措施尽量改善施工环境,做好各种防范措施,施工人员要做好各种劳保防护措施,项目部要尽量提供各种劳保工具给工人,工人有权拒绝在环境差的条件下施工,定期对工人的安全教育。5、“气候变化”的预防措施气候变化时应抓紧教育工人,天气变冷要注意防寒,高温天气要注意防暑,禁止冒雨施工,雨天不能搭设外脚手架,不能攀爬外脚手架。 第九章 施工临时用电组织设计施工临时用电组织设计另单独编制。第十章 文明施工及“五小”设施搭设方案一、生产设施:本工程现场布置的生产设施主要有:现场办公室、材料仓库、水泥仓库、搅拌站、材料堆

21、场以及钢筋加工场。各种生产设施的布置以垂直运输设备为中心,根据现场实际情况合理布置。本工程垂直运输设备是两台井架。施工现场设两个搅拌站,搅拌站内各设搅拌机一台,另设一间临时钢筋加工棚,两间临时水泥仓库,可以满足施工需要。二、生活设施: 本工程各种生活设施采用活动板房,地面平整硬化,生活设施周围设有排水沟,各队(组)轮流负责生活设施的清洁。三、各类生产设施及生活设施搭设如下:1、建筑工程开工前按照施工组织设计完成施工现场内临时水、电的管线敷设和临时道路的修筑。2、场内施工道路坚实、平坦、整洁,在施工过程中保持畅通。3、临时给水管线要埋入地下,无滴水和长流水现象,临时排水自成系统,并保持畅通。4、

22、施工现场临时用电及配电线路必须符合建设部颁发的施工现场临时用电安全技术规范(JGJ462005)的要求。5、施工现场均围栏材料要整齐、美观、防火,并书写宣传标语。工地进出口按公司规定设置大门。在建建筑物均用安全密目网全封闭施工。6、施工现场入口设置有“九牌一图”、安全生产挂图安全标志牌及宣传栏。7、施工区域各种安全警示标志就齐全、整洁、醒目。8、施工场地保持平整,无大面积积水,物料堆放整齐有序,各种料具按施工平面图位置分类挂牌存放;建筑垃圾集中清运;施工区域与生活区域严格分隔,危险区域有醒目的安全警示标志。9、施工机具设备清洁干净,并定期保养。10、本工程“五小”设施均采用砌体围护拱设,顶棚盖

23、石棉瓦,砌砖墙与施工区隔开,形成独立的生活区。11、宿舍建设牢固,并按25m配置一个灭火器,具体要求如下:严禁在施工的建筑物内安排人员住宿。严禁与施工无关的人员留宿。保持宿舍卫生整洁、通风,日常生活用品要放置整齐有序。10、厨房、食堂设置通风排气和污水排放设施,设有卫生桶并加盖,墙抹灰刷白。生、熟食品分开并有标志,有防蝇设施,饭菜要有纱罩,室内不得有蚊蝇。食堂炊事人员上岗穿戴工作服,保持个人卫生,保持卫生防疫部门核发的健康证上岗。13、卫生间建立水冲式厕所,厕所墙面抹灰恻白,与厕所相隔为淋浴冲凉房。厕所卫生设专人负责、定期进行冲刷、清理、消毒,防止蚊蝇孳生。保持冲凉房清洁卫生,严禁将冲凉房作厕

24、所用。14、“五小”设施具体布置详见安全施工平面布置图。15、饮用水管理饮用水必须符合国家卫生标准。施工现场设专人供水和专用保温饮水桶,水桶加盖加锁,防止污染。施工人员不准喝生水,严禁共用一个器皿饮水。16、生活垃圾指定地点堆放,并及时清理;建立灭害制度,定期开展除“四害”活动。17、除设有符合规定的装置外,不得在工地现场焚烧油毡、油漆等产生有毒、有害烟尘和恶臭气体的物质。18、不准从高处向下抛撒垃圾,采取有效措施控制施工过程中扬尘,禁止将有毒、有害废物作土方回填。19、对产生噪音振动的施工机械采取有效措施,减少扰民,夜间十点后,未经有关部门批准,禁止使用大型施工机械。20、施工车辆驶出工地前

25、必须进行清扫冲洗干净,不得污染马路,运输松散的材料、流体材料或清运建筑垃圾等不撒漏飞扬污染市容,建筑垃圾清运到当地规定的地点卸放。第十一章 施工机具使用安全技术方案本工程施工现场主要机械安全管理规定如下:1、搅拌机安全管理规定(1)作业场地要有良好的排水条件,机械近旁应有水源,机棚内应有良好的通风采光及防雨条件,并不得积水。(2)固定式机械要有可靠的基础,移动式机械应在平坦坚硬的地坪上,撑架架牢,并保持水平。(3)作业后,应及时将机内、水箱内、管道内的存料、积水放尽,并清洁机械,清理工作场地,切断电源,锁好电闸箱。(4)装有轮胎的机械转移时拖行速度不得超过15km/h。(5)固定式搅拌机的操纵

26、台应使操作人员能看到各部工作情况,仪表、指示信号准确可靠。(6)移动式搅拌机长期停放或使用时间超过三个月以上时,应将轮胎卸下妥善保管,轮轴端部应做好清洁防锈工作。(7)传动机构工作装置制动器等,均应紧固可靠保持正常。骨架规格应与搅拌机性能相符,超出许可范围的不得使用。(8)空车运转,检查筒或搅拌叶的转动方向,各工作装置的操作、制动、确认正常方可作业。(9)进料时严禁将头或手伸入料斗与机架之间察看或探摸进料情况,运转中不得用手或工具等物伸入搅拌筒内扒料出料。(10)料斗升起时,严禁在其下方工作或穿行,料坑底要设料斗的枕垫,清理料坑时必须用链条将料斗扣牢。(11)作业中,如发生故障不能继续运转时,

27、应立即切断电源,将搅拌筒内的砼清除干净,然后进行检修。(10)作业后,应对搅拌机进行全面清洗,操作人员如需进入筒内清洗时必须切断电源,设专人在外监护,或卸下熔断器并锁好电闸箱,然后方可进入。(13)作业后,应将料斗降落到料斗坑,如须升起则应用链条扣牢。2、交流电焊机安全管理规定(1)应注意初次级线,不可接错,输入电压必须符合电焊机的铭牌规定。严禁接触初线线路的带电部分。(2)移动电焊机时,应切断电源,不得用拖拉电缆的方法移动焊机,如焊接中突然停电应切断电源。(3)电焊机要采用接地保护。3、砼振捣器安全管理规定使用前检查各部应连接牢固,旋转方向正确。(2)振捣器不得放在初凝的砼道路和干硬的地面上

28、进行试振,如检修或作业间断时,应切断电源。(3)作业转移时,电动机的导线应保持有足够的长度和松度,严禁用电源线拖拉振捣器。(4)操作人员必须穿戴绝缘胶鞋和绝缘手套。(5)作业后,必须做好清洗保养工作,振捣器要放在干燥处。4、蛙式打夯机安全管理规定(1)蛙式打夯机适用于场地平整,不得夯实坚硬或软硬不一的地面,更不得夯实打坚石或混有混砖石碎块的杂土。(2)操作和传递导线人员都要戴绝缘手套和穿绝缘胶鞋,检查电路应符合要求,接地(接零)良好,各传动部件均正常后,方可作业。(3)作业时,不得用力推拉或按压手柄。转弯时不得用力过猛,严禁急转弯。(4)作业后,切断电源,卷好电缆,如有破损应及时修理或更换。5

29、、(井架)卷扬机安全管理规定(1)安装时,基座必须平稳牢固,设置可靠的地锚并应搭设工作棚。操作员的位置就能看清指挥人员和拖动或起吊的物件。(2)作业前检查卷扬机与地面固定情况、防护设施、电气线路、制动装置和钢丝绳等验收合格后方可使用。(3)使用皮带和开式齿轮传动的部分,均须设防护罩,导向滑轮不得用开口拉板式滑轮。(4)以动力正反转的卷扬机,卷筒旋转方向就与操纵开关上指示的方向一致。(5)从卷筒中心线到第一个导向滑轮的距离,带槽卷筒大于卷筒宽度的15倍,无槽卷筒就大于20倍。当钢丝绳在卷筒中间位置时,滑轮的位置就与卷筒轴心垂直。(6)卷扬机制动操纵杆的行程范围内不得有障碍物。(7)卷筒上的钢丝绳

30、排列整齐,如发现重叠或斜绕时,应停机重新排列。严禁在转动中用手、脚去拉、踩钢丝绳。(8)作业中,任何人不得跨越正在作业的卷扬钢丝绳。物件提升后,操作人员不得离开卷扬机。休息时物件或吊笼应降至地面。(9)作业中,如遇停电,应切断电源,提升物降至地面。(10)钢丝绳的保护措施,钢丝绳使用过程中,不允许零乱相互斜压,应按顺序排放在圈筒上,不允许有断丝情况下使用,平时适当加入黄油保护。6、钢筋加工机械安全管理规定(1)一般规定钢筋加工机械以电动机、液压为动力,以卷扬机为辅机,应按有关规定执行。机械的安装必须坚实稳固,保持水平位置。固定式机械应有可靠的基础,移动式机械作业时应楔紧行走轮。室外作业应设置机

31、棚,机旁应有堆放原料、半成品的场地。加工较长的钢筋时,应有专人帮扶,并听从操作人员指挥,不得任意推位。作业后,应堆放好成品。清理场地,切断电源,锁好电闸箱。(2)钢筋切断机接送料工作台面应和切刀下部保持水平,工作台的长度可根据加工材料长度决定。启动前,必须检查切刀应无裂纹,刀架螺栓坚固,防护罩牢靠。然后用手转动皮带轮,检查齿轮啮合间隙,调整切刀间隙。启动后,先空转,检查各传动部分及轴承支转正常后,方可作业。机械未达到正常转速时不得切料。切料时,必须使用切刀的中下部位,紧握钢筋,应在活动刀口向后退时,把钢筋送入刀口,以防钢筋末端摆动或弹出伤人。不得剪切直径及强度超过机械铭牌的钢筋和烧红的钢筋。一

32、次切断多根钢筋时,总截面积应在规定范围内。剪切低合金钢时,应换高硬度切刀,直径应符合铭牌规定。切断短料时,手和切刀之间的距离应保持150mm以上,如手握端小于400mm时,应用套管或夹具将钢筋短头压住或夹牢。运转中,严禁用手直接清除切刀附近的断头和杂物。钢筋摆动周围和切刀附近非操作人员不得停留。发现机械运转不正常有异响或切刀歪斜等情况,应立即停机检修。检修时,操作人员不得配戴手套。作业后,用钢刷清除切刀间的杂物,进行整机清洁保养。(3)钢筋弯曲机工作台和弯曲机台面要保持水平,并准备好各种芯轴及工具。按加工钢筋的直径和弯曲半径的要求装好芯轴、成型轴、挡铁轴或可变挡架,芯轴就为钢筋直径2.5倍。检

33、查芯轴、挡块、转盘应无损坏和裂纹,防护罩紧固可靠,经空运转确认正常后方可作业。作业时,将钢筋需弯的一头插在转盘固定销的间隙内,另一端紧靠机身固定销,并用手压紧,检查机身固定销于确实安在挡住钢筋的一侧,方可开动。作业中,严禁更换芯轴、销子和变换角度以及调速等作业,亦不得加油或清扫。弯曲钢筋时,严禁超过本机规定的钢筋直径、根数及机械转速。弯曲高强度或低合金钢筋时,应按机械铭牌规定换算最大限制直径并调换相应的芯轴。严禁在弯曲钢筋的作业半径内和机身不设固定销的一侧站入。弯曲好的装成品应堆放整齐,弯钩不得朝上。转盘换向时,必须在停稳后进行。(4)钢筋冷拉机根据冷拉钢筋的直径,合理选用卷扬机,卷扬钢丝绳应

34、经封闭式导向滑轮并和被拉钢筋方向成直角。卷扬机的位置必须使操作人员能见到全部冷拉场地,距离冷拉中线不少于5m。冷拉场地在两端地锚外侧设置警示区,装设防护栏杆及警示标志。严禁无关人员在此停留。操作人员在作业 时必须离开钢筋 至少2米以外。作业前,应检查冷拉夹具、拉钩、地锚及防护装置均完整齐全牢固,确认良好后方可作业。卷扬机操作人员必须看到指挥人员发出信号,并待所有人员离开危险区后方可作业。冷拉应缓慢、均匀地进行,随时注意停车信号或见到有人进入危险区时,应立即停位,并稍稍放松卷扬钢丝绳。用延伸率控制的装置,必须装设明显的限位标志,并要有专人负责指挥。夜间工作照明设施,应在张拉危险区外,如必须装设在

35、场地上空时,其高度应超过5米,灯泡应加防护罩,导线不得用裸线。作业后,应放松卷扬钢丝绳,落下配重,切断电源,锁好电闸箱。第十二章 基坑支护方案本工程采用反铲挖土机开挖基础,开挖边线以独立基础边加宽5000cm,进行挖土,控制好开挖标高,并根据土质情况进行基坑放坡,放坡比例为1:1.5。为防止边坡塌方,基础开挖前应预先准备50100根150的木桩备用。开挖基础时,如遇特殊情况,项目部立即上报甲方及设计院等有关部门,经研究,提出方案,并妥善解决后方可继续开挖。基坑开挖的一般安全技术要求如下:1、土方机械开挖应从上而下依次进行。2、开挖坑,按规定1:1.5进行放坡或加可靠支撑。3、坑边1米以内不得堆

36、土、堆料和停放机具。1米以外堆土,其堆土高度不宜超过1.5米,施工员应经常检查,发现危险时必要采取加固措施。4、在开挖深度超过2米后,当在基坑四周固定时,采用木桩并打入地面5070厘米深。离边口的距离,不应小于50厘米做栏杆柱固定,然后再设置两道横杆,其上杆离地高为1.01.2米,下杆离地高度为0.50.6米,用安全网封闭。其坑沟边沿处,还必须按要求悬挂危险标志,并在夜间挂标志灯。任何人严禁在基坑边坡下面休息。5、夜间施工时,施工场地应有足够照明。6、土方施工中,施工管理人员、施工人员要经常注意边坡是否有裂缝、滑坡现象,一旦发现,应该立即停止,待处理和加固后才能进行施工。7、排水措施,在基坑四

37、周四周做成一定坡势,并留设一个集水井,便于排水,然后用水泵抽水排到基坑外。第十三章 井架安装、拆除方案一、工程概况本工程分为1#、2#、3#、4#楼,共4栋,根据本工程特点采用四台井架和二台塔吊做垂直运输设备,塔吊搭设高度40m。二、塔吊与井架的选用塔吊与井架必须有出厂合格证,其安装、拆除的队伍必须能提供拆装证,并经公司安全设备科验收合格后方可使用。该井架的厂家(或代理商)必须已在市建管处对该井架办理了备案手续,安装后要办理备案手续。三、塔吊、井架的施工步骤 1、塔吊安装另有施工手续。2、井架安装人员必须持有专业技术上岗证,严禁无证上岗,井架安装与前,应根据施工现场工作条件及设备情况,编制施工

38、方案,对作业人员进行分工交底,确定指挥人员,划定安全警戒区域并设监护人员,排除作业障碍。上岗人员不得穿拖鞋,硬底鞋进入施工现场,严禁带病,酒后上岗,上岗要按要求配戴好安全帽及安全带。3、按施工平面布置图要求在井架及卷扬机搭设位置处,按井架基座尺寸每边加宽200mm,挖好井架基础,要求挖到实土,浇捣C20砼基础,并按井架底座尺寸预埋好16(8条)锚固长350 mm的螺栓,安装作业前对如下方面进行检查: (1)金属结构的成套性和完好性; (2)提升机构是否完整良好; (3) 基础的位置和做法是否符合要求;(4) 电气设备是否齐全可靠;(5)地锚的位置; (6)提升机的架体和缆风绳的位置是否靠近或跨

39、越架空输电线路,根据井架高度在架体顶部设置一道缆风绳(共2组),缆风绳用绳卡扣紧,卡鞍应靠主绳拧紧,绳卡不应少于三个,间距为6d(d为缆风绳直径),缆风绳通过花蓝螺栓与门式地锚连接;门式地锚的做法是:在对应的位置用两根1.8米的钢管间距为0.5米并排打入地面1.5米,且在钢管端部垂直于钢管分别焊一条短钢筋以卡住连接两钢管的钢丝绳,该钢丝绳则通过花蓝螺栓拉稳缆风绳,从而起到稳定井架的作用。(7)井架防雷做法:从建筑物防雷接地网引出一根10圆钢与井架焊接,焊接处作防腐处理。(8)井架的额定起重量为1.0 t4、安装架体时应将地梁与基础连接牢固,每安装两个标准节,应采取临时支撑或临时缆风绳固定,并进

40、行初校正,在确认稳定后方可继续作业。 5、架体各节点的螺栓必须紧固,螺栓符合孔径要求,严禁扩孔和开孔、根部漏装和以铝丝代替。6、卷扬机应安装在平整坚实的位置上,宜远离危险作业区,并搭好防护棚,视线应良好。7、固定卷扬机的锚桩应牢固可靠,不得以树木、电杆代替锚桩。8、提升钢丝绳运行中应架起,使之不拖地面和被水浸泡。必须穿越主要干道时,应挖沟槽并加保护措施,严禁在钢丝绳穿越的区域内堆放物料。9、拆除作业前要进行检查: (1)、查看提升机与建筑物及脚手架的连接情况; (2)、查看提升机架体有没有其他牵引物;(3)、临时附墙架、缆风绳及地锚的设置情况;(4)、地梁与基础的连接情况。10、在拆除缆风绳或

41、附墙架前,应先设置临时缆风绳或支撑,确保架体的自由高度不得大于两个标准节。11、拆除作业宜在白天进行,因故中断作业时,应采取临时稳固措施。10、拆除作业中严禁从高处向下抛掷物件。13、井架提升机必须具备以下安全防护装置:断绳保护装置、楼层停靠门、吊篮安全门、上料口防护门、上下极限位器、紧急断电开关、信号装置。14、每楼层设置钢管卸料平台,平台周边设置钢管防护栏,平台口设置栏杆门。15、卸料平台的搭设方案卸料平台要使作业人员达到装卸物资安全通道的目的。本工程的卸料平台用钢管、竹脚手板独立(不与外架相连、不用井架支承重量)搭设,卸料平台的四角立柱使用483.5mm钢管,平台尺寸为1.2m2m,平台

42、外边缘与井架的距离不大于5cm,平台采用483.5mm钢管以扣件连接,平台的次梁间距为400mm,台面满铺3cm厚的竹脚手板。两侧搭设防护栏杆,临边防护栏杆的横杆采用48的钢管,防护栏杆由上、下两道横杆组成,上杆离地高度为1.2m,下栏离地高度为0.6m,防护栏杆必须自上而下用安全立网封闭,并在栏杆下边设置严密固定的挡脚板高为18cm。平台开口处安装工具化的防护门,防护门的宽度为2m,各层通道口处都应设置常闭型的防护门,只有当吊篮运行到位时,楼层防护门方可开启,只有当各层防护门全部关闭时,吊篮方可上下运行,在防护门全部关闭前,吊篮应处于停止状态。卸料平台醒目处悬挂安全警示牌。在卸料平台施工前,

43、应编制专项方案。第十四章 模板的安装与拆除方案本工程的梁、楼板的模板及支撑全部采用杉木支撑。为了保证钢筋混凝土结构的施工质量,要求模板及其支架必须达到以下基本要求:1、要保证结构各部分的形状、尺寸和相互间位置的正确性。2、具有足够的强度、刚度及稳定性;3、构造简单、装拆方便,能多次周转使用。4、接逢严密,不得漏浆。一、模板的安装1、柱模板:支模前,应先在底部弹出通线,将柱子位置兜方找中,并校正钢筋位置,成排柱子支模时,应先立两端柱模,校直与复核位置无误后顶部拉通长线,再立中间各根柱模。柱距不大时,相互间应用剪刀撑搭牢。柱距较大时,各柱单独四面斜撑。保证柱位置准确。根据柱子断面的大小及高度,柱模

44、外面每隔50c m应设牢固的柱箍,防止胀模。2、梁模板:梁底琵琶撑的支柱间距根据梁的高度决定,一般不应大于1 m。支柱之间应设拉杆,离地面50 cm一道,以上每隔2 m设一道。支柱下均垫楔子(校正高低后钉固)和通长垫板,垫板下的土面应拍平夯实,并有排水措施。梁两块侧板间应撑以木条,对高大的梁,应在侧板中部加铁线相互拉住以防变形。为了便于拆模,柱模板下梁板连接时,梁模宜缩短2-3 mm,并锯成小斜面,梁跨度4 m时,模板应起拱,木模板起拱高度为2-3/1000。3、楼板模板:模板支承在楞木上,楞木断面一般采用50100mm方条木,间距不得大于600 mm,有梁楼板的安装顺序:在主梁模板安装完毕,

45、后安托架子板,然后安楞木,最后铺面板。木模板板模与梁模处,板模应拼铺到梁侧模,外口齐平,避免模和嵌入砼内, 以便拆除,模板铺好后,要核对楼板标高。模板安装好后,应进行轴线、标高的复核,同时要仔细检查模板是否严密结实,支撑是否牢固。二、模板拆除1、拆除日期(1)不承重的侧模板拆除日期,应在混凝土强度能保证其表面及棱角不因拆除模板而受损坏时,方可拆除。(2)非框架承重模板的拆除日期,应在混凝土达到设计强度的75%,并经批准后始能拆除。2、拆除模板的顺序拆除模板应按一定的顺序进行,一般是后支的先拆,先支的后拆,先拆除非承重部分,后拆除承重部分。3、拆除模板注意事项(1)拆除时不要用力过猛过急,拆下来

46、的木料应清理干净及时运走,堆放整齐。严禁作业人员在同一垂直面上拆除模板。(2)拆除跨度较大的梁下支模时,应先从跨中开始,分别拆向两端。(3)完工前,不得留下松动和悬挂的模板。模板拆除后临时堆放处距楼层边沿不小于一米,且堆放高度不得超过一米;楼层边口、通道口、脚手架上不得堆放任何拆下来的物件。第十五章 双排扣件式钢管脚手架搭设与拆除方案根据工程实际情况,本工程采用落地式双排扣件式钢管脚手架。双排扣件式钢管脚手架搭设与拆除应符合建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2011)规范要求。1、施工准备(1)扣件的紧固程度应在4050Nm,并不大于65Nm,对接扣件的抗拉承载力为3KN。扣件上螺栓保持适当的拧紧程度,对接扣件安装时其开口

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
