收藏 分销(赏)

合江荔枝文化广场园林景观施工组织设计.docx

上传人:xrp****65 文档编号:5848651 上传时间:2024-11-21 格式:DOCX 页数:52 大小:167.82KB
下载 相关 举报
合江荔枝文化广场园林景观施工组织设计.docx_第1页
第1页 / 共52页
合江荔枝文化广场园林景观施工组织设计.docx_第2页
第2页 / 共52页
合江荔枝文化广场园林景观施工组织设计.docx_第3页
第3页 / 共52页
合江荔枝文化广场园林景观施工组织设计.docx_第4页
第4页 / 共52页
合江荔枝文化广场园林景观施工组织设计.docx_第5页
第5页 / 共52页
点击查看更多>>
资源描述

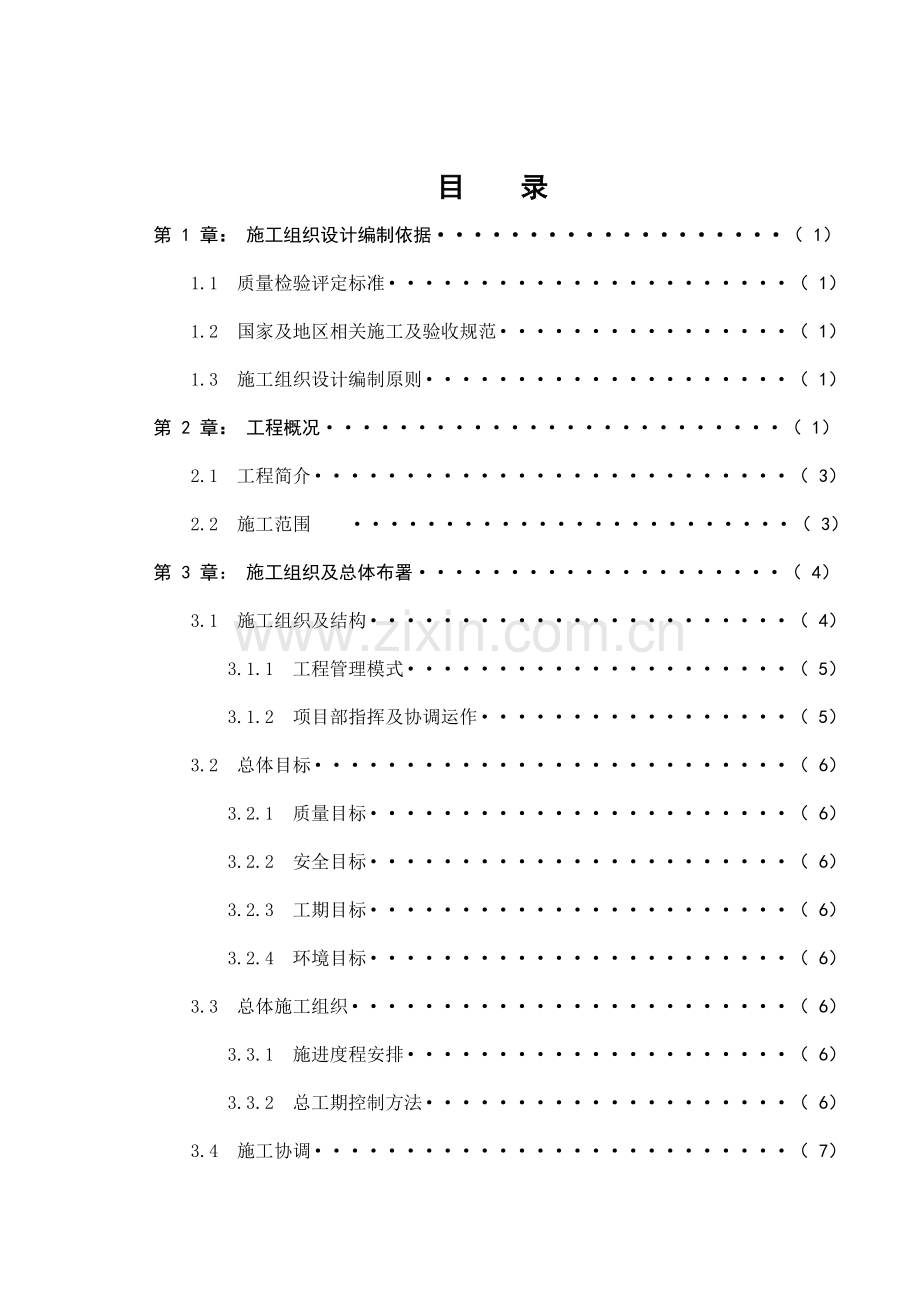

1、目 录第 1 章: 施工组织设计编制依据( 1)1.1 质量检验评定标准( 1) 1.2 国家及地区相关施工及验收规范( 1)1.3 施工组织设计编制原则( 1)第 2 章: 工程概况( 1)2.1 工程简介( 3) 2.2 施工范围 ( 3)第 3 章: 施工组织及总体布署( 4)3.1 施工组织及结构( 4) 3.1.1 工程管理模式( 5)3.1.2 项目部指挥及协调运作( 5)3.2 总体目标( 6) 3.2.1 质量目标( 6)3.2.2 安全目标( 6)3.2.3 工期目标( 6)3.2.4 环境目标( 6)3.3 总体施工组织( 6)3.3.1 施进度程安排( 6) 3.3.2

2、总工期控制方法( 6)3.4 施工协调( 7) 3.5 施工准备、人力资源 ( 7) 3.4.1 技术准备( 7)3.4.2 现场施工准备( 7)3.4.3 施工工序安排( 7)3.4.4 需建设单位支持、配合施工问题( 8)第 4 章: 施工总平面规划(10)4.1 临时工程的施工安排 (10)4.1.1 临时驻地、临时设施(10)4.1.2 施工用电(10)4.1.3 施工用水(11)4.1.4 施工通讯(11)第 5章: 主要施工方法 (12)5.1 施工准备(12)5.1.1 技术准备(12)5.1.2 现场准备工作(12)5.1.3 人员组织 (12)5.1.4 材料组织(12)5.

3、2 施工方案(13) 5.2.1 绿化种植工程(13)5.2.2 场地平整、开挖、浇筑、安砌及硬质铺装工程(18)5.2.3 给水管道安装(23)5.2.4 排水管道安装(25)5.2.5 电气工程安装(25)5.2.6 绿化养护措施(28)第 6 章: 施工保证措施(32)6.1 工程工期保证措施 (32) 6.1.1 工期保证实施原则(32) 6.1.2 工期保证实施措施(32) 6.1.3 确保控制工程按期完成的措施(32)6.2 组织保证措施(32)6.3 制度保证措施(32) 6.3.3 实行质检工程师监督制度(32)6.3.2 建立健全质量检查评审制度(33)6.3.3 教育培训制

4、度(33)6.3.4 建立与监理工程师联系制度(33)6.3.5 测量、试验监测制度(33)6.4 技术保障措施 (33)6.5 工程质量保证目标、体系及措施 (34)6.5.1 本工程质量总目标(34)6.5.2 企业质量目标保证体系及质量目标的实现(34)6.5.3 质量保证体系及管理程序(35)6.5.4 质量保证总体措施(35)6.5.5 原材料质量保证措施(37)6.6 安全生产目标体系及技术措施(38) 6.6.1 安全施工管理目标(38) 6.6.2 指导思想(38) 6.6.3 安全生产体系(38) 6.6.4 安全生产制度(39) 6.6.5 安全技术检查制度(39) 6.6

5、.6 安全生产教育(40) 6.6.7 施工人员安全防护(40)6.7 文明施工管理方案(40) 6.7.1 临时设施布置(40) 6.7.2 排水排污布置及环境保护措施(41) 6.7.3 文明施工保证体系(43)第 7章: 施工进度计划(45)7.1 施工进度计划编制说明(45) 7.1.1 施工进度计划(45) 7.1.2 进度计划保证措施(45) 7.1.3 施工项目进度计划的实施(45) 7.1.4 劳动力投入计划(46)7.1.5 资金使用计划(46)7.1.6 施工机械投入计划及设备保证(47)第1章 施工组织设计编制依据1.1 质量检验评定标准 1、建筑安装工程质量检验评定统一

6、标准GBJ300-882、建筑工程质量检验评定标准GBJ301-883、建筑电气安装工程质量检验评定标准GBJ303-881.2 国家及地区相关施工及验收规范1、地基与工程施工及验收规范GBJ202-83 2、混凝土结构工程施工及验收规范GB50204-92 3、砌体工程施工及验收规范GB50203-98 4、建筑地面工程施工及验收规范GB50209-95 5、电气照明装置施工及验收规范GB50259-96 6、给水排水管道工程施工及验收规范GB50268-97 7、城市绿化工程施工及验收规范CJJ/T28-998、建筑装饰装修工程施工质量验收规范GB50210-20011.3 施工组织设计编

7、制原则 1、严格遵守国家和当地政府的有关法令、法规及有关规定。 2、严格执行中华人民共和国国家标准和设计、施工规范、安全操作规程及招标文件中的有关规定,以切实响应招标文件的要求。 3、根据工程实际情况,围绕工程重点周密部署,合理安排施工顺序。 4、采用平行流水及均衡生产组织方法,坚持对工程施工全过程严密监控,运用网络技术控制施工进度,以重点工程绿化为主线,抓住关键,确保工期目标实现。5、合理配置生产要素,优化施土平面布置,减少工程消耗,降低生产成本。6、严格遵守安全防护规程、安全操作规程,定期组织安全会议,进行安全防护教育,健全安全管理体系,落实安全责任制,坚持安全检查制度,使安全工作警钟长鸣

8、。实现“五无、二控制、一消灭”的安全目标。7、制定施工方案时,首先考虑环境保护措施,注重文明施工,把确保交通畅通、周边经济秩序良好、居民正常生活作为施工组织的前题,树立我公司的良好形象。8、严格执行工S09002 系列质量标准,对施工过程进行有效控制,建立健全工程质量保证体系,完善质量管理制度,建立质量控制流程,抓住关键施工工序,把本标段建成精品工程。9、根据当地的水文地质、气象条件及施工工期要求,优化施工组织设计,充分发挥本单位施工工艺水平及管理水平,严格按设计及业主的要求组织施工,以合理配置人、财、机、物要素,确保工程的顺利实施。第2章 工程概况 2.1 工程简介该项目位于四川省泸州市合江

9、县。广场景观总面积约96160 m2,其中绿地面积约为44130 m2,水景面积约为446 m21,硬质铺装占地面积约46869 m2,景观建筑面积约为1548 m2。2.2 施工范围景观工程范围内广场铺装,小品,水景,景观建筑及绿化种植。第3章 施工组织及总体部署 3.1 施工组织及结构根据本工程质量要求合格、施工周期短的特点,在人、财、物方面重点保证,并做到技术上高度重视、组织上全面落实、管理上先进合理,继续进行建设部颁发的建设工程项目法的施工、实行项目目标责任管理,组织高效、精干的项目管理领导班子,按照工程项目内在规律,严格组织技术、质量监督、劳务、材料、设备、安全管理。抽调技术素质精良

10、,能打硬仗的施工队伍投入本工程施工,最终使本工程优质、快速、安全、低耗地建成,为业主提供符合设计意图的优质建筑产品,确保建筑使用功能。1、项目部主要管理人员序号岗 位管理人员备 注1项目经理1总体协调工作2项目副经理1施工总协调3总工程师1技术总协调4工程技术部5分别负责技术、放线、试验、资料5设备物资部2负责机械设备及材料用具协调工作6安质部2全面质量管理7财务经营部2项目财务、成本核算及合同管理8办公室2生活及社会协调工作2、组织机构图3.1.1 工程管理模式本工程组建该工程项目经理部,选派主要施工管理、工程技术人员组成管理班子,按项目法施工要求,全权负责工程、技术、质量、进度等管理工作。

11、3.1.2 项目部指挥及协调运作该工程项目经理全权负责工程实施的各项工作,其指挥协调运作方式为:以行政命令为指挥手段,项目部对各班组实行集中管理,统一调配,以确保综合优势的实现,项目部指挥协调的具体方式为:1、坚持每周两次与建设单位的协调工作例会,在技术、经营、进度、质量、材料供应等方面与业主取得一致,统一双方工作步调。2、坚持每周一次的生产工作会,检查上周工作落实情况,下达本周工作计划,并针对工作的难点、重点,布置技术上、组织上切实可行的解决措施,编制项目经理部各项管理制度并坚持以下原则:工程应以工程综合网络计划为依据,并确保控制考核点的实现,严格抓好项目部、班组的质量保证体系,坚持每周一的

12、安全活动日制度,实行技术上的交底。班组安全值日,落实安全措施,材料供应上坚持标准。3.2 总体目标3.2.1 质量目标工程质量一次验交合格率达到100%。3.2.2 安全目标安全生产,杜绝职工因工死亡事故,杜绝火灾及交通意外死亡事故。3.2.3 工期目标按照合同工期,如期保质完工,争取提前完工。3.2.4 环境保护目标贯彻国家及四川省的有关环境保护方面的法律、法规,确保施工噪音、扬尘、污染和建筑垃圾清理达到法律、法规的要求,创建文明施工现场。3.3 总体施工组织33.1 施工进度安排根据合同文件,结合本项目实际情况安排,拟开工时间: 2013年5月6日 竣工时间:2013年10月12日 3.3

13、.2 总工期控制方法1、工期控制计划:本工程开工日期为2013年5月6日;总工期暂定为156天,各阶段工期安排详细施工进度计划(附后)。2、施工组织系统、工程策划管理:要确保工程质量、施工顺利进行,就必须精心组织、策划,是施工穿插科学合理、施工顺序正常化。杜绝现场施工因为管理混乱而导致杂乱无章,施工顺序出错,成品保护不力,返工损失严重,工期拖延等现象。因此,我们将在技术管理,组织计划、施工策划等方面对工程进行系统策划管理。3.4 施工协调本工程技术部是工程的调度机构,其主要职责为;根据现场人力、物力、材料、机具、协调各施工部分的工程进度,确保网络计划实现的前提下,力求资源的最合理运用,其具体有

14、:1、专业协调:进行个专业间的图纸会审,核对位置、尺寸,搞好专业的工序交接,并研究交叉配合中的有关问题。2、按合理的施工程序,根据整个工程的综合施工网络计划,进行计划阶段分解和区域分解,并编制各专业、工种作业明细安排表。3、施工协调中,加强对施工成品的保护,以合理的工序安排,可靠的技术措施防止产品的损坏、污染、丢失。3.5 施工准备、人力资源3.5.1 技术准备1、在工程开工前,应组织现场施工人员熟悉,审查图纸,领会设计意图,明确工程内容,掌握工程特点,重视工程重要环节,进行图纸会审编制具体的施工方案或施工组织设计;2、组织施工人员学习规范、规程,进行施工调查活动,对班组进行技术交底。3、季节

15、性施工准备雨季施工应根据泸州地区雨量,雨季及施工特点制定雨期施工措施,要在防淋、防潮、放泡、防陷等方面分别采用“疏导”“堵挡”“遮盖”“防雷”“排水”“合理储存”“改变施工顺序”“避雨施工”“加固防陷”等措施。3.5.2 现场施工准备1、物资准备 包括绿化苗木材料准备、绿化辅助材料准备及各种机械设备的准备。 2、施工现场控制网测量 根据给定的永久性坐标和高程,按照总平面图的要求,进行施工场地控制网测量,设置场区永久性控制网测量。场地交接后,及时开展施工场地的复测、放线,了解预埋管线。3、做好“三通一清”,认真设置消防栓确保施工现场水通、电通、道路通和场地清理;并按消防要求,设置足够的消防栓。4

16、、建设施工设施(管理用房)根据施工机具需要量计划、准备好开工一周内所用的机械。材料和一切施工用的标志牌,组织施工机械、设备和工具进场,按规定地点和方式贮存或堆放。并定期进行相应的保养和检查。5、 在施工前做好管线摸查和保护方案。 3.5.3 施工工序安排由于本工程施工内容包括绿化工程、给排水安装工程、电气安装工程、场地硬质铺装及其它附属工程的施工等的建设。施工内容多,同时施工工期短,为了保障工期,提高工作效能,除了加强人员管理,增加施工人员外,尽量使用机械操作,同时加强和本标段范围内其他各专业施工单位的协调关系,保证不影响本工程的工期以及保证整个项目的顺利完成,具体协调方案如下: 施工时各专业

17、交叉流水作业,互不干扰,以绿化施工队的施工顺序为主线,各专业积极配合。具体原则先地下,后地上。先做水、电埋设,再做结构施工、大苗种植,最后完成小苗种植、地面铺装、园林小景及饰面工程等。为确保材料物资满足施工需要,设材料员一名,采购员一名,由责任工长编制材料进场计划表,材料进场必须有出厂合格证,水泥、钢材、砖、石、防水材料均需作随机抽样送实验室检验,合格后方可使用。项目部各职能管理人员及时进驻现场办公,项目部一线作业人员在开工前组建完毕分批次挂牌入场并施工。3.5.4 需建设单位支持、配合施工问题施工过程中,请建设单位和现场监理及时提出宝贵意见,参加项目组织的有关质量安全技术交底,提出自己的见解

18、,有利将事故消除在施工之前。施工过程中,因工期之需对原设计更改,或其他原因所产生的质量和工期问题应及时出具书面的修改设计通知书,由此而产生的有关技术核定签证请及时予以办理。第4章 施工总平面规划 4.1 临时工程的施工安排根据施工总体部署,有步骤地进行修建。首先是驻地建设,施工便道及重点工程的临时设施作为重点,水、电、通讯等同时进行。4.1.1 临时驻地、临时设施工程项目部临时驻地布置在。材料库房、配电房及钢筋模板加工房、办公生活区全部将地面采用C10砼硬化处理后,搭建彩钢板房,办公生活区搭建两层板房,一层为办公区,二层为职工宿舍。砂浆、砼搅拌场均用C10砼硬化处理。临时驻地及临时设施计划占地

19、3800。临时驻地、临时设施的设置见下表 临时驻地、临时设施设置表序号项目名称单位数量1配电房502材料库房4003机械停放处5004砂浆、砼搅拌场10005钢筋及模板加工房4006门卫室207职工食堂1208职工宿舍5009办公室5004.1.2 施工用电施工现场的电源一律由甲方组织协调地方电力部门,由电力部门指定电源接入点,并由电源接入点架设木电杆,进入施工现场总控制电箱。电缆按规范要求施工。施工现场用的所有的配电箱及设施采用TN-S系统供电,五线到位,零线、地线分别设置,灯架高度不低于2.5米。配电箱和开关箱设计: (1)、施工现场实行三级配电二级保护及配电柜分箱和开关箱,二级保护及配电

20、柜装设一级总漏电,分箱或开关箱设一级漏电。(2)、总配电柜(箱)内装设有明显断开点的隔离刀闸和分路带短路保护的空气开关或熔断器以及漏电开关。(3)、分箱内总开关用带过流保护的自动空气开关,分路开关用带熔丝的刀闸或漏电开关。(4)、各台用电设备有各自专用开关箱,实行“一机一闸一漏一箱”制,严禁一闸多用。(5)、合理选择漏电开关的脱扣整定电流及动作电流,开关箱内漏电开关的漏电电流小于30Ma,动作时间小于0.1S。(6)、所有配电箱、开关箱均编号并作出分路标记。4.1.3 施工用水本项目施工用水方便,可安装水泵从大坝沟抽取。饮用水从附近自来水管道引入。4.1.4 施工通讯项目经理部安装一部程控电话

21、,以保持与业主和监理工程师之间信息传递。施工队各配备一部程控电话,同时配备足够移动电话及无线对讲机协调施工第5章 主要施工方法 5.1 施工准备5.1.1 技术准备1、 由项目总工程师组织工程技术人员,各职能部门人员认真查看复核施工方案、施工设计图及工程相关的规范、规程、标准。组织编写专项实施性施工方案,经业主及监理审定批准后,下发至作业组,并向全体施工人员进行交底,使本方案作为工作的依据,指导工程施工。2 、作好前期的测量工作,所使用仪器必须经检校合格后方能使用。测量成果必须准确,并经过复测检查,报审,确保万无一失。3、根据地勘等相关资料,对模板支架进行仔细验算,确保工程质量和安全。4、作好

22、施工预案,充分考虑可能发生的意外情况及应对措施。51.2 现场准备工作1 、正式开工前首先作好场地准备,包括钢筋、模板的制做场,形成施工通道。2、 工地接通水电、搭设工地围栏、搭建临时工棚;进行导线点、水准点的复测,建立施工控制网。3、 结合本工程特点需对桥梁东侧施工范围内涉及的电力电杆、给水管道,由甲方通知相关管理单位现场指认,并由相关管理单位提出具体保护措施方案,及时进行保护。5.1.3 人员组织1、 首先对所有参与施工的人员进行严格技术交底,使其充分掌握具体施工工艺,树立质量第一的意识。组织以项目总工为主的技术培训会,使操作工人对桥台结构型式等熟悉掌握,做到心中有数,使工人充分了解施工工

23、艺,做到施工中忙而不乱,保证现场施工在受控、有序进行。2、 其次严格作业值班制度,保证现场每一作业时间段内都有主要施工负责人进行现场管理和技术指导工作,投入足够的施工一线人员,保证工人轮班作业,不搞疲劳战术。3、本工程劳动力计划的主要依据是按本工程工作量,由于施工面和施工程序的制约,不可能均衡的投入劳动力,为满足施工进度的如期完成,只能依靠合理组织调配劳动力,加强管理,减少窝工,提高8小时内工作效率,有计划的组织好施工过程,应尽量作到均衡生产。5.1.4 材料组织根据现场施工组织情况,在施工前将所需材料提前运送至现场,所有进场材料均应经过试验室检验,并满足施工设计图纸及规范对原材料各项指标的要

24、求。水泥:普通硅酸盐水泥。砂:干净、质纯、细度模数符合要求,含泥量小于5%。碎石:531.5mm。水:符合混凝土用水标准的水源。钢筋:符合规范、规定要求。五、机械设备(详见机械设备表)5.2 施工方案5.2.1绿化种植工程1、施工流程图平整场地、回填种植土放线、挖穴、施肥运苗、运种植材料种 植清 场看苗、号苗检查、验收检查、验收检查、验收保养、护理2、绿化种植工程技术方案 1)平整场地、回填土 在施工准备阶段,合同业主及有关部门号苗,对地载苗木提早采用断根、节不等必要的技术处理。 用除草剂将各种杂草清除,按照施工规范将工作面内的各种杂物、石头、垃圾等清除,集中运走。2)放线、挖穴、回填种植土、

25、施肥按照设计要求放线、定点,按设计图纸土球规格挖穴。放线、挖穴、回填种植土、施肥经自检及有关部门检查合格后再进行下一道工序。3)质量标准(保证项目): 园林植物生长所必需的最低种植土层厚度应符合下表规定。植被类型草本花卉草坪地被小灌木大灌木浅根乔木深根乔木土层厚度(m)3030456090150种植穴的施工要求如下:(1)种植土全部外运,周边覆盖土壤需进行改良。(2)种植穴、槽的定点放线应符合下列规定: A、种植穴、槽定准确,标记明显。 B、种植穴定点时应标明中心点的位 D 、行道树定点遇有障碍物影响株距时,应与设计单位取得联系,进行适当调整。(3) 挖种植穴、槽大小,应根据苗木根系、土球直径

26、和土壤情况而定。槽必须垂直下挖,上下底口相等,规格应符合下表规定: 常绿乔类种植穴规格(cm)树高土球直径种植穴深度种植穴直径15040-4550-6080-90150-25070-8080-90100-110250-40080-10090-110120-130400以上140以上120以上180以上落叶乔木类种植穴规格(cm)胸径种植穴深度种植穴直径2-330-4040-603-440-5060-704-550-6070-805-660-7080-906-870-8090-1008-1080-90100-110花灌木类种植穴规格(cm)胸径种植穴深度种植穴直径20070-9090-11010

27、060-7070-90竹类种植穴规格(cm)种植穴深度竹类种植穴规格(cm)盘根或土球深20-40比盘根或土球大40-60竹类种植穴规格(CM)苗高单行种植(深*宽)双行种植(深*宽)50-8040*4040*60100-12050*5050*70120-15060*6060*80(4)在土层干燥地区应于种植前浸穴。(5)挖穴槽后,应施入腐熟的有机肥作为基肥。(6)乔木、灌木、露地面花卉、草皮、地被按设计或定额要求加施有机肥。4)苗木的运输和假植苗木运输量应根据种植量确定,苗木运到现场后应及时栽植。苗木在装卸车时应轻吊轻放,不得操作苗木和造成散球。起吊带上球小型苗木时应用绳网兜土球吊起,不得用

28、绳索缚捆根颈起吊,重量超过1T的大型土台,应在土台外部套钢丝缆起吊。土球苗木装车时,应按车辆行驶方向,将土球向前,树冠向后码放整齐。裸根乔木长途运输时,应覆盖并保持根系湿润。装车时应顺序码放整齐,装车后应将树干捆牢,并加垫层防止磨损树干。花灌木运输时可直立装车。装运竹类时,不得损伤竹竿与竹鞭之间的着生点和鞭芽。裸根苗木必须当天种植,裸根苗木自起苗开始暴露时间不宜超过8小时,当天不能种植的苗木应进行假植。带土球小型花灌木运至施工现场后,应紧密排码整齐,当日不能种植时,应喷水保持土球湿润。珍贵树种和非种植季节所需苗木,应在合适的季节起苗,并用容器假植。5)种植按设计要求准确、规范种植苗木。种植苗木

29、(乔灌木)工序采用先放基肥,覆种植土,种植,最后覆盖种植土。苗木种植顺序采用先种乔、灌木, 再种地被, 最后铺种草皮。乔木种植总体考虑种植效果,须先分苗,再配苗、调苗,做到统一、美观,注意观赏面。绿化苗木、乔木的种植要求如下:(1)应根据树木的习性和当地的气候条件,选择最适宜的种植时期进行种植。(2)树木种植应符合下列规定: A、树木未入种植穴前,应先检查种植穴大小及深度,不符合根系要求时,应修整种植穴。 B、种植裸根树木时,应将种植穴底填土呈半圆土堆,置入树木填土至1/3时,应轻提树千使根系舒展,并充分接触土壤,随填土分层踏实。 C、带土球树木必须踏实穴底土层,而后置入种植穴,填土踏实。 D

30、、绿篱成块种植或群植时,应由中心向外顺序退植,坡式种植时应由上向下种植。大型块植或不同彩色丛植时,宜分区分块种植。 E、假山或岩缝间种植时,应在种植土中掺入苔藓,泥炭等保湿透气材料。植时应由上向下种植。大型块植或不同彩色丛植时,宜分区分块种植。(3)落叶乔木在非种植季节种植时,应根据不同情况分别采取以下技术措施: A、苗木必须提前采取疏枝、环状断根或在适宜季节起苗用容器假植处理。 B、苗木应进行强修剪,剪除部分侧枝,保留的侧校也应疏剪或短截,并应保留原树冠的三分之一,同时必须加大土球的体积。 C.可摘叶的应摘去部分叶片,但不得伤害幼芽。 D、夏季可搭棚遮荫、树冠喷雾、树干保湿、保持空气湿润、冬

31、季应防风防寒。(4)干旱地区或干旱季节,种植裸根树木应采取根部喷布生根激素、增浇水次数等措施。针叶树可在树冠喷布聚乙烯树脂等抗蒸腾剂。发(5) 对排水不良的种植穴,可在穴底铺10-15cm 沙砾或铺设渗水管、盲沟、以利排水。(6)树木种植后浇水、支撑固定应符合下列规定: A、种植后应略大于种植穴直径的周围,筑成高10-15cm 的灌水土堰,堰应筑实不得漏水。坡地可采用鱼鳞式种植。B、新植树木应在当日浇头第一遍水,以后应根据当地情况及时补水。C、粘性土壤、宜适量浇水,根系不发达树种,浇水量宜较多;肉质根系树种,浇水量宜少。D、秋季种植的树木,浇足水后可封穴越冬。E 、干旱地区或遇干旱天气时,应增

32、加浇水次数。干热风季节,应对新发芽放叶的树冠喷雾,宜上午10时前和下午15时后进行。F、浇水时应防止因水流过急冲刷裸露根系或冲毁围堰,造成漏水、浇水后出现土壤沉陷,致使树木倾斜时,应及时扶正。G、浇水渗下后,应及时用围堰封树穴。再筑堰时,不得损伤根系。 气扩栅。 绑扎树木应夹垫物,绑扎后的树干应保持直立,支撑材料应按设计要求。 (7)对人员集散较多的广场、人行道,树木种植后,种植池应设透气扩栅。 (8)种植胸径在Sm以上的乔木,应设支柱固定,支柱应牢固,绑扎树木应夹垫物,绑扎后的树干应保持直立,支撑材料应按设计要求。(9)攀缘植物种植后,应根据植物生长需要,进行绑扎或牵引。6)保养护理(1)苗

33、木种植后,做好苗木的养护工作,每天浇水2-3次,并派专人清理枯(2)绿化养护期按招标文件要求。在保养期间,我司将保证苗木的健康生长,对于各种死亡苗木,按设计要求的规格更换。 (3)对于各种病苗,采取有效措施防治。7)清场质量标准:(1)施工场地上无各种枯枝、落叶及杂物。(2)草地无杂草、大石块及其它杂物。5.2.2 场地平整、开挖、浇筑、安砌及硬质铺装工程1、施工测量放线1)依据现场或附近的测量基准点来定点放线,依图所注坐标点水准点、道路中线、建筑物轴线,对照设计图进行推算,依推算结果、确定广场总面积、施工的基准点,或基准线,重要的测量基准桩,设置矮护栏,加以保护,以免在施工中受到损坏。 2)

34、按照设计图标明尺寸,以基准点和基准线为起点,卷尺作走线测量,用全站仪作角度测量,采用直角坐标法和角度交会法,将园林中轴线上各外的中心点和轴心点测设到地面相应点上,将主要设施的中心点,轴线交点或平面位置控制点,测设到地面上,然后在这些点上钉上小木桩,并注明桩编号。以同样的方法,确定广场边界线上所有的转折点在地面上的位置,并打上控制桩。 3)依图纸所注标高,引到施工现场旁的建筑物上,或做标高标志点,并保护好。2、连砂石填筑1)本工程连砂石层施工厚度为20cm。2)土基层基准备:(1)在铺筑基层前,应从填筑好的土基层上将所有浮土、杂物清除干净,严格整型和压实使其符合设计图纸要求。(2)土基层表面上的

35、车辙或松软部分和压实不足的地方以及任何不符合规,要求的表面都应翻松、清除或掺填同类材料重新进行整修碾压。(3)施工前对土基层进行复验,同时保证土基层排水设施的完好。(4)恢复测量:在合格土基层上建立五米方格桩,以便连砂石找平。2)摊铺:(1)分层平行摊铺,每层铺设的宽度,应超砼基层的设计宽度300mm,以保(2)证修整后边坡后的边缘有足够的压实度。每层的松铺厚度通过试验确定。摊铺必须用经监理工程师批准的机械进行作业,将集料按松铺厚度均匀地摊铺在规定的宽度上。3) 压实:(1) 每一层摊铺整型后,随即用经监理工程师同意的压路机在全宽上进行碾压。碾压时,后轮应重叠1/2轮宽,后轮必须超过两段的接缝

36、处,使每个摊铺碾压层整个厚度和宽度完全均匀地压实到规定的压实度为止。压实后表面应平整、无轮迹或隆起。(2)压路机碾压速度,头两遍以采用1.51.7km/h为宜,以后用2.02.5km/h。(3)凡在压路机具压不到的地方,用机夯夯实,直到达到规定的压实度为止。(4)每层的压实应连续进行。应按监理工程师选定的地点进行表面平整度和厚度检查。凡超过规定允许偏差时均应返工作到合格标准。3、浇捣混凝土1)提前做好材料试验和混凝土的试验配比工作。2)依试验室测定的施工配合比称量配料。3)浇捣时先清除杂物,检查保护层厚度,浇水湿润模板。4) 浇捣混凝土时, 用50 软管插入式振动器分层振捣, 振动棒点距离20

37、0mm,振动时快插慢拨,以不冒气泡为止。5) 浇捣垫层及路面时,从一端向另一端推进,一次性整体浇筑,须留施工缝时,严格按规范的规定施工。采用平板振动器分排,依次平拉慢移,拉移速度在每一振捣位置上延续时间为25-40 秒,视其砼面停止下沉并往上泛浆为止,排与排应覆盖5cm以上。(1)浇捣砼时须注意,控制混凝土的厚度与水平度,施工前划定标尺、标高,拉线刮平。(2) 施工缝的处理:清除水泥薄膜松动石子和软弱砼,用水清洗润湿,用素水泥浆灌20mm厚,随接浇砼,细致捣实,使之紧密结合。(3) 混凝土养护:采取自然保护,浇筑完毕12 小时内进行浇水养护,派专人养护7天。6)混凝土质量要求: (1)混凝土强

38、度必须符合现行规范规定。 (2)表面无蜂窝、孔洞、露筋,施工缝无灰渣等现象。 4、砌筑工程 1)砌块浇水粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1.5cm为宜,含水率为10-15%,常温施工不得用干净,雨季不得使用含水率达到饱和状态的砖砌墙。2)砂浆搅拌 砂浆配合比应采用重量比,计量精度水记为正负2%,砂、灰膏控制在正负5%以内,宜采用机械搅拌,搅拌时间不少于1-5min。 3)组砌方法 (A)组砌方法应正铺,一般采用满丁满条排砖法; (B)砌筑时,必须里外口交木差或留踏布磋,上下层错缝,宜采用“三一”砌砖法,严禁用水冲灌缝的操作方法。4)排砖摞底(1)基础大放脚的摞底尺寸及收退方法,必须符合设计图纸规定。如是一层一退,里外均应砌丁砖,如是两层一退,第一层为条,第二层砌丁。 三块,二砖墙放四块,以此类推。 (2)基础大放脚的转角处,应按规定放土分头,其数量为一砖半厚墙放三块,二砖墙放四块,以此类推。5)砌筑(1)基础墙砌筑前,其垫层表面应清扫干净,洒水湿润。再盘墙角,每次盘墙角高度不应超过五层砖。 (2)基础大放脚砌到墙身时

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
