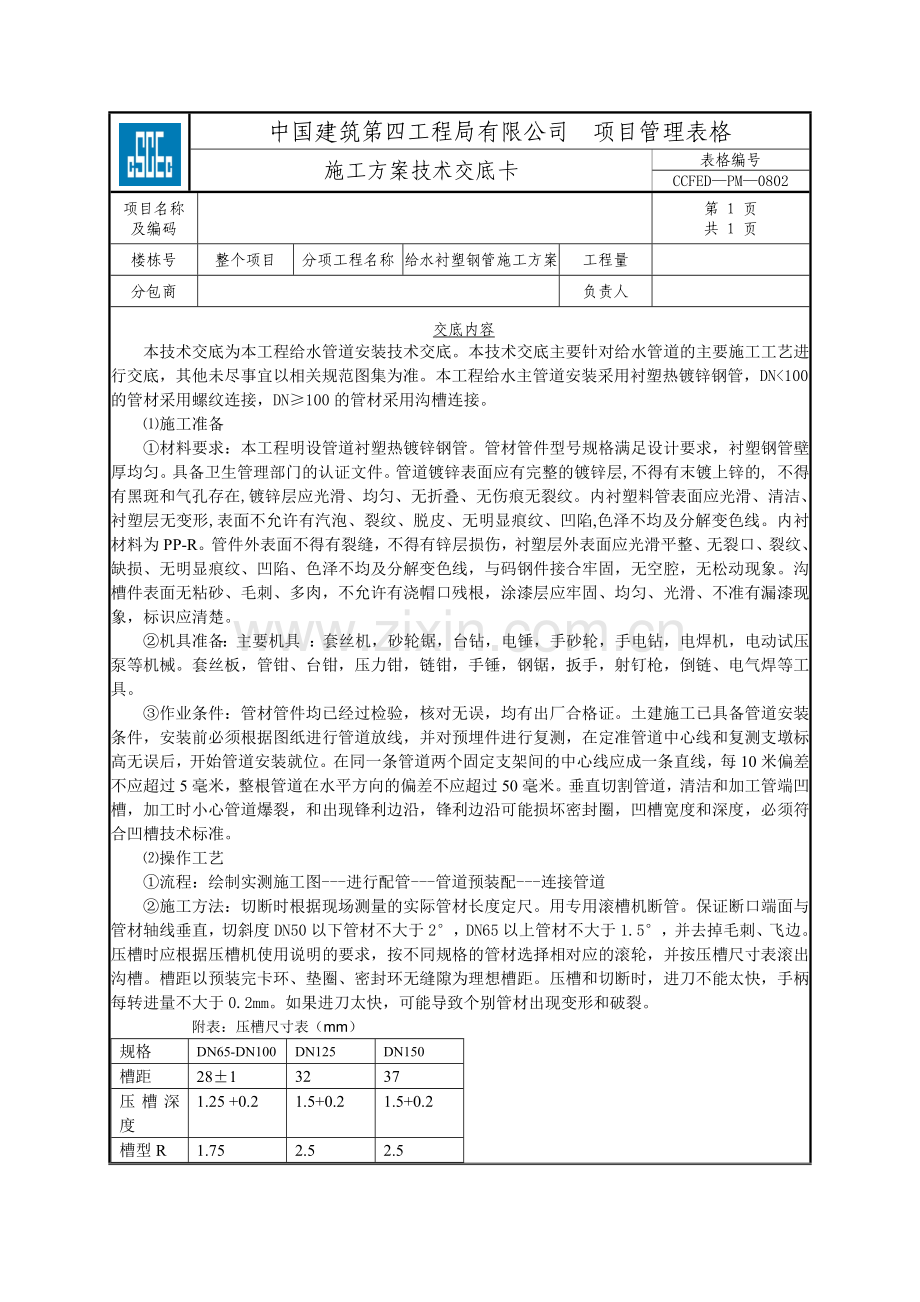

施工方案技术交底卡
表格编号
CCFED—PM—0802
项目名称
及编码
第 1 页
共 1 页
楼栋号
整个项目
分项工程名称
给水衬塑钢管施工方案
工程量
分包商
负责人
交底内容
本技术交底为本工程给水管道安装技术交底。本技术交底主要针对给水管道的主要施工工艺进行交底,其他未尽事宜以相关规范图集为准。本工程给水主管道安装采用衬塑热镀锌钢管,DN<100的管材采用螺纹连接,DN≥100的管材采用沟槽连接。
⑴施工准备
①材料要求:本工程明设管道衬塑热镀锌钢管。管材管件型号规格满足设计要求,衬塑钢管壁厚均匀。具备卫生管理部门的认证文件。管道镀锌表面应有完整的镀锌层,不得有末镀上锌的, 不得有黑斑和气孔存在,镀锌层应光滑、均匀、无折叠、无伤痕无裂纹。内衬塑料管表面应光滑、清洁、衬塑层无变形,表面不允许有汽泡、裂纹、脱皮、无明显痕纹、凹陷,色泽不均及分解变色线。内衬材料为PP-R。管件外表面不得有裂缝,不得有锌层损伤,衬塑层外表面应光滑平整、无裂口、裂纹、缺损、无明显痕纹、凹陷、色泽不均及分解变色线,与码钢件接合牢固,无空腔,无松动现象。沟槽件表面无粘砂、毛刺、多肉,不允许有浇帽口残根,涂漆层应牢固、均匀、光滑、不准有漏漆现象,标识应清楚。
②机具准备:主要机具 :套丝机,砂轮锯,台钻,电锤,手砂轮,手电钻,电焊机,电动试压泵等机械。套丝板,管钳、台钳,压力钳,链钳,手锤,钢锯,扳手,射钉枪,倒链、电气焊等工具。
③作业条件:管材管件均已经过检验,核对无误,均有出厂合格证。土建施工已具备管道安装条件,安装前必须根据图纸进行管道放线,并对预埋件进行复测,在定准管道中心线和复测支墩标高无误后,开始管道安装就位。在同一条管道两个固定支架间的中心线应成一条直线,每10米偏差不应超过5毫米,整根管道在水平方向的偏差不应超过50毫米。垂直切割管道,清洁和加工管端凹槽,加工时小心管道爆裂,和出现锋利边沿,锋利边沿可能损坏密封圈,凹槽宽度和深度,必须符合凹槽技术标准。
⑵操作工艺
①流程:绘制实测施工图---进行配管---管道预装配---连接管道
②施工方法:切断时根据现场测量的实际管材长度定尺。用专用滚槽机断管。保证断口端面与管材轴线垂直,切斜度DN50以下管材不大于2°,DN65以上管材不大于1.5°,并去掉毛刺、飞边。压槽时应根据压槽机使用说明的要求,按不同规格的管材选择相对应的滚轮,并按压槽尺寸表滚出沟槽。槽距以预装完卡环、垫圈、密封环无缝隙为理想槽距。压槽和切断时,进刀不能太快,手柄每转进量不大于0.2mm。如果进刀太快,可能导致个别管材出现变形和破裂。
附表:压槽尺寸表(mm)
规格
DN65-DN100
DN125
DN150
槽距
28±1
32
37
压槽深度
1.25 +0.2
1.5+0.2
1.5+0.2
槽型R
1.75
2.5
2.5
中国建筑第四工程局有限公司 项目管理表格
施工方案技术交底卡
表格编号
CCFED—PM—0802
项目名称
及编码
第 1 页
共 1 页
楼栋号
整个项目
分项工程名称
给水衬塑钢管施工方案
工程量
分包商
负责人

装管时必须去掉管材连接部位的复膜层,检查接头各附件是否齐全。对DN50以下的管件,按管件"装配说明书"附图所示顺序安装;对DN100以上的大管件连接时,先将接口、卡环、垫圈、密封圈套在管材上,然后与接头法兰盘连接,拧紧螺栓。拧紧法兰盘螺栓时应对角同时紧固,防止偏斜造成密封不严。密封圈安装时滑动密封圈到管端,确保密封唇不要悬垂在管端。将密封圈在靠拢的两侧管端上定位后,把密封圈拉到两侧管端凹槽的中心位置。密封圈不应进入管道凹槽。检查密封圈,确保密封圈规格正确。在密封圈外部和内部密封唇上,涂薄薄一层润滑剂。应小心不要将颗粒杂质黏附在密封圈表面。使用润滑剂作为密封圈的配件。优良的密封圈润滑剂是防止密封圈磨损和可能损伤的基础。
(3)管道支吊架制作安装
①支吊架的制作,严禁使用气割焊进行下料、吹眼孔。支吊架抱卡的制作应与管道接触紧密。支吊架的防腐应均匀,不应出现油漆流淌现象。
②对设在墙、柱上和梁上支架和吊架,应在土建工程施工时进行预埋或预留洞孔,不得任意打洞埋设,以免损坏建筑物或防水层。不得已时应征得有关部门的同意,有条件者应尽可能地采用膨胀螺栓或射钉固定。
③用膨胀螺栓固定支架时,先在墙上按支架螺栓孔的位置钻孔,孔的直径与膨胀套外径应相等,深度与螺栓长度相等。然后分别将膨胀螺栓穿入支架螺栓孔并打入墙孔内,再用扳手拧紧螺母。
④给水管道支吊架除锈后刷防锈漆两道,地下室内支架刷红色防锈漆两道,塔楼内支架刷银粉漆两道。安装间距应按照规范及设计要求确定,支吊架安装牢固,吊竿竖直,托架水平。支吊架间距应符合下表规定:
(4)阀门安装
阀门安装前,应做耐压强度试验。试验应以每批(同牌号、同规格、同型号)数量中抽查10%,且不少于l个,如有漏、裂不合格的应再抽查20%,仍有不合格的则需逐个试验。对于安装在主干管上起切断作用的闭路阀门,应逐个做强度和严密性试验。强度和严密性试验压力应为阀门出厂规定压力。
①由于截止阀的阀体内腔左右两侧不对称,安装时必须注意流体的流动方向。应使管道中流体由下向上流经阀盘,因为这样流动的流体阻力小,开启省力,关闭后填料不与介质接触,易于检修。
②闸阀(生活泵进水口总管上采用)。闸阀不宜倒装。倒装时,使介质长期存于阀体提升空间,检修也不方便。
中国建筑第四工程局有限公司 项目管理表格
施工方案技术交底卡
表格编号
CCFED—PM—0802
项目名称
及编码
第 1 页
共 1 页
楼栋号
整个项目
分项工程名称
给水衬塑钢管施工方案
工程量
分包商
负责人
③止回阀有严格的方向性,安装时除注意阀体所标介质流动方向外。
④蝶阀在安装时,蝶板要停在关闭的位置上。
(5)管道试压
管道安装完毕,应进行系统试压,试压前应检查各安装件、固定支架等是否安装到位。
管道安装完闭均按设计和施工规范要求进行水压强度严密性试验。
1. 生活给水管低区管道以0.6MPa,高区以1.35MPa的试验压力作水压试验,十分钟内压力下降不大于0.05MPa为合格;
2. 中水管低区管道以0.6MPa,高区以1.35MPa的试验压力作水压试验,十分钟内压力下降不大于0.05MPa为合格;
3. 消火栓管道以1.50MPa的试验压力作水压试验,二小时后无明显渗漏为合格。
施工要点:试压前应将预留口堵严,关闭入口总阀门和所有泄水阀门,打开各分路及主管阀门和系统最高处的放风阀门。打开水源阀门,往系统内充水,满水后放净空气,并将阀门关闭。检查全部系统,当管道有压时,不得转动管件;如有漏水处应做好标记,待卸压后再做修理,修好后再充水进行加压,而后复查,如管道不渗、不漏,并持续到规定时间,压力降在允许范围内,应通知监理进行验收并做好验收记录。拆除试压水泵和水源,把管道系统内水泄净。
(6)管道冲洗
给水管道在系统运行前必须进行冲洗,要求以系统最大设计流量,或流速不小于1.5m/s进行,直到出水的水色和透明度与进水目测一致为合格,并经卫生部门取样检验符合现行的国家标准《生活饮用水卫生标准》后,方可使用。
(7)管道保温与防腐
(1)设在吊顶内、经营区、地下车库的给水管道需做防结露保温,保温层厚度为10mm。
(2)热水管及屋面明装管道保温层厚度为30mm。
(3)管道保温材料采用橡塑海绵(B1级别)等难燃或不燃材料。
(4)保温应在完成防腐处理后进行。
(5)给水管道铺设与安装的防腐均按设计要求及国家验收规范施工,所有型钢支架(防锈漆两遍、面漆一遍)及管道镀锌层破坏处和外露丝扣要补刷防锈漆。
(8)质量标准
1.保证项目
①隐蔽管道和给水系统的水压试验结果必须符合设计要求和施工规范规定。
②给水系统竣工后或交付使用前,必须进行冲洗。
2.基本项目
①管道坡度的正负偏差应符合设计要求
中国建筑第四工程局有限公司 项目管理表格
施工方案技术交底卡
表格编号
CCFED—PM—0802
项目名称
及编码
第 1 页
共 1 页
楼栋号
整个项目
分项工程名称
给水衬塑钢管施工方案
工程量
分包商
负责人
②衬塑钢管螺纹加工精度符合国标《管螺纹》规定,螺纹清洁规整,无断丝或缺丝,连接牢固,管螺纹根部有外露螺纹,无焊接口。镀锌层无破损,螺纹露出部分防腐蚀良好,接口处无外露油麻等缺陷。
③阀门安装。型号、规格、耐压和严密性试验符合设计和施工规范规定,位置、进出口方向正确,连接牢固、紧密,启闭灵活,朝向合理,表面洁净。
④管道和金属支架的油漆种类和涂刷遍数符合设计要求,附着良好,无脱皮、起泡和漏涂,漆膜厚度均匀,色泽一致,无流淌及污染现象。
(9)应注意的问题
1、 支、吊架制作歪、扭、尺寸不准。原因是支、吊架制作时地面不平整,对精度要求不严。需加强检查,注意质量验收。
2. 班组内部人员发生争执,或与其它专业施工人员发生争执时,不得打架,必须到项目部来由主管领导解决问题,擅自打架闹事者一律开除并视情况处以相应的罚款。
3. 使用机电设备、机具前应检查确认性能良好,电机机具的漏电保护装置灵敏有效。不得"带病"运转。
4、 超过2米时应使用安全带,梯子使用时要系好拉线。
5、 管道除锈防腐时要注意做好防护,管道要分类堆放好,使用时要物尽所用,废料要及时拿回库房。
6、 焊接作业前要开具动火证,要带好防火用品,焊接时要有专人看护,并配齐消防设备。
7、 施工作业前要看好图纸,把轴线按现场相对的位置标注好,标高要核对好后施工。
交底人: 被交底人:
会签栏
质量
安全
环保
时间
时间
时间
编制
审核
签发
时间
时间
时间
