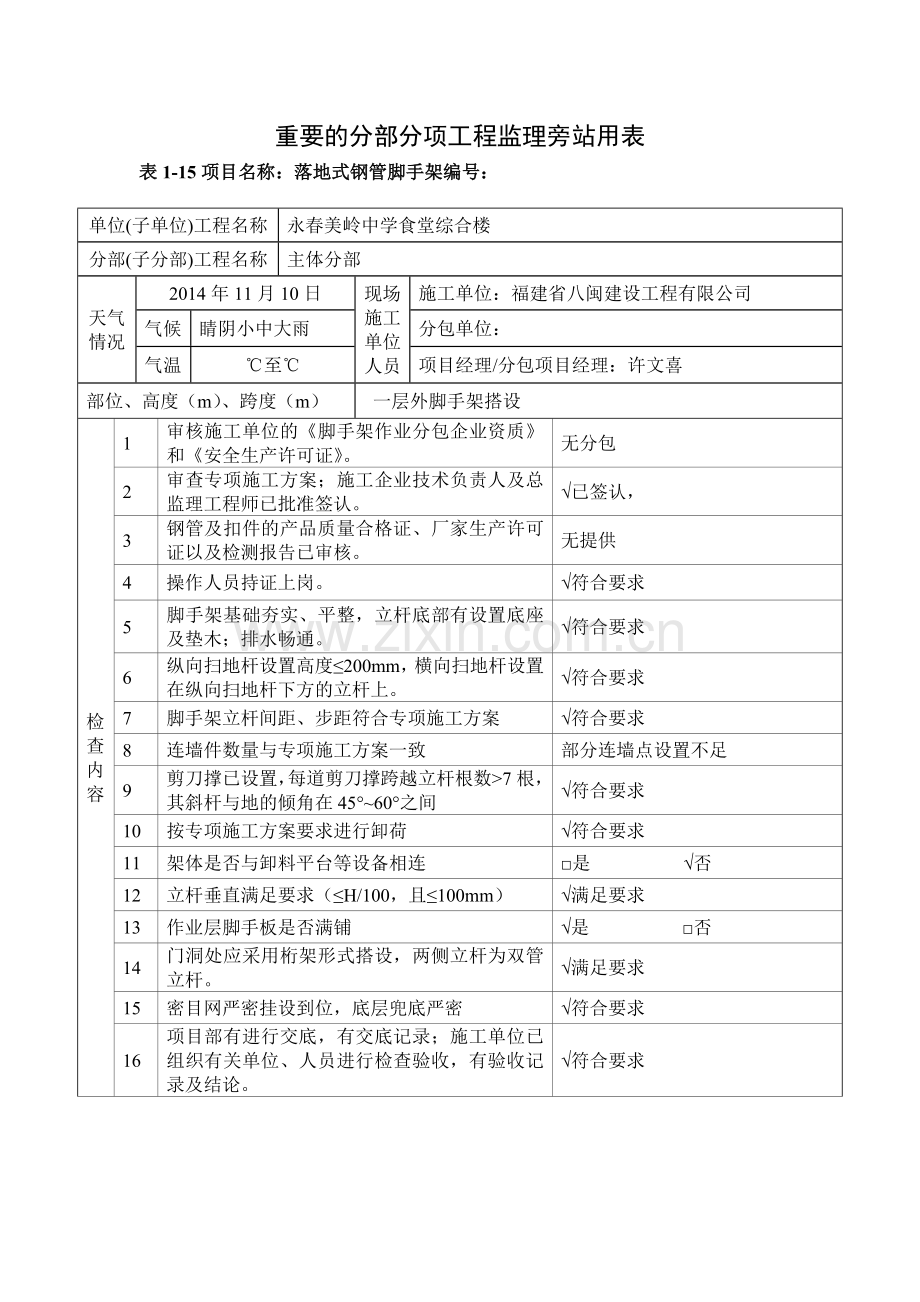

重要的分部分项工程监理旁站用表
表1-15项目名称:落地式钢管脚手架编号:
单位(子单位)工程名称
永春美岭中学食堂综合楼
分部(子分部)工程名称
主体分部
天气情况
2014年11月10日
现场施工单位人员
施工单位:福建省八闽建设工程有限公司
气候
睛阴小中大雨
分包单位:
气温
℃至℃
项目经理/分包项目经理:许文喜
部位、高度(m)、跨度(m)
一层外脚手架搭设
检查内容
1
审核施工单位的《脚手架作业分包企业资质》和《安全生产许可证》。
无分包
2
审查专项施工方案;施工企业技术负责人及总监理工程师已批准签认。
√已签认,
3
钢管及扣件的产品质量合格证、厂家生产许可证以及检测报告已审核。
无提供
4
操作人员持证上岗。
√符合要求
5
脚手架基础夯实、平整,立杆底部有设置底座及垫木;排水畅通。
√符合要求
6
纵向扫地杆设置高度≤200mm,横向扫地杆设置在纵向扫地杆下方的立杆上。
√符合要求
7
脚手架立杆间距、步距符合专项施工方案
√符合要求
8
连墙件数量与专项施工方案一致
部分连墙点设置不足
9
剪刀撑已设置,每道剪刀撑跨越立杆根数>7根,其斜杆与地的倾角在45°~60°之间
√符合要求
10
按专项施工方案要求进行卸荷
√符合要求
11
架体是否与卸料平台等设备相连
□是 √否
12
立杆垂直满足要求(≤H/100,且≤100mm)
√满足要求
13
作业层脚手板是否满铺
√是 □否
14
门洞处应采用桁架形式搭设,两侧立杆为双管立杆。
√满足要求
15
密目网严密挂设到位,底层兜底严密
√符合要求
16
项目部有进行交底,有交底记录;施工单位已组织有关单位、人员进行检查验收,有验收记录及结论。
√符合要求

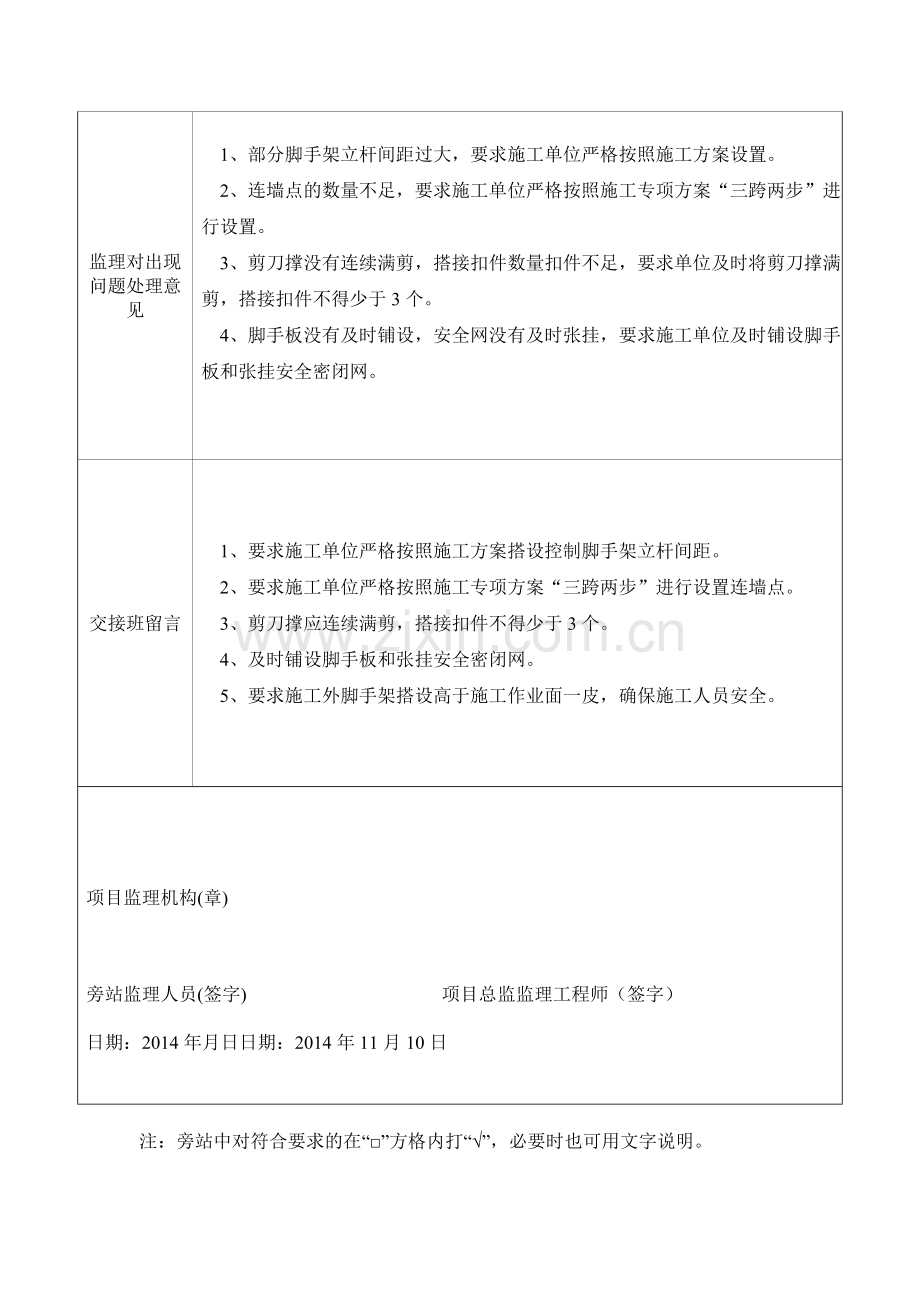

监理对出现问题处理意见
1、部分脚手架立杆间距过大,要求施工单位严格按照施工方案设置。
2、连墙点的数量不足,要求施工单位严格按照施工专项方案“三跨两步”进行设置。
3、剪刀撑没有连续满剪,搭接扣件数量扣件不足,要求单位及时将剪刀撑满剪,搭接扣件不得少于3个。
4、脚手板没有及时铺设,安全网没有及时张挂,要求施工单位及时铺设脚手板和张挂安全密闭网。
交接班留言
1、要求施工单位严格按照施工方案搭设控制脚手架立杆间距。
2、要求施工单位严格按照施工专项方案“三跨两步”进行设置连墙点。
3、剪刀撑应连续满剪,搭接扣件不得少于3个。
4、及时铺设脚手板和张挂安全密闭网。
5、要求施工外脚手架搭设高于施工作业面一皮,确保施工人员安全。
项目监理机构(章)
旁站监理人员(签字) 项目总监监理工程师(签字)
日期:2014年月日日期:2014年11月10日
注:旁站中对符合要求的在“□”方格内打“√”,必要时也可用文字说明。
重要的分部分项工程监理旁站用表
表1-15项目名称:落地式钢管脚手架编号:
单位(子单位)工程名称
永春美岭中学食堂综合楼
分部(子分部)工程名称
主体分部
天气情况
2014年11月25日
现场施工单位人员
施工单位:福建省八闽建设工程有限公司
气候
睛阴小中大雨
分包单位:
气温
℃至℃
项目经理/分包项目经理:许文喜
部位、高度(m)、跨度(m)
二层外脚手架搭设
检查内容
1
审核施工单位的《脚手架作业分包企业资质》和《安全生产许可证》。
无分包
2
审查专项施工方案;施工企业技术负责人及总监理工程师已批准签认。
√已签认,
3
钢管及扣件的产品质量合格证、厂家生产许可证以及检测报告已审核。
无提供
4
操作人员持证上岗。
√符合要求
5
脚手架基础夯实、平整,立杆底部有设置底座及垫木;排水畅通。
√符合要求
6
纵向扫地杆设置高度≤200mm,横向扫地杆设置在纵向扫地杆下方的立杆上。
√符合要求
7
脚手架立杆间距、步距符合专项施工方案
√符合要求
8
连墙件数量与专项施工方案一致
部分连墙点设置不足
9
剪刀撑已设置,每道剪刀撑跨越立杆根数>7根,其斜杆与地的倾角在45°~60°之间
√符合要求
10
按专项施工方案要求进行卸荷
√符合要求
11
架体是否与卸料平台等设备相连
□是 √否
12
立杆垂直满足要求(≤H/100,且≤100mm)
√满足要求
13
作业层脚手板是否满铺
√是 □否
14
门洞处应采用桁架形式搭设,两侧立杆为双管立杆。
√满足要求
15
密目网严密挂设到位,底层兜底严密
√符合要求
16
项目部有进行交底,有交底记录;施工单位已组织有关单位、人员进行检查验收,有验收记录及结论。
√符合要求
监理对出现问题处理意见
1、部分脚手架立杆间距过大,要求施工单位严格按照施工方案设置。
2、连墙点的数量不足,要求施工单位严格按照施工专项方案“三跨两步”进行设置。
3、剪刀撑没有连续满剪,搭接扣件数量扣件不足,要求单位及时将剪刀撑满剪,搭接扣件不得少于3个。
4、脚手板没有及时铺设,安全网没有及时张挂,要求施工单位及时铺设脚手板和张挂安全密闭网。
交接班留言
1、要求施工单位严格按照施工方案搭设控制脚手架立杆间距。
2、要求施工单位严格按照施工专项方案“三跨两步”进行设置连墙点。
3、剪刀撑应连续满剪,搭接扣件不得少于3个。
4、及时铺设脚手板和张挂安全密闭网。
5、要求施工外脚手架搭设高于施工作业面一皮,确保施工人员安全。
项目监理机构(章)
旁站监理人员(签字) 项目总监监理工程师(签字)
日期:2014年月日日期:2014年11月25日
注:旁站中对符合要求的在“□”方格内打“√”,必要时也可用文字说明。
重要的分部分项工程监理旁站用表
表1-15项目名称:落地式钢管脚手架编号:
单位(子单位)工程名称
永春美岭中学食堂综合楼
分部(子分部)工程名称
主体分部
天气情况
2014年12月23日
现场施工单位人员
施工单位:福建省八闽建设工程有限公司
气候
睛阴小中大雨
分包单位:
气温
℃至℃
项目经理/分包项目经理:许文喜
部位、高度(m)、跨度(m)
三层外脚手架搭设
检查内容
1
审核施工单位的《脚手架作业分包企业资质》和《安全生产许可证》。
无分包
2
审查专项施工方案;施工企业技术负责人及总监理工程师已批准签认。
√已签认,
3
钢管及扣件的产品质量合格证、厂家生产许可证以及检测报告已审核。
无提供
4
操作人员持证上岗。
√符合要求
5
脚手架基础夯实、平整,立杆底部有设置底座及垫木;排水畅通。
√符合要求
6
纵向扫地杆设置高度≤200mm,横向扫地杆设置在纵向扫地杆下方的立杆上。
√符合要求
7
脚手架立杆间距、步距符合专项施工方案
√符合要求
8
连墙件数量与专项施工方案一致
部分连墙点设置不足
9
剪刀撑已设置,每道剪刀撑跨越立杆根数>7根,其斜杆与地的倾角在45°~60°之间
√符合要求
10
按专项施工方案要求进行卸荷
√符合要求
11
架体是否与卸料平台等设备相连
□是 √否
12
立杆垂直满足要求(≤H/100,且≤100mm)
√满足要求
13
作业层脚手板是否满铺
√是 □否
14
门洞处应采用桁架形式搭设,两侧立杆为双管立杆。
√满足要求
15
密目网严密挂设到位,底层兜底严密
√符合要求
16
项目部有进行交底,有交底记录;施工单位已组织有关单位、人员进行检查验收,有验收记录及结论。
√符合要求
监理对出现问题处理意见
1、部分脚手架立杆间距过大,要求施工单位严格按照施工方案设置。
2、连墙点的数量不足,要求施工单位严格按照施工专项方案“三跨两步”进行设置。
3、剪刀撑没有连续满剪,搭接扣件数量扣件不足,要求单位及时将剪刀撑满剪,搭接扣件不得少于3个。
4、脚手板没有及时铺设,安全网没有及时张挂,要求施工单位及时铺设脚手板和张挂安全密闭网。
交接班留言
1、要求施工单位严格按照施工方案搭设控制脚手架立杆间距。
2、要求施工单位严格按照施工专项方案“三跨两步”进行设置连墙点。
3、剪刀撑应连续满剪,搭接扣件不得少于3个。
4、及时铺设脚手板和张挂安全密闭网。
5、要求施工外脚手架搭设高于施工作业面一皮,确保施工人员安全。
项目监理机构(章)
旁站监理人员(签字) 项目总监监理工程师(签字)
日期:2014年月日日期:2014年12月23日
注:旁站中对符合要求的在“□”方格内打“√”,必要时也可用文字说明。
重要的分部分项工程监理旁站用表
表1-15项目名称:落地式钢管脚手架编号:
单位(子单位)工程名称
永春美岭中学食堂综合楼
分部(子分部)工程名称
主体分部
天气情况
2014年12月30日
现场施工单位人员
施工单位:福建省八闽建设工程有限公司
气候
睛阴小中大雨
分包单位:
气温
℃至℃
项目经理/分包项目经理:许文喜
部位、高度(m)、跨度(m)
四层外脚手架搭设
检查内容
1
审核施工单位的《脚手架作业分包企业资质》和《安全生产许可证》。
无分包
2
审查专项施工方案;施工企业技术负责人及总监理工程师已批准签认。
√已签认
3
钢管及扣件的产品质量合格证、厂家生产许可证以及检测报告已审核。
无提供
4
操作人员持证上岗。
√符合要求
5
脚手架基础夯实、平整,立杆底部有设置底座及垫木;排水畅通。
√符合要求
6
纵向扫地杆设置高度≤200mm,横向扫地杆设置在纵向扫地杆下方的立杆上。
√符合要求
7
脚手架立杆间距、步距符合专项施工方案
√符合要求
8
连墙件数量与专项施工方案一致
部分连墙点设置不足
9
剪刀撑已设置,每道剪刀撑跨越立杆根数>7根,其斜杆与地的倾角在45°~60°之间
√符合要求
10
按专项施工方案要求进行卸荷
√符合要求
11
架体是否与卸料平台等设备相连
□是 √否
12
立杆垂直满足要求(≤H/100,且≤100mm)
√满足要求
13
作业层脚手板是否满铺
√是 □否
14
门洞处应采用桁架形式搭设,两侧立杆为双管立杆。
√满足要求
15
密目网严密挂设到位,底层兜底严密
√符合要求
16
项目部有进行交底,有交底记录;施工单位已组织有关单位、人员进行检查验收,有验收记录及结论。
√符合要求
监理对出现问题处理意见
1、部分脚手架立杆间距过大,要求施工单位严格按照施工方案设置。
2、连墙点的数量不足,要求施工单位严格按照施工专项方案“三跨两步”进行设置。
3、剪刀撑没有连续满剪,搭接扣件数量扣件不足,要求单位及时将剪刀撑满剪,搭接扣件不得少于3个。
4、脚手板没有及时铺设,安全网没有及时张挂,要求施工单位及时铺设脚手板和张挂安全密闭网。
交接班留言
1、要求施工单位严格按照施工方案搭设控制脚手架立杆间距。
2、要求施工单位严格按照施工专项方案“三跨两步”进行设置连墙点。
3、剪刀撑应连续满剪,搭接扣件不得少于3个。
4、及时铺设脚手板和张挂安全密闭网。
5、要求施工外脚手架搭设高于施工作业面一皮,确保施工人员安全。
项目监理机构(章)
旁站监理人员(签字) 项目总监监理工程师(签字)
日期:2014年月日日期:2014年12月30日
注:旁站中对符合要求的在“□”方格内打“√”,必要时也可用文字说明。
重要的分部分项工程监理旁站用表
表1-15项目名称:落地式钢管脚手架编号:
单位(子单位)工程名称
永春美岭中学食堂综合楼
分部(子分部)工程名称
主体分部
天气情况
2015年1月13日
现场施工单位人员
施工单位:福建省八闽建设工程有限公司
气候
睛阴小中大雨
分包单位:
气温
℃至℃
项目经理/分包项目经理:许文喜
部位、高度(m)、跨度(m)
五层外脚手架搭设
检查内容
1
审核施工单位的《脚手架作业分包企业资质》和《安全生产许可证》。
无分包
2
审查专项施工方案;施工企业技术负责人及总监理工程师已批准签认。
√已签认
3
钢管及扣件的产品质量合格证、厂家生产许可证以及检测报告已审核。
无提供
4
操作人员持证上岗。
√符合要求
5
脚手架基础夯实、平整,立杆底部有设置底座及垫木;排水畅通。
√符合要求
6
纵向扫地杆设置高度≤200mm,横向扫地杆设置在纵向扫地杆下方的立杆上。
√符合要求
7
脚手架立杆间距、步距符合专项施工方案
√符合要求
8
连墙件数量与专项施工方案一致
部分连墙点设置不足
9
剪刀撑已设置,每道剪刀撑跨越立杆根数>7根,其斜杆与地的倾角在45°~60°之间
√符合要求
10
按专项施工方案要求进行卸荷
√符合要求
11
架体是否与卸料平台等设备相连
□是 √否
12
立杆垂直满足要求(≤H/100,且≤100mm)
√满足要求
13
作业层脚手板是否满铺
√是 □否
14
门洞处应采用桁架形式搭设,两侧立杆为双管立杆。
√满足要求
15
密目网严密挂设到位,底层兜底严密
√符合要求
16
项目部有进行交底,有交底记录;施工单位已组织有关单位、人员进行检查验收,有验收记录及结论。
√符合要求
监理对出现问题处理意见
1、部分脚手架立杆间距过大,要求施工单位严格按照施工方案设置。
2、连墙点的数量不足,要求施工单位严格按照施工专项方案“三跨两步”进行设置。
3、剪刀撑没有连续满剪,搭接扣件数量扣件不足,要求单位及时将剪刀撑满剪,搭接扣件不得少于3个。
4、脚手板没有及时铺设,安全网没有及时张挂,要求施工单位及时铺设脚手板和张挂安全密闭网。
交接班留言
1、要求施工单位严格按照施工方案搭设控制脚手架立杆间距。
2、要求施工单位严格按照施工专项方案“三跨两步”进行设置连墙点。
3、剪刀撑应连续满剪,搭接扣件不得少于3个。
4、及时铺设脚手板和张挂安全密闭网。
5、要求施工外脚手架搭设高于施工作业面一皮,确保施工人员安全。
项目监理机构(章)
旁站监理人员(签字) 项目总监监理工程师(签字)
日期:2015年月日日期:2015年1月13日
注:旁站中对符合要求的在“□”方格内打“√”,必要时也可用文字说明。
