收藏 分销(赏)

pe给水管道工程施工组织设计.docx

上传人:天**** 文档编号:5157990 上传时间:2024-10-28 格式:DOCX 页数:23 大小:38.89KB
下载 相关 举报
pe给水管道工程施工组织设计.docx_第1页
第1页 / 共23页
pe给水管道工程施工组织设计.docx_第2页
第2页 / 共23页
pe给水管道工程施工组织设计.docx_第3页
第3页 / 共23页
pe给水管道工程施工组织设计.docx_第4页
第4页 / 共23页
pe给水管道工程施工组织设计.docx_第5页
第5页 / 共23页
点击查看更多>>
资源描述

1、X给水管道工程施工组织设计工 程 概 况某大道供水管道工程全长3米,直径为00毫米的PE供水管道。该工程的实施,不但解决了某开发区企事业单位, 居民的生产, 生活用水问题,也为进一步招商引资, 促进经济发展奠定了基础。一, 主要施工方法本工程采纳聚乙烯(PE)管道供水。聚乙烯(E)管材以其突出的耐腐蚀性, 耐热, 耐磨, 对输送介质无污染性, 运用寿命长, 制造安装费用低等优异性能越来越受到青睐。为主动推动新技术,本工程采纳聚乙烯(P)管道供水适合时代的要求。一, 土方工程本工程的土方工程施工主要包括:土方开挖土方回填(包括管侧及管顶两部分)。由于此工程位于宽敞的公路边,施工机械进入现场比较便

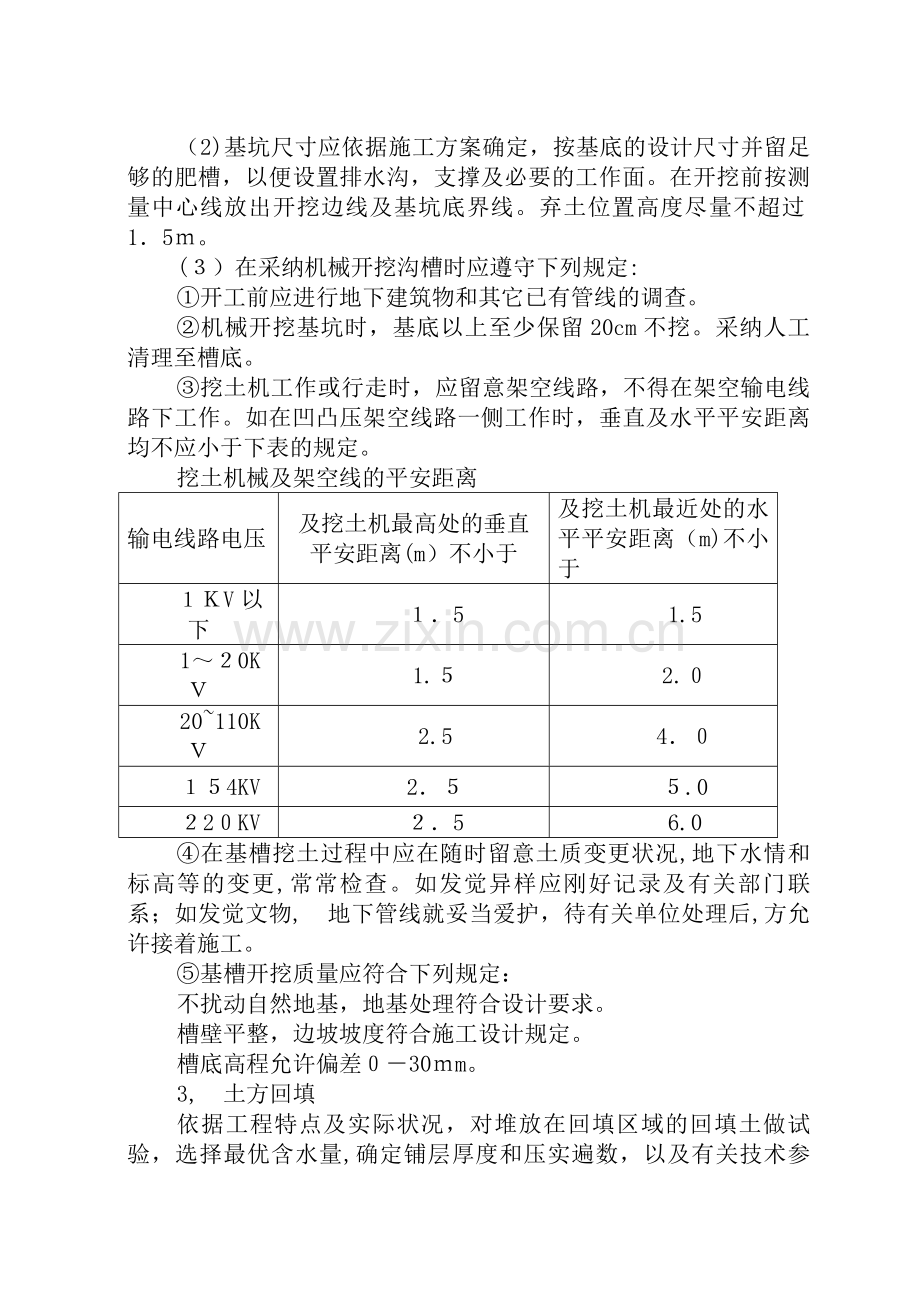

2、利。1, 土方工程平衡调配调配原则上能进行填筑的土方,尽量考虑挖填结合加以利用,削减土方的外调量。(1)土方开挖时,土方沿开挖线就近堆放。(2)机械开挖优先选择适合回填要求的堆放在回填土堆土区,再将多余运至弃土区。(3)土方开挖边坡按:05开挖下口工作面每边留02m。2, 土方开挖本工程采纳0m反铲挖掘机挖土,装载机, 自卸汽车等土方机械。为保证工期,施工现场的机械设备依据施工方案,结合现场实际状况,由专人负责刚好调度,最大限度地使施工机械处在满负荷工作。(1)土方开挖边坡1:。(2)基坑尺寸应依据施工方案确定,按基底的设计尺寸并留足够的肥槽,以便设置排水沟,支撑及必要的工作面。在开挖前按测量

3、中心线放出开挖边线及基坑底界线。弃土位置高度尽量不超过15。()在采纳机械开挖沟槽时应遵守下列规定:开工前应进行地下建筑物和其它已有管线的调查。机械开挖基坑时,基底以上至少保留20cm不挖。采纳人工清理至槽底。挖土机工作或行走时,应留意架空线路,不得在架空输电线路下工作。如在凹凸压架空线路一侧工作时,垂直及水平平安距离均不应小于下表的规定。挖土机械及架空线的平安距离输电线路电压及挖土机最高处的垂直平安距离(m)不小于及挖土机最近处的水平平安距离(m)不小于V以下51.510K1.2.20110K2.544KV2.02KV56.0在基槽挖土过程中应在随时留意土质变更状况,地下水情和标高等的变更,

4、常常检查。如发觉异样应刚好记录及有关部门联系;如发觉文物, 地下管线就妥当爱护,待有关单位处理后,方允许接着施工。基槽开挖质量应符合下列规定:不扰动自然地基,地基处理符合设计要求。槽壁平整,边坡坡度符合施工设计规定。槽底高程允许偏差30m。3, 土方回填依据工程特点及实际状况,对堆放在回填区域的回填土做试验,选择最优含水量,确定铺层厚度和压实遍数,以及有关技术参数。施工程序:首先清除回填区及取土区的积水, 杂物,由回填区最深部分起先,分层铺设, 碾压。现场配备专职技术人员,测定压实后的干容量,检验其压实系统,和压实范围符合设计要求后,再填上层土,并按规定现场取样报请监理工程师验收。土方回填采纳

5、铲运机运土,推平, 碾压,局部(机械作业不具备条件的)采纳人工协作找平, 蛙式打夯机夯实。为保证回填土的质量,必需做好以下几点:()土方回填前清除原地面草皮, 树根, 建筑垃圾等杂物,并将填土表面碾压密实,报监理工程师验收合格后,方可进行墙后回填;(2)采纳符合要求的土源作为回填土料,其含水率应限制在最优含水率,具体方法是采纳翻松, 洒水, 凉晒等措施。铺土厚度及土块粒径不得大于规范和试验要求。分段回填时,各段之间设定标记,以防漏压, 欠压。上下层分段位置搭接应错缝;()填土面应保持肯定的坡度,保持里高外低,以利解除表面积水。回填土必需当天碾压完成。由于气候, 施工等缘由停工的,回填土面层应加

6、以爱护。复工时应对不合格的面层作局部处理后接着回填;(4)施工过程中避开出现“弹簧土”, 层间光面, 层间中空, 虚压层等现象,一旦发生应刚好处理至合格;()在进行土方分层碾压回填时,施工质检员跟班检测。按试验确定的施工参数检查每批松铺土层的含水率, 层厚等指标。在施工过程中用轻巧触探仪来检验和限制土层的干密度和压实指标,每层土坯碾压完成后,按施工规范要求采纳环刀法抽取土样测定土的干密度,其指标符合设计要求后,再填筑上层土方。5, 质量限制在施工过程中选派具有丰富阅历的工程技术人员在土方施工过程中进行现场管理,刚好向项目监理报告检查中发觉的问题并供应必要的资料。()土方挖, 填允许偏差基坑底面

7、标高2.0m;引河底面标高.cm;边坡坡度达设计要求;(2)质量限制回填土压实后的干容重,应有9以上符合设计要求,其余10%的最低值及设计值的差不得大于.5N/m,且不得集中。采纳环刀法取样时,每个回填单元的每层取样一组,基槽或管沟回填,每层按长度2050m取样一组。取样必需在每层的下半部。经项目监理检查质量不合格的,应按项目监理的指示,对缺陷工程部分进行返工, 修理和补强,直至达到要求为止。各项土方工程竣工后,应供应下列完整的竣工资料:a.土方竣工图;b.有关设计变更和补充设计的图纸或文件;c施工记录;d.隐藏工程验收记录;e.土方工程限制桩和水准点的测量结果;f.质量检查和验收记录。二,

8、E供水管道工程管线测量管线清表修筑施工便道管沟开挖PE管材运输施工砂垫层P管热熔连接管道敷设管身回填管段试压阀门, 井室安装管沟回填设置管道标通水试验(一)管道连接1, 一般规定()聚乙烯给水管道连接采纳热熔连接,不得采纳螺纹连接和粘接;(2)连接时采纳对应的专用连接工具,连接时,不得运用明火加热;()给水管道连接采纳热熔焊接时宜采纳同种牌号, 材质和相同SD的管材和管件。对性能相像的不同牌号, 材质的管材及管材或管材及管件之间的连接,应经过试验,判定连接质量能得到保证后,方可进行。焊接端部SDR值不同的管材管件,不应通过对接焊连接;(5)给水管材, 管件存放处及施工现场温差较大时,连接时应将

9、管材和管件在施工现场放置肯定时间,使其温度接近施工现场温度;(6)给水管材连接时,管端应干净。每次收工时,管口应临时封堵;(7)给水管道连接结束后,应进行接头外观质量检查。不合格者必需返工,返工重新进行接头外观质量检查;2, 焊接工艺检查管材并清理管端紧固管材铣刀铣削管端检查管端错位和间隙加热管材并视察最小卷边高度管材熔接并冷却至规定时间在焊接过程中,操作人员应参照焊接工艺卡各项参数进行操作,而且在必要时依据天气, 环境温度等变更对其进行适当调整; (1)核对欲焊接管材规格, 压力等级是否正确,检查其表面是否有磕, 碰, 划伤,如伤痕浓度超过管材壁厚的10%,应进行局部切除后方可运用;(2)用

10、干净的布清除两管端的油污或异物;(3)欲将焊接的管材置于机架卡内,使两端伸出的长度相当(在不影响铣削和加热的状况下尽可能短)管材机架以外的部分用支撑托起,使管材轴线及机架中心线处于同一高度,然后用卡瓦紧固好;(4)置入铣刀,先打开铣刀电源开关然后再合拢管材两端,并加以适当的压力,直到两端有连续的切屑出现后(切屑厚度为.1.m,通过调整铣刀片的高度可调整切屑厚度),撤掉压力,略等片刻,再退开活动架,关闭铣刀电源;()取出铣刀,合拢两管端,检查两端对齐状况(管材两端的错位量不能超过壁厚的1%,通过调整管材直线度和松紧卡瓦予以改善;管材两端面音质间隙也不能超过壁厚的0,否则需再次铣削,直至满足上要求

11、);(6)将加热板表面的灰尘和残留物清除干净(必需特殊留意不能划伤加热板表面的不粘层),检查加热板温度是否达到设定值;(7)加热板温度达到设定值后,放入机架,施加规定的压力,直到两边最水卷边达到规定值(0.1管材壁厚0.5m);(8)将压力减小到接触压力,接着加热至规定的时间;(9)达到规定时间后,退开活动架,快速取出加热板,然后合拢两管端,其时间间隔尽可能短,最长不能超过切换时间;冷却规定的时间后,卸压,松开卡瓦,取出连接完成的管材。管道的三通, 四通及变径(有特地的大小头)的焊接方法同上所述。(1)加热完毕,对接加热板应快速脱离待连接件,并用匀称外力使两待连接面对接顶紧,形成匀称凸缘并平滑

12、过渡到管材本体。卷边凸缘宽度为5-mm,高度为35mm。接口保压冷却3in后卸开夹具并检查接口质量。管件连接合格标准示意图见下:(1)热熔焊接施工留意事项:操作人员必需留意遵循工艺规程和焊接工艺参数;焊口的冷却时间可适当缩短,但必需保证其充分冷却;焊口冷却期间,严禁对其施加任何外力;每次焊接完成后,必需对其进行外观检验,不符合要求必需切断返工。(二)管道敷设1, 一般要求(1)最小管顶敷土厚度至少在土壤冰冻线以下,且不小于0.8m;()管道敷设时的弯曲半径不能小于允许最小弯曲半径;(3)敷设时可充分利用PE管道的良好柔性,在地面上将其连成肯定长度(不超过00m)的管路后干脆进行铺设。2, 管材

13、直径大于31m时,采纳人工协作吊车敷设(吊装时,不能在接头处用力,施力点必需事先采纳橡皮材料包袱,用麻绳吊装),管材直径不大于315mm时,采纳人工敷设。3, PE管道需在沟底标高和管沟地基质量检查合格后,才能进行敷设。, E管道敷设。依靠自身的柔性克服温度应力,但其弯曲度不能超过其允许弯曲半径。5, PE管道敷设时,应防止划伤, 扭曲或过大的拉伸和弯曲。(三)附件安装1, 阀门安装闸阀, 蝶阀安装前应检查填料,其压盖, 螺栓需有足够的调解余量,操作机械和转动装置应进行必要的调整,使之动作敏捷,指示精确,并按设计要求核对无误,清理干净,不存杂物。闸阀安装应保持水平,大口径密封垫片,需拼接时采纳

14、迷宫形式不得采纳斜口搭接或平口对接。2, 法兰(1)法兰盘密封面及密封垫片,应进行外观检查,不得有影响密封性能的缺陷存在;()法兰盘端面应保持平整,两法兰之间的间隙误差不应大于2m,不得用强紧螺栓方法消退歪斜;(3)法兰盘连接要保持同轴,螺栓孔中心偏差不超过孔径的5%,并保证螺栓的自由出入;(4)螺栓应运用相同的规格,安装方向一样,螺栓应对称紧固,紧固好的螺栓应露出螺母之外2-3扣;(5)严禁采纳先拧紧法兰螺栓,再焊接法兰盘焊口的方法。(四)管道试验管道安装完成后,应进行强度和严密性试验。给水管道试验,为了保证给水管道水压试验的平安,需做好以下工作:试验前的打算工作。(1)后背安装:依据总顶力

15、的大小,预留一段沟槽不挖,作为后背(土质较差或低凹地段可作人工后背)。后背墙支撑面积,应依据土质和试验压力而定,一般土质可按承压15t/m2考虑。后背墙面应及管道中心线垂直,紧靠后背墙横放一排枋木,后背及枋木之间不得有空隙,如有空隙则要用砂子填实。在横木之前,立放4根较大的枋木或顶铁,然后用千斤顶支撑坚固。试压用的千斤顶必需支稳, 支正, 顶实。以防偏心受压发生事故。漏油的千斤顶严禁运用。试压时如发觉后背有明显走动时,应马上降压进行检修,严禁带压检修。管道试压前除支顶外,还应在每根管子中部两侧用土回填12管径以上,并在弯头和分支线的三通处设支墩,以防试压时管子位移,发生事故。(2)排气:依据在

16、管道纵断上,凡是高点均应设排气门,以便灌水时适应排气的要求。两端管堵应有上下两孔,上孔用以排气及试压时安装压力表,下孔则用以进水和排水。排气工作很重要,假如排气不良,既担心全,也不易保证试压效果。必需留意运用的高压泵,其安装位置肯定不行以设在管堵的正前方,以防发生事故。试压包括:试压的有关规定:管道分段试压的长度,一般不超过000,试验压力按设计要求为.1Ma。试压:试压段两端后背和管堵头,接口初次受力时,需特殊慎重,要有专职人员监视两端管堵及后背的工作状况,另外,还要有一人来回联系,以便发觉问题刚好停止加压和处理,保证试压平安。试压时应逐步升压,不行一次加压过高,以免发生事故。每次升压后应随

17、即视察检查,在没有发觉问题后,再接着升压,渐渐加到所规定的试验压力为止。加压过程中若有接口泄漏,应马上降压修理,并保证平安。5, 管道回填管道回填应在管道安装,管道基础完成后并井室砂浆强度达到设计标号7%后进行。回填分两步进行:先填两侧及管顶0.5m处,接口处予留出,待水压试验,管道安装等合乎要求后再填筑其余部分。回填应对称, 分层进行,每层约30cm,按要求夯实,以防移位,逐层测压实度。四, 顶管施工1, 顶管施工工艺流程施工打算施工人员进场现场设计交底测量放线引测施工限制点施工设备进场稳顶管设备顶管, 主要施工方法依据施工现场状况,在道路两侧(管线的两端)各布置一个主, 副工作坑。3, 顶

18、进设备安装(1)把地面上建立的测量限制网引致工作井内,并建立相应的地面限制点,便于顶进施工时复测。引测临时水准点至永久建筑物上。()安装后背铁,后备铁的平面应垂直于顶进轴线。()安装主顶设备,先将它们大致安放就位,在测量人员的监测下精确安装调试。(4)吊放顶管掘进机,接通电源, 液压系统进行入洞前的调试。, 顶进本工程采纳顶管掘进机,顶进分为初始顶进和正常顶进两个阶段,掘进机从顶进起先到第一节管子接上并及掘进机连接好之前的顶进称为初始顶进,在此之后的顶进称为正常顶进。初始顶进阶段不行以进行纠偏,要始终留意视察掘进机及基坑导轨的接触状况是否正常,还要留意视察倾斜仪显示数据有无大的变更,假如不正常

19、或有大的变更,必需停止顶进,经缘由分析后,在确定是否顶进。在顶进过程中,操作者应始终留意视察各电流表及电压表是否在正常范围内,应通过变更推动速度, 推土速度使土体压力始终限制在上下限之内。5, 测量, 纠偏方法在顶进过程中,激光经纬仪从始至终进行跟踪,方向修正通过照耀在激光靶上的激光点,确认方向修正量,利用个方向修正油缸进行方向修正,每顶进0.2-04米即对中心线和高程测量一次,顶进正常时,每顶进.5-.0米测量一次,发觉偏差刚好调整纠偏,同时要限制好管线的发展趋势,要勤测勤纠。二, 劳动力支配为满足施工要求,适时组织员工进场,依据形象进度各阶段劳力支配支配详见下表:劳动力支配表 单位:人工种

20、, 级别按工程施工阶段投入劳动力状况挖运土方管道安装砌检查井彩砖复原砖瓦工4砼 工抹灰工2机操工84电 工111普 工3053三, 主要施工机械需用量支配主要施工机械设备表序号设备名称型号规格数量功率(W)备注挖掘机P2201120装载机ZW5013吊车2T4液压顶管机200T15发电机GF0056发电机1127P热熔焊接机8自卸汽车QR153659蛙式打夯机11污水泵7547.5水准仪N3121经纬仪01四, 确保工程质量的技术组织措施一, 质量方针和目标1, 质量方针对全体施工人员常常组织进行质量教化,增加质量意识,坚固树立“质量第一”的观念,建一流“精品工程”。2, 质量目标依靠科技领先

21、,实施精品战略。做到:100%地执行标准,10地兑现合同,%的质量合格,100的用户满足。依据公司质量方针, 质量目标和本工程实际状况,建立完善的企业管理制度,大力推行目标管理和国际SO9001标准的贯彻实施。确定质量目标如下:()工程一次交验合格率达到100%;(2)分部工程优良率达5以上;(3)分项质量目标:合格工程二, 质量保证体系建立完善的质量管理机构,完善质量管理制度,建立质量限制流程。, 组织保证(1)健全质量保证体系,严格依据质量体系文件进行质量管理,做到从资源投入和过程限制上保证工程质量。(2)项目经理部成立质量管理组织机构,严格在质量保证体系下进行管理,作业班组以上单位成立全

22、面质量管理小组,对主要工序的施工质量进行有组织的限制。配备专职的质检工程师,推行全面质量管理和目标责任管理,从组织措施上保证工程质量真正落到实处。(3)选派有阅历的技术人员成立技术攻关组,探讨制定具有针对性的施工方案,做到每项工程, 各个工序施工有科学合理, 切实可行的施工方案和施工方法,同时对每个作业点设技术人员值班,确保施工方案, 技术措施的落实。(4)调集具有丰富施工阅历和管理, 技术过硬的队伍,选派优秀的项目经理及技术过硬的高级工程师分别担当项目经理和总工程师,配置一名业务水平较高, 责任心较强的专职质量检验工程师。2, 思想保证(1)全体施工人员细致学习国家有关产品质量的政策法规,增

23、加“质量就是企业的生命”的理念。()把创优工作列入思想政治工作的重要议题,刚好总结施工阅历,分析, 解决存在的问题。(3)把思想政治工作做为一项重要内容贯穿到整个施工过程中,对全体施工人员,特殊是各作业队的工人,常常进行质量教化,强化质量意识;坚固树立“质量第一”的观念,良好信誉的道德风尚。, 制度保证()严格执行质量自检制度。施工中每一道工序工班都必需自检,自检合格后,报经理部复检。(2)严格执行工程监理制度。充分做好质量自检工作的同时,有专职质检工程师主动协作监理工程师和建设单位对工程进行质量监督检查。自检合格后,刚好通知监理工程师检查签证,隐藏工程经监理工程师签证后才能进行下道工序。(3

24、)严格执行质检工程师“一票推翻权”制度。经理部设专职质检工程师。保证施工作业始终在质检人员的严格监督下进行。质检工程师有质量推翻权,发觉违反施工程序, 不按设计图, 规则, 规范及技术交底施工,运用材料半成品及设备不符合质量要求者,有权制止,必要时下停工令,限期整改并有权进行惩罚。(4)细致执行质量管理制。执行施工图审签制,技术交底制,测量复核制,质量自检, 互检, 专检“三检制”,隐藏工程检查签证制,平安质量检查评比奖罚制,验工计量质量签证制,分项工程质量评定制,质量事故(隐患)报告处理制等行之有效的质量管理制度,贯穿到施工全过程,并落实到工班,使质量限制做到干群结合, 上下结合, 内外结合

25、。(5)实行质量责任制,逐级落实到工班,责任到人。建立质量奖罚制度,明确奖罚标准,做到奖优罚劣,杜绝质量事故发生。()严格施工纪律,把好工序质量关,上道工序不合格不能进行下道工序的施工,否则质量问题由下道工序的班组负责。对工艺流程的每一步工作内容细致进行检查,使施工作业标准化。(7)坚持质量检查制度,按制度进行日常, 定期, 不定期检查,发觉问题刚好订正,并对结果进行验证。(8)在施工中,对每道工序, 每个工种, 每个操作工人,做到质量工作“三个落实”。施工前,每个施工操作人员明确操作要点及质量要求。施工过程中,施工管理人员必需随时检查指导施工,制定工序流程图,确定关键工序和特殊工序的关键点,

26、进行连续监控,对比分析质量偏差,刚好订正质量问题,把质量隐患歼灭在施工过程中。每个工序施工结束后,刚好组织质量检查评比,进行工序交接,并依据检查结果对施工班组及操作人员进行相应奖罚,强化施工人员的质量意识。(9)建立完善质量检测体系细致执行测量三级复核制,测量工作要正确和刚好,做到标高正确,数据清晰,记录细致。每道工序都要有测量监控措施,以保证标高正确无误。单项工程施工实行严格的现场记录,配备完善的记录表格, 签证表,对于各工序都必需在现场做好有关记录。建立完善的工程自检互检体系,对工程中的各道工序进行全面的质量监督检查。发觉问题刚好处理,直至符合设计规范要求。协作建设部门和质量监督部门等有关

27、人员做好各项工程的隐藏工程检查工作,并做好检查记录和签证工作。各种施工原始记录应刚好收集, 整理和归档。(10)建立完善的施工试验及送检制度:加强材料的试验鉴定工作,全部用于本工程的材料均有产品质量合格证书及出厂证明,杜绝运用不合格的材料。各工序要有质量评定,各质检资料要记录刚好, 有效,做到取样合理,检查细致,反映真实。依据工程施工进度,做好原材料(包括水泥, 管材, 地材等)的复检,刚好做好取样及送检工作。4, 技术保证(1)加强施工技术管理,严格执行技术责任制,施工管理标准化, 规范化, 程序化。细致校对图纸,严格按标准, 规程组织施工。刚好进行技术交底,发觉问题刚好解决。()制定实施性

28、施工组织设计,编制具体的质量保证措施,没有质量保证措施不许开工。质量保证体系和措施不完善或没有落实的,停工整顿,达到要求后再接着施工。(3)坚持三级测量复核制,各测量桩点细致爱护,施工中可能损毁的重要桩点要设好护桩,施工测量放线要反复校核。细致进行交接班,确保中线, 水平及结构物尺寸, 位置正确。(4)强化试验和检测工作施工所用的各种检验, 测量, 试验仪器设备定期进行校核和检定,确保仪器设备的精度和精确度。要把好各工序中间的质量检验关,对加工的成品, 半成品和隐藏工程按要求细致检查验收,并报监理工程师检查签证。细致执行ISO9001标准,严格执行质量保证体系文件。工程施工中做到每个施工环节都

29、处于受控状态,每个过程都有“质量记录”,施工全过程有可追溯性,定期召开质量专题会,发觉问题刚好订正,以推动和完善质量管理工作,使质量管理走向标准化。投入先进的大型机械设备,加强其修理和管理,以完好的施工机械确保工程质量。组织推广应用新技术, 新工艺, 新材料, 新设备,用“四新”技术保证工程质量,组织对关键工序的人员进行培训, 考核,编写有关成果报告和施工技术总结。三, 施工过程中的质量限制我单位将对本工程项目建设过程的质量加强限制,一切及质量有关的工作均处于可控之中。1, 施工打算阶段的质量限制()坚持图纸学习及会审,领悟设计意图,提出修改建议,避开产生技术事故和工程质量问题。(2)不断完善

30、和优化施工组织设计,使施工方案科学合理,措施详实, 可行, 牢靠。(3)严格组织技术交底。(4)限制物资选购。做好分供方的评价和材料的进货检验,用于本工程的材料均按规定进行抽检, 试验,经检验不合格的材料不准进入现场。(5)为加强施工和质量负责人的责任感并便于监督,分项工程的施工实行现场挂牌管理,标示牌上注明分项工程作业名称, 简要工艺和质量要求, 施工和质量负责人姓名。2, 施工阶段质量限制(1)严格进行材料检验, 试验和工程试验。(2)实行工序质量监控。(3)加强质量检查,包括质量自检, 互检, 专业检查, 工序交接检查, 隐藏工程验收检查, 工程预检验收等,对关键工序实行旁站监察。(4)

31、加强对成品爱护,施工过程中对已完分项, 分部工程制定防护措施加以爱护;对产品的爱护,着重抓施工依次和防护措施,不颠倒工序,按正确的施工流程组织施工,防止前道工序损坏或污染后道工序。(5)留意积累施工技术资料,做好工程日志,全面, 科学, 精确,刚好地记录试(检)验资料,完备手续,按规定计算, 整理, 归档。四, 测量工程质量保证措施, 测量工程必需严格执行公司的三级测量管理方法(作业班组, 项目组, 公司)。2, 测量定位所用的经纬仪, 测距仪, 水准仪等测量仪器及工艺限制质量检测设备必需经过鉴定合格,在运用周期内的计量器具按二级计量标准进行计量检测限制。3, 测量基准点要严格爱护,避开撞击,

32、 毁坏。在施工期间,要定期复核基准点是否发生位移。4, 总标高限制点的引测,必需采纳闭合测量方法,确保引测精度。, 全部测量视察点的埋设必需牢靠坚固,以免影响测量结果精度。6, 轴线限制点及总标高限制点,必需经监理书面认可方可运用。7, 全部测量结果,应刚好汇总,并向有关部门供应。五, 确保平安生产的技术组织措施1, 平安生产保证体系平安生产保证体系由组织保证, 工作保证, 制度保证组成。()组织保证为实现平安目标,强化平安管理,本项目成立以项目经理, 技术负责人, 平安员为主要成员的平安生产小组,配备平安检查员,施工队专设专职平安员,工班配兼职平安员,形成自上而下的平安生产监督, 保障体系,

33、对施工生产全过程实施平安监控。项目部负责平安设计,队, 班组负责实施。建立各级领导层层负责,包保落实,群体保平安的总体格局,为实现平安生产供应强有力的组织保证。(2)工作保证落实基础工作。树立“平安第一,预防为主”的思想,抓好平安教化,开展行之有效的预料预防活动。力争将事故隐患歼灭在萌芽状态。加强职工岗前培训,提高全员的平安意识,实行持证上岗。确定防范重点,本合同段将防坍塌, 防行车交通事故, 防机械车辆事故列为防范重点。针对具体状况,制定具体的平安技术措施或操作规程,并一一落实到各项工作中,以强有力的工作保证,确保平安目标的实现。(3)制度保证为保证各项平安技术措施的落实,确保平安生产万无一

34、失,制定平安生产制度,对施工生产全过程进行平安督导。以制度规范每一个职工的行为,并渐渐转变成一种自觉的行动,真正实现平安生产。2, 平安生产保证措施(1)平安生产一般保证措施加强施工平安管理工作,建立健全平安监察组织项目经理部成立平安施工领导小组,设相应职能部室,各施工队设专职平安员,工班设兼职平安员,制定严格的平安施工措施。充分发挥各级安检人员的监督指导作用,探讨, 解决施工生产中存在的问题,刚好发觉和解除平安隐患。实行平安检查制度。每周由平安领导小组组织平安生产大检查。专职安检工程师和平安员负责日常平安检查,发觉问题刚好处理,堵塞漏洞,消退隐患。开展平安教化。上岗前,组织全体人员,细致学习

35、有关施工平安规则和平安技术操作规程,提高全员的平安生产意识。工班每日由班长或平安员进行班前讲话,提出当天的平安生产具体要求和留意事项,做到预防为主,防治结合。实行平安生产岗位责任制,明确责任,把平安工作落实到个人。施工现场做到布局合理,场地平整,机械设备安置稳固,材料堆放整齐,用电设施安装触电爱护器,为平安生产创建良好的环境。施工现场设有醒目的平安标语和平安警示标记,提示全部施工人员留意平安。全部机具设备操作人员均经过严格训练,持证止岗,并严格遵守操作规程,严禁违章作业。进入施工现场的施工人员必需按规定正确运用劳动爱护用品,不得违章作业。严格执行平安奖罚制度,做到奖罚分明。各分部分项工程及重要

36、部位技术交底时,要有明确的平安措施,平安措施要有针对性。(2)平交道施工和干线上施工的平安措施为了保障施工时平交道和干线上交通平安,制定措施如下;在施工路段的两端直立显示正在施工的警告标记。用红白相间的栏杆隔离施工现场及行车道。半幅通车地段。在车辆驶出入前方设置指示方向和减速慢行的标记,同时在施工作业区的两端设置明显的限高栏杆。晚间要在路栏上加设施工标记灯。(3)临边防护措施:全部临边部位均设置防护栏,防杆由上, 下两道横杆及栏杆组成,上杆距地高度为1.m,下杆距地高度为05m,并设置高度不低于1c的挡脚板或立挂平安网防护。六, 确保工期的技术组织措施1, 工期保证措施()建立强有力的指挥机构

37、。选派指挥实力强, 决策水平高, 富有开拓精神和管理阅历的干部进入各级管理层。我公司拟成立郦都大道供水工程项目经理部,内设业务部室,组成指挥机构。同时,选调具有丰富施工阅历, 有良好信誉, 能打硬仗的专业工程队伍进行本合同段的施工。队伍进场后,尽快完成交接桩, 复测和限制测量等技术工作,合理调配机械设备, 物资和人员,按施工支配支配施工打算工作,确保工程按时开工。(2)编制科学, 严密, 切实可行的实施性施工组织设计,优化施工方案,按网络支配组织施工。进度支配支协作理, 周密, 留有余地,切实考虑雨季等因素的不利影响,抓好黄金季节施工,实行倒班作业。各个作业区形成各工序, 各环节流水作业;按网

38、络支配节点组织支配施工,确保重点工程, 难点工程, 关键工程的工期,以日产量保旬产量,以旬产量保月产量,从而保证总工期。(3)配全配足性能良好的机械设备。在施工过程中,加强修理保养,落实“清洁, 润滑, 紧固, 调整, 防腐”机械现场保养十字作业法,保证设备的性能完好,充分发挥机械化程度高的优势,以先进机械设备保工期。()加强物资供应管理,保证物资供应。严把建筑材料的进料, 检验和发放运用关,严格执行物资管理规定,确保施工顺当进行。(5)选派敬业精神强, 业务精, 技术娴熟的工程技术人员和技术工人参与该工程施工。全部参与施工的人员均先培训后上岗,以高素养人员保工期。(6)实行目标管理,奖罚分明

39、。做到长支配, 短支配。切实制定各个阶段的生产支配和保证完成措施,使施工人员明确目标,提高生产的主动性, 主动性,并定期进行考核, 评比, 奖罚。对前期支配未完成的项目,在支配下期施工支配时,刚好调整,保证阶段工期,从而确保总工期。(7)搞好成本核算工作,落实经济承包责任制,将个人收入及工程进度和工程质量挂钩,激发施工人员的生产主动性和主动性,保证工期。(8)确保工程质量和施工平安,不因质量和平安问题而影响工期。严格依据设计要求和施工技术规范组织施工,推行全面质量管理,全面实行“自检, 互检, 专检”的质量“三检”制度,杜绝质量事故,杜绝返工奢侈,保证各项工程, 各个工序按工期要求,有条不紊的

40、进行。(9)加强资金管理,合理运筹资金,搞好资金调控。在甲方资金暂不到位的状况下,自行调剂资金,确保重点工程和关键工程的正常施工。(12)协调好各种关系,维护甲方及监理工程师的权威,敬重其正确意见和建议,执行监理工程师指令。, 完善的项目法施工体系项目部依据项目法施工的要求,对本工程行使支配, 组织, 指挥, 协调, 监督等项职能,并在单位内选择成建制的作业队担当本工程的施工任务。3, 建立生产例会制度项目部每周召开一次工程例会,检查上次例会以来的支配执行状况,布置下次例会前的支配支配,对于拖延工期要求的工作查找缘由,并刚好实行有效措施保证支配完成。4, 采纳三级网络管理采纳施工总进度支配及月

41、, 周支配相结合的三级网络进行施工进度支配的限制及管理。在生产施工中抓主导工序,找关键冲突,组织交叉作业,支协作理的施工程序,做好劳动力的组织和协调工作,通过施工网络节点限制目标的实现来爱护各限制点工期目标的实现,从而进一步通过各限制点工期目标的实现来确保总工期限制进度支配的实现。5, 科学合理的组织施工依据业主的运用要求及各工序施工周期,科学合理地组织施工,形成各分部分项工程在时间, 空间上充分利用及紧凑搭接,打好交叉作业仗,从而缩短工程的施工工期。6, 合理的奖罚制度依据工作须要,主要工序实行每日两班制度,实行合理的工期目标奖罚制度,以确保工期的实现。7, 落实施工打算支配作好施工协作及前

42、期打算工作,拟定施工打算工作支配,专人逐项落实,保证后勤的高质, 高效,加大人力, 财力及物力的接入,保证做到劳动力足够,施工机具满足,材料到位,机械设备按需储刚好到位。, 赶工措施(1)从机械设备配备上配备足够的机械设备,满足材料的运输,并设专业修理人员对机械进行检查和修理。(2)在资金运用上针对本工程建立专用帐户,保证资金专款专用,搞好后勤服务工作,使一线工作人员无后顾之忧,确保工程顺当进行。(3)各工种协作协调上搞好各工种的施工工序搭接和立体交叉作业的统一支配,保证按期竣工。()从材料选购上材料选购支配一般提前天提出,并提前落实货源,做到不因材料选购而影响工期。主要材料不合格坚决不运用,

43、做到不因材料质量而影响工期。()从人员组织上组织精干高效的项目经理部,配备高素养有丰富实践阅历的管理人员,科学组织施工,合理调配人, 材, 物, 机,优化施工程序,做到施工中一次成优,不窝工, 不返工。七, 施工总进度表一, 编制的依据1, 确定采纳的施工方法和施工机具设备, 周转材料以及劳动力的投放数量。2, 施工段的划分。3, 确定关键线路。4, 各段实施自由调整的小流水施工。, 考虑各专业的协作二, 施工限制支配编制的指导思想1, 以业主单位的施工工期要求为参考依据,编制施工限制进度支配表。, 以工程限制进度支配为纲,施工实施中再编制分段作业支配调以保证。3, 单项工程施工进度,通过劳动

44、力和机具设备的投放量进行调整。4, 劳动力的支配,依据施工形象化进度,做到一次到位,在施工过程中,充分利用工作面,实施施工流水及交叉作业。, 进度支配图(见附件)。八, 施工总平面布置施工现场的总平面布置及管理是施工现场管理的重要组成部分,干脆体现企业的综合管理素养。施工现场综合管理水平达到规范化, 科学化, 标准化,才能真正提高工程管理水平,才能树立良好的企业形象。现场布置:1, 现场临时设施的布置施工现场的临时设施包括临时性的生产设施和办公设施,以及临时供水, 供电等设施。施工现场临时设施的支配原则是:(1)尽量利用施工现场或旁边的现有设施,职工生活区域由公司统一在场外支配。(2)临时设施的布置,应便利生产和办公,不得占据在建工程的位置。2, 现场材料平面布置(1)现场平面规划布置要合理规范。(2)施工材料应按施工进度和作业支配分期分批进场并制定有牢靠的防范措施。(3)料场, 料库的选择不能影响施工流水作业,并以靠近运用地点为原则,削减二次倒运及搬迁。九, 现场文明施工制度及措施搞好文明施工对于我公司的信誉有着重要的意义,在施工过程

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
