收藏 分销(赏)

山东省消耗量定额总说明及工程量计算规则及综合解释.pdf

上传人:曲**** 文档编号:515178 上传时间:2023-10-30 格式:PDF 页数:70 大小:4.96MB
下载 相关 举报
山东省消耗量定额总说明及工程量计算规则及综合解释.pdf_第1页
第1页 / 共70页
山东省消耗量定额总说明及工程量计算规则及综合解释.pdf_第2页
第2页 / 共70页
山东省消耗量定额总说明及工程量计算规则及综合解释.pdf_第3页
第3页 / 共70页
山东省消耗量定额总说明及工程量计算规则及综合解释.pdf_第4页
第4页 / 共70页
山东省消耗量定额总说明及工程量计算规则及综合解释.pdf_第5页
第5页 / 共70页
点击查看更多>>
资源描述

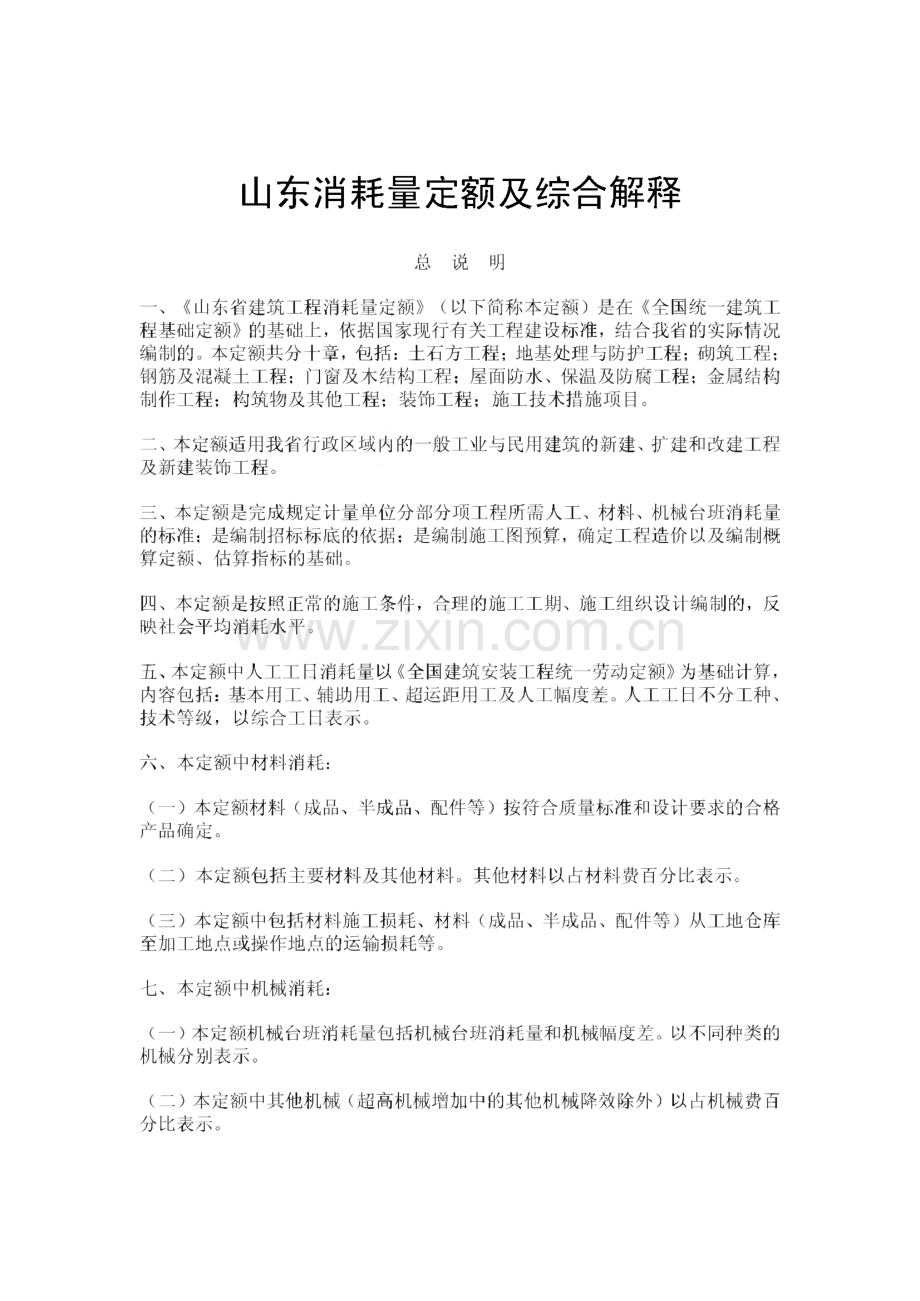

1、山东消耗量定额及综合解释总说明一、山东省建筑工程消耗量定额(以下简称本定额)是在全国统一建筑工 程基础定额的基础上,依据国家现行有关工程建设标准,结合我省的实际情况 编制的。本定额共分十章,包括:土石方工程;地基处理与防护工程;砌筑工程;钢筋及混凝土工程;门窗及木结构工程;屋面防水、保温及防腐工程;金属结构 制作工程;构筑物及其他工程;装饰工程;施工技术措施项目。二、本定额适用我省行政区域内的一般工业与民用建筑的新建、扩建和改建工程 及新建装饰工程。三、本定额是完成规定计量单位分部分项工程所需人工、材料、机械台班消耗量 的标准;是编制招标标底的依据;是编制施工图预算,确定工程造价以及编制概 算

2、定额、估算指标的基础。四、本定额是按照正常的施工条件,合理的施工工期、施工组织设计编制的,反 映社会平均消耗水平。五、本定额中人工工日消耗量以全国建筑安装工程统一劳动定额为基础计算,内容包括:基本用工、辅助用工、超运距用工及人工幅度差。人工工日不分工种、技术等级,以综合工日表示。六、本定额中材料消耗:(一)本定额材料(成品、半成品、配件等)按符合质量标准和设计要求的合格 产品确定。(二)本定额包括主要材料及其他材料。其他材料以占材料费百分比表示。(三)本定额中包括材料施工损耗、材料(成品、半成品、配件等)从工地仓库 至加工地点或操作地点的运输损耗等。七、本定额中机械消耗:(一)本定额机械台班消

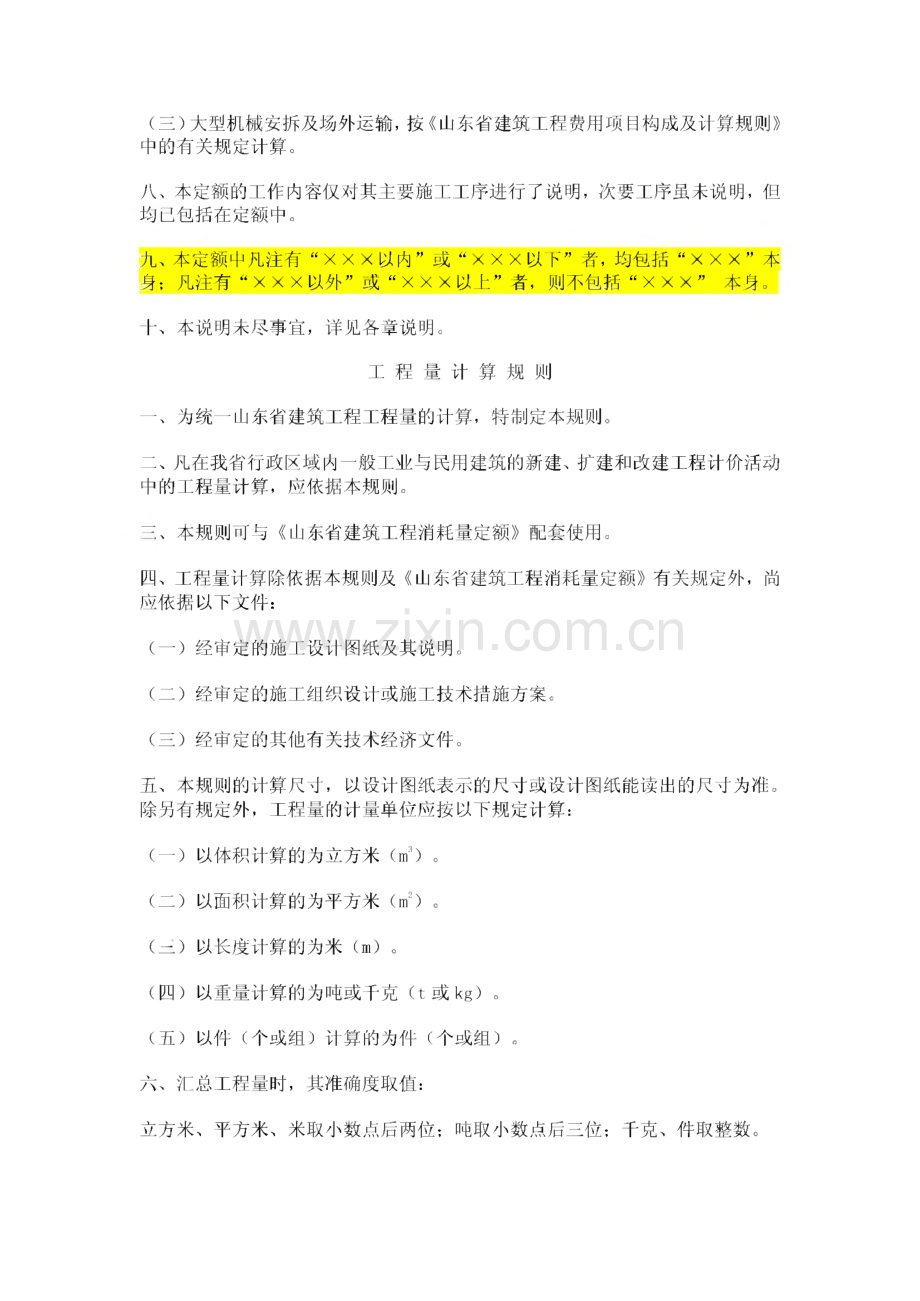

3、耗量包括机械台班消耗量和机械幅度差。以不同种类的 机械分别表示。(二)本定额中其他机械(超高机械增加中的其他机械降效除外)以占机械费百 分比表示。(三)大型机械安拆及场外运输,按山东省建筑工程费用项目构成及计算规则 中的有关规定计算。八、本定额的工作内容仅对其主要施工工序进行了说明,次要工序虽未说明,但 均已包括在定额中。九、本定额中凡注有“XXX以内”或“XXX以下”者,均包括“X X X”本 身;凡注有“XXX以外”或“X X X以上”者,则不包括“XXX”本身。屋本说明未尽事宜,详见各章说明。工程量计算规则一、为统一山东省建筑工程工程量的计算,特制定本规则。二、凡在我省行政区域内一般工业

4、与民用建筑的新建、扩建和改建工程计价活动 中的工程量计算,应依据本规则。三、本规则可与山东省建筑工程消耗量定额配套使用。四、工程量计算除依据本规则及山东省建筑工程消耗量定额有关规定外,尚 应依据以下文件:(一)经审定的施工设计图纸及其说明。(二)经审定的施工组织设计或施工技术措施方案。(三)经审定的其他有关技术经济文件。五、本规则的计算尺寸,以设计图纸表示的尺寸或设计图纸能读出的尺寸为准。除另有规定外,工程量的计量单位应按以下规定计算:(一)以体积计算的为立方米(rn3)o(二)以面积计算的为平方米(m2)o(二)以长度计算的为米(m)。(四)以重量计算的为吨或千克(t或kg)。(五)以件(个

5、或组)计算的为件(个或组)。六、汇总工程量时,其准确度取值:立方米、平方米、米取小数点后两位;吨取小数点后三位;千克、件取整数。其他有关说明1、定额中主要材料未计价的子目,分为下列两种情况:子目中列有“(XX)”者,例如:2-3-1,钢筋混凝土方桩(10.1000)等,括号中的数量为主要材料(方桩)的定额消耗量,括号表示主要材料价格未 进入相应价目表基价。子目中未体现主要材料,例如:金属结构构件安装子目等:以上两类子目,若主要材料为现场制作,其制作应另套相应制作子目;若主 要材料为成品进场材料,该子目的基价应予换算。2、定额中的木材,为符合规范要求的合格木材;进入施工现场的木材,应符 合规范的

6、要求。由于进场木材不符合规范要求所导致的烘干费用,由木材的采购 供应方承担。特殊情况下,合格木材仍需烘干,其费用按实计算,并进入定额直 接工程费。3、定额中的砂,为符合规范要求的过筛净砂。定额中过筛净砂的消耗量,已 考虑了砂的膨胀系数、过筛损耗以及配制各种砂浆、混凝土时的操作损耗。但定 额中不包括施工现场的筛砂用工。砌筑砂浆、抹灰砂浆等各种砂浆中的过筛净砂,按每立方米0.30工日,另行 计算。其他用砂,不另行计算。第一章土石方工程说明一、本章包括单独土石方、人工土石方、机械土石方、平整、清理及回填等内 容。二、单独土石方定额项目,适用于自然地坪与设计室外地坪之间,且挖方或填方 工程量大于500

7、0m3的土石方工程。本章其他定额项目,适用于设计室外地坪以 下的土石方(基础土石方)工程,以及自然地坪与设计室外地坪之间小于5000m3 的土石方工程。单独土石方定额项目不能满足需要时,可以借用其他土石方定额 项目,但应乘以系数0.9。三、本章土壤及岩石按普通土、坚土、松石、坚石分类,其具体分类见土壤及 岩石(普氏)分类表。四、人工土方定额是按干土(天然含水率)编制的。干湿土的划分,以地质勘测资 料的地下常水位为界,以上为干土,以下为湿土。采取降水措施后,地下常水位 以下的挖土,套用挖干土相应定额,人工乘以系数1.10。五、挡土板下挖槽坑土时,相应定额人工乘以系数1.43。六、桩间挖土,系指桩

8、顶设计标高以下的挖土及设计标高以上0.5m范围内的挖 o挖土时不扣除桩体体积,相应定额项目人工、机械乘以系数1.3。七、人工修整基底与边坡,系指岩石爆破后人工对底面和边坡(厚度在0.30m 以内)的清检和修整。人工凿石开挖石方,不适用本项目。八、机械土方定额项目是按土壤天然含水率编制的。开挖地下常水位以下的土方 时,定额人工、机械乘以系数1.15(采取降水措施后的挖土不再乘该系数)九、机械挖土方,应满足设计砌筑基础的要求,其挖土总量的95%,执行机械土 方相应定额;其余按人工挖土。人工挖土套用相应定额时乘以系数2。十、人力车、汽车的重车上坡降效因素,已综合在相应的运输定额中,不另行计 算。挖掘

9、机在垫板上作业时,相应定额的人工、机械乘以系数1.25。挖掘机下 的垫板、汽车运输道路上需要铺设的材料,发生时,其人工和材料均按实另行计 算。十一、石方爆破定额项目按下列因素考虑,设计或实际施工与定额不同时,可按 下列办法调整:(一)定额按炮眼法松动爆破(不分明炮、闷炮)编制,并已综合了开挖深度、改炮等因素。如设计要求爆破粒径时,其人工、材料、机械按实另行计算。(二)定额按电雷管导电起爆编制。如采用火雷管点火起爆,雷管可以换算,数 量不变;换算时扣除定额中的全部胶质导线,增加导火索。导火索的长度按每个 雷管2.12m计算。(三)定额按炮孔中无地下渗水编制。如炮孔中出现地下渗水,处理渗水的人工、

10、材料、机械按实另行计算。(四)定额按无覆盖爆破(控制爆破岩石除外)编制。如爆破时需要覆盖炮被、草袋,以及架设安全屏障等,其人工、材料按实另行计算。十二、场地平整,系指建筑物所在现场厚度在0.3m以内的就地挖、填及平整。十三、竣工清理,系指建筑物内、外以及施工现场范围内建筑垃圾的清理、场内 运输和指定地点的集中堆放。十四、本章未包括地下常水位以下的施工降水,实际发生时,另按相应章节的规 定计算。工程量计算规则一、土石方工程一、土石方的开挖、运输,均按开挖前的天然密实体积,以立方米计算。土方 回填,按回填后的竣工体积,以立方米计算。不同状态的土方体积,按下表换算。土方体积换算系数表虚方松填天然密实

11、夯填1.000.380.770.671.201.000.920.801.301.081.000.871.501.251.151.00二、自然地坪与设计室外地坪之间的土石方,依据设计土方平衡竖向布置图,以 立方米计算。三、基础土石方、沟槽、地坑的划分(一)沟槽:槽底宽度(设计图示的基础或垫层的宽度,下同)3m以内,且槽 长大于3倍槽宽的为沟槽。(二)地坑:底面积20m2以内,且底长边小于3倍短边的为地坑。(三)土石方:不属沟槽、地坑、或场地平整的为土石方。四、基础土石方开挖深度,自设计室外地坪计算至基础底面,有垫层时计算至垫 层底面(如遇爆破岩石,其深度应包括岩石的允许超挖深度)。五、基础施工所

12、需的工作面,按下表计算:基础工作面宽度表基础材料单边工作面宽度(m)砖基础0.20毛石基础0.15混凝土基础0.30基础垂直面防水层(自防水层面)0.80支挡土板0.10混凝土垫层工作面宽度按支挡土板计算。六、土方开挖的放坡深度和放坡系数,按设计规定计算。设计无规定时,按下表 计算:土方放坡系数表土类放坡系数人工挖土机械挖土坑内作业坑上作业普通土1:0.501:0.331:0.65坚 土1:0.301:0.201:0.50(一)土类为单一土质时,普通土开挖深度大于1.2m、坚土开挖深度大于1.7m,允许放坡。(二)土类为混合土质时,开挖深度大于1.5m,允许放坡。放坡坡度按不同土 类厚度加权平

13、均计算综合放坡系数。(三)计算土方放坡深度时,不计算基础垫层的厚度。(四)放坡与支挡土板,相互不得重复计算。(五)计算放坡时,放坡交叉处的重复工程量,不予扣除。七、爆破岩石允许超挖量分别为:松石0.20m,坚石0.15m。八、挖沟槽(一)外墙沟槽,按外墙中心线长度计算;内墙沟槽,按图示基础(含垫层)底面之间净长度计算;外、内墙突出部分的沟槽体积,并入相应工程量内计算。(二)管道沟槽的长度,按图示的中心线长度(不扣除井池所占长度)计算。管道宽度、深度按设计规定计算;设计无规定时,其宽度按下表计算:管道沟槽底宽度表 单位:m管道公称直径(mm以内)钢管、铸铁管、铜管、铝塑管、塑料管(I类管道)混凝

14、土管、水泥 管、陶土管(n 类管道)1000.600.802000.700.904001.001.206001.201.508001.501.8010001.702.0012002.002.4015002.302.70(三)各种检查井和排水管道接口等处,因加宽而增加的工程量均不计算(底面 积大于201n2的井类除外),但铸铁给水管道接口处的土方工程量,应按铸铁管 道沟槽全部土方工程量增加2.5%计算。九、人工修整基底与边坡,按岩石爆破的有效尺寸(含工作面宽度和允许超 挖量),以平方米计算。十、人工挖桩孔,按桩的设计断面面积(不另加工作面)乘以桩孔中心线深度,以立方米计算。十一、人工开挖冻土、爆

15、破开挖冻土的工程量,按冻结部分的土方工程量以立方 米计算。在冬季施工时,只能计算一次挖冻土工程量。十二、机械土石方的运距,按挖土区重心至填方区(或堆放区)重心间的最短距 离计算。推土机、装载机、铲运机重车上坡时,其运距按坡道斜长乘下表系数计 算:重车上坡运距系数表坡度(%)5-1015以内20以内20以内系数1.752.002.252.50十三、机械行驶坡道的土石方工程量,按批准的施工组织设计,并入相应的工程 量内计算。十四、运输钻孔桩泥浆,按桩的设计断面面积乘以桩孔中心线深度,以立方米计 算。十五、场地平整按下列规定以平方米计算:(一)建筑物(构筑物)按首层结构外边线,每边各加2m计算。(-

16、)无柱檐廊、挑阳台、独立柱雨蓬等,按其水平投影面积计算。(三)封闭或半封闭的曲折型平面,其场地平整的区域,不得重复计算。(四)道路、停车场、绿化地、围墙、地下管线等不能形成封闭空间的构筑物,不得计算。十六、原土夯实与碾压按设计尺寸,以平方米计算。填土碾压按设计尺寸,以立 方米计算。十七、回填按下列规定以立方米计算:(一)槽坑回填体积,按挖方体积减去设计室外地坪以下的地下建筑物(构筑物)或基础(含垫层)的体积计算。(二)管道沟槽回填体积,按挖方体积减去下表管道回填体积计算。管道折合回填体积表 单位:m7ni管道公称直 径(mm以内)500600800100012001500I类管道0.220.4

17、60.74II类管道0.330.600.921.151.45(三)房心回填体积,以主墙间净面积乘以回填厚度计算。十八、运土按下式,以立方米计算:运土体积=挖土总体积一回填土总体积式 中的计算结果为正值时,为余土外运;为负值时,为取土内运。十九、竣工清理包括建筑物及四周2m以内的建筑垃圾清理。竣工清理按下列规 定以立方米计算:(一)建筑物勒脚以上外墙外围水平面积乘以檐口高度。有山墙者以山尖二分之 一高度计算。(二)地下室(包括半地下室)的建筑体积,按地下室上口外围水平面积(不包 括地下室采光井及敷贴外部防潮层的保护砌体所占面积)乘以地下室地坪至建筑 物第一层地坪间的高度。地下室出入口的建筑体积并

18、入地下室建筑体积内计算0定额解释1、混凝土垫层的工作面宽度按支挡土板的工作面宽度计算,系指垫层厚度小于200mm的情况;垫层厚度大于200mm时,其工作面宽度按混凝土基础计算。2、计算土方放坡深度时,不计算基础垫层的厚度,系指垫层厚度小于200mm的情况;垫层厚度大于200mm时,土方放坡深度应计算基础垫层的厚度。3、计算土方放坡时,放坡交叉处的重复工程量,不予扣除。若单位工程中计算的沟槽工程量超出大开挖工程量时,应按大开挖工程量,执行地坑开挖的 相应子目。4、爆破岩石的允许超挖量,系指在槽坑的四周及底部共五个方向,不论实际超挖量大小,一律按允许超挖量计算。5、各种检查井和排水管道接口等处,因

19、加宽工作面而增加的土(石)方工程量不计算,但底面积大于20m2的井池,按定额相应规定计算。6、回填灰土:(1)槽坑回填,按定额1-4-12、13子目,每定额单位增加人工3.12 工日,3:7灰土 10.Im?。灰土配合比不同,可以换算,其他不变。(2)地坪回填,执行2-1T垫层子目。7、场地平整,系指建筑物所在现场厚度300mm以内的就地挖、填及平整。若挖填土方厚度超过300mm时,挖填土方工程量按相应规定计算,但仍应计算场 地平整。综合解释(2006.10)1、条形基础中有独立基础时,土方工程量应分别计算。桩间条形基础的沟槽长度,按柱基础(含垫层)之间的设计净长度计算。2、定额1-2-17子

20、目中的装土,系指人工边挖土、边装土筐(人工 运土)或人力车(人力车运土)。人工或人力车运土,运土另套1-2-4350子目。机械(机动翻斗车等)运土,装土另套装车相应子目。人工挖土子目中的装土用工,均不扣除。定额 1TT1 14、1-1-18-19.1-3T417、1-3-44 子目中的装土(渣),系指挖掘机边挖土(渣)、边装车。装土(渣),不能另套装车子目。3、拖拉机和自卸汽车运输土石方,定额部分子目中虽未限定运距上限,但仅 适用于2km以内的土石方运输。运距超过2km时,全部运距执行当地有关部门相 应规定。4、填土子目中,均已包括碎土,但不包括筛土。若设计要求筛土,夯填土、填土碾压、回填碾压

21、子目,每定额单位增加筛土 用工1.73工日。松填土子目,每定额单位增加筛土用工1.38工日。回填灰土子目,已包括筛土用工。回填灰土就地取土时,应扣除灰土配合比 中的粘土。5、带地下室、半地下室的建筑物的场地平整,应按地下室、半地下室的结构 外边线,每边各加2m计算工程量。综合解释(2008.11)1、定额1-4-3竣工清理子目,系指对施工过程中所产生的建筑垃圾的清理。因此,建筑物内、外凡产生建筑垃圾的空间,均应按其全部空间体积计算竣工清 理。(1)建筑物内按1/2计算建筑面积的建筑空间,如:设计利用的净高在1.20m 至2.10m的坡屋顶内、场馆看台下,设计利用的无围护机构的坡地吊脚架空层、深

22、基础架空层等,应计算竣工清理。(2)建筑物内不计算建筑面积的建筑空间,如:设计不利用的坡屋顶内、场馆看台下、坡地吊脚架空层、深基础架空层,建筑物通道等,应计算竣工清理。(3)建筑物外可供人们正常活动的、按其水平投影面积计算场地平整的建 筑空间,如:有永久性顶盖无围护结构的无柱檐廊、挑阳台、独立柱雨棚等,应 计算竣工清理。(4)建筑外可供人们正常活动的、不计算场地平整的建筑空间,如:有永久 性顶盖无围护结构的架空走廊、楼层阳台、无柱雨蓬(蓬下做平台或地面)等,应计算竣工清理。(5)能够形成封闭空间的构筑物,如:独立式烟囱、水塔、贮水(油)池、贮仓、筒仓等,应按照建筑物竣工清理的计算规则,计算竣工

23、清理。(6)化粪池、检查井、给水阀门井,以及道路、停车场、绿化地、围墙、地 下管线等构筑物,不计算竣工清理。第二章地基处理与防护工程说明一、本章包括垫层、填料加固、桩基础、强夯、防护与降水等内容。二、垫层定额按地面垫层编制。若为基础垫层,人工、机械分别乘以下列系数:条形基础1.05;独立基础1.10;满堂基础1.00。三、填料加固定额用于软弱地基挖土后的换填材料加固工程。四、单位工程的桩基础工程量在下表数量以内时,相应定额人工、机械乘以系数1.05o项 目单位工程的工程 量预制钢筋混凝土 桩100m3灌注桩60m3钢工具桩50t.五、打桩工程按陆地打垂直桩编制。设计要求打斜桩时,斜度小于1:6

24、时,相应 定额人工、机械乘以系数1.25;斜度大于1:6时,相应定额人工、机械乘以系 数 1.43o六、桩间补桩或在强夯后的地基上打桩时,相应定额人工、机械乘以系数1.15。七、打试验桩时,相应定额人工、机械乘以系数2.0。八、打送桩时,相应定额人工、机械乘以下表系数:送桩深度系 数2m以内1.124m以内1.254m以外1.50九、灌注桩已考虑了桩体充盈部分的消耗量,其中灌注砂、石桩还包括级配密实 的消耗量。十、强夯定额中每百平方米夯点数,指设计文件规定单位面积内的夯点数量。十一、挡土板定额分为疏板和密板。疏板是指间隔支挡土板,且板间净空小于 150cm的情况;密板是指满支挡土板或板间净空小

25、于30cm的情况。十二、抽水机集水井排水定额,以每台抽水机工作24小时为一台日。十三、井点降水分为轻型井点、喷射井点、大口径井点、水平井点、电渗井点和 射流泵井点。井管间距应根据地质条件和施工降水要求,依施工组织设计确定。施工组织设计无规定时,可按轻型井点管距0.81.6m、喷射井点管距23m确 定。井点设备使用套的组成如下:轻型井点50根/套;喷射井点30根/套;大 口径井点45根/套;水平井点10根/套;电渗井点30根/套。井点设备使用的天,以每昼夜24小时为一天。十四、灌注混凝土桩的钢筋笼、防护工程的钢筋锚杆制安,均按相应章节的有关 规定执行。工程量计算规则一、垫层(一)地面垫层按室内主

26、墙间净面积乘以设计厚度,以立方米计算。计算时应扣 除凸出地面的构筑物、设备基础、室内铁道、地沟以及单个面积在0.3in2以上的 孔洞、独立柱等所占体积;不扣除间壁墙、附墙烟囱、墙垛以及单个面积在0.3m2 以内的孔洞等所占体积,门洞、空圈、暖气壁龛等开口部分也不增加。(二)基础垫层按下列规定,以立方米计算。1、条形基础垫层,外墙按外墙中心线长度、内墙按其设计净长度乘以垫层平均 断面面积计算。2、独立基础垫层和满堂基础垫层,按设计图示尺寸乘以平均厚度计算。二、填料加固按设计尺寸,以立方米计算。三、桩基础(一)预制钢筋混凝土桩按设计桩长(包括桩尖)乘以桩断面面积,以立方米计 算。管桩的空心体积应扣

27、除,如按设计要求加注填充材料时,填充部分另按相应 规定计算。(二)打孔灌注混凝土桩、钻孔灌注混凝土桩,按设计桩长(包括桩尖,设计要 求入岩时,包括入岩深度)另加0.5m,乘以设计桩外径截面积,以立方米计算。(三)夯扩成孔灌注混凝土桩,按设计桩长增加0.3m,乘以设计桩外径截面积,另加设计夯扩混凝土体积,以立方米计算。(四)人工挖孔灌注混凝土桩的桩壁和桩芯,分别按设计尺寸以立方米计算。(五)灰土桩、砂石桩、水泥桩,均按设计桩长(包括桩尖)乘以设计桩外径截 面积,以立方米计算。(六)电焊接桩按设计要求接桩的根数计算。硫磺胶泥接桩按桩断面面积,以平 方米计算。桩头钢筋整理按所整理的桩的根数计算。四、

28、地基强夯区别不同夯击能量和夯点密度,按设计图示夯击范围,以平方米计 算。五、防护(一)挡土板按施工组织设计规定的支挡范围,以平方米计算。(二)钢工具桩按桩体重量,以吨计算。安、拆导向夹具,按设计图示长度,以 米计算。(三)砂浆土钉防护、锚杆机钻孔防护,按施工组织设计规定的钻孔入土(岩)深度,以米计算。喷射混凝土护坡区分土层与岩层,按施工组织设计规定的防护 范围,以平方米计算。六、排水与降水(一)抽水机基底排水分不同排水深度,按设计基底面积,以平方米计算。(二)集水井按不同成井方式,分别以施工组织设计规定的数量,以座或米计算。抽水机集水井排水按施工组织设计规定的抽水机台数和工作天数,以台日计算。

29、(三)井点降水区分不同的井管深度,其井管安拆,按施工组织设计规定的井管 数量,以根计算;设备使用按施工组织设计规定的使用时间,以天计算。定额解释1、灰土垫层及填料加固夯填灰土就地取土时,应扣除灰土配比中的粘土。2、柱间条形基础垫层,按柱基础(含垫层)之间的设计净长度计算。3、预制混凝土桩在桩位半径15m范围内的移动、起吊和就位,已包括在打桩子目内。超过15m时的场内运输,按定额第十章第三节构件运输1km以内 子目的相应规定计算。4、预制混凝土桩的送桩深度,按设计送桩深度另加0.50m计算。5、预制混凝土桩截桩长度小于1m时,不扣减相应桩的打桩工程量;大于1m时,其超过部分按实扣减打桩工程量,但

30、不扣减桩体及运输的工程量。6、预制混凝土桩凿桩头,按桩体高40d(d为桩体主筋直径,主筋直径 不同时取大者)乘以桩体断面面积,以立方米计算。灌注混凝土桩凿桩头,按实 际凿桩头体积计算。7、预制混凝土桩截桩子目,不包括凿桩头和桩头钢筋整理;凿桩头子目,不包括桩头钢筋整理。8、桩子目均不包括测桩内容,实际发生时,按合同约定列入。9、打孔灌注混凝土桩,设计桩外径,指打孔钢管的钢管箍外径。10、强夯工程区别不同夯击能量和夯点密度,按设计图示夯击范围计算;设计无规定时,按建筑物基础外围轴线每边各加4m计算。11、强夯的夯击击数系指强夯机械就位后,夯锤在同一夯点上下起落的次数(落锤高度应满足设计夯击能量的

31、要求,否则按低锤满拍计算。)12、本解释补充的强夯项目2-4-67-90,系按国家2002年建筑地基处理 技术规范的有关规定编制的。其工程量应区别不同夯击能量和夯点密度,按设计图示夯击范围及夯击遍数 分别计算。综合解释(2006.10)1、爆破岩石增加垫层的工程量,按现场实测结果计算。2、灌注混凝土桩凿桩头,设计无规定时,其工程量按桩体断面面积乘以0.5m,以立方米计算。凿桩头子目,不包括桩头钢筋整理。3、人工挖孔灌注混凝土桩桩壁和桩芯子目,定额未考虑混凝土的充盈因素。人工挖孔的桩孔侧壁需要充盈时,桩壁混凝土的充盈系数按1.25计算。灌注混 凝土桩无桩壁、直接用桩芯混凝土填充桩孔时,充盈系数按

32、L10计算。4、现场制作的钢工具桩,其制作执行第七章金属结构制作工程中钢柱制作相 应子目;成品进场的钢工具桩,其单价应包括桩体、除锈、刷油以及进出场费等 有关费用。钢工具在桩体半径15m范围内的移动、起吊和就位,已包括在打桩项目中。超过15m时的场内运输,按定额第十章第三节构件运输1km以内子目的相应规定 计算。第三章砌筑工程说明一、本章包括砌砖、石、砌块及轻质墙板等内容。二、砌砖、砌石、砌块(一)砌筑砂浆的强度等级、砂浆的种类,设计与定额不同时可换算,消耗量不 变。(二)定额中砖规格是按240mmX 115mmX53mm标准砖编制的,空心砖、多孔砖、砌块规格按常用规格编制的,轻质墙板选用常用

33、材质和板型编制的。设计采用非 标准砖、非常用规格砌筑材料,与定额不同时可以换算,但每定额单位消耗量不 变。轻质墙板的材质、板型设计等,与定额不同时可以换算,但定额消耗量不变。(三)砌砖:1、砖砌体均包括原浆勾缝用工,加浆勾缝时,按相应项目另行计算。2、黏土砖砌体计算厚度,按下表计算:砖数(厚度)1/41/23/411.522.53计算厚度(mm)531151802403654906157403、女儿墙按外墙计算,砖垛、附墙烟囱、二皮砖以上的腰线和挑檐等体积,按其外形尺寸并入墙身体积计算。不扣除每个横截面积在0.Im?以下的孔洞所占 体积,但孔洞内的抹灰工程量亦不增加。4、零星项目系指小便池槽、

34、蹲台、花台、隔热板下砖墩、石墙砖立边和虎 头砖等。5、2砖以上砖挡土墙执行砖基础项目,2砖以内执行砖墙相应项目。6、设计砖砌体中的拉结钢筋,按相应章节另行计算。7、多孔砖包括黏土多孔砖和粉煤灰、煤阡石等轻质多孔砖。定额中列出KP 型砖(240mm X 1151Tlm X 90mm 和 1781Tlm X 115mm X 90mm)和模数砖(190mmX 90mmX 90mm 190mmX 140mmX 90mm 0 190mmX 190mmX90mm)两种系歹U 规格,并考虑了不够模数部分由其他材料填充。8、黏土空心砖按其空隙率大小分承重型空心砖和非承重型空心砖,规格分 另ll是 240mli

35、iX 115mm X 115mm、240mm X 180mm X 115mm 0 115mm X 240mm X 240mmX 240mmX115mm09、空心砖和空心砌块墙中的混凝土芯柱、混凝土压顶及圈梁等,按相应章 节另行计算。10、多孔砖、空心砖和砌块,砌筑弧形墙时,人工乘以1.1、材料乘以1.03 系数。(四)砌石:1、定额中石材按其材料加工程度,分为毛石、整毛石和方整石。使用时应 根据石料名称、规格分别套用。2、方整石柱、墙中石材按400mm义220mmX200mm规格考虑,设计不同时,可以换算。3、毛石护坡高度超过4m时,定额人工乘以1.15的系数。4、砌筑弧形基础、墙时,按相应定

36、额项目人工乘以系数1.1。5、整砌毛石墙(有背里的)项目中,毛石整砌厚度为200;方整石墙(有 背里的)项目中,方整石整砌厚度为220mm,定额均已考虑了拉结石和错缝搭砌。(五)砌块:1、小型空心砌块墙定额选用190系列(砌块宽b=190rnm),若设计选用其他 系列时,可以换算。2、砌块墙中用于固定门窗或吊柜、窗帘盒、暖气片等配件所需的灌注混凝 土或预埋构件,按相应章节另行计算。二、轻质墙板(一)轻质墙板,适用于框架、框剪结构中的内外墙或隔墙,定额按不同材质和 墙体厚度分别列项。(二)轻质条板墙,不论空心条板或实心条板,均按厂家提供墙板半成品(包括 板内预埋件,配套吊挂件、U形卡等),现场安

37、装编制。(三)轻质条板墙中与门窗连接的钢筋码和钢板(预埋件),定额已综合考虑,但 钢柱门框、铝门框、木门框及其固定件(或连接件)按有关章节相应项目另行计 算。工程量计算规则一、砌筑界线划分(一)基础与墙身以设计室内地坪为界,设计室内地坪以下为基础,以上为墙 身。有地下室者,以地下室室内地坪为界,以下为基础,以上为墙身。(二)围墙以设计室外地坪为界,室外地坪以下为基础,以上为墙身。(三)室内柱以设计室内地坪为界,以下为柱基础,以上为柱。室外柱以设计 室外地坪为界,以下为柱基础,以上为柱。(四)挡土墙与基础的划分以挡土墙设计地坪标高低的一侧为界,以下为基础,以上为墙身。(五)墙体高度、长度1、外墙

38、高度,斜(坡)屋面无檐口顶棚者算至屋面板底;有屋架,且室内外均 有顶棚者,其高度算至屋架下弦底另加200mm;无顶棚者算至屋架下弦底另加 300mm;出檐宽度超过600mm时,按实砌高度计算;平屋面算至钢筋混凝土板顶。山墙高度按其平均高度计算。女儿墙高度自外墙顶面算至混凝土压顶底。2、外墙长度按设计外墙中心线长度计算。3、内墙高度,位于屋架下弦者,其高度算至屋架底;无屋架者算至顶棚底另加 100mm;有钢筋混凝土楼板隔层者,算至楼板底。4、内墙长度按设计墙间净长线计算。5、框架间墙高度,内外墙自框架梁顶面算至上一层框架梁底面;有地下室者,自基础底板(或基础梁)顶面算至上一层框架梁底。6、框架间

39、墙长度按设计框架柱间净长线计算。二、砌筑工程量计算(一)基础:各种基础均以立方米计算。1、条形基础(1)外墙按设计外墙中心线长度、内墙按设计内墙净长度乘以设计断面计算。(2)基础大放脚T形接头处的重叠部分以及嵌入基础的钢筋、铁件、管道、基 础防潮层、单个面积在0.3in2以内的孔洞所占体积不予扣除,但靠墙暖气沟的挑 檐亦不增加,附墙垛基础宽出部分体积并入基础工程量内。2、独立基础按设计图示尺寸计算。(二)墙1、外墙、内墙、框架间墙(轻质墙板、漏空花格及隔断板除外)按其高度乘以 长度乘以设计厚度以立方米计算。框架外表贴砖部分并入框架间砌体工程量内计 算。2、轻质墙板按设计图示尺寸以平方米计算。3

40、、计算墙体时,应扣除门窗洞口、过人洞、空圈、嵌入墙身的钢筋混凝土柱、梁(包括过梁、圈梁、挑梁)、砖石璇、砖过梁、暖气包壁龛的体积;不扣除梁 头、外墙板头、楝头、垫木、木楞头、沿椽木、木砖、门窗走头、墙内的加固钢 筋、木筋、铁件、钢管及每个面积在0.3m2以内的孔洞等所占体积;突出墙面的 窗台虎头砖、压顶线、山墙泛水、烟囱根、门窗套及三皮砖以内的腰线和挑檐等 体积亦不增加。墙垛、三皮砖以上的腰线和挑檐等体积,并入墙身体积内计算。4、附墙烟囱(包括附墙通风道、垃圾道,混凝土烟风道除外),按其外形体积并 入所依附的墙体积内计算。计算时不扣除每一孔洞横截面在0.Im?以内所占的体 积,但孔洞内抹灰工程

41、量亦不增加。混凝土烟风道按设计混凝土砌块体积,以立 方米计算。5、砖平璇、平砌砖过梁按图示尺寸以立方米计算。如设计无规定时,砖平璇按 门窗洞口宽度两端共加100mm乘以高度(洞口宽小于1500mm时,高度按240mm;大于1500mm时,高度按365mm)乘以设计厚度计算。平砌砖过梁按门窗洞口宽 度两端共加500mm,高度按440mm计算。6、漏空花格墙按设计空花部分外形面积(空花部分不予扣除)以平方米计算。混凝土漏空花格按半成品考虑。(三)其他砌筑1、砖台阶按设计图示尺寸以立方米计算。2、砖砌栏板按设计图示尺寸扣除混凝土压顶、柱所占的面积,以平方米计算。3、预制水磨石隔断板、窗台板,按设计图

42、示尺寸以平方米计算。4、砖砌地沟不分沟底、沟壁按设计图示尺寸以立方米计算。5、石砌护坡按设计图示尺寸以立方米计算。6、乱毛石表面处理,按所处理的乱石表面积或延长米,以平方米或延长米计算。7、变压式排气道按其断面尺寸套用相应项目,以延长米计算工程量(楼层交接 处的混凝土垫块及垫块安装灌缝已综合在子目中,不单独计算)。8、厕所蹲台、小便池槽、水槽腿、花台、砖墩、毛石墙的门窗砖立边和窗台虎 头砖、锅台等定额未列的零星项目,按设计图示尺寸以立方米计算,套用零星砌 体项目。定额解释1、工程量计算规则中砌筑界线的划分,基础与墙(柱)身以室内地坪为界,以下为基础,以上为墙(柱)身。若基础与墙(柱)身使用不同

43、材料,且分界线 位于设计室内地坪300mm以内时,300mm以内部分并入相应墙(柱)身工程量内 计算。2、柱间条形基础,按柱间墙体的设计净长度计算。3、(1)3-2-69整砌毛石墙(带背里)子目,系指毛石墙单面整砌,若双面整砌毛石墙(不带背里),另执行本解释补充项目3-2-2E(2)乱毛石挡土墙外表面整砌时,另执行本解释补充项目3-2-22。4、方整石零星砌体子目,适用于窗台、门窗洞口立边、压顶、台阶、墙面 点缀石等定额未列项目的方整石的砌筑。5、多孔砖墙、空心砖墙和空心砌块墙,按相应规定计算墙体外形体积,不 扣除砌体材料中的孔洞和空心部分的体积。6、砌筑材料的规格,设计与定额不同时,可以换算

44、,但消耗量不变,系指 定额材料块数折合体积与定额砂浆体积的总体积不变。7、砌轻质砖和砌块子目,若实际掺砌普通粘土砖或其他砖(砖璇、砖过梁 除外)时,按以下规定执行:(1)已掺砌了普通粘土砖或粘土多孔砖的子目,掺砌砖的种类和规格,设计与定额不同时,可以换算,掺砌砖的消耗量(块数折合体积)及其他均不变。(2)未掺砌砖的子目,按掺砌砖的体积换算,其他不变。掺砌砖执行砖零星砌体子目。8、变压式排气烟道,自设计室内地坪或安装起点,计算至上一层楼板的上 表面;顶端遇坡屋面时,按其高点计算至屋面板上表面。9、各种砌体子目,均包括原浆勾缝内容。加浆勾缝时,按定额第九章第二 节相应规定计算。综合解释(2006.

45、10)1、普通粘土砖平(拱)璇或过梁(钢筋除外),与普通粘土砖砌成一体时,其工程量并入相应砖砌体内,不单独计算。2、方整石平(拱)璇,与无背里的方整石砌为一体时,其工程量并入相应方 整石砌体内,不单独计算。3、混凝土烟风道,按设计体积(扣除烟风通道孔洞),以立方米计算。计算 墙体工程量时,应按混凝土烟风道工程量,扣除其所占墙体的体积。综合解释(2008.11)1、定额3-5-5砖砌屋面排烟气道口子目,按山东省建筑标准设计L01J202 编制,同时适用于平屋面和坡屋面两种情况。计算屋面防水、保温时,排烟气道口所占面积不扣除,防水层及其之下的找 平层在排烟气道口四周的上翻高度,不另计算。2、定额3

46、-5-6砂浆用砂过筛子目,系指砌筑砂浆、抹灰砂浆等各种砂浆用 砂的过筛用工,按10m3定额砂(过筛净砂)体积计算。混凝土(商品混凝土)用砂、以及除砂浆以外的其他用砂,不计算过筛用工。第四章钢筋及混凝土工程说明一、钢筋(一)定额按钢筋的不同品种、规格,并按现浇构件钢筋、预制构件钢筋、预应力钢筋及箍筋分别列项。(二)预应力构件中非预应力钢筋按预制钢筋相应项目计算。(三)设计图纸未注明的钢筋搭接及施工损耗,已综合在定额项目内,不单 独计算。(四)绑扎低碳钢丝、成型点焊和接头焊接用的电焊条已综合在定额项目内,不另行计算。(五)非预应力钢筋不包括冷加工,如设计要求冷加工时,另行计算。(六)预应力钢筋如设

47、计要求人工时效处理时,另行计算。(七)后张法钢筋的锚固是按钢筋帮条焊、U形插垫编制的。如采用其他方 法锚固时,可另行计算。(八)下表所列构件,其钢筋可按表内系数调整人工、机械用量。项目预制构1牛钢筋现浇构件钢筋系数范围拱梯型屋架托架梁小型构件(或小型池 槽)构筑物人工、机械调整系数1.161.0521.25二、混凝土(一)定额内混凝土搅拌项目包括筛砂子、筛洗石子、搅拌、前台运输上料 等内容;混凝土浇筑项目包括运输、润湿模板、浇灌、捣固、养护等内容。(二)毛石混凝土,系按毛石占混凝土总体积20%计算的。如设计要求不同 时,可以换算。(三)小型混凝土构件,系指单件体积在0.05m,以内的定额未列项

48、目。(四)预制构件定额内仅考虑现场预制的情况。(五)现浇钢筋混凝土柱、墙、后浇带定额项目,定额综合了底部灌注1:2 水泥砂浆的用量。(六)定额中已列出常用混凝土强度等级,如与设计要求不同时,可以换算。工程量计算规则一、钢筋工程量,按以下规定计算(一)钢筋工程,应区别现浇、预制构件,不同钢种和规格;计算时分别按设计 长度乘单位理论重量,以吨计算。钢筋电渣压力焊接、套筒挤压等接头,以个计 算。(二)计算钢筋工程量时,设计规定钢筋搭接的,按规定搭接长度计算;设计未 规定的,已包括在钢筋的损耗率之内,不另计算搭接长度。(三)先张法预应力钢筋,按构件外形尺寸计算长度;后张法预应力钢筋按设计 规定的预应力

49、钢筋预留孔道长度,并区别不同的锚具类型,分别按下列规定计算:1、低合金钢筋两端采用螺杆锚具时,预应力钢筋按预留孔道长度减0.35m,螺 杆另行计算。2、低合金钢筋一端采用锁头插片,另一端为螺杆锚具时,预应力钢筋长度按预 留孔道长度计算,螺杆另行计算。3、低合金钢筋一端采用锁头插片,另一端采用帮条锚具时,预应力钢筋长度增 加0.15m;两端均采用帮条锚具时,预应力钢筋长度共增加0.3m。4、低合金钢筋采用后张混凝土自锚时,预应力钢筋长度增加0.35m。5、低合金钢筋或钢绞线采用JM XM、QM型锚具,孔道长度在20m以内时,预应 力钢筋长度增加1m;孔道长在20m以上时,预应力钢筋长度增加1.8

50、m。6、碳素钢丝采用锥形锚具,孔道长在20m以内时,预应力钢筋长度增加1m;孔 道长在20m以上时,预应力钢筋长度增加1.8m。7、碳素钢丝两端采用做粗头时,预应力钢丝长度增加0.35m。(四)其他1、马凳,设计有规定的按设计规定,设计无规定时,马凳的材料应比底板钢筋 降低一个规格,长度按底板厚度的2倍加200mm计算,每平方米1个,计入钢筋 总量。2、墙体拉结S钩,设计有规定的按设计规定,设计无规定按8钢筋,长度按 墙厚加150nlm计算,每平方米3个,计入钢筋总量。3、砌体加固钢筋按设计用量以吨计算。4、锚喷护壁钢筋、钢筋网按设计用量以吨计算。5、混凝土构件预埋铁件工程量,按设计图纸尺寸,

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 行业资料 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
