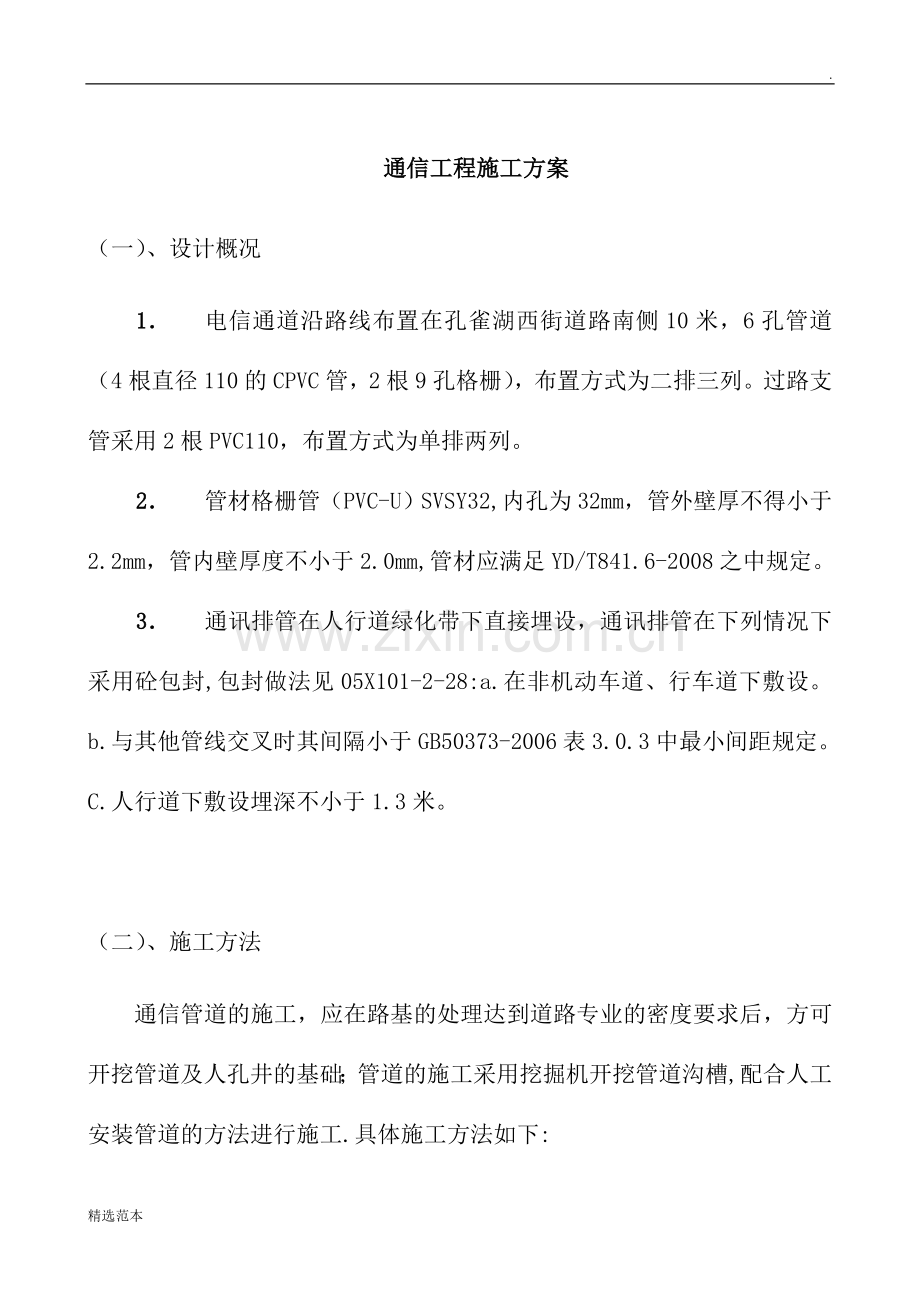

1、.固安工业区如意街(大广高速东街-吉祥街)通讯工程施工方案廊坊华夏新城建设发展有限公司二一二年施十月一日通信工程施工方案(一)、设计概况1 电信通道沿路线布置在孔雀湖西街道路南侧10米,6孔管道(4根直径110的CPVC管,2根9孔格栅),布置方式为二排三列。过路支管采用2根PVC110,布置方式为单排两列。2 管材格栅管(PVC-U)SVSY32,内孔为32mm,管外壁厚不得小于2.2mm,管内壁厚度不小于2.0mm,管材应满足YD/T841.6-2008之中规定。3 通讯排管在人行道绿化带下直接埋设,通讯排管在下列情况下采用砼包封,包封做法见05X101-2-28:a.在非机动车道、行车道

2、下敷设。b.与其他管线交叉时其间隔小于GB50373-2006表3.0.3中最小间距规定。C.人行道下敷设埋深不小于1.3米。(二)、施工方法通信管道的施工,应在路基的处理达到道路专业的密度要求后,方可开挖管道及人孔井的基础;管道的施工采用挖掘机开挖管道沟槽,配合人工安装管道的方法进行施工.具体施工方法如下:放样放线定位:严格按照施工图将管道埋设的位置、经过的路线,在工地作实际的测量、规划、定位。定线时,于管道经过路线的所有障碍都要清除,并准备小木桩与石灰,依测定路线定线、放样以便于管沟挖掘。沟槽开挖每次管沟挖掘长度,应视管道安装速度、地形及管径大小而定,距管道安装进度一般不超过100米,如挖

3、及横街或人行道,应安置铁板或厚木板,其板厚应能安全通过施工车辆及行人为准。管沟挖掘断面,深度应严格按照施工图图示标高执行,沟底宽度应根据管道管径、深度和管道混凝土包封宽度确定沟槽开挖宽度,以方便管道的安装。坑壁坡度应根据具体的土质按规定进行放坡。在管沟挖至设计标高时,应停止挖土,在安管前对基底进行打夯密实,按设计要求夯下100 mm,再铺细砂至设计标高。原则上不能超挖,如发现超挖情况,则应在征得设计院或监理工程师同意后,用一定级配的碎石或石粉铺填夯实至设计标高。管道安装电信管道的安装,应严格按照有关规定进行。1. CPVC管、格栅管采用套筒连接,每2米绑扎一次。电缆排管进出接线井接口处两端各加

4、2米C20钢筋砼包封。2. 小型直通井,内部尺寸:1600mm1200mm1800mmm做法见图集05x101-37,小型三通井,内部尺寸:2400mm1200mm1800mmm做法见图集05x101-38,3. 人孔的内外壁均应按标准图集05x101-36作防水处理,电缆井内电缆支架做法见通讯管道人孔和手孔图集Y05178-2009-100。电缆井积水罐做法见Y05178-2009-102。管沟回填在进行各项试验合格后,可以对管沟进行回填。按设计要求将干砂填至管顶上部100mm处,用人工打夯密实后方可以开始填土。填土的土料必须使用符合有关要求的土料,含水量应适中不能过干或者过湿,且填土应分层

5、进行,每层松填厚度不超过300mm, 管顶400mm内采用人工拍打密实,密实度达到85%以上;以上则用蛙式打夯机打夯密实,密实度达到95%以上。钢筋工程安装钢筋的总要求是:严格按照设计的要求,按尺寸加工好各种型号以及各部位的钢筋,绑扎位置准确,固定牢固。主筋搭接位置需错开绑扎接头,在同一截面的接头截面积受拉区不得超过总截面积的25,受压区不超过50。凡二个绑扎接头的间距在钢筋直径的30倍以内以及50cm以内的为同一截面。相邻绑扎点的铁丝扣成八字形,以免钢筋歪斜变形。钢筋搭接长度绑扎35d。绑扎底板钢筋前,首先在垫层上弹线,以保证钢筋位置准确。钢筋与模板间,按照保护层厚度放置同标号砂浆垫块,垫块

6、大小、薄厚一致,且专人制作。质检员验收,要提前做好,使之达到强度后使用。所用钢筋型号、尺寸、间距均应符合设计要求,加工好的钢筋必须成堆、成型号堆放并挂上标识牌。所安装钢筋必须一次成形,并有一定刚度。保证在浇筑混凝土过程中不发生变动。所使用钢筋必须干净,无铁锈,局部无弯折。为确保钢筋工程质量,施工过程中严格执行PDCA循环,按规定做好检验和试验的工作,对查出的质量缺陷按不合格控制程序及时处理。模板施工 所用模板均采用木模板,刷脱模剂。 支模分为两次:第一次为底板,第二次为侧墙顶板。安装侧墙模板时,与已浇筑的底板混凝土或下层侧墙混凝土连接部位应粘海棉条后压模板以防漏浆。模板接缝拼接严密,不得漏浆。

7、小室拆模板时间按同等条件下养护混凝土试块的强度确定,侧墙50,顶板100。浇注混凝土本工程使用商品混凝土,溜槽下放。 浇注前应对模板、钢筋按设计尺寸,间距予以检查验收,并进行认真地清仓。以插入式振捣棒进行振捣,侧墙混凝土左右对称、水平、分层连续灌注。浇注时要控制浇注速度。混凝土浇注至设计高程初凝前,用振捣器振捣一遍后表面抹面。浇筑混凝土由专人掌握下料,现场设专人指挥,发现问题及时解决。浇注时要做好组织工作,分工明确,交底清楚,掌握天气预报,做好防范措施。浇注混凝土必须有工序验收合格的开盘证,无证禁止浇注混凝土。在进行混凝土浇筑过程中,派专人看护模板,如发现问题及时解决。在进行混凝土浇筑过程中派专人电工保证现场用电,夜间施工必须有足够照明。在浇筑混凝土的始终,质控人员必须认真填写混凝土浇筑记录。试验员做好试块,保证现场混凝土的坍落度。精选范本

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
