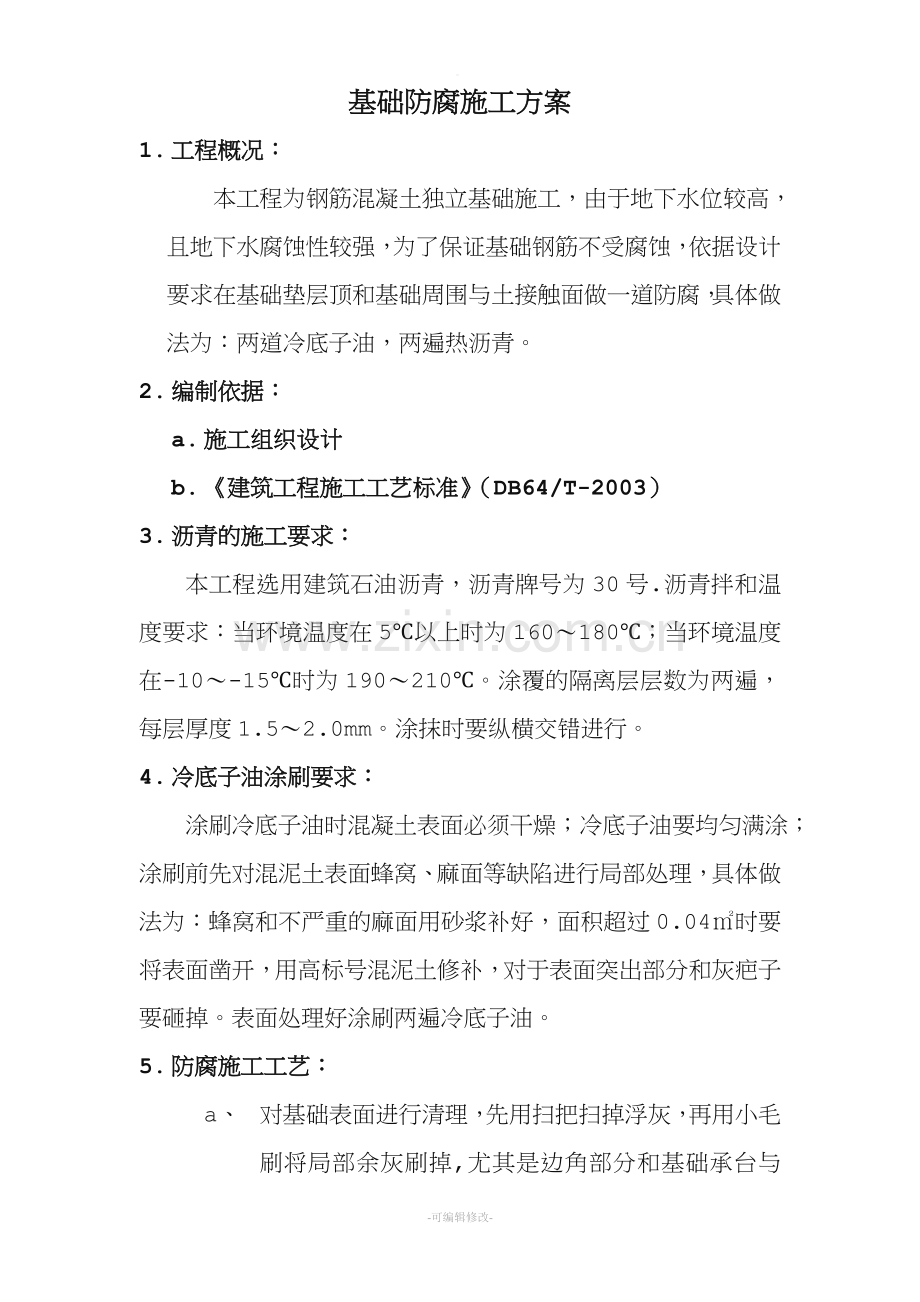

1、。基础防腐施工方案1. 工程概况:本工程为钢筋混凝土独立基础施工,由于地下水位较高,且地下水腐蚀性较强,为了保证基础钢筋不受腐蚀,依据设计要求在基础垫层顶和基础周围与土接触面做一道防腐,具体做法为:两道冷底子油,两遍热沥青。2. 编制依据:a. 施工组织设计b. 建筑工程施工工艺标准(DB64/T-2003)3. 沥青的施工要求:本工程选用建筑石油沥青,沥青牌号为30号.沥青拌和温度要求:当环境温度在5以上时为160180;当环境温度在-10-15时为190210。涂覆的隔离层层数为两遍,每层厚度1.52.0mm。涂抹时要纵横交错进行。4. 冷底子油涂刷要求: 涂刷冷底子油时混凝土表面必须干燥

2、;冷底子油要均匀满涂;涂刷前先对混泥土表面蜂窝、麻面等缺陷进行局部处理,具体做法为:蜂窝和不严重的麻面用砂浆补好,面积超过0.04时要将表面凿开,用高标号混泥土修补,对于表面突出部分和灰疤子要砸掉。表面处理好涂刷两遍冷底子油。5. 防腐施工工艺:a、 对基础表面进行清理,先用扫把扫掉浮灰,再用小毛刷将局部余灰刷掉,尤其是边角部分和基础承台与垫层接触地方要清理彻底。b、 冷底子油涂刷两遍,对于边角部分多刷一遍,保证沥青能与混泥土有效粘接。c、 第一遍沥青涂刷,要控制涂刷厚度在15mm20mm之间,对于基础承台与垫层接触部分要抹成小圆角。d、 第二遍沥青涂刷,等第一遍沥青凝固后开始第二遍沥青涂刷,

3、表面要涂刷均匀、平整,不得有气泡、空鼓现象。6. 冬期防腐施工要求 防腐施工温度不宜低于5,一般选择在白天9:0016:00之间施工,如果温度低于0时必须采取措施,具体做法为在施工每一个基础时,依据基础尺寸制作暖棚,在棚内生火炉,保证防腐施工温度。7. 防腐施工安全保障措施a、 操作人员必须佩戴好安全防护用品;b、 操作人员必须严格按照防腐施工操作规程操作;c、 沥青熬制时非操作人员不得接近沥青锅;d、 液态沥青运输必须有专人指挥,要确保运输安全;e、 沥青熬制要注意防火;f、 涂刷基础短柱部分沥青时要用木梯子,且有可靠支撑点。THANKS !致力为企业和个人提供合同协议,策划案计划书,学习课件等等打造全网一站式需求欢迎您的下载,资料仅供参考g、-可编辑修改-

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
