资源描述
.

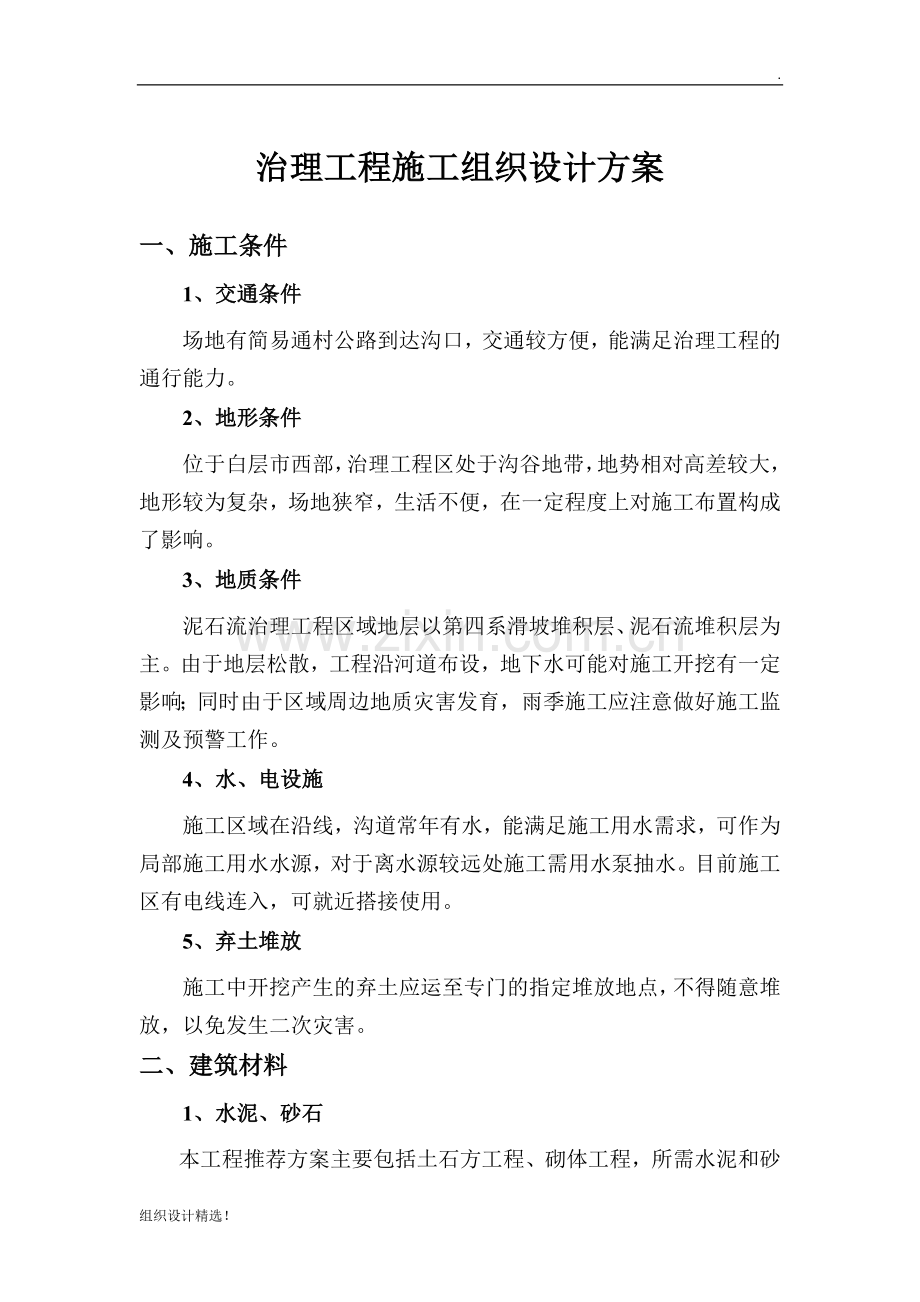

治理工程施工组织设计方案
一、施工条件
1、交通条件
场地有简易通村公路到达沟口,交通较方便,能满足治理工程的通行能力。
2、地形条件
位于白层市西部,治理工程区处于沟谷地带,地势相对高差较大,地形较为复杂,场地狭窄,生活不便,在一定程度上对施工布置构成了影响。
3、地质条件
泥石流治理工程区域地层以第四系滑坡堆积层、泥石流堆积层为主。由于地层松散,工程沿河道布设,地下水可能对施工开挖有一定影响;同时由于区域周边地质灾害发育,雨季施工应注意做好施工监测及预警工作。
4、水、电设施
施工区域在沿线,沟道常年有水,能满足施工用水需求,可作为局部施工用水水源,对于离水源较远处施工需用水泵抽水。目前施工区有电线连入,可就近搭接使用。
5、弃土堆放
施工中开挖产生的弃土应运至专门的指定堆放地点,不得随意堆放,以免发生二次灾害。

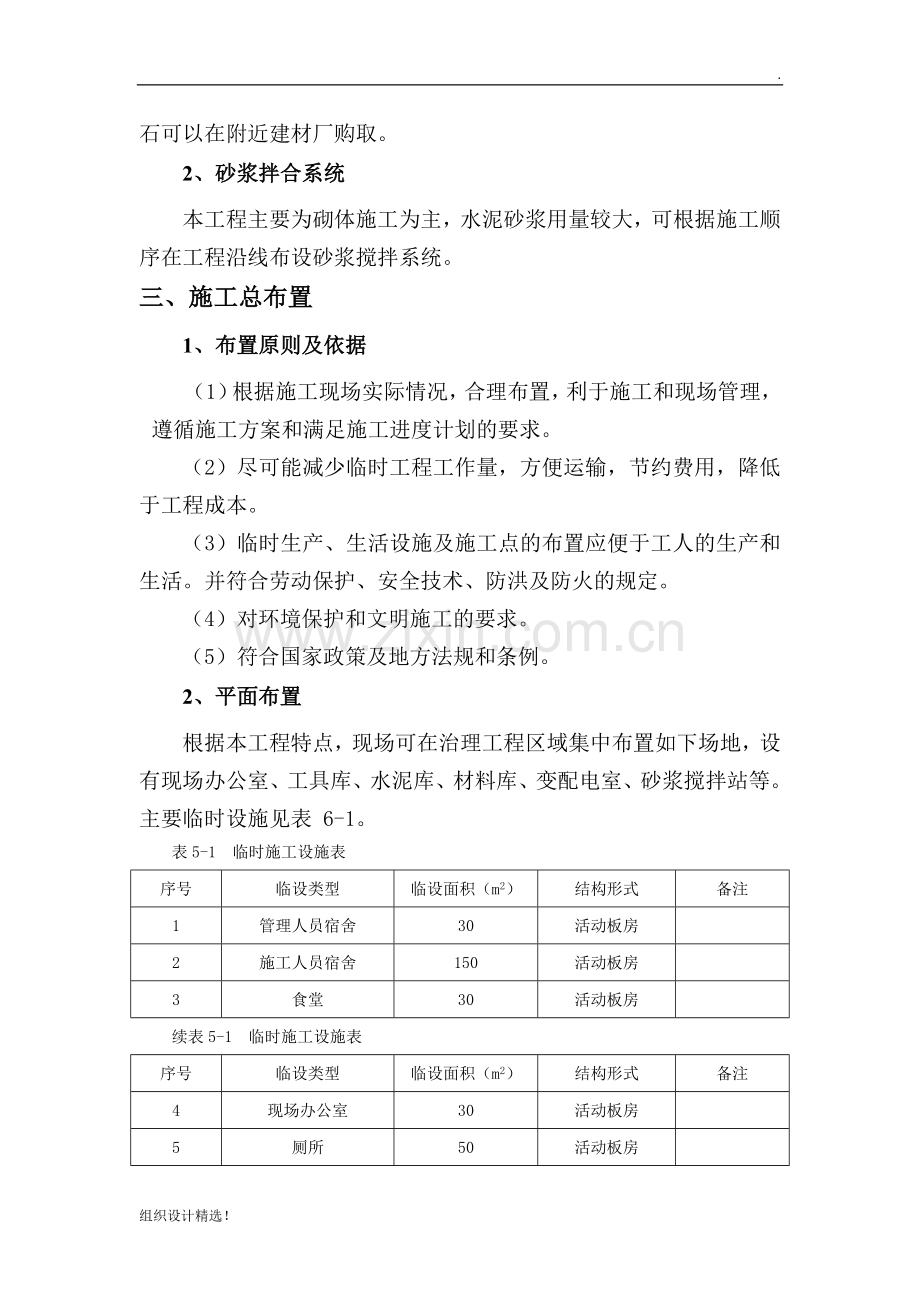

二、建筑材料
1、水泥、砂石
本工程推荐方案主要包括土石方工程、砌体工程,所需水泥和砂石可以在附近建材厂购取。
2、砂浆拌合系统
本工程主要为砌体施工为主,水泥砂浆用量较大,可根据施工顺序在工程沿线布设砂浆搅拌系统。
三、施工总布置
1、布置原则及依据
(1)根据施工现场实际情况,合理布置,利于施工和现场管理,遵循施工方案和满足施工进度计划的要求。
(2)尽可能减少临时工程工作量,方便运输,节约费用,降低于工程成本。
(3)临时生产、生活设施及施工点的布置应便于工人的生产和生活。并符合劳动保护、安全技术、防洪及防火的规定。
(4)对环境保护和文明施工的要求。
(5)符合国家政策及地方法规和条例。
2、平面布置
根据本工程特点,现场可在治理工程区域集中布置如下场地,设有现场办公室、工具库、水泥库、材料库、变配电室、砂浆搅拌站等。主要临时设施见表 6-1。
表5-1 临时施工设施表
序号
临设类型
临设面积(m2)
结构形式
备注
1
管理人员宿舍
30
活动板房
2
施工人员宿舍
150
活动板房
3
食堂
30
活动板房
续表5-1 临时施工设施表
序号
临设类型
临设面积(m2)
结构形式
备注
4
现场办公室
30
活动板房
5
厕所
50
活动板房
6
材料仓库
80
活动板房
四、主要施工方法及施工机械基本要求
本次工程推荐方案主要包括土石方、砌体等工程,主要涉及机械土石方开挖填筑及砌石等方面的施工。
1、施工准备工作
(1)施工前应建立施工预警监测网,特别在雨季施工应和当地气象部门建立 密切的业务联系,以保证施工的安全。
(2)按工程要求进行备料,水泥应在交货时提交质量检测证书并验收入库,专人保管发料。
(3)水泥宜使用普通硅酸盐水泥,严禁使用受潮和过期水泥。
(4)砂石料的杂质和有机质含量应符合《混凝土结构工程施工及验收规范》 有关规定,块石强度不低于设计标准。
2、土石方填筑施工
(1)土方机械作业方法
①推土机
推土机开挖的基本作业是铲土、运土和卸土三个工作行程和空载回驶行驶。 铲土时应根据土质情况,尽量采用最大切土深度在最短距离(6~10m)内完成,以便缩短低速运行时间,然后直接推运到预定地点。上下坡坡度不得超过35度,横坡不得超过10度。几台推土机同时作业,前后距离应大于8m。
在斜坡上,推土机顺下坡方向切土与推,借机械向下的重力作用切土,增大切土深度和运土数量,可提高生产率 30%~40%,但坡度不宜超过15度,避免后退时爬坡困难。无自然坡度时,亦可分段推土,形成下坡送土条件。
②安全措施
Ⅰ)多台机械开挖,挖土机间距应大于 10m。在挖土机工作范围内,不许进行其他作业。挖土应由上而下,逐层进行,严禁先挖坡脚或逆坡挖土。
Ⅱ)挖土方不得在危岩、孤石的下边进行。
Ⅲ)开挖应严格按要求放坡。操作时应随时注意土壁的变动况,如发现有裂纹或部分坍塌现象,应及时进行支撑和放坡,并注意支撑的稳固和土壁的变化。
Ⅳ)机械多台阶同时开挖,应验算边坡的稳定,挖土机离边坡应有一定的安全距离,以防坍方,造成翻机事故。
Ⅴ)分层开挖时上下应先挖好阶梯或支撑靠梯,或开斜坡道,并采取防滑措施,禁止踩踏支撑上下。应设安全栏杆。
Ⅵ)重物距土坡安全距离:汽车不小于 3m;土方堆放不小于 1m,堆土高不超过 1.5m;材料堆放,应不小于 1m。
爆破土石方应遵守爆破作业安全有关规定。
③推土机填土
Ⅰ)填土应由下而上分层铺填,每层虚辅厚度不宜大于 30cm。大坡度堆填土,不得居高临下,不分层次,一次堆填。
Ⅱ)推土机运土回填,可采取分堆集中,一次运送方法,分段距离约为10~15m,以减少运土漏失量。
Ⅲ)土方推至填方部位时,应提起一次铲刀,成堆卸土,并向前行驶0.5~1.0m,利用推土机后退时将土刮平。
Ⅳ)用推土机来回行驶进行碾夺,履带应重叠一半。
Ⅴ)填土程序宜采用纵向铺填顺序,从挖土区段至填土区段,以 40~60 距离为宜。
④、汽车填土
Ⅰ)自卸汽车为成堆卸土,须配以推土机推土、摊平。
Ⅱ)每层的铺土厚度不大于 30~50cm(随选用的压实机具而定)。
Ⅳ)填土可利用汽车行驶作部分压实工作,行车路线须均匀分布于填土层上。
Ⅴ)汽车不能在虚土上行驶,卸土推平和压实工作须采取分段交叉进行。
⑤填土压实方法
Ⅰ)一般要求
A、填土应尽量采用同类土填筑,并宜控制土的含水率在最优含水量范围内。当采用不同的土填筑时,应按土类有规划地分层铺填,将透水性大的土层置于透水性较不的土层之下,不得混杂使用,边坡不得用透水性较小的土封闭,以利水分排除和基土稳定,并避免在填方内形成水囊和产生滑动现象。
B、填土应从低处开始,由下向上整个宽度分层铺填碾压。
C、在地形起伏之处,应做好接槎,修筑 1:2 阶梯形边坡,每台阶高可取50cm、宽 100cm。分段填筑时每层接缝处应作成大于 1:1.5 的斜坡,碾迹重叠0.5~1.0,上下层错缝距离不应小于1m。
D、用运土工具进行压实,运土工具的移动须均匀分布于填筑层的全面,逐次卸土碾压。
Ⅱ)压实排水要求
A、填土层如有地下水或滞水时,应在四周设置排水沟和集水井,将水位降低。
B、已填好的土如遭水浸,应把稀泥铲除后,方能进行下一道工序。
C、填土区应保持一定横坡,或中间稍高两边稍低,以利排水。当天填土,应在当天压实。
3、浆砌石坝体及防洪堤施工
(1)基础槽开挖
①基础槽部分施工采用人工开挖。基础槽由于位于松散堆积体前缘,此施工采用跳跃法分段开挖,每隔 5~10m 为一个开挖段。待第一批基槽施工结束后方可进行第二批基槽的开挖,不能一次全部开挖形成大的临空面,以防止引起松散堆积体失稳。施工前需先清坡,先将附近边坡或表层易滑塌部分土体清除,或填土压实坡脚,切忌坡脚全断面大开挖,确保施工中的坡体稳定和施工安全。浆砌石拦渣坝可全断面开挖。
②基岩开挖可采用人工钻孔破碎法开挖,开挖基本成型后再人工修边至设计尺寸。
③当基槽有少量渗水时,可采用坑内直接排水。
④在开挖过程中,技术人员要下坑进行施工地质编录,进行综合分析,如发现异常情况及时向设计单位汇报,通过设计变更处理。
⑤开挖的弃渣土除用于本工程区回填利用外,其余需运至建设单位指定弃渣场地堆放,不得随意堆放而破坏地质环境,诱发次生灾害,造成二次污染。
(2)浆砌块石拦挡坝施工技术要求
①浆砌块石挡墙的施工必须采用座浆法错缝衬砌。所用砂浆宜采用机械拌合。块石表面应清洗干净,砂浆填塞饱满。
②M10 浆砌块石所用石材,强度不低于 MU32.5。
③浆砌块石挡墙基坑开挖时要做好地面临时排水,保持基坑和坡面干燥。
④墙后填土须采用碎块石土,严禁用粘土夯填,填土须分层填筑夯实,每层填筑厚度50cm。
(3)质量检验
包括原材料质量、墙体位置偏差、墙身断面尺寸、墙底高程、墙体的偏斜、基础地基土等。检查方法为目测、尺检、测量、取样试验等。
①墙体长度和断面必须达到设计要求。
②石材和砂浆强度必须符合设计要求和有关规范的规定。
(4)施工安全技术要求
①严格控制非施工人员进入现场。施工人员进入现场必须戴安全帽及其他必要的安全防护用品。每日开工前必须对施工机具做好检查,维修及安全防护。
②施工区必须设防止地表水、雨水流入的安全设施。严禁向施工区抛掷物品。
③基坑内照明必须采用 36V安全电压。电气设备必须接零接地,并装设漏电保护装置,防止漏电触电事故。
④施工过程中,应做好各种施工和检验记录。对于发生的安全故障及其处理情况,应记录备案。
(5)质量控制及验收标准
①《建筑边坡支护技术规范》(DB50/5018~2001)
②《砌体工程施工验收规范》(GB5020~98)
五、施工进度
1、施工顺序
(1)施工前首先要建立和完善施工监测网,为制定防灾预警方案和工程施工过程中进行反馈设计积累监测数据资料,进行信息化施工。
(2)分段施工拦挡坝工程。
2、施工进度计划
根据本工程的规模、地形地质条件和工程特点,方案施工总进度依据以下原则编制:
(1)由有相关土石方及砌体工程施工经验的专业施工队伍承建施工;
(2)由于各工序施工相对独立,在能全面保证设备、人员、材料的基础上, 施工可全面开展,因此施工进度按施工队伍、机具、原材料及施工水电等的供应保证工程施工需要考虑;
(3)每日作业班数为两班。根据施工进度计划安排,在全面保证设备、人员、材料的基础上,本工程总工期为 180 天,详见表 5-2施工进度安排。
表5-2 施工进度按排
组织设计精选!
展开阅读全文
