收藏 分销(赏)

安置房一期工程临时用水方案.doc

上传人:二*** 文档编号:4830906 上传时间:2024-10-14 格式:DOC 页数:4 大小:32KB
下载 相关 举报
安置房一期工程临时用水方案.doc_第1页
第1页 / 共4页
本文档共4页,全文阅读请下载到手机保存,查看更方便
资源描述

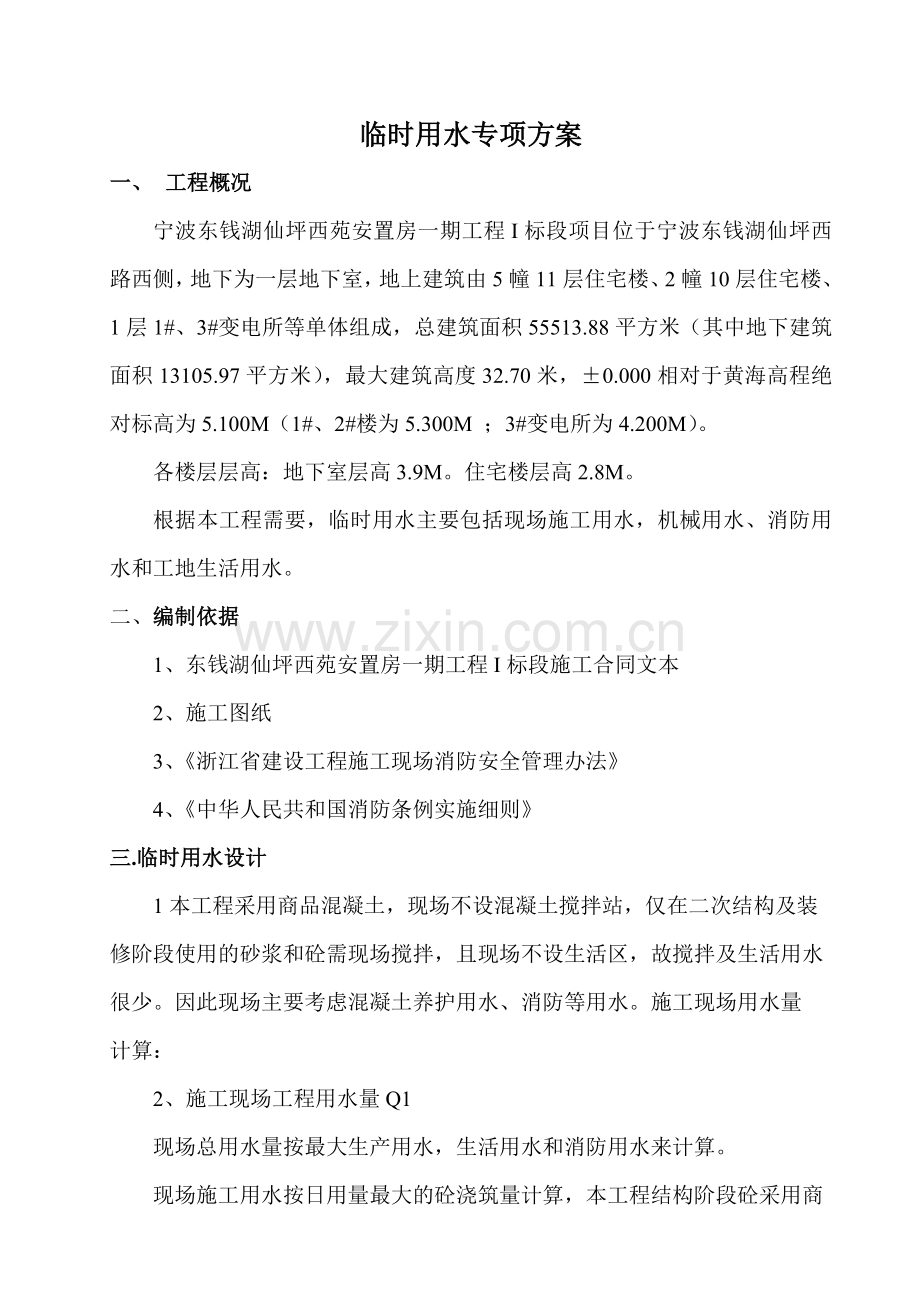

临时用水专项方案 一、 工程概况 宁波东钱湖仙坪西苑安置房一期工程I标段项目位于宁波东钱湖仙坪西路西侧,地下为一层地下室,地上建筑由5幢11层住宅楼、2幢10层住宅楼、1层1#、3#变电所等单体组成,总建筑面积55513.88平方米(其中地下建筑面积13105.97平方米),最大建筑高度32.70米,±0.000相对于黄海高程绝对标高为5.100M(1#、2#楼为5.300M ;3#变电所为4.200M)。 各楼层层高:地下室层高3.9M。住宅楼层高2.8M。 根据本工程需要,临时用水主要包括现场施工用水,机械用水、消防用水和工地生活用水。 二、编制依据 1、东钱湖仙坪西苑安置房一期工程I标段施工合同文本 2、施工图纸 3、《浙江省建设工程施工现场消防安全管理办法》 4、《中华人民共和国消防条例实施细则》 三.临时用水设计 1本工程采用商品混凝土,现场不设混凝土搅拌站,仅在二次结构及装 修阶段使用的砂浆和砼需现场搅拌,且现场不设生活区,故搅拌及生活用水 很少。因此现场主要考虑混凝土养护用水、消防等用水。施工现场用水量 计算: 2、施工现场工程用水量Q1 现场总用水量按最大生产用水,生活用水和消防用水来计算。 现场施工用水按日用量最大的砼浇筑量计算,本工程结构阶段砼采用商 品砼,每小时浇筑量约120 m3 ,所以:施工用水量 Q1=120 m3 ×(400L/m3 + 30L/m3)/3600s=  14.34L/s 其中:400L/m3  ------自然养护砼施工用水参考定额        30L/m3 -------冲洗模板施工用水参考定额 3、施工用水量很小,故忽略不计。 4、施工现场生活用水量,预计高峰期参施工人员300人,每人每天用水 量60L,8小时工作两班倒计算。 Q2=(150人×60L/人×1.5)/(2班×8h×3600s/h)  =1.4L/s   其中:1.5为小时变化系数 5、生活区用水量,以高峰期每天每人用水量100L计算    Q3=(300人×100L/人×2)/(24h×3600s/h) =4.17L/s 6、消防用水量,根据有关临设消防用水标准,消防用水应为Q消=10~ 20L/s   Q总=Q1+Q2+Q3=19.91L/s   Q消›Q总故计算总用水量按最大计算 7.管径计算: D=(1000×3.14×2.5)/(4×19.91)=0.098m 所以选用DN100mm的焊接钢管做为临时主管,可以满足现场施工用水 的需要;消防水管选用DN65mm焊接钢管做为消防水支管;生活用水选用 DN25mm的镀锌支管引入用水区。 施工现场在5公顷之内,按同时发生两次火灾计,取消防用水量Q=10L/S, 则供水管径d=[4Q/(1000x3.14x1.5)]1/2=0.098m,取d=100mm,供水用φ100mm 上水管即可满足要求。 四、供水管线敷设 沿建筑物周圈设直径DN100的给水管以满足消防和施工用水。生活用 水选用给水管管径DN20即满足要求;生产用水:在施工现场各用水点预留 施工生产用水甩口,支管采用DN20焊接钢管,生产用水由支管提供,其阀 口高度为90cm(在楼层中时高度距楼层90cm)。给水管埋深均为900mm。 五、施工现场排水系统布置 施工现场设沉淀池,生产污水需经沉淀后方可排入市政管网,雨水则通 过设置在现场内的排水沟,有组织地排入市政雨水井。生活排水经化粪池沉 淀在排入市政污水管网,每月对沉淀池进行清掏。 现场食堂排水经排水管排水管沟排入食堂外的隔油池经隔油池排入市政 污水管网。 六.消火栓系统 甲方提供水源在该工程东南处引入DN100临时给水管道接至现场消防水 泵房。工作压力0.2MPa 。临时消防管道采用焊接钢管,焊接。管径为DN100.消防管道埋深900mm,现场内设环状消火栓管网系统,现场消防采用地 下式单出口DN65mm消火栓。在现场共设置四个地下式消火栓,以满足现场 消防用水需要。为满足生产及消防用水需要,基础施工阶段,楼周围共设4 根施工用水管(DN20),供现场及地下一层养护;地下一层不设消火栓接口, 直接利用现场的四处地下消火栓即可满足现场及地下室要求。结构施工阶段 在北楼南侧、南楼北侧分别设一根消防立管(DN80)至十一层,每层均设消 火栓、配备25m水龙带,距楼层地面高度为120cm,且栓口向外,出水方向 垂直于墙面呈90度(消防半径不大于50m)。 经消防立管向各楼层供水,以 保证有效的消防半径,并且每一施工层按标准设置消防器材。 装修阶段,根据装修进度拆除临时消防立管,利用室内消火栓系统由室 外水泵接合器甩口处与临时水连接并设控制阀门,保证楼内各层消防用水。 现场临时消防给水管线布置见“施工现场临水平面布置图”。为满足生产消防系 统24小时良好运行,由于市政管网水压是0.2MPa满足不了施工生产、消防 用水。故在西侧河道设高压水泵房。供消防、生产用水,泵房内由两台普频 加压泵供水DN70(一用一备),SGL25-70HY 、用电量11KW、合计22KW, 扬程为70m。(为了不影响施工,管道改装时利用中午或夜间施工以保证施工 用水正常使用) 七、节水措施 1、所有临时用水点均采用节水龙头。 2、所有管道相接处要严密,以防漏水。 3、现场由机修人员专人负责,发现水阀和水龙头滴水、漏水现象及时修 理。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
