收藏 分销(赏)

工程质量监督标准化格式手册.doc

上传人:精*** 文档编号:4769557 上传时间:2024-10-12 格式:DOC 页数:49 大小:230KB
下载 相关 举报
工程质量监督标准化格式手册.doc_第1页
第1页 / 共49页
工程质量监督标准化格式手册.doc_第2页
第2页 / 共49页
工程质量监督标准化格式手册.doc_第3页
第3页 / 共49页
工程质量监督标准化格式手册.doc_第4页
第4页 / 共49页
工程质量监督标准化格式手册.doc_第5页
第5页 / 共49页
点击查看更多>>
资源描述

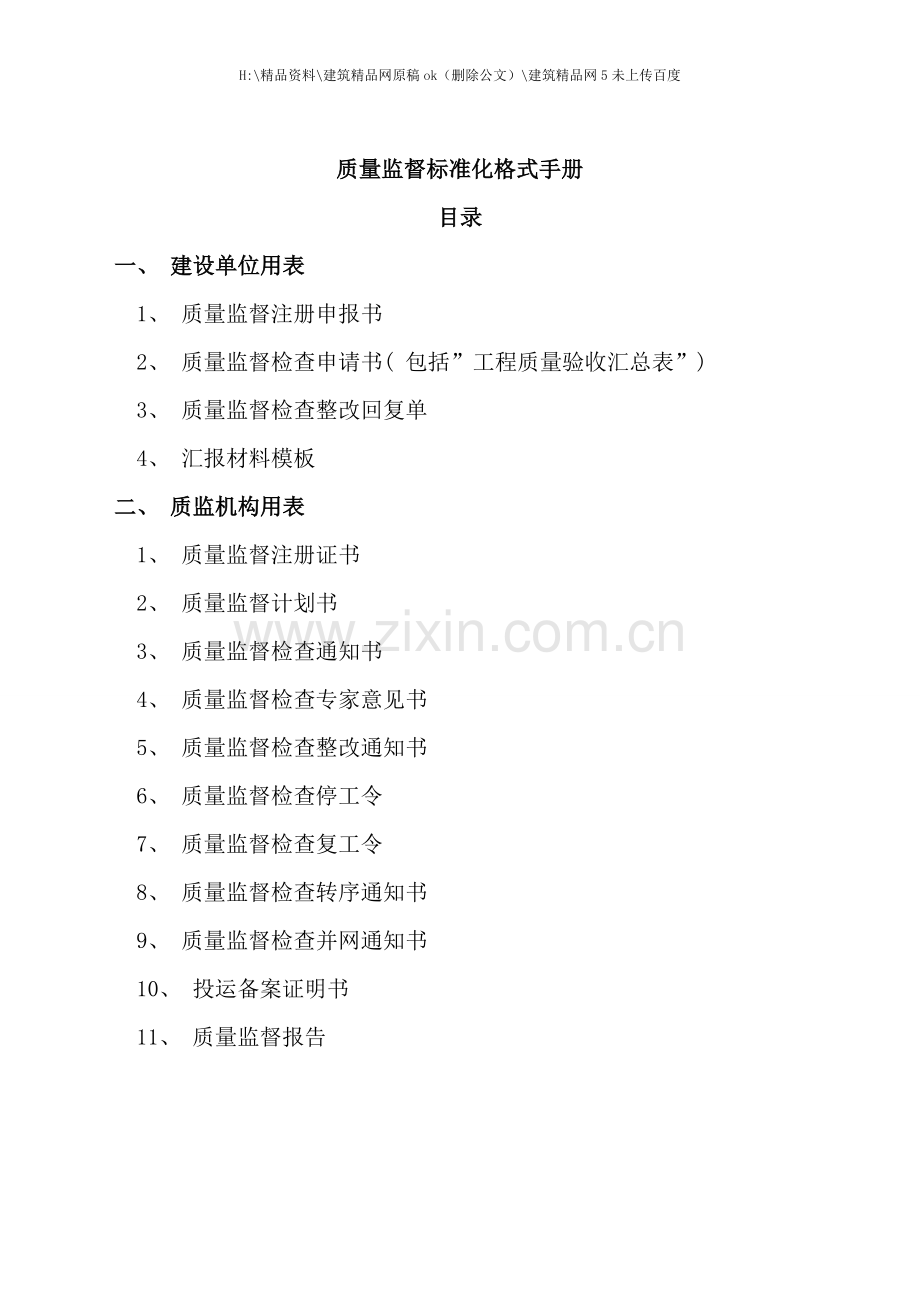

1、H:精品资料建筑精品网原稿ok(删除公文)建筑精品网5未上传百度质量监督标准化格式手册目录一、 建设单位用表 1、 质量监督注册申报书 2、 质量监督检查申请书( 包括”工程质量验收汇总表”) 3、 质量监督检查整改回复单 4、 汇报材料模板二、 质监机构用表 1、 质量监督注册证书 2、 质量监督计划书 3、 质量监督检查通知书 4、 质量监督检查专家意见书 5、 质量监督检查整改通知书 6、 质量监督检查停工令 7、 质量监督检查复工令 8、 质量监督检查转序通知书 9、 质量监督检查并网通知书 10、 投运备案证明书 11、 质量监督报告按照编号规划进行编号如: 晋电质监网注字号 注册登

2、记号: 电力工程质量监督注册申报书以核准文件中工程名称为准, 输变电工程尽量以一个工程进行申报工程名称: 为工程建设管理单位申报单位: (盖章) 申报日期应在工程开工前申报 年 月 日填 写 说 明一、 本申报书一式叁份, 封面应加盖申报单位公章; 二、 参建各单位信息应如实填写, 如标段(监理、 施工单位等)较多时, 可续行填写; 三、 审查意见应由建设单位法人代表签字确认; 四、 应报验的资料清单: 1、 项目核准或批准建设文件复印件; 2、 勘察、 设计、 施工、 监理、 调试、 运行等单位的资质证书(或证明)复印件; 3、 检测单位资质证明复印件; 4、 勘察、 设计、 施工、 监理、

3、 调试、 运行等单位主要管理人员的执业资格证书(或证明)复印件; 工程名称项目核准(审批)文号工程地址 省(自治区、 直辖市) 市(县) 申报单位通讯地址邮编法人代表电话手 机联系人职务手 机电子邮箱电话传 真投资主体及比例建设规模主设备概况设备名称生产厂商设备型号主变压器电抗器断路器(GIS)线路杆塔导线金具关键节点工期 时 间开工 年 月 日基础完成/铁塔组立土建交安/铁塔架线竣工项 目 责 任 主 体建设单位项目负责人电话手机项目管理公司资质证书编 号项目经理手机资格证书编 号监理单位施工监理资质证书编 号监理范围总监手机资格证书编 号设计监理资质证书编 号总监手机资格证书编 号总承包单

4、位资质证书编 号项目经理手机资格证书编 号勘察单位资质证书编 号项目经理手机资格证书编 号设计单位资质证书编 号项目经理手机资格证书编 号施工单位地基处理资质证书编 号项目经理手机资格证书编 号A标资质证书编 号施工范围项 目 责 任 主 体项目经理手机资格证书编 号B标资质证书编 号施工范围项目经理手机资格证书编 号C标资质证书编 号施工范围项目经理手机资格证书编 号调试单位资质证书编 号项目经理手机资格证书编 号试验检测单位金属资质证书编 号负责人手机资格证书编 号土建资质证书编 号负责人手机资格证书编 号电气资质证书编 号负责人手机资格证书编 号运行单位负责人手机审查意见建设单位法人代表

5、(签字): 年 月 日参建单位可根据工程实际情况进行增减电力工程质量监督注册证书 : (建设单位)经审查, 你单位提交的 工程质量监督注册申报资料符合规定, 现予注册登记, 由(质监机构) 负责对该工程实施质量监督管理。注册登记号: (盖章) 年 月 日 注: 本表一式两份, 正本建设单位留存, 副本质监机构留存电力工程质量监督检查计划书 : 根据电网工程质量监督检查实施管理程序和电力工程质量监督检查大纲要求, 我站将对 工程进行阶段性质量监督转序检查和定期、 专项的质量监督巡视检查, 并抽查复核验收结论。工程质量监督检查阶段划分如下: 变电站、 线路工程应分别制定监督检查计划1、 2、 3、

6、 应为质监机构专职人员联系人: 联系方式: 电话 手机 传真 邮箱 (盖章)年 月 日注: 本表一式两份, 建设单位、 质监机构各执一份提交申请时必须连同( 附件1) 一起提交电力工程质量监督检查申请书工程名称注册登记号监检阶段( 根据监督检查计划书填写) 是否已验收申请单位申请质监 时间( 提前一周申请) 联系人职务手 机电子邮箱电话传 真本阶段待检情况简介 工程形象进度: 本次监检范围: 监检范围内工程已按设计施工完毕, 并由建立、 建设单位 , 验收结论明确。 上阶段监检提出问题已全部整改闭环, 具备申请本阶段质量监督检查的条件。附件1xx工程质量验收汇总表序号单位工程名称分部工程分项工

7、程检验批/单元工程合格率合计建设单位: ( 项目经理) 年 月 日设计单位: ( 项目设总) 年 月 日监理单位: ( 项目总监) 年 月 日施工单位: ( 项目经理) 年 月 日XXXXXXXXXXXXXXXXXXXXXXXX工程XXXXX阶段质量监督检查建设管理工作汇报( 字体: 仿宋二号加粗) 建设单位名称( 盖章) XXXX年XX月XX日( 字体: 仿宋三号加粗) 工程填写说明: 按总工程项目名称填写, 不分变电站、 线路、 间隔。阶段划分说明: 变电工程: 首次、 主体结构施工前、 电气设备安装前、 投运前线路工程: 首次、 杆塔组立前、 架线前、 投运前( 本页仅作为说明使用, 汇

8、报材料中无此页) 审批: ( 分管领导签名) ( 仿宋三号加粗) 校核: ( 项目经理签名) ( 仿宋三号加粗) 编写: ( 手工签名) ( 仿宋三号加粗) 一、 工程概况1、 工程规模 ( 含主要工程量) 2、 工程参建单位( 项目法人、 项目管理单位、 监理单位、 施工单位、 运行单位) 二、 工程建设质量目标三、 工程进度( 里程碑进度计划和实际进度控制) 四、 工程质量管理情况( 组织机构设置及人员配备、 管理工作指导思想和工作原则、 策划文件编制和执行情况、 质量的控制情况、 强制性条文及质量通病防治情况) 五、 过程问题及经验教训( 工程管理过程中发生的质量问题和处理结果、 遗留问

9、题和处理计划、 经验教训和改进措施) 六、 业主项目部中间验收( 或建设单位竣工验收) 及缺陷处理情况 ( 验收后, 分部、 单位或总体工程质量目标实现情况, 是否具备质监条件) ( 正文均为仿宋三号) 建设单位用表4之运行单位汇报模板XXXXXXXXXXXXXXXXXXXXXXXX工程启动前阶段质量监督检查生产准备工作汇报( 字体: 仿宋二号加粗) 生产单位名称( 盖章) XXXX年XX月XX日( 字体: 仿宋三号加粗) 工程划分说明: XXX变电站工程、 XXX-XXX输电线路工程、 XXX间隔工程( 本页仅作为说明使用, 汇报材料中无此页) 批准: ( 分管领导签名) ( 仿宋三号加粗)

10、 审核: ( 手工签名) ( 仿宋三号加粗) 编制: ( 手工签名) ( 仿宋三号加粗) 一、 生产准备情况1、 生产机构设置、 人员配备、 培训及持证上岗情况2、 运规、 制度、 培训资料编印及执行情况3、 工器具、 备品备件等准备情况二、 工程验收中存在问题及建议( 正文均为仿宋三号) 建设单位用表4之设计单位汇报模板XXXXXXXXXXXXXXXXXXXXXXXX工程XXXXX阶段质量监督检查设计工作汇报( 字体: 仿宋二号加粗) 设计单位名称( 盖章) XXXX年XX月XX日( 字体: 仿宋三号加粗) 工程填写说明: 按总工程项目名称填写, 不分变电站、 线路、 间隔。阶段划分说明:

11、变电工程: 首次、 主体结构施工前、 电气设备安装前、 投运前线路工程: 首次、 杆塔组立前、 架线前、 投运前( 本页仅作为说明使用, 汇报材料中无此页) 批准: ( 总工签名) ( 仿宋三号加粗) 审核: ( 设总签名) ( 仿宋三号加粗) 编制: ( 主设人签名) ( 仿宋三号加粗) 一、 工程概况 ( 含主要工程量、 技术特点、 主要设计指导思想、 图纸交付情况及参建单位) 二、 工程质量目标 ( 建设质量目标、 设计质量目标) 三、 设计质量控制1、 质量管理体系建设情况2、 过程质量管理3、 五新应用4、 强制性条文执行5、 质量通病防治6、 标准工艺应用7、 技术供应和工代现场服

12、务四、 设计变更情况( 含发生的重大设计变更和处理结果, 遗留设计问题和处理计划, 设计变更统计和原因分析及改进措施。) 五、 工程质量与设计规定符合性的评估( 正文均为仿宋三号) 建设单位用表4之施工单位汇报模板XXXXXXXXXXXXXXXXXXXXXXXX工程XXXXX阶段质量监督检查XX施工工作汇报( 字体: 仿宋二号加粗) 施工单位名称( 盖章) XXXX年XX月XX日( 字体: 仿宋三号加粗) 工程填写说明: 按总工程项目名称填写, 不分变电站、 线路、 间隔。阶段划分说明: 变电工程: 首次、 主体结构施工前、 电气设备安装前、 投运前线路工程: 首次、 杆塔组立前、 架线前、

13、投运前施工划分说明: 分为土建、 电气安装、 线路、 XX间隔( 本页仅作为说明使用, 汇报材料中无此页) 批准: ( 分管领导签名) ( 仿宋三号加粗) 审核: ( 项目经理签名) ( 仿宋三号加粗) 编制: ( 手工签名) ( 仿宋三号加粗) 一、 工程概况3、 工程规模 ( 含主要工程量) 4、 工程参建单位( 项目法人、 项目管理单位、 监理单位、 施工单位、 运行单位) 二、 工程建设质量目标 ( 与建设单位要求相一致) 一、 质量管理机构和人员配备二、 工程进度情况五、 施工质量管控情况1、 质量管理制度建设情况2、 计量检测器具、 原材料、 特殊人员管理3、 成品及报验管理4、

14、施工过程质量控制 ( 按分部工程或单位工程分开描述,总结过程问题、 经验教训和改进措施) 六、 强制性条文执行情况七、 质量通病防治措施及落实情况六、 三检情况及缺陷处理结果 ( 明确三检时间、 抽检率、 检验项目等数据, 说明缺陷处理情况、 遗留问题及处理计划) 七、 自评价( 分部、 单位或总体工程质量目标实现情况, 是否具备质监条件) ( 正文均为仿宋三号) 建设单位用表4之监理单位汇报模板XXXXXXXXXXXXXXXXXXXXXXXX工程XXXXX阶段质量监督检查监理工作汇报( 字体: 仿宋二号加粗) 监理单位名称( 盖章) XXXX年XX月XX日( 字体: 仿宋三号加粗) 工程填写

15、说明: 按总工程项目名称填写, 不分变电站、 线路、 间隔。阶段划分说明: 变电工程: 首次、 主体结构施工前、 电气设备安装前、 投运前线路工程: 首次、 杆塔组立前、 架线前、 投运前( 本页仅作为说明使用, 汇报材料中无此页) 批准: ( 分管领导签名) ( 仿宋三号加粗) 审核: ( 项目总监签名) ( 仿宋三号加粗) 编写: ( 手工签名) ( 仿宋三号加粗) 一、 工程概况二、 工程规模 ( 含主要工程量) 三、 工程参建单位( 项目法人、 项目管理单位、 监理单位、 施工单位、 运行单位) 四、 工程建设质量目标 ( 与建设单位要求相一致) 五、 质量管理机构和人员配备六、 工程

16、进度情况七、 工程质量监理情况1、 质量管理制度建设情况2、 工程( 分部或单位) 前期监理工作情况( 监理岗前培训, 图纸会审及设计交底, 相关单位、 人员资质、 各项措施方案、 设备材料进场及各阶段检查、 申请等文件审核情况) 3、 过程质量监理( 按分部工程或单位工程分开描述,以数据为主论述工序检查、 见证、 旁站、 巡视、 平行检验等工作开展情况, 总结过程问题、 经验教训和改进措施) 八、 强制性条文执行检查情况九、 质量通病防治措施检查情况十、 监理初检及缺陷处理情况( 明确初检时间、 抽检率、 检验项目等数据, 说明缺陷处理情况、 遗留问题及处理计划) 十一、 工程( 单位、 分

17、部) 质量结论( 分部、 单位或总体工程质量目标实现情况, 是否具备质监条件) ( 正文均为仿宋三号) 山西省电力建设工程质量监督中心站Shanxi Electric Power Construction Quality Supervision Center传真: 地址: 发至( To) : 发件人( From) : 部门( Dept) : 部门( Dept) : 收件人( Attn) : 签发人( Approved by) : 传真号( Fax) : 编号( Ref) : 抄送( To) : 各监理、 设计、 施工日期( Date) : 关于对 工程质量监督检查的通知山西省电力公司建设管理中

18、心: 根据电力建设工程质量监督规定( 暂行) ( 版) 、 电力建设工程质量监督检查典型大纲及你单位的质量监督检查申请, 定于 年 月 日对 工程( 注册编号: ) 阶段质量监督检查, 现将有关事项通知如下: 三、 监督检查内容 、 抽查工程建设各责任主体( 建设、 监理、 设计、 施工、 运行单位) 质量行为到位情况。、 抽查变电站及线路工程已完工程项目文件同步性、 真实性、 有效性以及质量验收和闭环情况。、 抽测变电站及线路工程的实体质量。二、 检查日程及会议安排日期时间安排议程安排主要内容地点备注汇报会1、 中心站介绍质监领导组及专家组成员; 2、 建设单位介绍参会人员; 3、 各单位汇

19、报: 建设、 设计、 监理、 施工、 运行单位; 4、 日程安排、 专家组分工及检查相关要求。现场会议室现场检查分组检查资料检查会议室专家组内议总结会1、 各小组通报检查情况; 2、 专家组长宣读专家意见书; 3、 各单位发言; 4、 中心站领导总结讲话会议室注: 时间能够根据现场实际情况做相关调整; 具体安排能够根据现场需要进行分组开展工作。三、 监检组成员序号姓名专业联系方式备注四、 有关要求、 请工程建设各责任主体( 建设、 监理、 设计、 施工、 单位) 写好自检报告, 主要汇报各责任主体竣工验收情况及现场质量控制情况, 所有汇报材料加盖项目部公章汇集成册。 、 请工程建设各责任主体及

20、有关机构按相关”工程质量监督检查大纲”的要求, 在现场做好资料准备; 派现场专业人员配合检查组进行质量监督检查。 、 现场会务工作务求高效、 从简, 午、 晚餐安排在相关项目部食堂; 住宿就近安排; 会议安排在相应项目部会议室。 联系人: 电力工程质量监督检查专家意见书质量监督机构: 工程名称注册登记号监检阶段监检方式抽查验证建设单位 监理单位施工单位设计单位调试单位运行单位工程主要形象进度: 整改项目: 建设单位负责以上问题的整改闭环, 并报中心站备案。建议: ( 可根据工程检查情况实际填写, 没有填”无”) 专家组评价意见: ( 从质量行为到位情况、 工程实体情况、 工程资料情况进行评价)

21、 专家组结论: 经抽查验证, 建设、 监理单位验收结论属实, 经过本阶段质量监督检查, 整改项目整改闭环后, 可转入下一阶段工序。专家组长: 成员: ( 专家组全员签字) 年 月 日 建设单位项目负责人: 年 月 日 注: 一式四份, 质量监督机构及项目法人单位(建设单位)各执二份。电力工程质量监督检查整改通知书质量监督机构: 工程名称注册登记号监检阶段监检日期建设单位项目负责人监理单位总监设计单位设总施工单位项目经理调试单位项目经理运行单位负责人 整改内容: 根据专家组检查意见, .经研究.工程.(阶段)验收结论无效, 请尽快整改, 并重新组织验收。 质监中心站监督负责人: ( 盖章) 年

22、月 日 建设单位项目负责人: 年 月 日 注: 一式二份, 质量监督机构及项目法人单位(建设单位)各执一份。附表7电力工程质量监督检查整改回复单工程名称注册登记号监检阶段监检日期整改项目整改情况整改人员检查人员1234567按照专家意见书逐条整改回复, 不得增减8建设单位 项目负责人: 年 月 日监理单位总监: 年 月 日整改、 检查人员签字必须为手签勘察、 设计单位项目经理: 年 月 日施工单位项目经理: 年 月 日调试单位项目经理: 年 月 日运行单位负责人: 年 月 日电力工程质量监督检查停工令质量监督机构: 工程名称注册登记号监检阶段监检日期建设单位项目负责人监理单位总 监设计单位设

23、总施工单位项目经理调试单位项目经理 根据专家组检查意见, .经研究.工程责令停工整改。待整改闭环, 经检查合格方可复工。质监中心站负责人: ( 盖章) 年 月 日 建设单位项目负责人: 年 月 日 注: 一式二份, 质量监督机构及项目法人单位(建设单位)各执一份。附表9电力工程质量监督检查复工令质量监督机构: 工程名称注册登记号监检阶段监检日期建设单位项目负责人监理单位总 监设计单位项目经理施工单位项目经理调试单位项目经理 经检查.工程.可予复工。质监中心站负责人: ( 盖章) 年 月 日 建设单位项目负责人: 年 月 日 注: 一式二份, 质量监督机构及项目法人单位( 建设单位)各执一份。附

24、表10电力工程质量监督检查转序通知书注册登记号: : 根据你单位申请, 按照电力工程质量监督检查大纲规定, 经抽查复核, 验收程序符合规定, 验收结论属实, 工程项目 阶段经过质量监督检查, 可转入下阶段工序。特此通知 ( 盖章) 年 月 日 附表11电力工程质量监督检查并网通知书注册登记号: : 由 组织, 根据 电力工程质量监督检查大纲 规定, 经检查复核, 工程项目 阶段经过质量监督检查, 同意办理并网手续。特此通知 ( 盖章) 年 月 日 附表12电力工程质量监督投运备案证明书质监备字20 号 根据建设工程质量管理条例和电力工程质量监督检查实施管理程序等有关规定要求, 工程 机组已经质

25、量监督注册, 阶段性质量监督检查完整、 闭环, 竣工验收备案文件齐全、 符合要求, 特予以备案。发证单位: ( 盖章) 年 月 日输变电工程质量监督检查报告 工程项目 监检机构 年 月 日 一、 工程概况: ( 工程建设规模、 工程形象进度) kV变电站工程: 全站总征地面积 公顷, 围墙内占地面积 公顷, 全站总建筑面积 平方米, 其中主控综合楼建筑面积 平方米。主变压器: 本期安装 MVA主变压器 台, 采用 变压器, 本期出线规模: , 本期无功补偿: 。 电气主接线: 配电装置: 220kV线路工程:1、 线路工程, 线路全长 km( 其中双回路: , 单回路: ) 。全线新建铁塔 基

26、( 其中双回路铁塔 基, 单回路铁塔 基) 。导线采用 。地线 根采用 , 另 根采用 。( 附带多条线路填写格式如上) 变电站工程于 年 月 日正式开工, 年 月 日进行土建交付安装, 年 月 日正式投产运行。线路工程于 年 月 日正式开工, 年 月 日进行组塔施工, 年 月 日进行架线施工, 年 月 日正式投产运行。 二、 参建责任主体: 责任主体单位建设单位项目负责人监理单位项目总监设计单位项目设总施工单位项目经理运行单位三、 监检简况( 工程注册申报和注册情况、 阶段性监督检查情况、 整改闭环情况、 竣工验收和竣工备案情况) 工程于 年 月 日在 申请质量监督注册, 注册登记号: ,

27、项目核准文号: 工程于 年 月 日正式开工, 年 月 日正式投产运行, 在此期间中心站根据电力建设工程质量监督规定( 暂行) 、 电力建设工程质量监督检查典型大纲的要求及建设单位提交的质量监督检查申请, 共组织专家对该工程进行了 次阶段性质量监督检查, 其中变电站工程( 基础阶段、 土建交安前阶段、 投运前阶段) , 线路工程( 组塔前阶段、 导、 地线架设前阶段、 投运前阶段) , 共发现需整改问题: 变电站工程( 实体部分 项、 资料部分 项) , 线路工程( 实体部分 项、 资料部分 项) , 其中主要问题有以下几项: 变电站部分: 线路部分: 工程于 年 月 日成立工程启动委员会并进行

28、竣工验收, 验收结果合格。 工程于 年 月 日提交了竣工资料, 准予备案。 四、 综合评价: 监检认为, 输变电工程建设各项审批程序和文件齐全、 有效, 工程质量目标明确。在建设单位的有效领导、 组织、 监督和协调下, 各单位团结一致、 积极配合, 保证了工程建设质量。工程各参建单位资质与所承担任务相符, 工程各参建单位项目部质量管理体系基本健全, 机构设置合理, 人员数量及资质满足工程要求, 质量责任明确, 质量行为比较规范, 工程质量处于受控状态。已按设计文件施工完毕, 铁塔各部位安装符合设计要求, 铁塔倾斜控制、 螺栓紧固率达到规范要求; 已按设计文件施工完毕, 混凝土内实外光; 电气安

29、装工艺观感较好, 电缆敷设规范整齐。输变电工程, 施工资料、 厂家文件、 质量验收签证等质量行为控制资料和主要工程技术资料基本准确、 工整。各主要技术资料审批程序符合要求; 施工组织设计、 作业指导书经批准后执行, 技术交底认真, 签字手续齐全; 设计变更、 变更设计和材料代用手续齐全, 质量验收能按计划执行, 资料齐全; 各项材质证明、 产品合格证书齐全, 主要施工技术记录齐全, 跟踪管理台帐比较健全。能反映实物质量状况和质量控制过程。监检过程中所发现需整改问题, 业主、 施工、 监理单位已在规定时间内整改完毕, 并将整改回复单报送中心站备案。在工程建设期间, 各参建主体行为到位; 未发现有重大质量问题, 质量管控及时、 有效, 工程投运后运行正常, 未发生质量事故。各阶段质量监督检查过程中提出的需整改问题已全部整改闭环, 并报 备案

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
