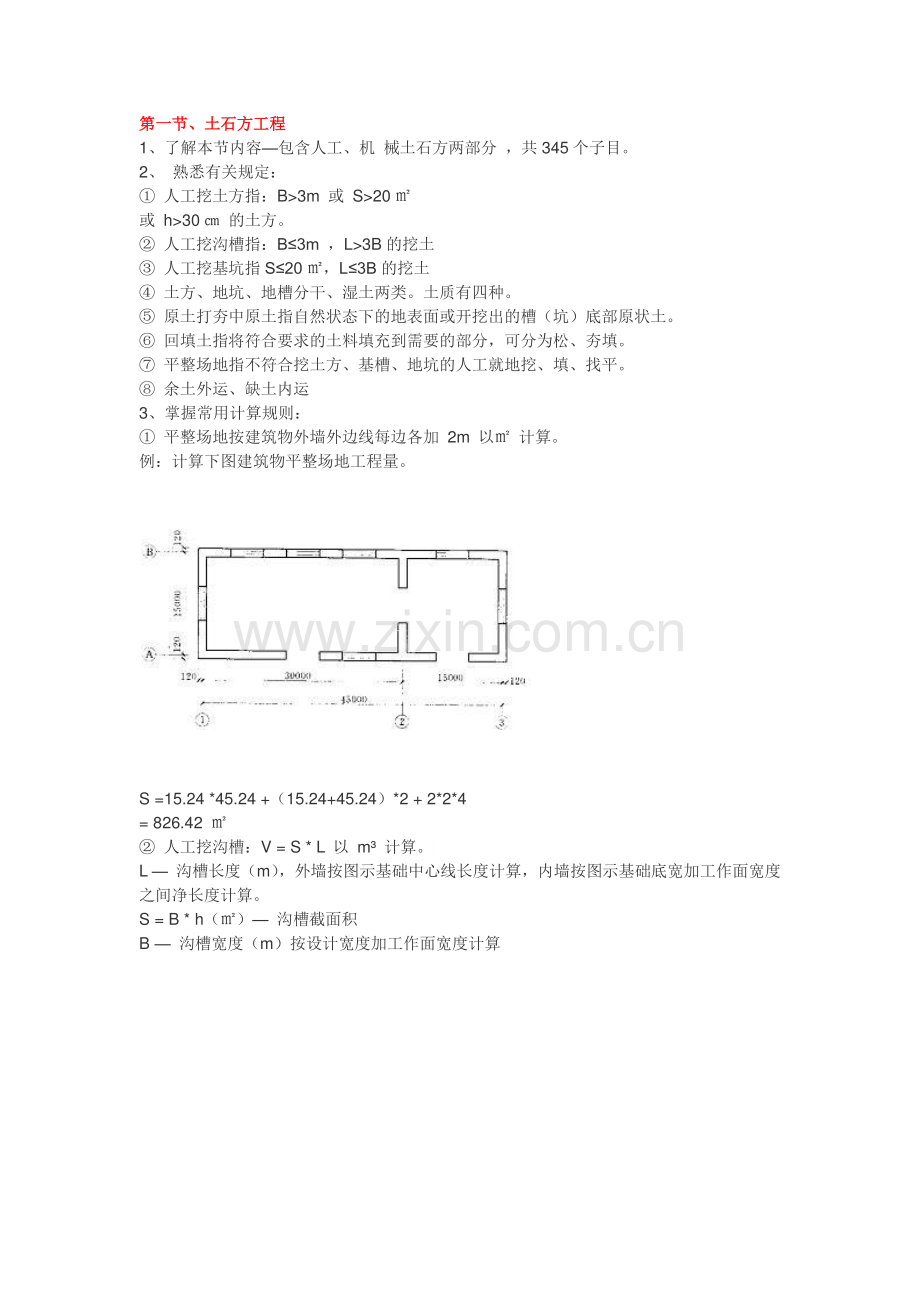

1、第一节、土石方工程第一节、土石方工程 1、了解本节内容包含人工、机 械土石方两部分,共 345 个子目。2、熟悉有关规定:人工挖土方指:B3m 或 S20 或 h30 的土方。人工挖沟槽指:B3m,L3B 的挖土 人工挖基坑指 S20,L3B 的挖土 土方、地坑、地槽分干、湿土两类。土质有四种。原土打夯中原土指自然状态下的地表面或开挖出的槽(坑)底部原状土。回填土指将符合要求的土料填充到需要的部分,可分为松、夯填。平整场地指不符合挖土方、基槽、地坑的人工就地挖、填、找平。余土外运、缺土内运 3、掌握常用计算规则:平整场地按建筑物外墙外边线每边各加 2m 以 计算。例:计算下图建筑物平整场地工程
2、量。S=15.24*45.24+(15.24+45.24)*2+2*2*4=826.42 人工挖沟槽:V=S*L 以 m 计算。L 沟槽长度(m),外墙按图示基础中心线长度计算,内墙按图示基础底宽加工作面宽度之间净长度计算。S=B*h()沟槽截面积 B 沟槽宽度(m)按设计宽度加工作面宽度计算 人工挖三类土,深度超过 1.5 m,放坡系数=0.33 C 工作面宽度,砖基础每边:200 ,混凝土 基础每边:300 h 挖土高度,自垫层下表面至设计室外地坪标高。人工挖基坑:按基坑体积计算。长方体 V=abh 倒圆台=h/3 h(R+r +rR)倒棱台=h/6 AB+(A+a)(B+b)+ab 回填
3、土按体积计算。基槽、坑回填土体积=挖土体积-设计室外地坪以下埋设的体积(包括基础垫层、柱、墙基础及柱等)室内回填土体积按主墙间净面积乘填土厚度计算,不扣除附垛及附墙烟囱等体积 运土工程量=挖土工程量 回填土工程量。计算结果是+,表示 余土外运-,表示 缺土内运 4、工程量计算实例:例 1:某建筑物的基础图如下,图中轴线为墙中心线,墙体为普通黏土实心一砖墙,室外地面标高为-0.2m,室外地坪以下埋设的基础体积为22.23m 求该基础挖地槽、回填土的工程量(类干土)解:h=2.5 0.2=2.3 m 1.5 m 所以,要放坡 工作面宽度 c=200 mm 放坡系数 k=0.33 开挖断面上宽度 B
4、=a+2c+2kh=0.7+2*0.2+2*0.33*2.3=2.618 m 开挖断面下宽度 b=a+2c=0.7+2*0.2=1.1 m 沟槽断面积 S=(B+b)*h 2=(2.618+1.1)*2.3 2 =4.2757 m 外墙沟槽长度=(8+6)*2=28 m 内墙沟槽长度=6-(0.24+2*0.0625+2*0.2)=5.235 m 挖基槽 V=S*L=4.2757*(28+5.235)=142.10 m 回填土 V=挖沟槽体积 埋设的基础体积=142.10 22.23=119.87 m 例 2:某建筑物的基础图如下,图中轴线为墙中心线,墙体为普通黏土实心一砖墙,室外地面标高为-
5、0.3m,求该基础人工挖土的工程量(类干土)解:h=2.5+0.1 0.3=2.3 m 1.5 m 放坡 k=0.33 c=300 mm(1)基坑挖土计算 J1 开挖断面上底宽 b=a+2c+2kh=(0.8*2+0.1*2)+2*0.3+2*0.33*2.3=3.918m 开挖断面下底宽 B=a+2c=1.8+2*0.3=2.4 m J1 基坑挖土 V=h/6AB+(A+a)(B+b)+ab=h/6=2.3/63.918+(3.918+2.4)+2.4 =23.394 m J2 开挖断面上底宽 b=a+2c+2kh=(1.05*2+0.1*2)+2*0.33*2.3=4.418 m 开挖断面
6、下底宽 B=a+2c=2.3+2*0.3=2.9 m J2 基坑挖土 V=h/6AB+(A+a)(B+b)+ab=h/6=2.3/64.418+(4.418+2.9)+2.9 =31.235 m 基坑挖土 V=4V+2V=4*23.394+2*31.235=156.05 m (2)沟槽挖土计算 开挖断面上底宽 b=a+2c+2kh=0.7+2*0.3+2*0.33*(2.5 0.3)=2.752m 开挖断面下底宽 B=a+2c=0.7+2*0.3=1.3 m 沟槽长度=2*(8 2.2 2.7)+2*(6 2*1.18)+(6-2*1.43)=16.62 m 沟槽挖土 V=(2.752+1.3
7、)*2.2*16.62=74.08 m 答:该基础挖基坑土 156.05 m ;挖沟槽土 74.08 m .第二节第二节 打桩及基础垫层工程打桩及基础垫层工程 1、了解本节内容 分打桩及基础垫层两个部分,共 122 个子目。2、熟悉有关规定:本节适用于一般工业与民用建筑工程的桩基础,不适用于水工建筑、公路、桥梁工程,不适用于支架上、室内打桩。打桩机的类别、规格,土壤级别在执行中不换算。单位工程的打桩工程量小于规定数量时,其人工、机械*1.25 现场实际发生打桩、送桩后场地隆起土的清除及填桩孔的处理要另行计算。送桩:利用打桩机械和送桩器将预制桩打(或送)至地下设计要求的位置,这一过程称此。接桩:
8、按设计要求,按桩的总长分节预制,运至现场先将第一根桩打入,将第二根桩垂直吊起和第一根桩相连接后再继续打桩,这一过程称此。胶泥接桩断面定额按 400*400 mm 编制,断面不同时胶泥按比例调整,其他不变。混凝土垫层厚度在 15 cm 以内,按本节垫层项目执行,大于时按混凝土基础相应项目执行。3、掌握常用计算规则:打预制钢筋混凝土桩按其体积计算。V=S*L L 设计桩长(包括桩尖,不扣除桩尖虚体积)S 桩截面面积。管桩空心部分应扣除,若设计 要求灌注填充材料,另行计算。接桩 按每个接头计算。送桩 V=S*L 计算。S 桩截面面积。L 桩顶面至自然地坪+500 mm 灌注混凝土桩使用预制钢筋混凝土
9、桩尖时,单、复打桩工程量按体积计算。V=S*L S 标准管外径的截面面积。L 设计桩长(不包括预制桩尖)+250 mm 预制桩尖 按个数计算,每只综合单价为 30 元。基础垫层 按体积计算。V=S*L S 图示垫层断面面积 L 垫层长度。外墙长度按 外墙中心线长度计算 内墙长度按 内墙基础垫层间净长计算 4、工程量计算实例:例 1、某单位工程基础如图所示,设计 为钢筋砼预制方桩,截面为 350*350mm,每根桩长 18m,共 180 根。桩顶面标高 0.6m,静力压桩机施工,胶泥接桩。计算打桩、接桩、送桩工程量,并据 计价表套价。(不考虑价差)解:(1)计算工程量 打桩:V=0.35*0.3
10、5*18*180=396.9 接桩:n=2*180=360 个 送桩:V=0.35*0.35*(3-0.6+0.5*180=63.95m (2)套价 228 换:28.54-25.94+350*350/400*400*3.96*6.55=22.46 元/个 定额编号 项目名称 单位 工程量 综合单价 合价 2 14 打桩,L=18m 以内 m 396.9 177.69 70525.16 228 换 胶泥接桩 个 360 22.46 8085.60 2 18 送桩,桩长 在 18m 内 63.95 143.51 9177.46 合计 87788.22 例 2:某打桩工程如图所示,设计震动沉管灌注
11、砼桩 20 根,单打,桩径450(桩管外径426)桩设计长度 20m 预制砼桩尖,经现场打桩记录单打 实际灌注砼 70m,其余不计,计算打 桩的综合单价及合价.解:打桩工程量 V=3.14r h=3.14*(0.426/2)*(20+0.25)*20=57.70 m 预制桩尖:n=20 个 套定额:2 50 换:365.4-248.03+70/57.7*1.015*203.64-1.17=366.96 元/m (充盈系数,桩尖换算)定额编号 项目名称 单位 工程量 综合单价 合价 .2 50 换 打震动沉管灌注桩 15m 以上 m 57.7 366.96 21173.59 补 预制桩尖 个 2
12、0 30 600 合计 21773.59 例 3:计算土方工程例 1、2 中的垫层。(1)垫层 S=0.7*0.1=0.07 m 外墙长度=2*(6+8)=28 m 内墙长度=6 2*0.35=5.3 m 垫层体积 V=0.07*(28+5.3)=2.33 m (2)条基下不属垫层,属砼基础,只需计算独立基础下垫层即可。J 1:V=1.8*1.8*0.1*4=1.296 m J 2:V=2.3*2.3*0.1*2=1.058 m 垫层 V=1.296+1.058=2.35m .第三第三节节 砌筑工程砌筑工程 1、了解本节内容 本节包含砌筑、砌 石和构筑物三个部分,共 83 个子目。2、熟悉有关
13、规定:各种砌体的砖、砌块规格不同时可进行换算。基础与墙身的分界线:使用同一种材料时以设计室内地坪(有地下室者以地下室设计室内地坪)为界,以上为墙身,以下为基础。砖基础深度自室外地面至砖基础底表面超过 1.5m,其超过部分应增 0.041 工日/m 3、掌握常用计算规则:砖基础:V=S*L(m)S 砖基础断面面积,S=(基础墙高+大放脚折加高度)*基础宽度 L 基础长度,外墙按外墙中心线长度,内墙按内墙基最上一步净长度计算。砖墙体:V=S*L(m)S=厚度*高度 L 墙身长度,外墙按外墙中心线长度计算,内墙长度按内墙间净长度计算。厚度 见设计图纸和定额。高度 外墙的高度,有现浇钢筋混凝土平板楼层
14、者,应算 至平板底面,女儿墙高度自板面算至压顶底面。内墙高度,有钢筋混凝土楼隔层,算至钢筋混凝板底。计算墙体工程量时,应扣除门窗洞口、过人洞、空圈、嵌入墙身的钢筋混凝土柱、梁、过梁、圈梁、挑梁等的体积;不扣除梁头、梁垫、外墙预制板头等的体积;墙基防潮层按墙基顶面水平宽度乘以长度以 计算,有附垛时将附垛面积并入墙基内。砖砌台阶按水平投影面积以 计算。4、工程量计算实例:例 1:计算土方工程例 1 中的砖基础工程量.(马牙槎按 5 皮 1 收 60mm)解:外墙基础:(8+6)*2*0.24*(2.5-0.1+0.066)=16.572 m 扣除外墙构造柱体积:(0.24*0.24*6+0.24*
15、0.03*2*6)*2.4=1.037 m 内墙基础:(6-0.24)*0.24*2.466=3.409 m 扣除内墙构造柱体积:0.24*0.03*2*2.4=0.035 m 合计:16.572-1.037+3.409-0.035=18.91 m 例 2:计算土方工程例 2 中砖基础的工程量.解:因为该题砖基础在独立基础之间,所以长度都按净长计算,砖基础可用独立基础之间体积加上 A 区域体积计算.该砖基础净长示意图如下:独立基础之间断面积:0.24*(2.3+0.066)=0.5678 m 砖基础体积:、轴线:0.5678*(6-2*0.88)+0.05*1.9*0.24*2+(1.9+2.
16、18)*0.55 2*0.24*2*2=5.983 m 轴线:0.5678*(6-2*1.13)+0.05*1.9*0.24*2+(1.9+2.18)*0.8 2*0.24*2=2.953 m A、B 轴线:0.5678*(4-0.8-1.05)+0.05*1.9*0.24*2+(1.9+2.18)*0.6 2*0.24+(1.9+2.18)*0.85 2*0.24*4=7.905 m 合计:5.983+2.953+7.905=16.84 m 例 3:某一层办公室底层平面如下,层高 3.3m,楼面 100mm 厚现浇平板,圈梁 240*250mm,用 M5 混合砂浆砌标准一砖墙,构造柱 240
17、*240mm,留马牙槎(5 皮 1 收),基础 M7.5 水泥砂浆砌筑,室外地坪 0.2m,M1 尺寸 900*2000mm,C1 尺寸 1500*1500mm,按计价表计算砖基、砖内外墙工程量并套价。解:(1)砖基础:外墙:(45+15)*2*0.24*(2.5+0.394)=83.347 m 扣构造柱:(0.24*0.24*6+0.24*0.03*12)*2.5=1.08 m 内墙:10*0.24*(2.5+0.394)=6.946 m 扣构造柱:0.24*0.03*2*2.5=0.036 m 合计:83.347-1.08+6.946-0.036=89.18 m 其 中 自 室 外 地 面
18、 至 砖 基 础 底 超 过1.5m体 积:89.18-1.7*(120+5*2)*0.24+1.082.5*1.7+0.036 2.5*1.7=36.90 m (2)砖外墙:(45+15)*2*0.24*(3.3-0.25)=87.84 m 扣构造柱(0.24*0.24*6+0.24*0.03*12)*(3.3-0.25)=1.318 m 扣门窗:1.5*1.5*0.24*8+0.9*2*0.24=4.752 m 合计:87.84-1.318-4.752=81.77 m (3)砖内墙:10*0.24*(3.3-0.25)=7.32 m 扣构造柱:0.24*0.03*2*(3.3-0.25)=
19、0.044 m 合计:7.32-0.044=7.28 m (4)套价:3 1 换:185.80-29.71+0.242*124.46=186.21 元/m 补:0.041*26*(1+25%+12%)=1.46 元/m 定额编号 项目名称 单位 工程量 综合单价 合价 3 1 换 M7.5 水泥砂浆砖基础 m 89.18 186.21 16606.21 3 29 M5 混合砂浆砖外墙 m 81.77 197.70 16165.93 3 33 M5 混合砂浆砖内墙 m 7.28 192.69 1402.78 补 砖基础超深增加人工 m 36.90 1.460 53.87 合计 34228.79
20、第四节第四节 钢筋工程钢筋工程 1、了解本节内容 本节包括现浇构件、预制构件、预应力构件及其他四节,共 32 个子目。2、熟悉有关规定:单位工程的钢筋总用量以钢筋的不同规格(分直径 12mm 内、25mm 内、25mm 上)、不分品种按不同混凝土构件分别套用相应项目。工作内容包含除锈、平直、制作、绑扎、安装及浇灌混凝土时维护钢筋用工。钢筋搭接所耗用的电焊条、电焊机、铅丝和钢筋余头损耗已包括在定额内,设计图纸注明及未注明的搭接长度应计入设计钢筋用量中。3、掌握常用计算规则:编制预算时,可暂按构件体积(或水平投影面积、外围面积、延长米)乘以钢筋含量(含钢量)计算,结算时按设计要求,无设计要求按一般
21、规则计算。普通钢筋工程分不同规格分别按设计展开长度乘以理论重量以 吨 计算。W 钢=L*W 理*0.001 W 理=0.00617*d kg/m(d直径,mm)L 钢筋长度,单位:m 钢筋直(弯)、弯钩、箍筋长度计算:a:直钢筋:净长=L 2c+L 弯钩(m)c 保护层厚度,基础:35 mm 柱、梁:25mm 板、墙:15mm L 构件长。L 弯钩 I 级钢,每只 180 度弯钩:6.25d b:弯起钢筋:净长=L-2c+2*0.414 H (为 45 时)为 30 时,0.268 H ;为 60 时,0.577 H c:弯起钢筋两端带直钩:净长=L-2c+2*0.414 H+2H d:箍筋:
22、末端应做 135 弯折。当 e 5d,L=(a-2c+2d)*2+(b-2c+2d)*2+14d n=L100 mm/+1,加密区根数按设计另增。4、工程量计算示例:例 1:某三类建筑工程现浇框架梁 KL1 如下所示,砼 C25,弯起筋角度为 45,梁保护层25mm 厚,钢筋受拉区锚固长度 30d,计算钢筋工程量并套价。解:(1)计算钢筋工程量:W 理=0.00617*d /m 序号 型号 容重 kg/m 单根长度(m)数量 总重 kg 20 2.466 6-0.6+2*30*0.02=6.6 2 32.551 25 3.850 6-0.6+2*30*0.025+2*0.414*0.55=7.
23、3554 1 28.318 22 2.984 6-0.6+2*30*0.022=6.72 2 40.105 小计 101 8 0.395 (0.3-2*0.025+2*0.008)*2+(0.6-2*0.025+2*0.008)*2+24*0.008=1.856 38 27.859 小计 28 注:箍筋根数,加密区 n=(1000-50)100+1=10.5 取 11 非加密区 n=(3400-2*200)200+1=16 根 合计:2*11+16=38 根(2)套价:定额编号 项目名称 单位 工程量 综合单价(元)合价(元)4 1 现浇砼构件钢筋12 内 吨 0.028 3421.48 95
24、.8 4 2 现浇砼构件钢筋25 内 吨 0.101 3241.82 327.42 合计 423.22 例 2:某现浇板配筋如下所示,梁宽均为 300mm 板厚 100mm,分布筋6.5250,板保护层 15mm,计算板中钢筋的工程量。工程量计算:钢筋型号 容重 kg/m 单根长度 m 数量 总重 kg 1、5 支座8 0.395 1.2+2*(0.1-0.03)=1.34 2*(4.4 0.2+1)=46 24.3478 24 支座8 0.395 2*0.85+0.3+2*0.07=2.14 3*(4.4 0.125+1)=111 93.8283 A、B 支座8 0.395 1.34 2*4
25、*(30.2+1)=128 67.7504 横向下部8 0.395 4.8+0.3-2*0.015+2*6.25*0.008=5.17 4*(3 0.2+1)=64 纵向下部8 0.395 4*3.4+0.3-0.03+2*6.25*0.008=13.97 (4.8-0.3-0.1)0.15+1=31 171.1627 分布筋 6.5 0.261 2*(4.8+4*3.4)=36.8 1.2 0.25+1=6 57.6288 分布筋 6.5 0.261 4.8 3*2*(0.85 0.25+1)=30 37.584 小计 583 .第五节第五节 混凝土工程混凝土工程 1、了解本节内容 包含自拌
26、混凝土构件、商品混凝土泵送构件、商品混凝土非泵送构件三部分,共 423 个子目。2、熟悉有关规定:混凝土石子粒径设计有规定的按规定,无设计规定按定额相关规定计算.小型混凝土构件指单体体积在 0.05 m 以内的未列出子目的构件.例盥洗槽、小便槽挡板等。现浇柱、墙子目中,均已按规范规定综合考虑了底部铺垫 1:2 水泥砂浆的用量。3、掌握常用计算规则:现浇构件混凝土工程量除另有规定者外,均按图示尺寸实体积以 m 计算。不扣除构件内钢筋、支架、螺栓孔、螺栓、预埋铁件及墙、板中 0.3 内的孔洞所占体积。留洞所增加工、料不再另增费用。带形基础套定额时要区分有梁式和无梁式。独立基础:通常称柱基,分为现浇
27、柱下独立基础和预制柱下杯形基础,工程量按图示尺寸以 m 计算。柱的工程量均按实体积计算。依附于柱上的牛腿体积,按图示尺寸计算后并入柱的体积内,依附于柱上的悬臂梁以柱的侧面为界,界线以外部分,悬臂梁的体积按实计算后执行梁的定额子目。V=S*H H-柱高,有三种情况:a:有梁板的柱高:自柱基上表面(或楼板上表面)算至楼板下表面(或上一层楼板下表面)处。柱与板相交,柱断板不断。b:无梁板的柱高:自柱基上表面(或楼板上表面)算至柱帽下表面的高度 c:有预制板的框架柱柱高,自柱基上表面算至柱顶高度。构造柱的工程量计算,与墙身嵌接部分(马牙槎)的体积并入柱身内。梁可分基础梁、连续梁、圈过梁、单梁等,各类梁
28、的工程量均按图示尺寸以 m 计算。V=L*S L 梁长,有三种情况:a:梁与柱相交,梁长算至柱侧面。梁与柱相交,梁断柱不断。b:主次梁相交,次梁算至主梁侧面。c:梁与墙相交,梁长按实长计算。梁垫体积并入梁内计算。圈梁、过梁应分别计算。过梁长度按图示尺寸,图纸无明确表示时,按门窗洞口外围宽+500mm 计算。平板与砖墙上圈梁相交时,圈梁高应算至板底面。板按图示尺寸乘以板厚以 m 计算。板有三种:a:有梁板(肋形板,由一个或两个方向的梁连成一体的板构成)按梁(主、次梁)、板体积之和计算。b:无梁板(将楼板直接支承在墙、柱上,为增加柱的支承面积和减小板的跨度,在柱顶上加柱帽 和托板,柱子一般按正方格
29、布置)按板和柱帽之和计算。c:平板(搁置在墙上)按实体积计算,伸入墙内的板头并入板体积内。阳台、雨蓬的工程量 按伸出墙外边线的水平投影面积计算,伸出外墙的牛腿不另计算。a:雨蓬挑出超过 1.5m 或柱式雨蓬不执行雨蓬子目,另按相应有梁板和柱 子目执行。阳台挑出超过 1.8 m 时不执行阳台子目,另按相应有梁板子目执行。b:雨蓬三个檐边往上翻的为复式雨蓬,仅为平板的为板式雨蓬。整体楼梯包括休息平台、平台梁、斜梁及楼梯梁,按水平投影面积计算,不扣除宽度小于 200mm 的楼梯井,伸入墙内部分不另增加,楼梯与楼板连接时,楼梯算至楼梯梁外侧面。其他:a:扶手按延长米计算,斜长按水平长度*1.18。b:
30、栏板按 m 计算。c:台阶按水平投影面积以 计算。平台与台阶的分界线以最上层台阶的外口-300mm 为准,台阶宽以外部分并入地面工程量计算。4、工程量计算实例:例 1:用计价表计算土方工程例 2 中的基础(砼 C20、三类工程)的工程量、综合单价、合价。解:(1)工程量计算 条基:V=0.7*0.2*(4-0.8-1.05)*4+(6-2*0.88)*2+(6-2*1.13)=2.92 m 独基:J 1:4*1.6*1.6*0.32+0.286*0.4*0.5+1.6*1.6+(1.6+0.4)*(1.6+0.5)=4.576 m J 2:2*2.1*2.1*0.32+0.28 6*0.4*0
31、.5+2.1*2.1+(2.1+0.4)*(2.1+0.5)=3.859 m 小计:4.576+3.859=8.44 m (2)套定额:定额编号 项目名称 单位 工程量 综合单价 合价 5 2 C20 无梁式砼条基 m 2.92 222.38 649.35 5 7 C20 独立柱基 m 8.44 220.94 1864.73 合计 2514.08 例 2:某三类建筑的全现浇框架主体结构工程如图所示,采用组合钢模板,图中轴线为柱中,现浇砼均为 C30,板厚 100mm,用计价表计算柱、梁、板的砼工程量及综合单价和合价。解:(1)计算工程量 现浇柱:6*0.4*0.4*(8.5+1.85-0.4-
32、0.35-2*0.1)=9.02 m 现浇有梁板:KJ 1:3*0.3*(0.4-0.1)*(6-2*0.2)=1.512 m KJ 2:4*0.3*0.3*(4.5-2*0.2)=1.476 m KJ 3:2*0.25*(0.3-0.1)*(4.5+0.2-0.3-0.15)=0.425 m B:(6+0.4)*(9+0.4)*0.1=6.016 m 小计(1.512+1.476+0.425+6.016)*2(层)=18.86 m (2)套定额:定额编号 项目名称 单位 工程量 综合单价 合价 513 C30 矩形柱 m 9.02 277.28 2501.07 532 C30 有梁板 m 1
33、8.86 260.62 4915.29 合计 7416.36 例 3:如图所示某一层三类建筑楼层结构图,设计室外地面到板底高度为 4.2m,轴线为梁(墙)中,砼为 C25,板厚 100mm,钢筋和粉刷不考虑,计算现浇砼有梁板、圈梁的砼工程量及合价。(1)计算:圈梁:0.24*(0.3-0.1)*(10.8+6)*2=1.61 m 有梁板:L 0.24*(0.5-0.1)*(6-2*0.12)*2=1.1059 m B(10.8+0.24)*(6+0.24)*0.1=6.8890 m 小计:1.1059+6.8890=7.99 m (2)套价:5-20 换:263.6-180.07+1.015*
34、186.5=272.83 元/m 5-32 换:260.62-202.09+195.33=253.86 元/m 定额编号 项目名称 单位 工程量 综合单价 合价 520 换 C25 圈梁 m 1.61 272.83 439.26 532 换 C25 有梁板 m 7.99 253.86 2028.34 合计 2467.60 第六节第六节 金属结构工程金属结构工程 1、了解本节内容 本节包含八个部分,共 45 个子目。2、熟悉有关规定:金属构件不论在企业加工厂或现场制作均执行本定额,在现场制作钢屋架、钢托架、钢桁架应计算现场制作平台摊销费。各种钢材数量均以型钢表示,实际不论使用何种型材,总数量和其
35、他工料均不变。所有金属构件的制作均按电焊焊接编制,所含螺栓是焊接前对构件临时加固之摊销螺栓。栏杆是指平台、阳台、走廊、楼梯的单独栏杆。晒衣架和钢盖板项目中已包括安装费在内,但未包括场外运输。预埋铁件按 设计的形体面积、长度乘以理论重量计算。4、工程量计算实例:例 1:某围墙需施工一钢栏杆,采用现场制作安装,试计算有关栏杆的工程量(型钢理论容重为7.85 吨/m)解:采用的是空心型材.50*50*3 方管:7.85*(0.05*0.05-0.044*0.044)*6.1=0.027 吨 30*30*1.5 方管:n=6 0.3-1=19 根 W=7.85*(0.03*0.03-0.027*0.0
36、27)*3*19=0.077 吨 合计:0.027+0.077=0.104 吨 第七节第七节 构件运输及安装工程构件运输及安装工程 1、了解本节内容 本节分为构件运输、构件安装两节,共 154 个子目。2、熟悉有关规定:本节场外运输距离是指在施工现场以外的加工场地至施工现场堆放距离;场内运输是指现场堆放或预制地点到吊装地点的运输距离。场内、场外运输的距离均以可行驶的实际距离计算。金属构件安装项目中未包括场内运输,如实际发生按相关规定计算。构件吊装按履带式起重机或塔式起重机编制。套价时根据不同的垂直运输机械选用。小型构件安装包括:沟盖板、通气道、垃圾道、楼梯踏步板、隔断板 以及单体体积小于 0.
37、1 m 的构件安装。3、掌握常用计算规则:装配式混凝土构件制作和场外运输、安装工程量计算 a:一般混凝土构件的制作和场外运输、安装工程量相等。b:天窗架、天窗端壁、桁条、支撑、踏步板、板类及厚度在 50mm 内的薄型构件,工程量如下计算 制作、场外运输=设计工程量*1.018 安装=设计工程量*1.01 木门窗运输 按门窗洞口的面积(包括框、扇在内)以 100 计算,带纱扇另增洞口面积的 40%计算。4、工程量计算实例:例 1:某工程按施工图计算砼天窗架和天窗端壁共计 50 m,加工厂制作,场外运输 10,计算砼天窗架、天窗端壁运输和安装工程量,并套价。(1)计算:天窗架、天窗端壁场外运输工程
38、量:50*1.018=50.9 m 天窗架、天窗端壁安装工程量:50*1.01=50.5 m (2)套定额:定额编号 项目名称 单位 工程量 综合单价 合价 7 15 类预制构件运输 10 以内 m 50.9 165.16 8406.64 7 80 天窗架、端壁安装 m 50.5 470.88 23779.44 合计 32186.08 第八节第八节 木结构工程木结构工程 1、了解本节内容 本节分 3 个部分:厂库房大门、特种门;木结构;附表。共 81 个子目。2、熟悉有关规定:金属防火、冷藏、保温门等由于建安工程管理相关规定,必须由专业生产厂家负责制安,承包企业不得制作安装,仅作为预算、标底和
39、投标报价的参考,决算时按市场价格另行计算,不再套用定额计算。木材以一、二类木种为准,不同时按相应规定调整。注明的木材断面或厚度均以毛料为准,增加断面刨光时损耗为:一面 加 3mm;二面 加 5mm。本节中所有铁件含量与设计不符均应调整。各种门的五金应单独列项计算,设计使用的五金与计价表的重复时,重复五金应扣除。成品门扇定额中已包括五金费,其五金费不得再按附表计算,也不得调整。3、掌握常用计算规则:门:制作、安装工程量按门洞口面积计算。无框厂库房大门、特种门按设计门扇外围面积计算。封檐板按图示檐口外围长度计算,博风板按水平投影长度乘以屋面坡度系数 C 后,单坡加 300mm 双坡加 500mm
40、计算。木楼梯(包括休息平台和靠墙踢脚板)按水平投影面积计算,不扣除宽度小于 200 mm 的楼梯井 伸入墙内部分的面积也不另增加。第九节第九节 屋面、防水及保温隔热工程屋面、防水及保温隔热工程 1、了解本节内容 定额分 5 个部分:屋面防水;平面、立面及其他防水;伸缩缝、止水带;屋面排水;保温、隔热。共 242 个子目。2、熟悉有关规定:屋面防水中,油毡卷材屋面包括冷底子油一遍,但不包括天沟、泛水、屋脊、檐口等处的附加层在内,其附加层应另行计算。其他卷材屋面均包括附加层。冷胶“二布三涂”项目,其“三涂”是指涂膜构成的防水层数,并非指涂刷遍数 刚性防水屋面定额子目是按苏 J 9501 图集做法编
41、制,设计要求与图集不符时应按定额规定换算。平面、立面及其他防水是指楼地面及墙面的防水,既适用于建筑物(包括地下室)又适用于构筑物。3、掌握常用计算规则:瓦屋面按图示尺寸的水平投影面积乘以屋面坡度系数 C 以 计算,不扣除房上烟囱、风帽底座、风道、屋面小气窗、斜沟等所占面积,屋面小气窗的出檐部分也不增加,但天窗出檐与屋面重叠的面积应并入所在屋面工程量内。卷材屋面按图示尺寸的水平投影面积乘以规定的坡度系数以 计算。不扣除房上烟囱、风帽底座、风道所占面积。女儿墙、伸缩缝、天窗等处的弯起高度按图示尺寸计算并入屋面工程量内;如图纸无规定时,伸缩缝、女儿墙的弯起高度按 250 mm 计算,天窗弯起高度按
42、500 mm 计算并入屋面工程量内;檐沟、天沟按展开面积并入屋面工程量内。刚性屋面、涂膜屋面工程量计算同卷材屋面。铸铁、PVC、玻璃钢水落管工程量计算,应区别不同直径按图示尺寸以延长米计算。雨水口、水斗、弯头以个计,分别套用不同的定额。屋面排水定额中,阳台出水口至落水管中心线斜长按 1 m 计算(内含 2 个 135 弯头,1 个异径三通),设计斜长不同,调整定额中 PVC 塑料管的用料,规格不同应调整,使用只数应与阳台数量配套。保温隔热层工程量按 隔热材料净厚度(不包括胶结材料厚度)乘实铺面积 按 m 计算。第十节第十节 厂区道路及排水工程厂区道路及排水工程 1、了解本节内容 本节包括 10
43、 个部分,共 68 个子目。2、熟悉有关规定:适用于一般工业与民用建筑物(构筑物)所在的厂区或住宅小区内的道路、广场及排水。如该部分是按市政工程标准设计的,执行市政定额;图纸未注明时,按本定额执行。除各种检查井、化粪池综合定额子目外,其余各部分中未包含土方和管道基础。化粪池综合子目按江苏省标 S9401 图集做法,考虑工作面,不考虑放坡。3、掌握常用计算规则:整理路床、路肩和道路垫层、面层君按 设计规定以 计算。路牙(沿)以延长米计算。路面伸缩缝、嵌缝均按 延长米计算。混凝土、PVC 排水管工程量按 不同管径分别按延长米计算,长度按 两井间净长度计算。第十一节第十一节 建筑物超高增加费用建筑物
44、超高增加费用 1、了解本节内容 包含两部分。建筑物超高增加费;单独装饰工程超高部分人工降效费。2、熟悉有关规定:超高费内容包括:人工降效、高压水泵摊销、临时垃圾管道等费用。超高费包干使用,不调整。建筑物设计室外地面至檐口的高度(不包括女儿墙、屋面水箱、突出屋面的电梯间、楼梯间等的高度)超过 20 m 时,应计算超高费。建筑物檐高超过 20 m,但最高层或其中一层楼面未超过 20 m,则该楼层在 20m 以上部分仅能计算每增高 1m 的层高超高费。层高超过 3.6m 时,以每增高 1m(不足 0.1m 按 0.1m 计算)按相应子目的 20%计算,并随高度变化按比例递增。3、掌握常用计算规则:按
45、超过 20m 部分的建筑面积计算。4、工程量计算实例:例:某六层建筑,每层高度均大于 2.2 m,面积均为 1000 m,下图给出了房屋高度的分布情况和有关标高,计算该建筑的超高费。(1)单价计算:第 5 层:13.41*20%*(19.8+0.3-20)=0.268 元 第 6 层:13.41*20%*(24-19.8-3.6)=1.608 元 2030m 内超高:13.41 元(2)套定额:定额编号 项目名称 单位 工程量 综合单价 合价 18 1 建筑物 2030m 以内超高 m 1000 13.41 13410 18 1 换 第 5 层增高 m 1000 0.268 268 18 1
46、换 第 6 层层高增高 m 1000 1.608 1608 合计 15286 第十二节第十二节 楼地面工程楼地面工程 1、了解本节内容 楼地面是工业与民用建筑底层地面和楼层地面(楼面)的总称。包含了 6个部分,共 177 个子目。2、熟悉有关规定:在原土上需打底夯者应另按土方工程中的打底夯定额执行。找平层内容用于单独计算找平层的内容,定额中已包含找平层内容的,不得再计算了。整体面层中的楼地面项目,均不包括踢脚线工料。整体面层中踢脚线的高度是按 150mm 编制的。如设计高度与定额不同,不调整。水泥砂浆、水磨石楼梯包括踏步、踢脚线、平台、堵头,不包括楼梯底抹灰。块料面层中的楼地面项目,不包括踢脚
47、线工料。块料面层的踢脚线是按 150mm 编制的,块料面层(不包括粘贴砂浆材料)设计高度与定额高度不符,按比例调整,其他不变。花岗岩、大理石板局部切除并分色镶贴成折线图案称为“简单图案镶贴”。切除分色镶贴成弧形图案称为“复杂图案镶贴”,应分别套用定额。定额中地砖采用的同质地砖,如采用镜面同质地砖仍执行本定额,地砖单价换算,其他不变。扶手、栏杆、拦板适用于楼梯、走廊及其他装饰性栏杆、拦板扶手,栏杆定额项目中包括了弯头的制作、安装。混凝土散水、斜坡、明沟是按 苏 J9508 图集编制,采用其他图集时,材料可以调整,其他不变 3、掌握常用计算规则:地面垫层按 主墙间净面积乘以设计厚度以 m 计算,应
48、扣除凸出地面的构筑物、设备基础、室内铁道、地沟等所占体积,不扣除柱、垛、间壁墙、附墙烟囱及面积在 0.3 以内孔洞所占体积,门洞、空圈、暖气包槽、壁龛的开口部分不增加 找平层、整体面层均按主墙间净空面积以 计算。扣除、不扣除、不增加部分同垫层。抹灰楼梯按水平投影面积计算,包括踏步、踢脚线、平台、堵头抹面。楼梯井宽在 200 mm 以内者不扣除,楼梯间与走廊连接的,应算至楼梯梁的外侧。台阶整体面层按水平投影面积以 计算。水泥砂浆、水磨石踢脚线按延长米计算。其洞口、门口长度不予扣除,但洞口、门口、垛、附墙烟囱等侧壁也不增加。普通镶贴块料面层的工程量按图示尺寸实铺面积以 计算。应扣除凸出地面的构筑物
49、、设备基础、柱、间壁墙等不做面层的部分,0.3 以内 的 孔洞面积不扣除。门洞、空圈、暖气包槽、壁龛的开口部分的工程量另增并入相应的面层计算。简单、复杂图案镶贴按简单、复杂图案的矩形面积计算,计算该图案之外的面积也按矩形扣除。块料面层楼梯、台阶按展开面积计算。踢脚线按图示尺寸以实贴延长米计算,门洞扣除,侧壁另加。栏杆、扶手按其延长米计算,踏步部分的栏杆、扶手按水平投影长度*1.18 斜坡、散水均按水平投影面积 计算。明沟按图示尺以延长米计算,扣除踏步、斜坡、花台等长度。4、工程量计算实例:例 1:某一层建筑平面如下图,室内地坪标高 0.00,室外地坪标高 0.45m,土方堆积地距离房屋150m
50、该地面做法:1:2水泥砂浆面层20mm,C15砼垫层80mm,碎石垫层100mm,夯填地面土;踢脚线 120mm 高水泥砂浆踢脚线;Z:300*300mm,M 1:1200*2000mm;台阶:100mm 碎石垫层,C15 砼,1:2 水泥砂浆面层;散水:C15 砼 600mm宽,按苏 J9508 图集施工(不考虑模板);踏步高 150mm。求 地面部分工程量、综合单价、合价。解:(1)计算工程量 挖土回填、人工运土、夯填地面土:(45-0.24)*(15-0.24)+(1.5-3*0.3)*1.8*(0.45-0.1-0.08-0.02)=165.43 m 碎石垫层:(45-0.24)*(1
