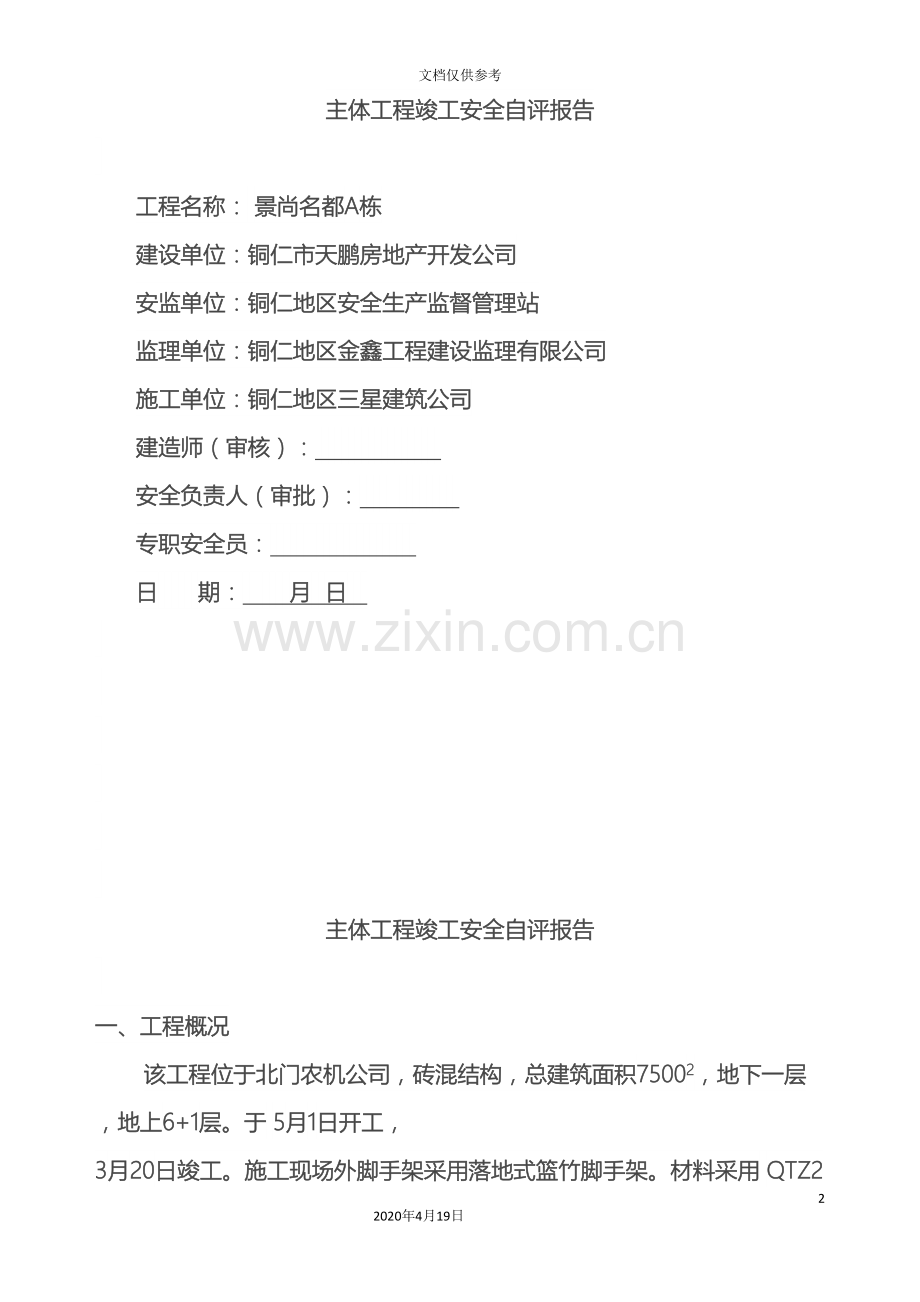

1、主体工程竣工安全自评报告62020年4月19日文档仅供参考主体工程竣工安全自评报告工程名称:景尚名都A栋建设单位:铜仁市天鹏房地产开发公司安监单位:铜仁地区安全生产监督管理站监理单位:铜仁地区金鑫工程建设监理有限公司施工单位:铜仁地区三星建筑公司建造师(审核):安全负责人(审批):专职安全员:日期: 月日主体工程竣工安全自评报告一、工程概况该工程位于北门农机公司,砖混结构,总建筑面积75002,地下一层,地上6+1层。于 5月1日开工, 3月20日竣工。施工现场外脚手架采用落地式篮竹脚手架。材料采用QTZ20塔吊吊运,施工用电采用TN-S接零保护系统,现将主体工程竣工安全总结自评如下:二、安全
2、评估(一)安全管理1、工程开工时项目上制定了安全管理目标安全达标、死亡事故为零,同时项目管理人员建立了安全责任制,配备了一名专职安全员督促检查安全生产。制定了各工种安全技术操作规程,编制了针对性较强的塔吊安装拆除方案、落地式篮竹脚手架搭设方案、模板安装拆除方案和施工组织设计。2、管理人员对作业工人(砌筑班、砼班、钢筋班、木模班、机电班、外架班等班组)进行了针对性较强的分部(分项)工程安全技术交底,并履行了签字手续。特别是对外架作业工人进行了深刻透彻的安全教育。大大增强了工人的安全意识。3、制定了定期(每周一)安全检查制度。查出事故隐患就定人、定时间、定措施整改,彻底地将它消灭在萌芽状态。4、作
3、业工人进入现场,管理人员就对其进行了安全教育:讲解了国家劳动保护的政策和安全法规、法令及规章制度。同时对各工种的安全操作规程和本工程的作业特点进行了分析、教育。5、建立了班前安全活动制度,特种作业采取持证上岗,同时施工现场挂贴了醒目的安全标志。6、编制了“触电”、“坍塌”、“高空坠落”、“物体打击”等故事应急预案。7、确定了安全生产、文明施工的相关措施费用5万元,并进行了及时有效地安全投入。(二)外脚手架1、本项目编制了针对性较强的落地式外篮竹脚手架方案,并报企业技术负责人和监理工程师以及总监理工程师审批。2、搭设中我们分别控制了立杆基础、立杆稍径、立杆间距、架体与墙体的拉结位置、数量、剪力撑
4、、杆件搭接、大小横杆质量、扫脚杆、拦腰杆设置等相关技术指标,其架体实体验收基本与方案吻合,保证了作业工人安全生产。3、架体外立面全封闭且每隔两层设一道水平兜网,作业层设硬防护,入楼通道上方采用双层硬物件密实遮盖,切实保证了出入安全。(三)三宝、四口、五临边规定了操作人员进入现场必须佩戴安全帽,高处作业按要求系挂安全带。同时,主立体阶段楼梯外侧阳台边搭设了合格的临时围档,并张挂了安全密目网,彻底杜绝了物体坠落和人体坠落事故。(四)施工用电现场临时用电由于用电量较大也编制了专项方案,同时配备了一个专业电工,采用了TN-S接零保护系统,配电线路按五芯线配制,无破皮老化现象,执行了总配电箱、分配电箱、
5、闸刀箱和一机、一闸、一漏、一箱的制度。各用电设备采取了工作重复接地,保证了用电安全。(五)塔吊项目部编制了塔吊安装和拆除的专项方案,并报企业技术负责人和监理工程师及总监审批。同时经过专业队伍安装。塔吊基础达到要求。塔吊工作机构中的起重机构:变幅机构、旋转机构性能良好。力矩限制器灵敏;超高限位器、变幅限位器、行走限位器、电气系统完好。附墙装置安装位置数量符合要求。同时配备两名经过专业培训考核合格的司机坚持“十不吊”的原则操作。而且有每三天的塔吊安全维修保养记录。这样从“人”、“材”、“机”三个方面保障了塔吊自身的安全和使用安全。(六)模板工程施工现场使用模板为木模板和成品竹模板,支撑系统为圆木加
6、木制拉条,项目部编制了模板工程安拆方案并督促作业工人员按此实施,分别控制了立柱连结稳定、施工荷载均匀不超载、模板拆除时间和注意事项、模板存放整齐不超高等安全指数。切实保证了模板工程施工安全。(七)施工机具施工现场安装的圆盘锯、钢筋切割机、砼搅拌机等机械状态良好,有各自的漏电保护器和保护接零装置,转动部位有相应的防护罩,经验收达到安全使用功能,且专人操作保养。切实杜绝了物的不安全状态伤人。综上所述,该楼从开工到主体竣工阶段项目部坚持安全生产、预防为主的方针。严格按照安全生产文明施工的法律法规以及行业内地方标准组织施工.分别从安全投入和安全管理等方面控制了人的不安全行为、物的不安全状态,无安全事故发生,同时根据JGJ59-99标准评分检查,主体工程施工阶段安全评价为合格。 月日
