收藏 分销(赏)

木工轻钢龙骨石膏板吊顶交底.doc

上传人:可**** 文档编号:4750717 上传时间:2024-10-11 格式:DOC 页数:7 大小:328.54KB
下载 相关 举报
木工轻钢龙骨石膏板吊顶交底.doc_第1页
第1页 / 共7页
木工轻钢龙骨石膏板吊顶交底.doc_第2页
第2页 / 共7页
点击查看更多>>
资源描述

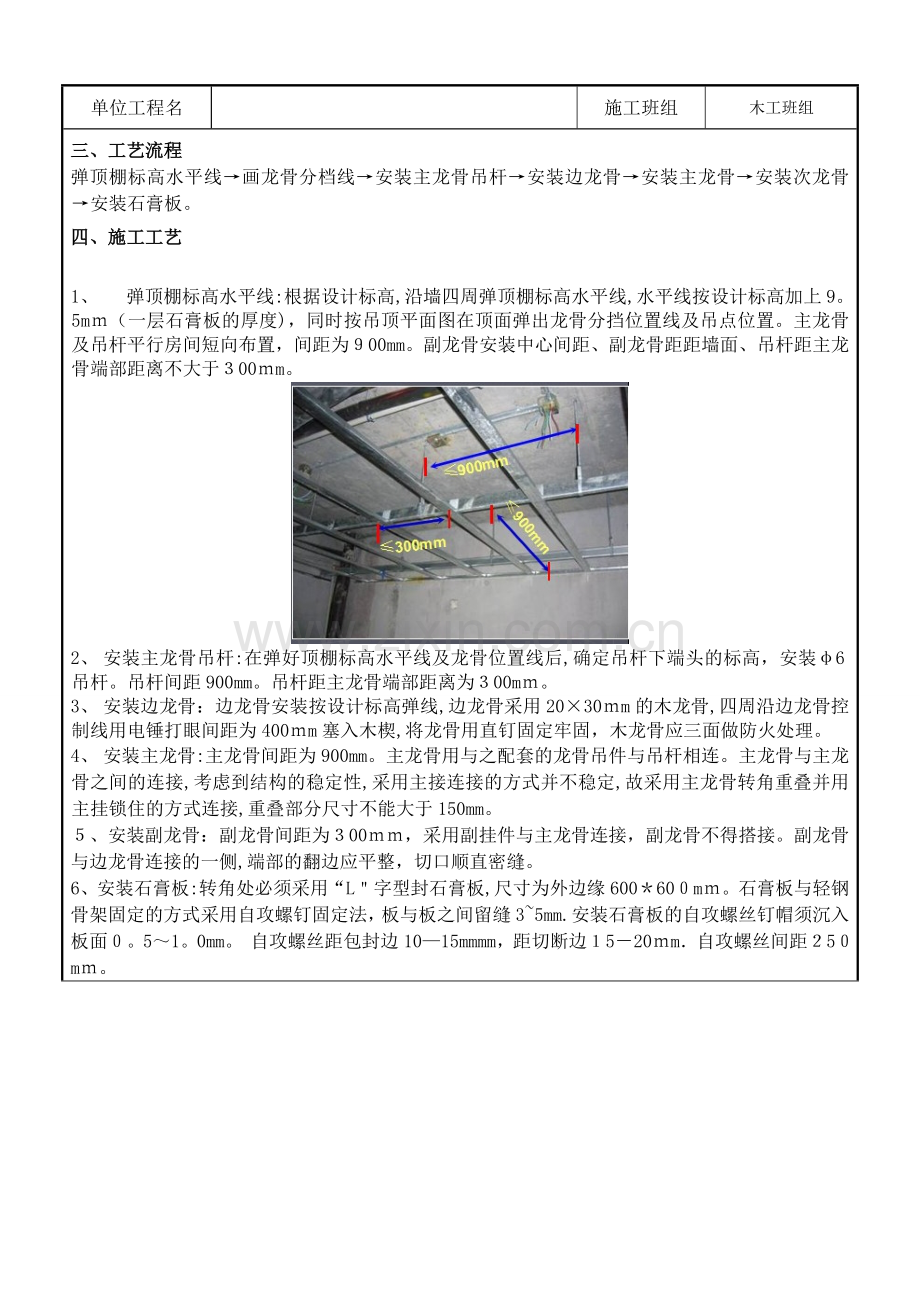

单位工程名 施工班组 木工班组 分部(分项)工程名称 轻钢龙骨石膏板吊顶 交底日期 项目经理 交底人 交底地址 接收交底人员签字: 交底内容 技术交底 一、 施工准备 (一)作业前要求 1、“样板先行”:轻钢龙骨石膏板吊顶在大面积施工前,应做样板,经鉴定后再大面积施工,后续施工均按照鉴定后的样板进行施工。 2、龙骨的排布需避开灯的安装位置。 3、封板前吸顶灯位置的地方需进行加固,加固采用9厘板,统一尺寸300*300mm. (二)材料准备 50系列轻钢龙骨、吊挂件、8mm丝杆、五件套、38自攻丝、石膏板(2440*1220*9mm)等。 二、质量要求允许偏差值及检验方法 项类 项目 允许偏差(mm) 检验方法 龙骨 龙骨间距 2 尺量检查 龙骨平直 3 尺量检查 龙骨四周水平 ±5 尺量或水准仪检查 罩面板 表面平整 2 2m靠尺检查 接缝平直 3 拉5米线检查 接缝高低 1 用直尺或塞尺检查 顶棚四周水平 ±5 拉线或用水准仪检查 三、工艺流程 弹顶棚标高水平线→画龙骨分档线→安装主龙骨吊杆→安装边龙骨→安装主龙骨→安装次龙骨→安装石膏板。 四、施工工艺 1、 弹顶棚标高水平线:根据设计标高,沿墙四周弹顶棚标高水平线,水平线按设计标高加上9。5mm(一层石膏板的厚度),同时按吊顶平面图在顶面弹出龙骨分挡位置线及吊点位置。主龙骨及吊杆平行房间短向布置,间距为900mm。副龙骨安装中心间距、副龙骨距距墙面、吊杆距主龙骨端部距离不大于300mm。 2、 安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装φ6吊杆。吊杆间距900mm。吊杆距主龙骨端部距离为300mm。 3、 安装边龙骨:边龙骨安装按设计标高弹线,边龙骨采用20×30mm的木龙骨,四周沿边龙骨控制线用电锤打眼间距为400mm塞入木楔,将龙骨用直钉固定牢固,木龙骨应三面做防火处理。 4、 安装主龙骨:主龙骨间距为900mm。主龙骨用与之配套的龙骨吊件与吊杆相连。主龙骨与主龙骨之间的连接,考虑到结构的稳定性,采用主接连接的方式并不稳定,故采用主龙骨转角重叠并用主挂锁住的方式连接,重叠部分尺寸不能大于150mm。 5、安装副龙骨:副龙骨间距为300mm,采用副挂件与主龙骨连接,副龙骨不得搭接。副龙骨与边龙骨连接的一侧,端部的翻边应平整,切口顺直密缝。 6、安装石膏板:转角处必须采用“L"字型封石膏板,尺寸为外边缘600*600mm。石膏板与轻钢骨架固定的方式采用自攻螺钉固定法,板与板之间留缝3~5mm.安装石膏板的自攻螺丝钉帽须沉入板面0。5~1。0mm。 自攻螺丝距包封边10—15mmmm,距切断边15-20mm.自攻螺丝间距250mm。 六、检查要点图示
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
