资源描述
附表C
工程项目安全检查隐患整改记录表
表AQ—C11—4
编 号
工程名称:
遵义九月和生活广场
施工单位:
遵义东方安装有限责任公司
施工部位:
作业单位:
劳务公司

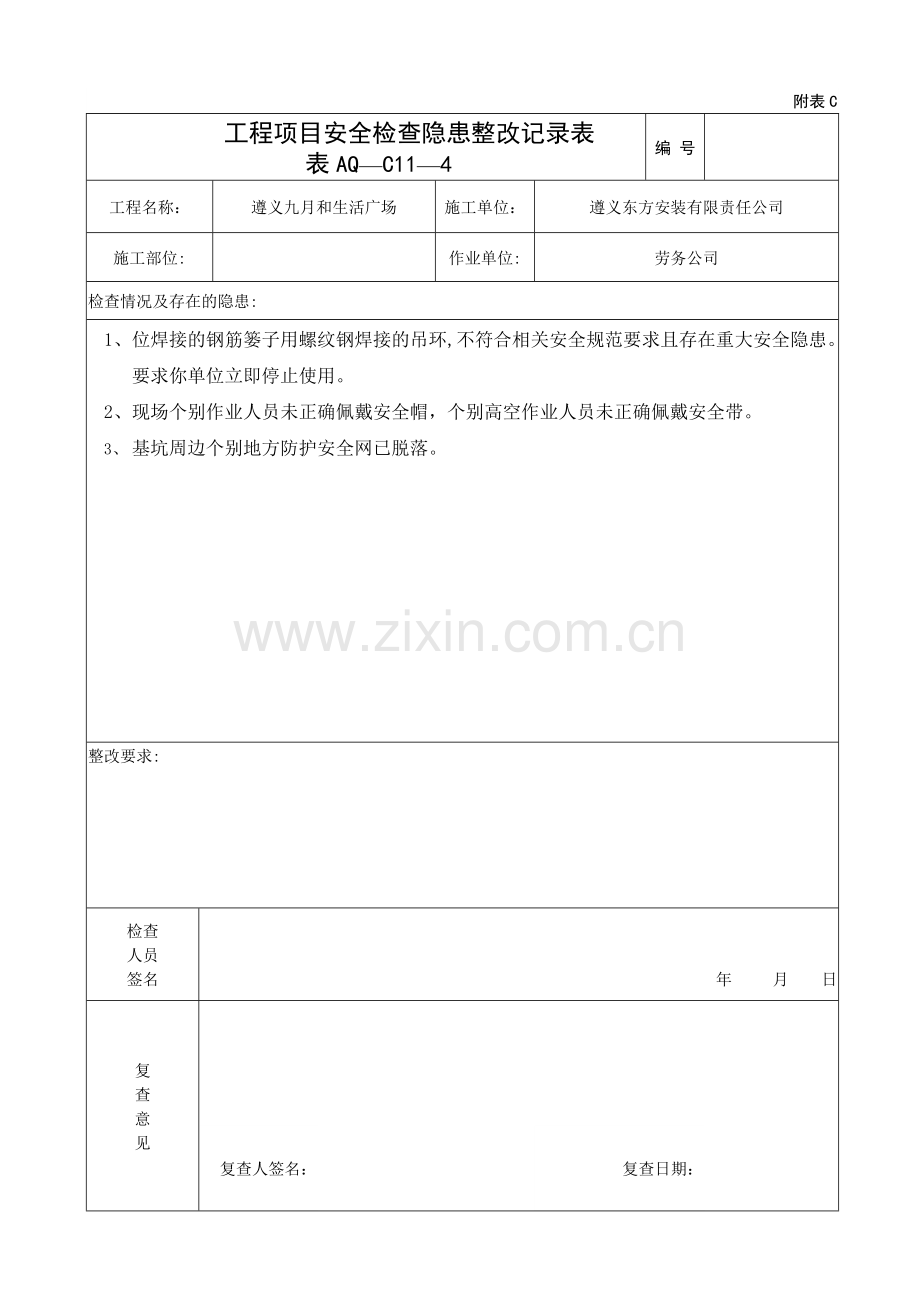

检查情况及存在的隐患:
1、 位焊接的钢筋篓子用螺纹钢焊接的吊环,不符合相关安全规范要求且存在重大安全隐患。要求你单位立即停止使用。
2、 现场个别作业人员未正确佩戴安全帽,个别高空作业人员未正确佩戴安全带。
3、 基坑周边个别地方防护安全网已脱落。
整改要求:
检查
人员
签名
年 月 日
复
查
意
见
复查人签名:
复查日期:
工程项目安全检查隐患整改记录表 表AQ-C11—4
编号
工程名称:
遵义九月和生活广场
施工单位:
遵义东方安装有限责任公司
施工部位:
作业单位:
劳务公司

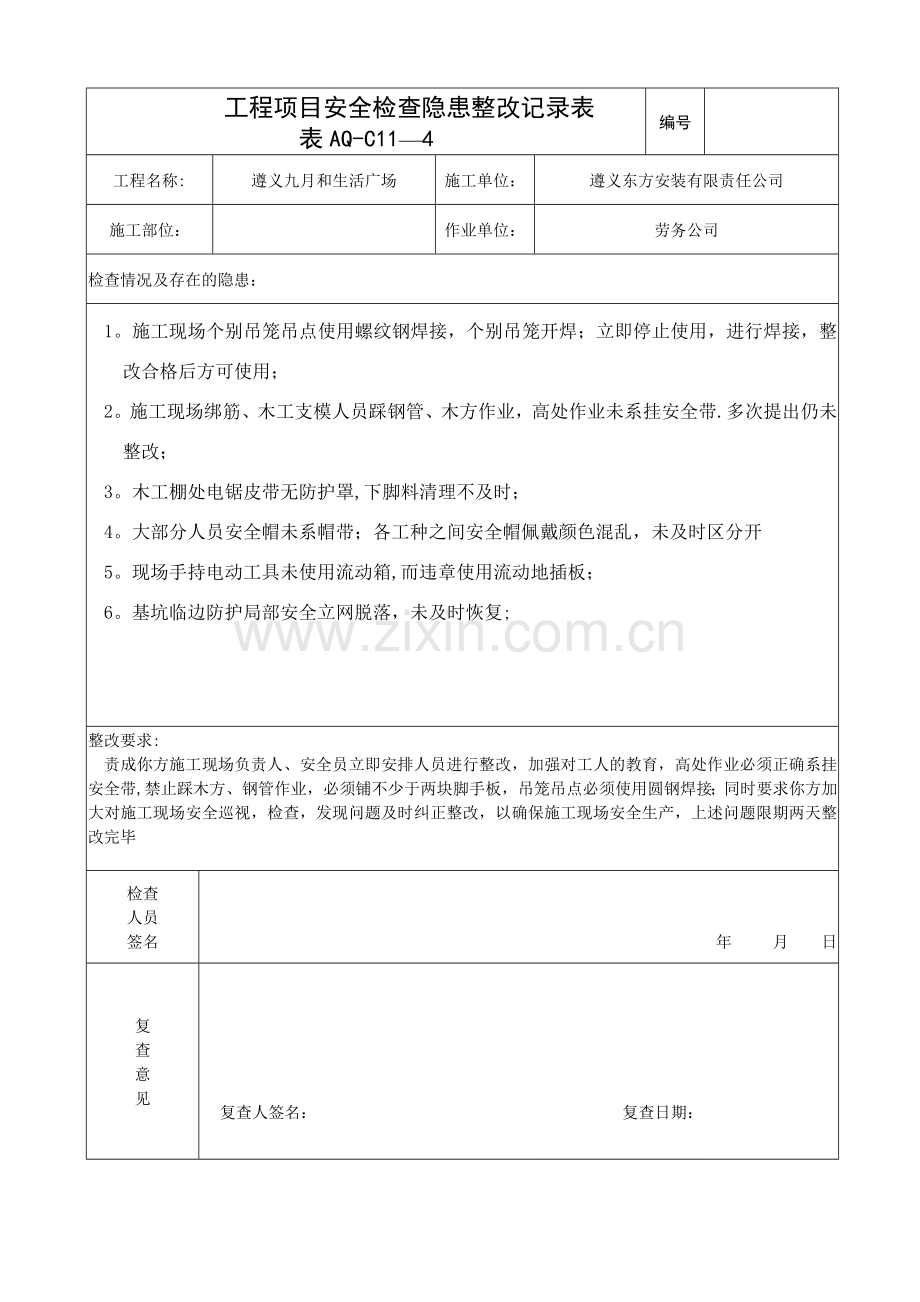

检查情况及存在的隐患:
1。施工现场个别吊笼吊点使用螺纹钢焊接,个别吊笼开焊;立即停止使用,进行焊接,整改合格后方可使用;
2。施工现场绑筋、木工支模人员踩钢管、木方作业,高处作业未系挂安全带.多次提出仍未整改;
3。木工棚处电锯皮带无防护罩,下脚料清理不及时;
4。大部分人员安全帽未系帽带;各工种之间安全帽佩戴颜色混乱,未及时区分开
5。现场手持电动工具未使用流动箱,而违章使用流动地插板;
6。基坑临边防护局部安全立网脱落,未及时恢复;
整改要求:
责成你方施工现场负责人、安全员立即安排人员进行整改,加强对工人的教育,高处作业必须正确系挂安全带,禁止踩木方、钢管作业,必须铺不少于两块脚手板,吊笼吊点必须使用圆钢焊接;同时要求你方加大对施工现场安全巡视,检查,发现问题及时纠正整改,以确保施工现场安全生产,上述问题限期两天整改完毕
检查
人员
签名
年 月 日
复
查
意
见
复查人签名:
复查日期:
工程项目安全检查隐患整改记录表 表AQ-C11—4
编号
工程名称:
遵义九月和生活广场
施工单位:
遵义东方安装有限责任公司
施工部位:
作业单位:
劳务公司
检查情况及存在的隐患:
1. 地下室个别施工人员未戴安全帽。
2. 一人现场吸烟;
3. 使用无齿锯打磨桥架吊杆,属严重违章作业。
4. 一碘钨灯未使用插头而直接将线头插入插座。
整改要求:
1、责令你方施工现场负责人、安全员立即安排人员进行整改。
2、加强对工人的教育,禁止违章施工作业,同时要求你方加大对施工现场安全巡视,检查,发现问题及时纠正整改,以确保施工现场安全生产,上述问题立即进行整改.
检查
人员
签名
年 月 日
复
查
意
见
复查人签名:
复查日期:
工程项目安全检查隐患整改记录表 表AQ-C11—4
编号
工程名称:
遵义九月和生活广场
施工单位:
遵义东方安装有限责任公司
施工部位:
作业单位:
劳务公司
检查情况及存在的隐患:
1、 C12外架立网安全网局部脱落。
2、 施工现场有3个钢筋吊笼吊点使用螺纹钢焊接,一个吊笼立筋开焊,掉落,我方已提出多次,贵方至今未改,现要求你方立即停止使用,若2天之内不整改,将进行罚款处理。
3、 木工棚四周未封闭;钢筋套丝机未搭设防雨防砸棚。
4、 B11东侧拆模、首层支模人员高处作业未系挂安全带。
5、 施工现场(B11、C6南侧)道路堆料较乱。
整改要求:
1、 责令你方施工现场负责人、安全员立即安排人员进行整改,落实,确保安全生产。
2、 钢筋吊笼必须进行整改,若在不整改,将进行经济处罚。
2、要求你方加大对施工现场安全巡视,检查,发现问题及时纠正整改,以确保施工现场安全生产,上述问题限期2天整改。
检查
人员
签名
年 月 日
复
查
意
见
复查人签名:
复查日期:
工程项目安全检查隐患整改记录表 表AQ—C11—4
编号
工程名称:
遵义九月和生活广场
施工单位:
遵义东方安装有限责任公司
施工部位:
作业单位:
劳务公司
检查情况及存在的隐患:
昨夜对生活区南片宿舍进行了安全联检,发现问题如下:
1、 部分宿舍室内卫生极差,垃圾清理不及时;
2、 大部分宿舍使用麻花线插板,电源线拉设较乱;
3、 部分宿舍使用电热毯取暖以及使用热得快烧水。
整改要求:
1、 责令你方施工现场负责人、安全员立即安排人员进行整改,落实,确保安全生产。
2、要求你方加大对生活区的安全检查力度,以确保生活区卫生、用电安全,同时,加强对各班组施工人员的教育,禁止使用违章、伪劣产品,确保安全用电,若在检查发现类是问题,定以处罚。
检查
人员
签名
年 月 日
复
查
意
见
复查人签名:
复查日期:
工程项目安全检查隐患整改记录表 表AQ-C11-4
编号
工程名称:
遵义九月和生活广场
施工单位:
遵义东方安装有限责任公司
施工部位:
作业单位:
劳务公司
检查情况及存在的隐患:
1、顶板支模体系不符合模板施工方案中相关要求:
a、部分顶丝伸出过长,超过25cm;
b、立杆:钢管与碗口件混用;
c、立杆、横杆间距、步距较大,无剪刀撑.
2、安全技术交底签到表代签现象严重,大部分为一人签字。
整改要求:
现要求工程部及质检加强巡视、检查,尤其是跨度较高部位,支模必须按方案执行,安全技术交底必须要本人签字,禁止代签.
检查
人员
签名
年 月 日
复
查
意
见
复查人签名:
复查日期:
工程项目安全检查隐患整改记录表 表AQ-C11—4
编号
工程名称:
遵义九月和生活广场
施工单位:
遵义东方安装有限责任公司
施工部位:
作业单位:
劳务公司
检查情况及存在的隐患:
1、顶板支模体系不符合模板施工方案中相关要求:
a、部分顶丝伸出过长,超过25cm;
b、立杆:钢管与碗口件混用;
c、立杆、横杆间距、步距较大,无剪刀撑。
2、安全技术交底签到表代签现象严重,大部分为一人签字。
整改要求:
现要求你方现场负责人召集木工工长、质检召开相关会议,加强巡视、检查,尤其是跨度较高部位,支模必须按方案执行,以确保模板支撑体系在施工过程中的安全施工,安全技术交底必须要本人签字,禁止代签.
检查
人员
签名
年 月 日
复
查
意
见
复查人签名:
复查日期:
工程项目安全检查隐患整改记录表 表AQ—C11—4
编号
工程名称:
遵义九月和生活广场
施工单位:
遵义东方安装有限责任公司
施工部位:
作业单位:
劳务公司
检查情况及存在的隐患:
1、 B10地下一层顶板木工使用地插板,电源线接头使用塑料布缠裹.
2、 B10西侧电焊机二次侧焊把线外皮破损,铜芯裸露。
3、 B10所用电源线直接从二级配电箱接电.
4、 木工支模绑筋人员踩钢管、木方作业,未系挂安全带。
5、 B11通往二层爬梯端头无防护。
6、 C6架体局部拉接少.
整改要求:
1、 责令你方施工现场负责人、安全员立即安排人员进行整改,落实,确保安全生产.
2、加强现场巡视、检查,尤其是高处作业、临时用电方面,要进行仔细排查,加大对现场临电电工的管理,勤检查,发现问题及时纠正整改,以确保施工现场安全生产,上述问题限期1天整改.
检查
人员
签名
年 月 日
复
查
意
见
复查人签名:
复查日期:
工程项目安全检查隐患整改记录表 表AQ-C11-4
编号
工程名称:
遵义九月和生活广场
施工单位:
遵义东方安装有限责任公司
施工部位:
作业单位:
劳务公司
检查情况及存在的隐患:
1、 B10北侧木工支模人员未系挂安全带,且外围双排架架体拉接少.
2、 B10地下一层顶板中间部位大型洞口临边防护无。
3、 B11首层拆模未有专人监护,与下方防水作业交叉施工。
4、 生活区:食堂一煤气罐仍露天存放,未封闭。
5、个别宿舍插座烧坏未及时更换。
6、两层宿舍的楼梯下方悬空较高,行走极不方便,要求增加踏步。
整改要求:
1、责令你方施工现场负责人、安全员立即安排人员进行整改,落实,确保安全生产.
2、要求你方加大对施工现场、生活区的安全巡视,检查,发现问题及时纠正整改,以确保施工现场安全生产,上述问题限期2天整改。
检查
人员
签名
年 月 日
复
查
意
见
复查人签名:
复查日期:
工程项目安全检查隐患整改记录表 表AQ-C11—4
编号
工程名称:
遵义九月和生活广场
施工单位:
遵义东方安装有限责任公司
施工部位:
作业单位:
劳务公司
检查情况及存在的隐患:
经监理、我方安全部对你方施工现场进行检查,发现存在下列安全隐患:
1、 西侧搅拌机棚未按规定进行搭设:搅拌机棚未单独进行搭设,东侧立杆未做直接用C12西侧脚手架立杆当做搅拌机棚立杆使用。
2、 搅拌机棚未封闭,并且无降尘、除尘措施。
3、 搅拌机棚无扫地杆、垫板,直接立在地面上。
4、 搅拌机司机未经培训无证上岗.
5、 现场脚手架有私自拆除的现象,架体局部拉接少。
6、 楼层的临边、洞口防护由你方进行日常维护,禁止私自拆除。
整改要求:
1、责令你方施工现场负责人、安全员安排相应施工人员进行整改,落实。
2、要求你方加大对施工现场的安全巡视,检查,发现问题及时纠正整改,以确保施工现场安全生产,
3、搅拌机存在的问题望你方做为重中之中,上述问题限期2天整改.整改完毕后以书面材料报我方安全部.
检查
人员
签名
年 月 日
复
查
意
见
复查人签名:
复查日期:
工程项目安全检查隐患整改记录表 表AQ-C11—4
编号
工程名称:
遵义九月和生活广场
施工单位:
遵义东方安装有限责任公司
施工部位:
作业单位:
劳务公司
检查情况及存在的隐患:
1、 C6地块汽车坡道使用地插座,所用设备无插头,直接将线头插入插板。
2、 C6二层拆模时,现场无专人监护,拆除的木方、钢管堆放乱,东侧材料已撞坏围挡,部分材料已出围墙。
3、 C6东侧、西侧架体立网拆除较多,恢复不及时。
4、 C6北侧架体拉接少.
整改要求:
1、责令你方施工现场负责人、安全员立即安排人员进行整改,落实,确保安全生产.
2、要求你方加大对施工现场、生活区的安全巡视,检查,发现问题及时纠正整改,以确保施工现场安全生产,上述问题限期2天整改。
检查
人员
签名
年 月 日
复
查
意
见
复查人签名:
复查日期:
工程项目安全检查隐患整改记录表 表AQ—C11-4
编号
工程名称:
遵义九月和生活广场
施工单位:
遵义东方安装有限责任公司
施工部位:
作业单位:
劳务公司
检查情况及存在的隐患:
1、 油工抹灰用的脚手架搭设简易,作业面未满铺脚手板,踩单板作业。
2、 施工现场所有流动箱均未达到一机一闸一漏。电源线拖地.
3、 碘钨灯无保护接零。
4、 C10北侧一流动箱一闸多机。
整改要求:
1、责令你方施工现场负责人、安全员立即安排人员进行整改,落实,确保安全生产。
2、要求你方加大对施工现场的安全巡视,检查,发现问题及时纠正整改,以确保施工现场安全生产,上述问题限期2天整改。
检查
人员
签名
年 月 日
复
查
意
见
复查人签名:
复查日期:
工程项目安全检查隐患整改记录表 表AQ—C11-4
编号
工程名称:
遵义九月和生活广场
施工单位:
遵义东方安装有限责任公司
施工部位:
作业单位:
劳务公司
检查情况及存在的隐患:
1、 脚手架无扫地杆,兜底网不全,局部立网封闭不严。临边防护立网未挂.
2、 基坑周边堆料,清理不及时。
3、 安全帽帽带大部分未系。钢筋工、木工高处作业未系挂安全带,踩单板作业。
4、 木工棚未封闭,周边下脚料清理不及时。
5、 B11北侧,东侧二层临边堆放大量的材料,存在严重安全隐患。
6、 所有作业面临边防护均不到位。临时用电电源线拖地乱拉。
7、 上下交叉作业现象较多,无专人旁站。
8、 现场安全通道较少,行走不畅通。
9、 施工现场材料存放较乱。
整改要求:
1、责令你方施工现场负责人、安全员立即安排相应人员进行整改,落实,确保安全生产。
2、要求你方加大对临边、架体的整改,外施队勤巡视,检查,发现问题及时纠正整改,以确保施工现场安全生产,上述问题限期2天整改。
检查
人员
签名
年 月 日
复
查
意
见
复查人签名:
复查日期:
工程项目安全检查隐患整改记录表 表AQ—C11—4
编号
工程名称:
遵义九月和生活广场
施工单位:
遵义东方安装有限责任公司
施工部位:
作业单位:
劳务公司
检查情况及存在的隐患:
1、 脚手架局部拉接少,个别拉接杆未上卡扣;局部兜底网不到位,兜网上杂物较多;北侧顶端挑架搭设,下方无专人监护 ,施工人员来回穿行。
2、 木工使用多功能机床。
3、 电动卷扬机垂直吊运无方案.
4、 二层、三层大型空洞防护兜网被拆,未及时恢复.
5、 施工现场垃圾清理不及时.高处作业人员未系挂安全带.
6、 严禁私自拆除、修改脚手架立杆、横杆、拉接等,外立网严禁拆除。
整改要求:
1、责令你方施工现场负责人、安全员立即安排相应人员进行整改,落实,确保安全生产。
2、要求你方加大对临边、架体的整改,外施队勤巡视,检查,发现问题及时纠正整改,以确保施工现场安全生产,上述问题限期1天整改。
检查
人员
签名
年 月 日
复
查
意
见
复查人签名:
复查日期:
工程项目安全检查隐患整改记录表 表AQ—C11—4
编号
工程名称:
遵义九月和生活广场
施工单位:
遵义东方安装有限责任公司
施工部位:
作业单位:
劳务公司
检查情况及存在的隐患:
1、 首层脚手架拉接少,南侧搭设脚手架相邻立杆接头未错开,在同一步距内。
2、 施工现场垃圾清理不及时。
3、 高处作业人员未系挂安全带。
4、 严禁私自拆除、修改脚手架立杆、横杆、拉接等,外立网严禁拆除.
整改要求:
1、责令你方施工现场负责人、安全员立即安排相应人员进行整改,落实,确保安全生产.
2、要求你方加大对临边、架体的整改,外施队勤巡视,检查,发现问题及时纠正整改,以确保施工现场安全生产,上述问题限期1天整改。
检查
人员
签名
年 月 日
复
查
意
见
复查人签名:
复查日期:
工程项目安全检查隐患整改记录表 表AQ-C11-4
编号
工程名称:
遵义九月和生活广场
施工单位:
遵义东方安装有限责任公司
施工部位:
作业单位:
劳务公司
检查情况及存在的隐患:
1、 南侧搭设脚手架未及时挂网,拉接少.
2、 东侧双排架斜拉接局部有拆除.首层须及时做好拉接,加强对东侧架体检查。
3、 高处作业人员未系挂安全带。
4、 吊运物料的小吊无施工方案立即停止使用。需向监理上报方案审批同意后方可施工.
5、 严禁私自拆除、修改脚手架立杆、横杆、拉接等,外立网严禁拆除。
整改要求:
1、责令你方施工现场负责人、安全员立即安排相应人员进行整改,落实,确保安全生产.
2、要求你方加大对临边、架体的整改,外施队勤巡视,检查,发现问题及时纠正整改,以确保施工现场安全生产,上述问题限期1天整改。
检查
人员
签名
年 月 日
复
查
意
见
复查人签名:
复查日期:
工程项目安全检查隐患整改记录表 表AQ—C11-4
编号
工程名称:
遵义九月和生活广场
施工单位:
遵义东方安装有限责任公司
施工部位:
作业单位:
劳务公司
检查情况及存在的隐患:
1、 外脚手架底部垃圾清理不及时;
2、 局部架体外围网封闭不严;外脚手架局部拉接被拆未及时恢复;拉接必须与结构拉紧.
3、 楼内一层施工产生的垃圾清理不及时,材料码放较乱,不整齐;
4、 楼内临电拉设较乱,有拖地现象;
5、 架体高处作业人员未系挂安全带;
6、 作业人员安全帽佩戴不符合要求,未系帽带;
整改要求:
1、责令你方施工现场负责人、安全员立即安排相应人员进行整改,落实,确保安全生产。
2、要求你方加大对施工现场、垃圾、架体的整改,外施队勤巡视,检查,发现问题及时纠正整改,以确保施工现场安全生产,上述问题限期17日下午必须整改完毕。
检查
人员
签名
2010年 4月16日
复
查
意
见
复查人签名:
复查日期:
工程项目安全检查隐患整改记录表 表AQ—C11-4
编号
工程名称:
遵义九月和生活广场
施工单位:
遵义东方安装有限责任公司
施工部位:
作业单位:
劳务公司
检查情况及存在的隐患:
1、 外脚手架底部垃圾清理不及时,南侧道路堆放的垃圾清理不及时;
2、 局部架体外围网封闭不严;外脚手架局部拉接被拆未及时恢复;拉接必须与结构拉紧。
3、 楼内一层施工产生的垃圾清理不及时,材料码放较乱,不整齐;
4、 楼内临电拉设较乱,有拖地现象;
5、 架体高处作业人员未系挂安全带;
6、 作业人员安全帽佩戴不符合要求,未系帽带;
整改要求:
1、责令你方施工现场负责人、安全员立即安排相应人员进行整改,落实,确保安全生产。
2、要求你方加大对施工现场、垃圾、架体的整改,外施队勤巡视,检查,发现问题及时纠正整改,以确保施工现场安全生产,上述问题限期17日下午整改完毕。
检查
人员
签名
年 月 日
复
查
意
见
复查人签名:
复查日期:
工程项目安全检查隐患整改记录表 表AQ-C11-4
编号
工程名称:
遵义九月和生活广场
施工单位:
遵义东方安装有限责任公司
施工部位:
作业单位:
劳务公司
检查情况及存在的隐患:
1、 外脚手架底部垃圾清理不及时;
2、 局部架体外围网封闭不严;外脚手架局部拉接被拆未及时恢复;拉接必须与结构拉紧.
3、 楼内一层施工产生的垃圾清理不及时,材料码放较乱,不整齐;
4、 楼内临电拉设较乱,有拖地现象;
5、 架体高处作业人员未系挂安全带;
6、 作业人员安全帽佩戴不符合要求,未系帽带;
整改要求:
1、责令你方施工现场负责人、安全员立即安排相应人员进行整改,落实,确保安全生产。
2、要求你方加大对施工现场、垃圾、架体的整改,外施队勤巡视,检查,发现问题及时纠正整改,以确保施工现场安全生产,上述问题限期17日下午整改完毕.
检查
人员
签名
年 月 日
复
查
意
见
复查人签名:
复查日期:
工程项目安全检查隐患整改记录表 表AQ—C11-4
编号
工程名称:
遵义九月和生活广场
施工单位:
遵义东方安装有限责任公司
施工部位:
作业单位:
劳务公司
检查情况及存在的隐患:
1、 局部架体外围网封闭不严;剪刀撑、大横杆卡口必须拧紧,拉接必须与结构拉紧。
2、 施工现场材料码放较乱,不整齐;
3、 施工现场临电拉设较乱,有拖地现象,未挂起。
4、 B11北侧架体绑筋高处作业人员未系挂安全带;作业人员安全帽未系帽带;施工人员踩单板、木方作业;
5、 塔吊钢丝绳必须加强检查,发现有毛刺、断股必须进行更换,以确保安全。
整改要求:
1、责令你方施工现场负责人、安全员立即安排相应人员进行整改,落实,确保安全生产。
2、要求你方加大对施工现场、垃圾、架体的整改,外施队勤巡视,检查,发现问题及时纠正整改,以确保施工现场安全生产,上述问题限期17日下午整改完毕。
检查
人员
签名
年 月 日
复
查
意
见
复查人签名:
复查日期:
展开阅读全文
