收藏 分销(赏)

施工准备计划.docx

上传人:丰**** 文档编号:4702872 上传时间:2024-10-10 格式:DOCX 页数:9 大小:22.39KB 下载积分:6 金币
下载 相关 举报

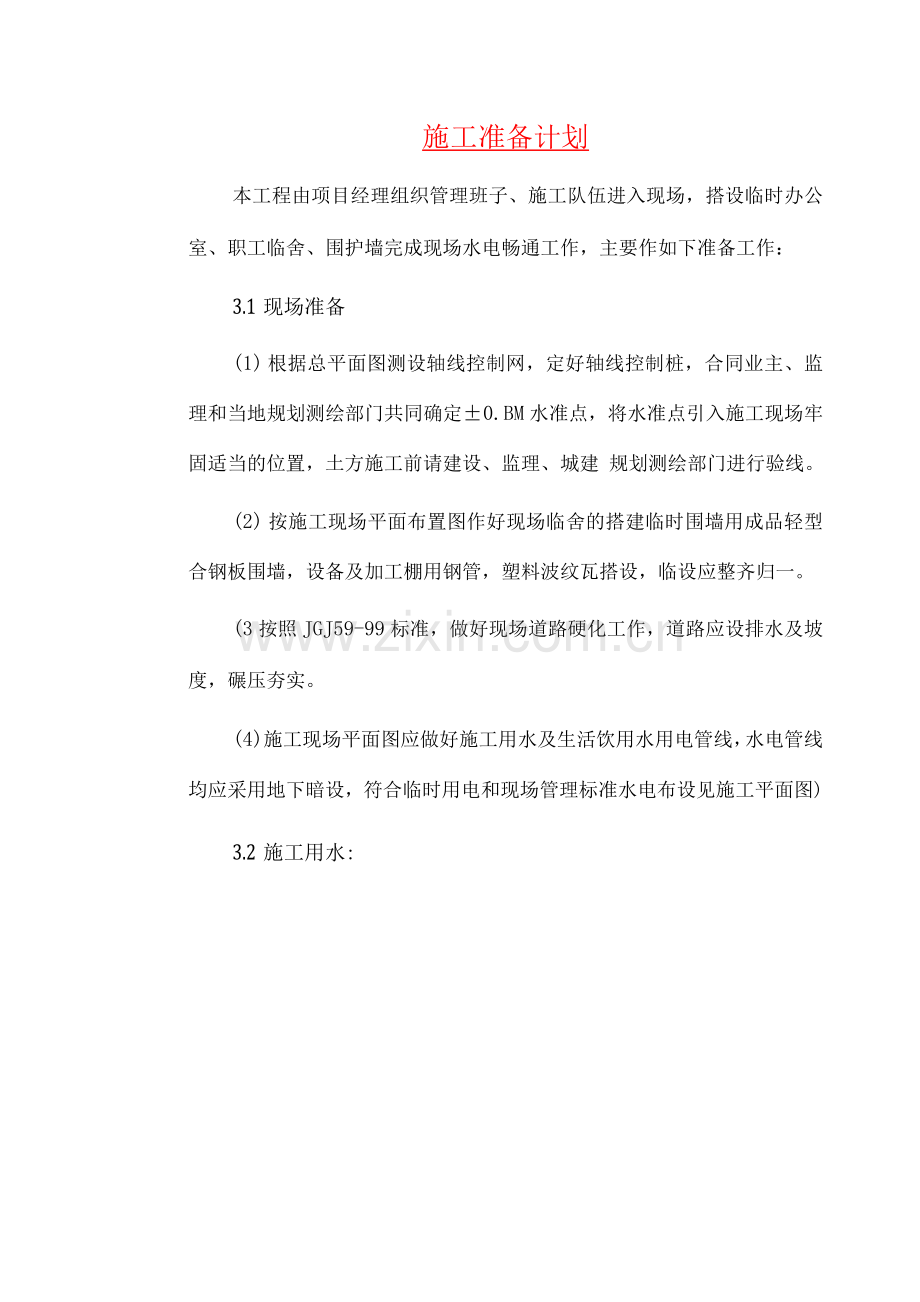

施工准备计划.docx_第1页
第1页 / 共9页
施工准备计划.docx_第2页
第2页 / 共9页


点击查看更多>>
资源描述
施工准备计划 本工程由项目经理组织管理班子、施工队伍进入现场,搭设临时办公室、职工临舍、围护墙完成现场水电畅通工作,主要作如下准备工作: 3.1现场准备 (1) 根据总平面图测设轴线控制网,定好轴线控制桩,合同业主、监理和当地规划测绘部门共同确定±0.BM水准点,将水准点引入施工现场牢固适当的位置,土方施工前请建设、监理、城建 规划测绘部门进行验线。 (2) 按施工现场平面布置图作好现场临舍的搭建临时围墙用成品轻型合钢板围墙,设备及加工棚用钢管,塑料波纹瓦搭设,临设应整齐归一。 (3按照JGJ59-99标准,做好现场道路硬化工作,道路应设排水及坡度,碾压夯实。 (4)施工现场平面图应做好施工用水及生活饮用水用电管线,水电管线均应采用地下暗设,符合临时用电和现场管理标准水电布设见施工平面图) 3.2施工用水: (1)施工用水量q1计算,按日浇筑砼8m 3计算。砌筑30m 3计算,用量。 N1=施工用水定额,养护浇筑用水2L/ m3 砌筑施工用水150L/ m3 K2—用水不均衡系数:1.5 q=kixXQix Nixk2/( 8 x 36 )=0.9L/S (生活用水量 q2计算 q广 Q2xN2xk3/( 8 x 36 ) =1.094L/S 式中 Q2 ——现场最高峰期职4人N2——生活用水 定额,按人日消耗水30L/ m3 k3施工现场生活 用水不均衡系数,取1.5 (3) 消防用水q3计算按规定本工程应按10L/S设置消防管道。 (4) 总用水量Q 通过以上计算q】+ q< q3 所以。=q1+ q2=0.9+1.094=1.525L/S< 310L/S (5) 上水管径计算,故Q= q (V取1.3m/s) D=/Q/n V10 =4 x 10L/3.14x 1.3x 10— =0.098m=98mm 经计算选用1mm管道即可满足要求。 3.3施工用电 (1)主要机具用电量 序号 名称 数量 单位 型号 备注 1 对焊机 1 台 1KV A 2 搅拌机 2 台 7.5KVA 3 施工电梯 2 台 22KW 4 弯曲机 1 台 3.5KW 5 砼输送泵 1 台 75KW 6 塔吊 1 台 60.3KW 7 弧焊机 2 台 17KV A 8 钢筋切断机 1 台 2.2KW 9 园盘锯 3 台 5.5KW 10 创床 3 台 2.2KW 11 平板振动器 2 台 2.2KW 12 振动棒 20 台 2.2KW 13 室外照明 10KW 14 室内照明 10KW (2用电量计算 p=1.05(k+£p/cos①+k £p+k £p + k £p) 11223344 p供电设备,总用电需要容量(KV A ) P1 电动机额定工率(副)p2 电焊机额定容量(KV A)p3——室内照明(KW)p4一一室外照明(KW ) cos—中电动机平均工率的因数(一般取0.75) K1 取=0.6 K2 取=0.6 K3 取=0.8 K4 取=1.0 P=1.05(k+£p/cos中+k £p+k £p + k £p) 11223344 =377.58KVA 因此现场选用设置S7—4/10KVA变压器一台,基本能满足施工需求。 施工用电采用铜芯绝缘线,架空敷设采用TN供电系统,三项 五线制并采用三级供电两级漏电保护方式供电现场平面在砼搅拌机,井架等处设立分配电箱,采用架空线路供电,室内线路从楼梯间垂直引上。 3.4技术准备 会审与图纸学习收到施工图纸后,了解设计意图,组织预算员、施工员、工 长、线寸工等有关人员认真熟悉图纸,反复对照图中可能出现的问题,及时解决设计上存在的问题。 2 编制施工组 施工组织设 计 序号 计划名称 编制部门 提供时间 1 施工组织设计 总工 23年3月20日 2 临时用电施工组织设计 总工 23年3月25日 3 安全施工组织设计 总工 23年3月25日 4 土方及深基坑支护方案 主任工程师 23年3月25日 5 模板施工方案 主任工程师 23年3月25日 6 钢筋施工方案 主任工程师 23年3月25日 7 大体积砼施工方案 主任工程师 23年3月25日 8 屋面施工方案 主任工程师 23年8月10日 9 玻璃幕墙施工方案 主任工程师 24年4月25日 10 门窗安装方案 主任工程师 23年5月25日 11 室内外装修施工方案 主任工程师 23年5月25日 12 干挂大理石施工方案 主任工程师 24年4月25日 科技开发计划如下 施工组织设 计 序 号 推广应用内容 使用部位 应用时间 负责人 1 深基坑支护技术喷锚网与土钉墙支护技 基坑四壁 地质勘察 2 新型模板和脚手架应用技术 全部墙体、板梁 技术负责人 3 粗直径钢筋联接技术 ①墩粗头直螺纹②冷挤 梁、柱、 筏板、主 技术负责人 4 建筑节能和新型墙体应用技术 土上结构 技术负责人 5 新型防水材料 屋地下吉构 技术负责人 6 高强性能砼技术 全部结构 技术负责人 7 企业的计算机应用和管理技术 项目经理 建筑物的定位放线,引入水准控制点 施工技术人员和测量放线人在充分学习施工图纸的基础上, 施工组织设 进行定位放线,引入水准点,质检人员应作好复测工作,并作好验线准备。 编制施工预算及成本计划和四大件的加工计划。 建立质量、安全保证体系与各项规章制度,提出各项施工措施,进行技术和安全交底。 搭设必要的临舍工程。材料员按计划组织材料、机械进场,并按施工总平面图堆放 材料,安装调试好施工机械,塔吊、施工电梯必须通过当地劳动部门和技术监督部门验收合格方可进行运转作业。 对进入施工现场的职工必须进行岗前学习培训教育,提高职工的质量意识,安全防护能力,不断的进行安全学习和文明施工的教育。 准备好各种有效的资料表格,以保证资料形成及时可靠。 3.5生产准备计划 主要机械用量进场详见《机械设备用量计划表》主要计量器具用量进场计划详见《计量器具用量计划表》主要材料设备进场详见《主要材料进场计划表》 主要施工计量仪器具计划 名称 数量 型 号 备注 施工组织设 经纬仪 1 水准仪 2 激光对中仪 1 塔尺 2 自读靠尺 1 钢尺 2 砼试块模 15 砂浆试模 2组 台称 2 塌落度桶 1 线坠 3 计 DF-2电子 AM-32 5m 2m 50m 150 x 150 x 150 7.07x 7.07x 7.07 5kg 5kg 23年3月15日前 进场 3.6施工队伍的准备计划 根据各施工阶段的需求,选用劳务工应在开工前进场 劳动力 安排计划2.3. 3《劳动力组织计划表》
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
