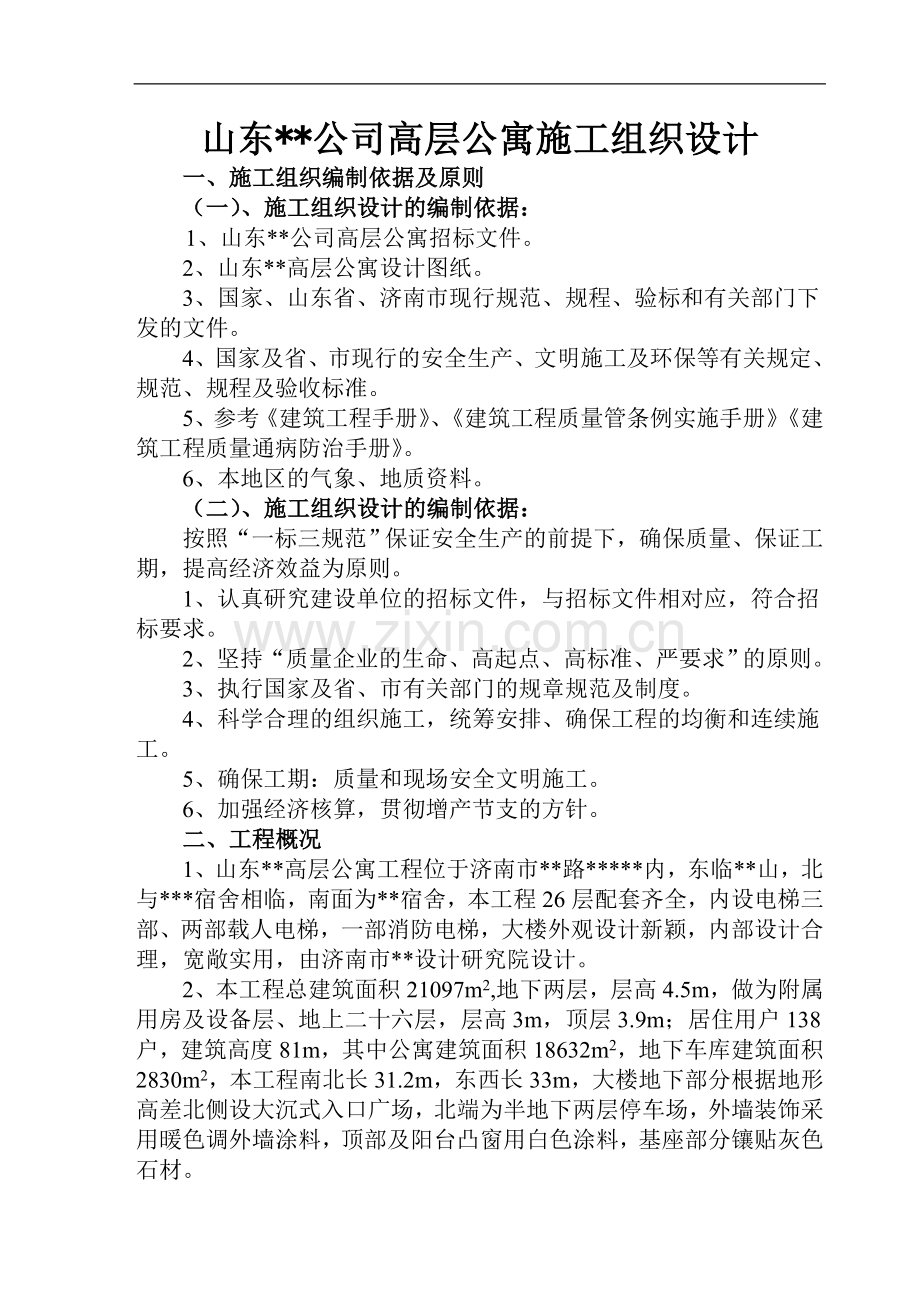

1、山东*公司高层公寓施工组织设计一、施工组织编制依据及原则(一)、施工组织设计的编制依据:1、山东*公司高层公寓招标文件。2、山东*高层公寓设计图纸。3、国家、山东省、济南市现行规范、规程、验标和有关部门下发的文件。4、国家及省、市现行的安全生产、文明施工及环保等有关规定、规范、规程及验收标准。5、参考建筑工程手册、建筑工程质量管条例实施手册建筑工程质量通病防治手册。6、本地区的气象、地质资料。(二)、施工组织设计的编制依据:按照“一标三规范”保证安全生产的前提下,确保质量、保证工期,提高经济效益为原则。1、认真研究建设单位的招标文件,与招标文件相对应,符合招标要求。2、坚持“质量企业的生命、高
2、起点、高标准、严要求”的原则。3、执行国家及省、市有关部门的规章规范及制度。4、科学合理的组织施工,统筹安排、确保工程的均衡和连续施工。5、确保工期:质量和现场安全文明施工。6、加强经济核算,贯彻增产节支的方针。二、工程概况1、山东*高层公寓工程位于济南市*路*内,东临*山,北与*宿舍相临,南面为*宿舍,本工程26层配套齐全,内设电梯三部、两部载人电梯,一部消防电梯,大楼外观设计新颖,内部设计合理,宽敞实用,由济南市*设计研究院设计。2、本工程总建筑面积21097m2,地下两层,层高4.5m,做为附属用房及设备层、地上二十六层,层高3m,顶层3.9m;居住用户138户,建筑高度81m,其中公寓
3、建筑面积18632m2,地下车库建筑面积2830m2,本工程南北长31.2m,东西长33m,大楼地下部分根据地形高差北侧设大沉式入口广场,北端为半地下两层停车场,外墙装饰采用暖色调外墙涂料,顶部及阳台凸窗用白色涂料,基座部分镶贴灰色石材。三、施工现场条件1、本工程位于济南市*路*内,东临*山,且紧靠8m高挡土墙,北与*宿舍相邻,西南为*原建宿舍,主要施工进出道路穿过宿舍区,进门处有一座承载10吨的桥,为施工物资进出场带来一定困难。2、场地除部分存土外,现已基本达到“三通一平”的要求,具备基础开挖的条件,本工程场地狭长,现场材料堆放几人员食宿较为困难,北侧已有办公场所15间,职工居住搭设两层临设
4、。3、地质水文情况(详见地质报告)杂填土:杂色、稍湿、松散,成分主要为碎砖等建筑垃圾及生活垃圾,混少量粘性土、碎石、姜石等。粉质粘土:坚硬含粒径为0.5-2cm的姜石10%,局部含粒径为2-5cm的碎石和卵石10%左右,成分为石灰岩。残积土:黄绿色-灰绿色,稍湿、硬塑-坚硬,母岩为闪长岩,选岩矿物全部蚀变,岩芯呈砂土状,具可塑性,母岩结构模糊不清,见闪长岩强风化残核。强风化闪长岩:灰绿色-黄绿色,中等结构,块状构造,岩芯主要呈碎块状及短粒状,局部呈砂状,选岩矿物大部蚀变,风化裂较发育,该层球状风化明显。-1中风化闪长岩:灰绿色、中等结构,块状构造,主要矿物为斜长石、角闪石,少部分暗色矿物蚀变为
5、绿泥石,斜长石蚀变为高岭土,裂隙较发育,充填方解石脉,局部方解石脉宽3-5cm,岩芯呈粒状或饼状,锤击声脆,岩芯采取率为65-90%,但该层有风化程度不均匀现象,此层地基承载力为fak=2500N/m2。-2灰绿色、中等粒结构:块状构造,主要矿物为斜长石、角闪石并有少部分蚀变成绿泥石,裂隙较发育,充填长石或方解石,岩芯呈柱状、坚硬、锤击声脆且不易碎,岩芯采取芯78-98%,该层岩体基本质量为类,为良好桩端持力层。4、主要气象要素:济南市位于中纬度北温带区,冬季干燥少雨,夏季闷热,雨季集中在6、7、8月份,秋季凉爽,年平均温度14.3,最高温度42.5,最低温度-19.7;全年主导风向:夏季西南
6、风,冬季东北风,最大月平均风速26.3m/s,基本风压0.75kN/m2,每年11月20日进入冬季施工,本地区最大冻土厚度0.44m。四、工程特点:1、在生活区内且场地狭小,文明施工要求高。2、基坑开挖10m深,中下部为岩石,开挖难度大。3、东侧有8米高的挡土墙,垂直测量控制要求高。4、工期紧,质量、安全要求高。五、施工部署及主要施工方法(一)、项目部管理机构我公司经过多年的施工经验,积累了一套完整的技术手段和科学的管理方法,同时也培养了一大批具有成熟管理经验的管理人员,为此针对本工程特点,建立以项目经理为首的质量、安全管理小组,各项工作落实到人,责任清楚。见项目部管理机构图。项目经理项目总工
7、程师质检工程师项目安全长项目副经理施工科计划科办公室物资科安全科(二)、施工安全、质量、成本、现场标准化部署:1、施工安全:编制施工安全组织设计,对施工、防护机械使用等制定目标措施并组织实施,明确安全控制点,专人负责管理,实现施工安全无事故。2、施工质量:完善创优规划,编制质量计划,在施工全过程中全方位控制好工程质量,确保优良,争创“泰山杯”。3、工程成本:合理使用各种机械及材料,减少浪费,采用四新技术,提高效益,缩短工期,减少成本,组织协调得力,少窝工,少花钱,多办事。4、现场标准化管理:根据济南市标准化工地有关规定,本工程现场定位为济南市标准化优秀工地。(三)、施工进度部署:本工程工期36
8、6天,总体划分三个阶段,第一阶段0.000以下工程工期为55天,第二阶段主体工程工期104天,第三阶段为装饰安装阶段工期207天。各阶段施工平面流水,立体交叉进行,如在主体施工到15层时,即展开室内外装修。(四)、施工任务划分:根据工程特点,主要施工任务划分如下:(五)、流水施工及施工顺序: 1、主体砼浇筑分2个施工阶段,即第一施工阶段浇筑柱、墙板砼,第二施工阶段浇筑平台板砼。柱墙及顶板分两个施工段,具体详后附图。2、施工顺序:土方回填施 工准 备基 础工 程主 体工 程湿装修精装饰竣工屋 面工 程安 装 配 合安 装 调 试(六)、运输方式:1、垂直运输机械:本工程南北长31.2m,东西长3
9、3m,高度81m,基础、主体采用QTZ80型塔式起重机起升高度110m,臂长55m,最大起重量8T,端头最大起重量为1.2T,50m处起重量1.4T,基本独立高度46m,整机运至工地进行组装,试吊、试运行,经安监站验收后方可投入使用。此机能满足本工程主体结构及屋面的施工要求。砌体、装饰施工时,还配备一台SCD160/160人货双笼电梯。2、本工程砼采用商品砼。砼的输送泵采用HBT-60输送,泵送最大高度为 米,本工程的最大高度为 米,所以能满足使用要求。输送泵的位置选择见施工总平面图。(七)、主要项目施工方案根据本工程特点,项目部全面统筹,精心组织,采用平面流水,立体穿插的施工方法。1、基坑采
10、用机械大开挖;2、护壁采用喷锚支护;3、商品砼泵送工艺;4、地上结构墙柱模采用钢大模板、梁板、梯为竹胶板;5、支撑为可调式碗扣式脚手架。(八)、采用新技术、新材料、新工艺、新设备的应用1、商品砼技术新材料、新工艺、新机具;2、商品砂浆、PP纤维;3、钢大模板;4、提升脚手架;5、钢塑共挤PVC门窗;6、外墙保温体系。本工程采用“四新”而产生的经济效益与招标方共同分享。六、施工准备(一)、技术准备:1、组织现场有关施工人员熟悉图纸,会同水、电、暖及空调等各专业人员对图纸中存的问题,及时整理,由甲方牵头会同监理,设计共同会审图纸,以保证施工的顺利性。2、组织各专业人员学现行施工及验收规范标准,学习
11、质监站、安监站发布的各种文件,结合施工经验再进一步学习掌握高层施工知识和操作规程,严格按标准施工。3、根据施工组织设计,做好各主要分项的施工方案及技术交底工作。同时进行安全交底,及时办理各种隐蔽工作的验收工作,资料签字盖章及时办理完后归档,工程竣工后有一整完整的资料上报监理、质监站。4、测量仪器准确有效,人员都经过专业培训,切实做好定位放线,控制网及标高引测工作,切实做好室外大角,电梯井的垂直度,测量资料及时准确。5、建立健全例会,协调会、交底会制度及质量、安全检查制度,实行评分制度责任到人、奖罚分明。(二)、人员准备1、我公司本着对工程的工期、质量、安全、成本的综合效益出发,根据多年的高层管
12、理经验,精选具有素质高,专业技术管理强的人员组成项目部班子,充分满足高层公寓的施工,质量要求。2、本工程预计平均投入劳动力280人左右,按两班作业制组织施工,土建队180人,其中技术工140人,安装队40人,其中技工30人,装饰队200人,其中技工160人,专业防水队150人,综合队20人。(三)、机械物资准备:1、本工程南北长31.2m,东西长33m,高度81m,基础、主体采用QTZ80型塔式起重机,整机运至工地进行组装,试吊、试运行,经安监站验收后方可投入使用。此机能满足本工程主体结构及屋面的施工,砌体装饰施工时,还配备一台SCD160/160人货双笼电梯,其他施工机具,大多数为近两年内购
13、置,工作性能良好,满足使用要求。2、塔吊及双笼电梯装拆施工方案详附录。(四)、建筑材料的准备:1、根据施工图及施工预算,按照施工进度计划,将材料名称规格,使用时等进行汇总,编制出材料需要量计划,为组织备料、确定仓库、场地堆放提供依据。2、各种物资要货比三家,选择货真价真的材料,由甲方共同认价,确定供货单位,签字供货合同。3、物资准备工作程序图:施工预算施工方法施工时度计划资源需要量计划看样、封样、签订供锁合同确定进场时间,按平面图堆放贮 存 保 管使 用(五)、施工现场准备:1、施工现场的安排是保证工程有节秦、均衡连续施工的一个重要组成。按照设计单位提供的建筑总平面及规划局建设单位给定的永久性
14、经纬废标及水准控制桩,进行现场测量,设置工程测量控制网。2、搞好现场“三通一平”工作,让水、电源连接到现场周围道路全部便化。3、建造临时设施,按照施工总平面图,为正式开工准备好生产、生活、办公居住和储存等临时用户。4、将现场组织进场的施工机具,根据总平图,安置在规定的地点和仓库就位,接通电源,保养、调试、保证开工时能正常运转。5、按施工组织设计要求,落实冬、雨季施工的临时设施,材料及技术措施。6、按总平面布置,建立 消防,保安机构和有关规章制度,落实到人。7、本工程砼全部采用商品砼浇筑,砼的垂直平运输由两台HBT60砼输送泵及塔吊配合完成。8、根据现场狭小的实际情况,常规物品提前五天进场,进场
15、后合理堆放,并有专人看管,制定详细的物资进出场制度,严格按照施工进度网络计划排列好先后顺序,物资进场后按标准化工地及贯标要求,分类堆放整齐,做好标识及保护工作。(六)、主要劳动计划表工 种按工程施工阶段投入劳动力情况基坑开挖基础底板地下室主体屋面装饰竣工收尾竣工清理土方工3020木工2040402020瓦工2020702010钢盘工606060架子工10202010砼工202030抹灰工2012020防水工15151515水电工2040404030其他用工102010102030合 计30165245295452208030(七)、拟投入本工程的主要施工机械设备表序号机械或设备名称型号规格数量
16、国别产地制造年份额定功率kw生产能力备注1挖掘机1.0m21合肥2000.51m32装载机2L-401德州2000.101.5m33自卸汽车斯大尔14.5T4济南1999.84塔吊QTZ-801莱阳1999845砼输送泵HBT-602上海1999901台备用6人货电梯SCD160/1601济南2001127砂浆机WJ251济南200038砼搅拌机Q=35021济南2001119钢变曲机GJ401济南2000310钢筋切断机GJ401济南1999711对焊机Un-751济南199975KVA12潜水泵IS4济南20001513插入式振捣器H26P-70A10济南20011.114平板式振动器P2
17、-5072济南20011.115砂轮切割机JIG-3551常州2001216圆盘锯MJ1141济南2000317平刨机MB104A1济南1999418交流电焊机BX34济南199918KVA19卷扬机2南京19981020蛙式打夯机HW-202常州2001321电锤4德国2001322弯管机1上海1998323经纬仪DJJ21北京200024水准仪S31南京2000七、施工总平面布置(一)、布置原则:1、*有限责任公司高层住宅楼工程在*宿舍区内,为减少施工对周围环境的影响,施工现场采用2.5m高砖砌围墙,形成封闭施工区域,主要进出入口采用脚手架搭设防护通道。2、合理划分施工区和材料堆放场地,保
18、证材料运输道路畅通,吊运方便,满足施工要求。3、从施工现场实际出发,遵循施工方案和施工的进度计划,尽可能利用现场已有建筑物、构筑物、道路、管线为施工服务。严格按本工程施工部署、工艺流程要求,减少对专业工种和各工序的干扰。4、符合劳动力保护、安全、防疫和防火规定,为确保文明工地、标准化工地创造条件。5、施工现场布置应满足施工需要。室外道路、施工区域临建服从总体施工安排,根据施工进程进行调整或拆除。(二)、施工总平面布置(见附图)1、施工场区道路及作业区地面全部采用250厚C20砼硬化,并派专人每天打扫卫生,保持场区干净卫生。2、根据施工特点,办公区与作业区用彩板墙隔开,各种临时住房用砖砌或彩板房
19、。3、现场设男、女厕所、职工浴室下水排入临时化粪区内并接入污水管网。4、材料进场堆放:砖码垛,砂、石设池堆放,半成品、成品材料分规格堆放整齐,并设置明显标牌。废旧和多余的物资要及时回收、退场,料具堆放整齐,不得挤占道路和作业区,保持道路畅通无阻。每一分项工程完工后,要及时清理各种材料、工具、模板、钢管等周转材料直接在楼层内清理保养,并码放整齐,以备再用。5、现场主入口处设置标牌:“五牌、四图一表”(施工标志牌、安全警示牌、防火须知牌、安全无重大事故牌、安全生产文明施工牌、施工总平面图、建筑立体效果图、施工进度图、管理人员名单及组织框架图)。(三)、施工水、电设计1、施工用水设计施工用水量:考虑
20、日用水量最大的浇筑混凝土工程用水和同时施工的砌筑工程用水。q1=k1式中:q1施工用水量(L/S)k1未预的施工用水系数(取1.1)k2用水不均衡系数(取1.5)N1施工用水定额(砼取1800L/M3 砌砖取200L/M3)Q1每班工作量(砼80 砖取20)Q1=1.1=8.48(L/S)因无特殊用水机械,机械用水量很小,故不考虑q2施工现场生自学成才用水量q3q3=式中:q3施工现场生活用水量p1施工现场高峰昼夜人数(取300人)N3施工现场生活用水定额(取30L/人)K4施工现场用水不均衡系数(取1.5) t每天工作班数(取工)q3=0.23(L/S)施工生活区用水量q4q4=式中:q4施
21、工生活区用水量p2生活区居住人数(取300人)N4生活区昼夜全部生活用水定额(取100L/人)K5生活区用水不均衡系数(取2)q4=0.69(L/S)消防用水q5消防用水q5=10(L/S)因为q1+q3+q4=q4q5总用水量Q=q5=10(L/S)管径计算供水管径D=92mm故取D=100mm (其中U管网中水的流速取1.5m/s)因此,供水管径采用100的铸伯上水管能满足施工及生活用水量。2、施工用电计算根据现场动力和照明用电量来确定选用变压器的规格,按甲方提供的电源,我方电缆埋后入施工配室。施工现场临时用电线路参见后附施工平面图。经计算施工动力用电量为195kw和229kvA现场照明:
22、室内照明:=15kw 室外照明:=30kw施工用电量:P=1.05(K+K2P2+K3P3+K4P4)式中:P供电量设备总需要容量(KVA)P1电动机额定功率(KW)P2电焊机额定功率(KVA)P3室内照明和电热容量(KW)P4室外照明和电热热容量(KW)K1K2K3K4各项系数(K1=0.6 K2=0.6 K3=0.8 K4=1.0)COS平均功率因数(COS=0.7)所以 P=1.05(0.61950.70.62290.8151.030)=363.87KVA变压器需容量:PeP=363.87KVA选一台400KVA变压器可满足要求。施工电缆按安全和节约起见,现场电源进配电室后,分两路,一路
23、进施工区,二路进入生活区。(四)、主要施工机械:1、在工程西侧设置一部QTZ80附墙自升式塔机,在南侧设置一部SCD160/160施工人货电梯。2、砼施工采用商品砼泵送,泵管通过电梯间引上,布料杆设置于每层施工面中部,通过布料杆布料。3、现场设置砼搅拌机一台,砂浆拌合机二台,供少量二次浇筑砼及砌体砂浆使用。4、其他施工机具随施工进度及时进场。八、施工总进度计划及保证措施(一)、工期目标根据本工程结构情况,结合实际条件,按选定的施工方法和技术措施及我公司的雄厚实力,本工程总工期366天,自2002年8月1日开工,2003年8月1日竣工交付使用。(二)、施工顺序1、根据本工程特点施工顺序见五.(五
24、).2。2、安装工程: 在结构工程施工期间:安装各专业与土建各工种密切配合安排专人负责预留预埋工作并于各方之间协调好关系并注意相互间的成品保护。 3、装饰工程:按照施工顺序:先室内后室外,先地下后地上,先土建后安装,先土建后装修的原则,装饰施工自上而下连续作业,为保证工期项目部切实为主体施工铺平道路,以方便安装和装修尽快进场,按网络图的指导下,保证各专业施工都在控制工期内完成。(三)、主要工序进度计划工程拟定在366天内完成,同时在以下几个主要工序中加以控制:基础开挖及支护,在2002年8月20日完成基础底板及地下室主体在2002年9月29日完成110层主体工程在 2003年11月23日完成1
25、120层主体工程 2003年1月17日完成2126层主体工程 2003年2月26日完成湿装修工程 2003年5月7日完成精装饰 2003年7月2日完成竣工清理 2003年8月1日完成(四)、施工网络图(详见后附图)(五)、施工横道图(详见后附图)(六)、工期保证措施1、严格按施工网络图及主要节点控制工期执行,并上报月、旬、周施工计划。2、合理分段,流水主体交叉作业,按施工段特点,进行各工序,街接工作,做到不倍顿,不重复均衡施工。3、强化项目管理,实行项目经理负责制,做到全面计划,统一组织,协调劳力,物资设备的调配工作,一切按生产为中心确保工期完成。4、明确责权利分流,调动全体人员的劳动积极性,
26、使全体施工人员真正做到优质高效,实行两班制,昼夜施工。5、制定工作任务,并检查监督施工班组的操作质量,安全生产和现场工完料清情况实行劳动评比办法,兑现奖罚。6、根据气候情况编制切实可行的季节性施工技术措施,最大限度的减少因气候造成的停工。7、使用先进机具,加快施工进度,加强机具管理,保证机具运转良好确保施工正常进行。8、协调好各种外部关系,特别要搞好与建设监理及质监站的关系,在工作中互相理解,互相支持,共同完成工期目标。9、为保证工期目标的实现,所有工人及管理人员放弃节假日的休息,搞好职工的福利优遇。10、与质量监督站协商,采用分段验收法,即主体施工制18层时,请质监站验收15层以下后,便穿插
27、进行15层以下的抹灰工程,确保工期的提前也避免了内抹灰的冬季施工。11、本工程砼质量按清水砼要求,达到顶棚及剪力墙不抹灰,减少湿作业以确保工期目标实现。九、主要分部、分项工程施工工艺(一)土方工程1、基坑开挖及喷锚支护(喷锚支护详见专业施工方案)开挖准备熟悉图纸掌握基坑平面尺寸及标高,在基坑边5m处设置基坑轴线、边线控制点及基坑水准点,每个控制点用C20混凝土保护,基坑放线完毕后,请规划、监理、设计验收后方可开挖。根据业主提供的地下管线图,在开挖前在地上设明显标志及采取保护。在开挖时如遇到洞穴等异常情况及时向勘察、设计、监理等部门汇报共同处理。基坑周围设砖砌300mm挡水墙及排水沟,水沟自北向
28、南排入原排水管网。对施工机械进入现场的道路、桥梁要经过检查加固后方可使用。夜间施工时,在基坑四角设置满足施工需要的照明设施,防止错挖或超挖,在危险地段设置明显标志,防止伤人。对进场的机械做好调试保养后运至挖掘地点就位,主要机械有:挖掘机、推载机、自卸汽车。一般机具有:铁锹、手推车、铁镐、钢卷尺等。土方开挖顺序:测量放线 第一层土方开挖 修边坡作支护 第二层土石方开挖 做支护 第三层石方开挖 修边、清底 人工清底整平 验槽基坑深度9m,上层为杂填土、粉质粘土和残积土,厚度为1.54m,以下为强风化闪长岩和中风化闪长岩,根据地质情况,边坡放坡按10.3边坡呈台阶形。基坑采用机械大开挖,由于基坑较深
29、,东侧为8米高挡土墙,所以分三次开挖,随挖随支护,支护采用锚喷法(锚喷支护方案另详)。土方、强风化岩采用挖掘机挖除,中风化岩采用机械油压破碎机挖除,必要时采取松动爆破法。挖土自上而下、自北向南分段分层进行,随时做成坡势让雨水自东向西排水,第一层挖除时,挖掘机自北向南倒退行驶,自卸车在挖掘机两侧装运土,第一层土挖完后,立即对边坡锚喷支护,对机械不好施工的部位采用人工清理及修坡达到边坡支护要求.每挖完一层土,都要根据控制点进行复测防止超挖、错挖。第二层为强风化岩石层,根据设计图纸大楼地下一层西侧在地上,故第二层岩石挖掘时自西向东推进,机械由反铲挖掘机和机械油压破碎器配合共同完成,挖完后立即进行支护
30、。第三层为中风化岩石层,在挖第三层时基坑轴线重新校核放线,在基坑西侧留置坡道,用机械油压破碎机下挖每层0.7m深,逐步分层、分段挖掘,每下挖1.4m就修理边坡,进入中风化岩后边坡按10.2放坡。挖石方遇到较硬岩石时,采用松动爆破,爆破期间建立以项目经理为首的指挥机构,明确人员的职责与分工。在爆破危险区边界设立警戒哨和警告标志;将爆破信号的意义、爆破的危险性及起爆时间及时通知当地居民并做好准备。在危险区内的建筑物、挡土墙、管线、设备等,采取安全保护措施,防止爆破地震、飞石和冲击波的破坏;防止有害气体、噪声对人体产生危害。基坑石方挖至比设计标高,高出200mm时,采用风镐找平,必要时人工剔凿平整,
31、基底修整时随时进行标高观测,表面标高控制在+0、-50,基底挖好后如遇有较软石层时,应查明深度宽度局部下挖至坚硬层,会同设计、监理共同处理。基坑挖至设计基底标高后,邀请设计、地质勘察、监理、业主共同验槽、核对地质资料,检查岩石层是否与地质勘察报告、设计图纸要求相符,如有其它异常情况共同处理,验槽合格后各方共同签字认可。基坑要分段分层逐步完成,并在基槽两侧作排水沟,护坡上喷射混凝土防止塌方。每次大雨过后及时检查边坡及支护情况,发现问题及时处理。本工程因场地狭小,基坑所有土方全部外运至渣土办指定弃土场(济青高速公路零点),弃土不允许在基坑边缘堆放。如在基坑边缘上侧临时堆土或堆放材料以及移动施工机械
32、时,要与基坑边缘保持1m以上的距离,以保证基坑边坡的稳定性。基坑开挖后要及时对周围建筑物进行沉降观测,每天一次并做好记录,如发现其它异常立即采取加固措施。对定位标准桩、轴线引桩、水准点、龙门板严格加以保护,挖土时不得撞碰,并经常测量和校核基坑平面位置、水平标高和边坡坡度是否符合设计要求,定位桩也定期复查是否正确。安全措施:基坑开挖时,各种机械应离开一定距离,两人操作间距大于2.5米,在挖土机工作范内不允许进行其他作业。挖土应由上而下,逐层进行,严禁先挖坡脚或逆坡挖土。基坑开挖严格按要求放坡,挖土时要随时注意土壁上的变化,如发现裂缝或部分坍塌现象应立即支护或加固,并注意支护的变化。深基坑上下时在
33、西侧开一斜道,坡道有防滑措施,基坑四周设置2米高围栏。强风化岩以上采用锚喷支护边坡,防止雨水冲刷影响边坡稳定。2、回填土工程基坑全部采用3:7灰土夯实,其他采用素土回填,分层夯实,分层厚度不大于300。且基槽边坡与基础底板小于600mm的部分回填土采用人工夯实,至基础上平。(1)土方工程施工注意事项基坑四周砌300高挡土台,基坑内沿基坑边做好排水明沟,同时每边设集水坑一到两个,尺寸为800800600。同时做好基坑四周场地排水坡,防止水浸入基坑,以免发生坍方事故。基坑四周设置高1.2m(上、下二道)安全护栏,夜间设照明灯,任何人严禁在陡坡下面休息。经常检查上口边坡是否有裂缝及松动现象,发现问题
34、及时处理。上、下基坑必须搭设爬梯。(2)土方回填施工工艺a所有防水卷材粘贴完毕,并经业主、监理验收合格后,方可进行砖保护墙砌筑。b回填土经检查含水率符合施工要求,与最佳含水率之差为-4%2%。本工程将采用场外拌制灰土及商品素土进行回填。c基层清理:将基坑底部的所有杂物清理干净,将防水卷材上的附着杂物也一并清理干净。d砂浆搅拌:采用M5水泥砂浆砌筑,砂浆配合比采用重量比,计量精度水泥为2%,砂控制于5%以内,自投料时间计,搅拌时间不小于15min。e将底板四周原有砖代模上的卷材抹好30厚砂浆保护层。f在砖墙砌筑时应将砖块浇水润湿。g为防止砖墙砌筑过高失稳,在120厚砖保护墙砌筑至-4.5米后,经
35、验收合格,开始回填土,回填土前将基坑杂物清理干净。h砌筑砖墙时应保证上下错缝,不得出现上下通缝。本工程采用的砖保护墙厚度为120厚,故砌筑时边砌边用砌筑砂浆将墙体与卷材面间的缝隙填实,砂浆厚度约15mm。i本工程回填土设计为自保护墙向外800为2:8灰土,其余为素土回填,为尽快安装施工电梯,故回填时自主楼北侧开始回填。j回填土的分层厚度约为300mm,为保证分层压实的质量,施工时严格控制打夯速度,不得过快,采用蛙式打夯机时每层土夯压约34遍。k素土和灰土垫层土料的施工含水量宜控制于最优含水率的Wop2%的范围内,按施工经验,当土料用手一握成团,松手落地即散时则为最优含水率。l素土及灰土垫层分段
36、施工时,灰土应拌合均匀,并应当日铺填夯实。不得在墙角处接缝,上下两层的缝距不得小于500mm(见下图)。土层接缝处应夯实严密,灰土夯实后3天内不得受水浸泡。m当回填土填到砖保护墙下时,则可继续向上砌筑砖保护墙,并随后进行土方回填。n考虑到土的最后可松性系数,故在进行土方回填时,按施工经验及规范取土的最后可松性系数K=1.035,即实际所需土方数为理论计算体积的1.035倍。 500 500 分层沿基础墙体方向 和墙体垂直方向 图一:基坑回填示意图(3)质量检查及其它注意事项:a对素土、灰土夯实质量检查可用贯入仪检查,通过现场试验以控制压实系数所对应的贯入度为合格标准。压实系数的检验采用环刀取样
37、法。b环刀取样时,取样点应位于每层2/3的深度处。每层按2050M取样一组,且不得少于一组(并附取点平面图)。c垫层的质量检验必须分层进行。每层夯压完毕后,应检验该层的平均压实系数。当压实系数符合设计要求后,才能铺填上层土。d采用贯入仪或钢筋检验垫层的质量时,检验点的间距应小于4m,当取土样检验垫层的质量时,每50100M2应不少于1个检验点。e砖墙砌筑时不得损坏防水卷材层,如有损坏,应及时进行修补并作加强处理。f必须将砖墙与防水层之间的缝隙用砌筑砂浆填实。g做好基坑排水措施,防止施工过程中已夯实的回填土受雨水浸泡。h做好回填土的保温准备工作,如气温降至零下5度则停止回填,对未回填的土方和已回
38、填的垫层进行覆盖保温。冬期回填土每层比常温施工减少20%,其中冻土块体积不超过填土总体积的15%,其粒径不大于150mm,铺填时冻土应均匀分布,逐层夯实。i加强安全防护和自我保护工作,防止高空坠物伤人。进入施工现场必须戴好安全帽,系好帽带。j各种施工机械做到专人专用,施工用电由电工统一拉设。k施工现场必须做到随做随清,做到场容整洁。(二)测量施工方案1、 测量方案的设计及作业依据 。国家标准工程测量规范。山东*有限责任公司高层住宅楼建筑结构设计图纸。建筑规划红线。城市道路及城市水准点。2、 本工程测量放线的关键控制部位。平面控制轴线的定位。高层建筑的垂直度控制。3、 建立平面直角坐标系:本工程
39、结构为钢筋混凝土框架剪力墙结构,根据平面剪力墙的布局,又因标准层划分成对称的两施工段施工,故在每一施工层段上确立一纵两横三条施工放线主控线,组成坐标体系。具体确定详见施工放线留洞图。根据确定的定位坐标体系,依次定位出其他的轴线。4、 施工准备依据工程测量规范的要求及建筑物特点,定位轴线控制网。根据工程测量规范的要求,在待建建筑物四周分别根据城市测量网点,引设标准测量基准点,埋设永久性标桩。永久性标桩设在基坑四周硬化路面上,并设立警示标志,根据实际加以保护。5、 基坑放线控制根据工程土质特点,四周边坡采用锚喷支护,因此按照1:0.3放坡系数进行槽边控制放线。根据主轴线控制网点、建筑红线、建筑施工
40、图纸,分别测控出平行与中轴线的控制线。由主轴线控制网点、建筑红线、建筑施工图纸,分别测控出平行与中轴线的控制线。6、 基础放线控制基础放线是整个工程放线的关键,因此必须保证基础放线的精确,并建立详尽的检测方案进行校验。基础平面轴线投测:根据基坑边上的轴线控制桩,将经纬仪架设在控制桩位上,经对中、整平后,后视同一方向桩(轴线标志),将所需的轴线投测到施工的平面层上,在同一层上投测的纵横线各不得少于2条,以此作角度、距离的校核。校核无误后,方可在该平面上放出其它相应的设计轴线及细部线。在各楼层的轴线投测过程中,上下层的轴线竖向垂直偏移不得超过3mm。施工过程中,施工平面测量工作完成后,进入竖向施工
41、。墙体拆模后,在墙体立面抄测出结构50CM线,以供下道工序的使用,每一层平面或每段轴线测设完后,进行自检。自检合格后由项目测量专业人员进行专检,合格后向甲方报验。自检时,重点检查轴线间距、纵横线交角,保证几何关系正确。验线允许偏差如下:L30m允许偏差3mm3090时,总标高偏差不超过20mm。8、地上标准层的施工放线控制施工放线采用外引内控法,利用经纬仪以地面永久控制桩为依据,引测出十字型工程主控制轴线,由控制线定位出平面定位轴线。9、建筑的垂直度控制首层放线依据设在一层底板上的控制点进行投测,并对首层平面控制网进行精测,作为主体施工的基准控制点网,其余楼面的投线,必须从首层控制点网引投到高空。严禁使用下一楼层的定位轴线。投点仪器选用DJJ2激光经纬仪,其在100mm范围内投测精度的要求。投测方法在首层上预埋钢板,根据建设单位提供的轴线控制桩,在钢板上投设固定点,作为工程的轴线控制点。在400mm400mm的有机玻璃板中部刻上十字丝,并以十字丝的交点为圆心划三道同心圆,其中最小圆的半径应小于5mm。在控制点正上方的楼板中留设300mm300mm的洞口,在控制点处架设激光经纬仪,对中控点、整平,然后将经
