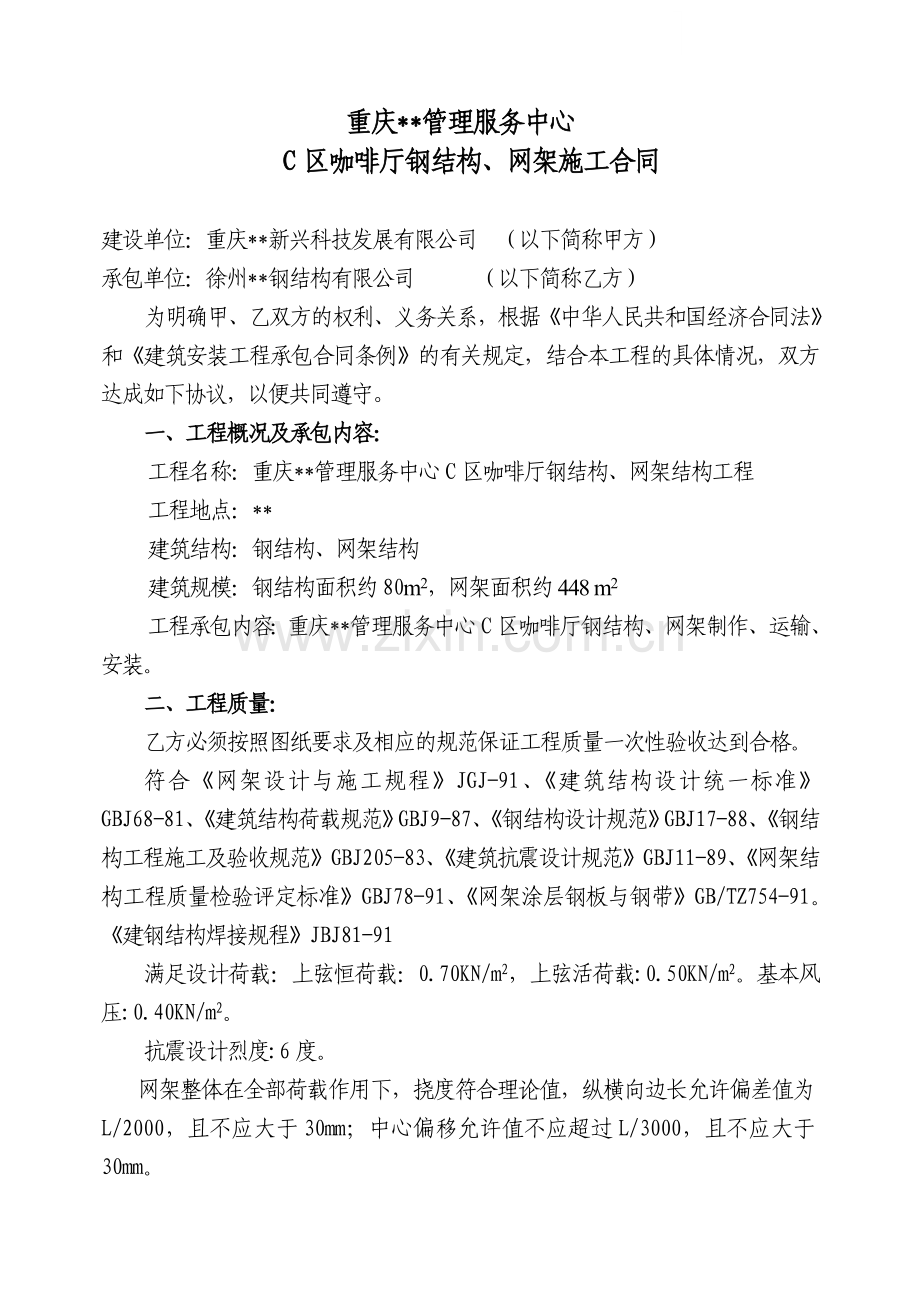

1、重庆*管理服务中心C区咖啡厅钢结构、网架施工合同建设单位:重庆*新兴科技发展有限公司 (以下简称甲方)承包单位:徐州*钢结构有限公司 (以下简称乙方)为明确甲、乙双方的权利、义务关系,根据中华人民共和国经济合同法和建筑安装工程承包合同条例的有关规定,结合本工程的具体情况,双方达成如下协议,以便共同遵守。一、工程概况及承包内容:工程名称:重庆*管理服务中心C区咖啡厅钢结构、网架结构工程工程地点:* 建筑结构:钢结构、网架结构建筑规模:钢结构面积约80m2,网架面积约448 m2工程承包内容:重庆*管理服务中心C区咖啡厅钢结构、网架制作、运输、安装。二、工程质量:乙方必须按照图纸要求及相应的规范保
2、证工程质量一次性验收达到合格。符合网架设计与施工规程JGJ-91、建筑结构设计统一标准GBJ68-81、建筑结构荷载规范GBJ9-87、钢结构设计规范GBJ17-88、钢结构工程施工及验收规范GBJ205-83、建筑抗震设计规范GBJ11-89、网架结构工程质量检验评定标准GBJ78-91、网架涂层钢板与钢带GB/TZ754-91。建钢结构焊接规程JBJ81-91满足设计荷载:上弦恒荷载:0.70KN/m2,上弦活荷载:0.50KN/m2。基本风压:0.40KN/m2。抗震设计烈度:6度。网架整体在全部荷载作用下,挠度符合理论值,纵横向边长允许偏差值为L/2000,且不应大于30mm;中心偏移
3、允许值不应超过L/3000,且不应大于30mm。三、工程材料及检查1.钢管:复合不锈钢管,复合不锈钢皮厚0.8mm。高强螺栓:选用40Cr。螺母、顶丝、螺栓球、支托均为不锈钢。其余材料为Q235B钢。封板、锥头:Q235B,钢管直径大于(等于)75时必须用锥头连接,焊缝以及锥头的任何截面应与连接的钢管等强,厚度应保证强度变形要求。材料应有质量证明及验收报告,钢球须打上工号,所有焊件应编号。以上材料不详或不明的,按照施工图总说明或施工图的相关规定执行。所有产品的质量应符合钢网架现行行业标准。2.工程材料的检查2.1.乙方对用于工程的全部材料,必须按照国家规程规范,严格履行现场抽检制度。2.2.乙
4、方材料、构件进场时,必须经监理验收,验收合格后才能安装。3.甲方和监理单位随时对乙方进行抽检,若发现有不合设计或规范要求的产品,乙方应无条件进行更换,并接受甲方的处理。四、承包工期:1.工程总工期1.1.工程总工期为40天。(签定合同之日起计算工期)1.2.2003年12月13日前,乙方开始进场施工。1.3.此工期为不计任何条件和原因的包干工期。五、工程包干单价及总造价的确定1.本工程根据招标结果确定工程包干单价及总造价。1. 1.工程包干造价项目执行中标报价清单的单价和总价。单价不因任何原因作调整。中标报价清单附后。1. 2.工程包干单价及总造价指完成“工程发包内容”的全部费用,包括以下内容
5、:1.2.1.人工费、机械费、材料费、架料费、运输费、吊装费、管理费、利润及税金。1.3. 施工期间工程因各种因素发生的安全措施、技术措施、施工措施、成品特殊保护措施等费用和停水、停电(不论累计时间长短)造成的经济损失。1.4.因设计变更造成的返工、拆除所发生的费用。1.5.清除建筑垃圾发生的费用。1.6.与本工程有关的其它费用。六、合同价款:本工程包干总价为人民币:29.25万元(大写:贰拾玖万贰仟伍佰元正)。七、工程包干承包总造价的调整1. 甲方要求增、减的工程内容。2增加的工程内容所涉及的未计价材料,由甲方供应或按甲方认可的价格委托乙方采购。3本工程除上述原因可调整工程包干总造价外,乙方
6、不得以其它任何原因和理由要求甲方调整工程包干总造价。4工程包干总造价调整方式:包干单价不因任何原因作调整。因工程内容变化而调整的工程包干总造价由双方及时签字的、合法的、已归档的资料进行调整。5工程竣工验收后办理结算时,调整包干总造价。八、签证及收方:1.不发生费用的技术资料签证:由四人签字认可,即由监理、甲方代表1人、甲方工程部经理和乙方代表1人共同签字。2.所有发生费用的技术资料签证:必须由五人签字认可,即由监理、甲方代表2人、甲方工程部经理和乙方代表共同签字。3.工程收方:由监理、甲方代表2人和乙方共同完成。4.有效资料和收方单包括以下五个方面的内容。4.1.资料的即时合法条件:甲乙双方指
7、定的人员在二日内签字。4.2.原设计或设计变更的条件。4.3.计价条件。4.4.结算条件。4.5.材料供应关系。5.甲方建筑工程部建立专项工程资料管理,报四份技术资料和经济技术资料以及收方的原始签证资料于建筑工程部,分类编号登帐盖章后,一份归档、一份送预算部、一份交甲方项目经理、一份送交乙方,工程竣工办理结算时,乙方提供合法的原始资料,其它未及时归档的所有资料均无效,后果由乙方自负。6.未按上述条款经全部指定人员签证资料,为不合法资料单,均无效。7竣工图:乙方在工程竣工后15天内提交竣工图肆套于甲方,由甲方各专业技术人员、甲方代表在20天内会签完毕或提出修改意见。8工程造价结算8.1.办理工程
8、造价结算有关资料:核对可调整合同包干总造价的有效资料、甲供材料规格和数量及结算金额,审核竣工资料和竣工图。8.2乙方向甲方提供完整的竣工资料、竣工图、工程合同包干总造价调整结算书、工程合同明确未计入合同包干总造价内的费用结算书,经甲方审核无误后开始办理工程造价结算,否则,甲方不予办理,由此产生拖延付款时间乙方自负。九、验收和验收程序1竣工验收日:乙方承包的全部工程内容均竣工,经过质监部门正式验收达合格之日为工程正式竣工日期。2验收程序2.1.正式验收前,乙方承包的全部工程和甲方另行分包的内容认真分项自检合格,自检资料和有关竣工资料齐备后将书面通知送交甲方。2.2.甲方收到齐备的竣工资料后,填写
9、建筑安装设施申检报告,申请质监部门检测、验收。2.5.经质监部门正式验收工程质量达到合格并出具了质检部门合格通知后为工程正竣工日期。十、工程资金支付1本工程甲方不支付预付款。2工程进度款:2.1.所有材料进场验收合格后付合同包干总造价的30%,8.775万元(大写捌万柒仟柒佰伍拾元正);工程安装完毕竣工验收合格,资料整理成册,一式陆套,验收合格移交归档后付合同包干总造价的67%,19.5975万元(大写壹拾玖万伍仟玖佰柒拾伍元正);留合同包干总造价的3%,0.8775万元(捌仟柒佰柒拾伍元正)作为保修款。 保修期二年,保修期一年后无质量问题付保修款。3.乙方在施工中不得以资金为由影响、拖延和停
10、止施工,由此产生延误工期由乙方承担法律责任。十一、工程奖、罚1工程工期奖励:工程按合同工期竣工并质量一次性验收达到合格,甲方给予 5000元人民币奖励。2工程工期处罚:工程如未按合同工期竣工,甲方处罚乙方罚款 5000元人民币。如工程工期延误四天以上,增加罚款500元/天。延误天数按累计时间计算。上述两项罚款同时执行。十二、保修1保修内容、范围及保修期限:乙方施工范围的全部工程内容均属保修范围。保修期为二年。2保修金的支付:工程保修期一年后无质量问题付保修金。3竣工移交前,乙方必须向甲方递交保修责任书。4乙方不严格执行保修条款,甲方有权自行处理,在工程尾款中扣出发生的相应费用。十三、保险甲乙双
11、方办理各自人员及财产的保险业务,并各自承担相应费用和保险受益。十四、工程停建或缓建工程停建或缓建,甲方不承担因此给乙方造成的一切经济损失。已建工程的造价结算和资金支付根据第五条“工程包干总造价的确定”、第七条“工程包干总造价的调整”、第十条“工程资金支付”之规定办理和第十一条“工程奖、罚”按实结算。十五、乙方驻工地代表:工程项目经理:薛印彦 十六、甲方权利与义务:1、根据合同约定支付工程款。2、组织竣工验收。3、协调乙方同与本工程有关的其他单位关系。4、负责指定水电的搭接头。5、甲方委托重庆建发工程建设监理有限公司进行全面质量监理和工程款支付的审核。十七、乙方权利与义务:1.严格按照甲方审定的
12、施工图进行加工、安装,随时向甲方报告工程进展情况,分项工程完工及工程竣工验收应提前二天通知甲方。2.遵守政府有关主管部门对施工场地交通、施工噪音以及环境保护和安全生产的管理规定,文明施工,保证施工场地清洁,交工前清理现场。3.施工过程中乙方负责工程的保护工作,避免发生损坏,实际如有发生,乙方负责予以修复。4.工作保修期间因乙方原因发生损坏,乙方自费予以维修。5.乙方负责施工现场内的安全工作,施工人员进场佩带胸牌,对施工过程中发生的安全事故由乙方自行承担,与甲方无关。6.重庆第三建设工程有限公司为该工程的总承包单位,乙方为该工程的分包单位,乙方进场时必须与重庆第三建设工程有限公司总承包单位签订安
13、全、协调、资料的整理和内部管理协议。十八、违约责任:1.因乙方原因工程质量达不到本合同约定的质量标准,乙方应赔偿由此造成的一切损失。2.乙方单方面要求解除合同或因乙方原因造成合同无法继续履行,乙方应赔偿由此造成的所有损失。3.甲方不按合同约定支付工程款,甲方应赔偿由此造成的所有损失。十九、争议解决:甲、乙双方在履行合同时发生争议,双方可协商解决,协商不成则向当地人民法院起诉。二十、合同生效与终止:本合同双方签字盖章后生效,保修期满后自动失效。二十一、合同份数:本合同一式捌份,甲方陆份,乙方两份。二十二、其他:本合同未尽事宜双方另行协商。甲方:(签章)重庆*新兴科技 乙方:(签章)徐州*钢结构发展有限公司 有限公司 法定代表人: 法定代表人:或委托代理人: 或委托代理人: 代表人: 代表人:电话:* 电话: 签订日期:二三年 月 日
