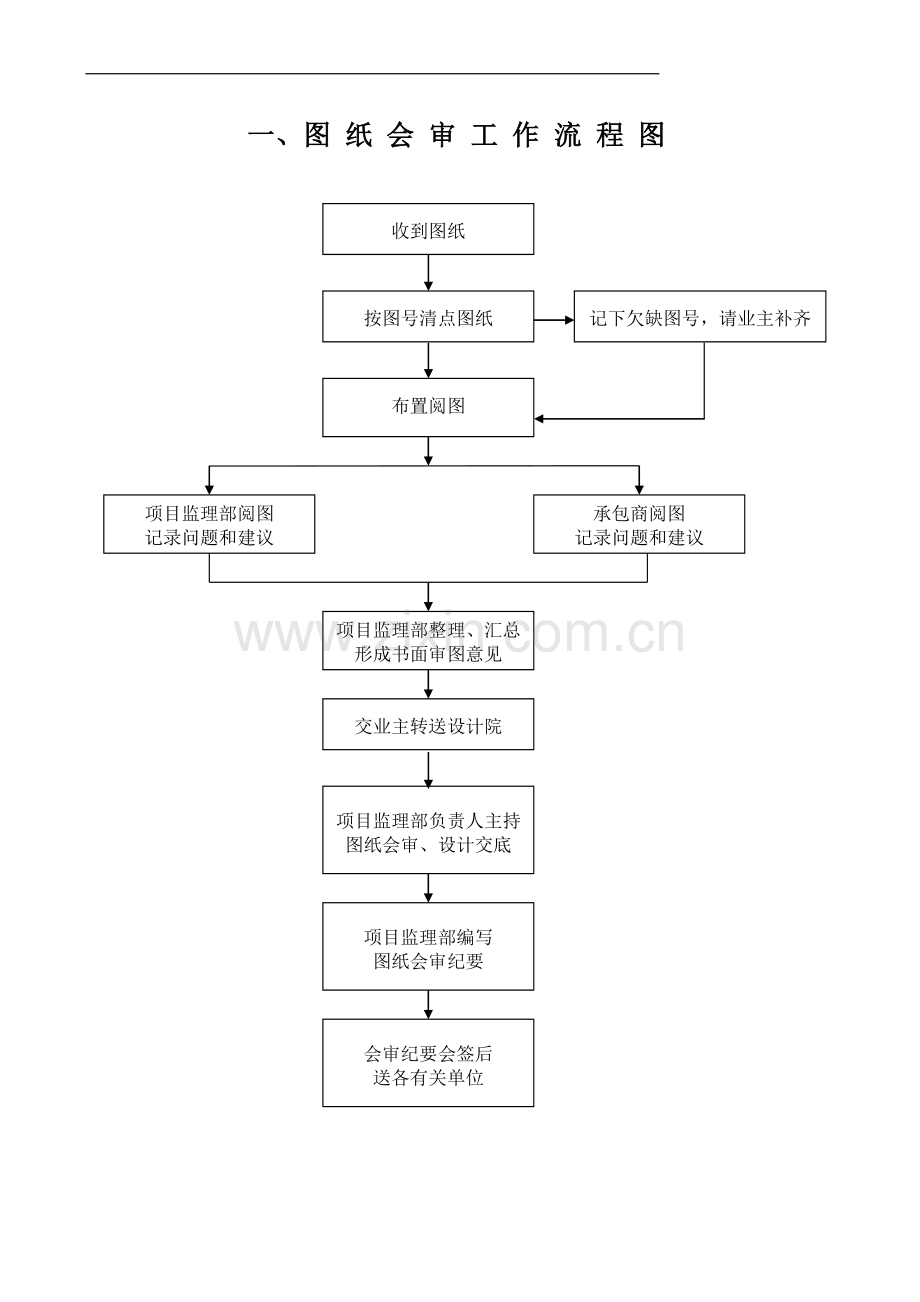

一、图 纸 会 审 工 作 流 程 图
收到图纸
记下欠缺图号,请业主补齐
按图号清点图纸
布置阅图
承包商阅图
记录问题和建议
项目监理部阅图
记录问题和建议
项目监理部整理、汇总形成书面审图意见
交业主转送设计院
项目监理部负责人主持图纸会审、设计交底
项目监理部编写
图纸会审纪要
会审纪要会签后
送各有关单位
二、工程进度控制程序
确定项目目标总工期
承包商在开工前
提交施工组织设计
及施工进度计划
承包商修改
承包商修改
监理工程师审查签发
N
Y
承包商分阶段提交详细计划或修改计划
监理工程师审查
N
Y
承包商按计划实施
责成承包商采取措施
监理工程师将实际进度和计划进度作比较
N
Y
承包商继续执行计划
三、原材料、构配件质量签认流程图
承包商填报“工程材料/构配件报审表”
监理工程师
审查材料/构配件的清单、出厂合格证和质量保证资料
现场检查材料/构配件的标识和外观质量情况,
并按规定监督抽样送检
N
N
材料/构配件的质量
和规格是否符合验收
规范和设计要求
不合格材料处理
(加倍送检或退场)
要求承包商补全所缺单、证或手续
单、证是否齐全?
签署“工程材料/构配件报审表”
Y
Y
四、进口材料、设备核定流程图
投入使用
竣工验收/联动试车
(业主、监理、设计、质监、承包商参加)
Y
商检局签署产品
使用合格证
承包商按有关技术资料和标准进行施工/安装
承包商在监理参加下进行验收/单机试运行
N
不合格
检查调试
合格
五、隐蔽工程签认流程图
承包商完成隐蔽工程施工,自检合格
不合格:签发“监理工程师通知单”通知承包商整改
合格:签认“隐蔽工程验收记录”
检查质量控制资料
是否符合要求
现场检查
检查结果
监理工程师
承包商填“ 报验申请表”报监理单位
六、分部分项工程签认流程图
承包商填“ 报验申请表”报监理单位
监理工程师
承包商
隐蔽验收记录签认完成
质量控制资料
齐全、合格
分部、分项工程
质量验收合格
检查隐蔽工程是否完成
有关验收签证手续
检查质量控制资料是否符合要求
检查分部、分项工程
所含的检验批是否齐
全并经验收合格
不合格:
签发“监理工程师通知单”通知承包商整改
合格:
签认分部、分项工
程质量验收记录
七、工 程 变 更 流 程 图
专业监理工程师审查
同意或不同意签署
承包商提出工程变更单
N
Y
征得业主的同意,交回业主与设计单位办理洽商
办理洽商
设 计 单 位
审 查 认 可
认可
变更实施
承包商进行费用及
工期变更估算
监理工程师根据合同条款核定费用和工期变更,并请业主认可
八、设 计 变 更 流 程 图
承包商实施设计变更
监理工程师审查、签署设计变更单
征得业主认可
(重大问题事先请示)
设计单位提出设计变更
承包商进行费用、工期变更估算,并按“索赔处理程序”进行
变更确认
九、工程质量事故处理流程图
一般质量事故
严重质量事故
按建设部关于“工程建设重大事故报告和调查程序”做应急处理
承包商
业主、监理参加
承包商填报事故报告单
责任单位制定事故
处理方案
责任单位修改事故处理方案
N
监理审查事故处理方案
业主、质监、设计等有关单
位参加
责任单位(承包商)按处理方案组织实施
监理对实施处理的工程质量做出评估
N
Y
下一工序施工
注:在质量事故中出现人身伤亡事故,监理一般不参加伤亡事故的调查和处理,除非合同有此规定。
十、工程停、复工流程图
监理签发“工程暂停令”
执行对工程质量事故
处理程序
对质量问题进行整改
承包商填写
“工程复工报审表”
监理工程师审查
事故处理情况
认可:
签认“工程复工报审表”
不认可:
签发“监理工程师通知单”通知承包商整改
十一、工程量计量与工程进度款支付流程图
承包商根据月工程量统计报表填报“工程付款申请表”
监理工程师
现场核验量测认定承包商统计报表的工程量
监理工程师签认
“工程量清单”
承 包 商
监理在“工程款支
付证书”中,填写
经认可的工程量
报送业主
十二、索 赔 处 理 流 程 图
Y
意见一致
接受索赔报告并参加索赔双方谈判
(有理)
(有据)
(有度)
N
总监主持审核
索赔方提交
“费用索赔申请表”
专业监理工程师配合
索赔的理由成立?
索赔的依据有效完整?
索赔的计算正确?
N
N
Y
Y
Y
调解仲裁
N
签发费用索赔审批表
甲、乙双方签字认可
索赔生效
注:索赔协议或处理意见由合同管理监理工程师组织起草,由总监理工程师核签。
十三、工程竣工预验收流程图
承包商自验合格后提出工程竣工报验单
监理工程师审查资料及现场检查
N
Y
监理组织预验收
甲、乙双方参加
监理就存在问题提出书面意见,限期改正。
承包商执行整改后提出竣工申请
承包商、设计、质监等有关单位参加
业主组织竣工验收
监理签署“工程竣工报验单”,提出工程质量评估报告报业主
Y
N
监理工程师审查申请
合格
专项核验(消防、人防、电梯、智能化工程等)
业主办理工程竣工验收备 案手续,施工阶段监理工作结束,转入保修阶段
项目监理部组织机构框图
总监理工程师
总监理工程师代表
设备安装 土建监理 文件资料
项目监理部人员的岗位职责分工:
总监理工程师的岗位职责
1. 确定项目监理机构人员的分工和岗位职责;
2. 主持编写项目监理规划、审批项目监理实施细则,并负责管理项目监理机构的日常工作;
3. 审查分包单位的资质,并提出审查意见;
4. 检查和监督监理人员的工作,根据工程项目的进展情况可进行人员调配,对不称职的人员应调换其工作;
5. 主持监理工作会议,签发项目监理机构的文件和指令;
6. 审定承包单位提交的开工报告、施工组织设计、技术方案、进度计划;
7. 审核签署承包单位的申请、支付证书和竣工结算;
8. 审查和处理工程变更;
9. 主持或参与工程质量事故的调查;
10. 调解建设单位与承包单位的合同争议、处理索赔、审批工程延期;
11. 组织编写并签发监理月报、监理工作阶段报告、专题报告和项目监理工作总结;
12. 审核签认分部工程和单位工程的质量检验评定资料,审查承包单位的竣工申请,组织监理人员对待验收的工程项目进行质量检查,参与工程项目的竣工验收;
13. 主持整理工程项目的监理资料。
总监理工程师代表的岗位职责
1. 负责总监理工程师指定或交办的监理工作;
2. 按总监理工程师的授权,行使总监理工程师的部分职责和权利。
3. 总监理工程师不得将下列工作委托总监理工程师代表;
(1)主持编写项目监理规划、审批项目监理实施细则;
(2)签发工程开工/复工报审表、工程暂停令、工程支付证书、工程竣工报验单;
(3)审核签认竣工结算;
(4)调解建设单位与承包单位的合同争议、处理索赔、审批工程延期;
(5)根据工程项目的进展情况进行监理人员的调配,调换不称职的监理人员。
专业监理工程师的岗位职责
1. 负责编制本专业的监理实施细则;
2. 负责本专业监理工作的具体实施;
3. 组织、指导、检查和监督本专业监理员的工作,当人员需要调整时,向总监理工程师提出建议;
4. 审查承包单位提交的涉及本专业的计划、方案、申请、变更,并向总监理工程师提出报告;
5. 负责本专业分项工程验收及隐蔽工程验收;
6. 定期向总监理工程师提交本专业监理工作实施情况报告,对重大问题及时向总监理工程师汇报和请示;
7. 根据本专业监理工作实施情况做好监理日记;
8. 负责本专业监理资料的收集、汇总及整理,参与编写监理月报;
9. 审查进场材料、设备、构配件的原始凭证、检测报告等质量证明文件及其质量情况,根据实际情况认为有必要时对进场材料、设备、构配件进行平行检验,合格时予以签认;
10. 负责本专业的工程量计量工作,审核工程计量的数据和原始凭证。
监理员的岗位职责
1. 在专业监理工程师的指导下开展现场监理工作;
2. 检查承包单位投入工程项目的人力、材料、主要设备及其使用、运行状况,并做好检查记录;
3. 复核或从施工现场直接获取工程计量的有关数据并签署原始凭证;
4. 按设计图及有关标准,对承包单位的工艺过程或施工工序进行检查和记录,对加工制作及工序施工质量检查结果进行记录;
5. 担任旁站工作,发现问题及时指出并向专业监理工程师报告;
6. 做好监理日记和有关的监理记录。
