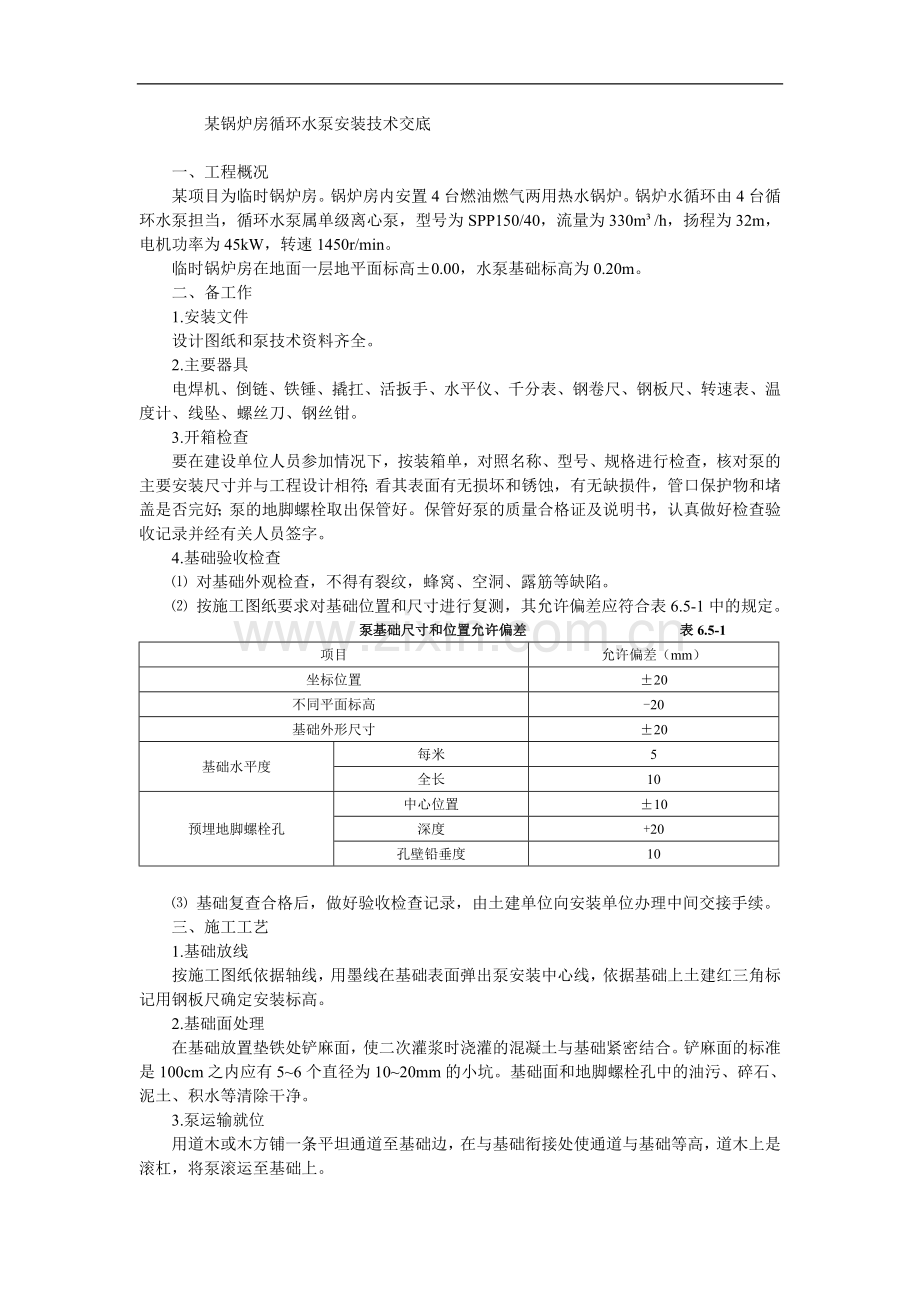

某锅炉房循环水泵安装技术交底 一、工程概况 某项目为临时锅炉房。锅炉房内安置4台燃油燃气两用热水锅炉。锅炉水循环由4台循环水泵担当,循环水泵属单级离心泵,型号为SPP150/40,流量为330m³/h,扬程为32m,电机功率为45kW,转速1450r/min。 临时锅炉房在地面一层地平面标高±0.00,水泵基础标高为0.20m。 二、 备工作 1.安装文件 设计图纸和泵技术资料齐全。 2.主要器具 电焊机、倒链、铁锤、撬扛、活扳手、水平仪、千分表、钢卷尺、钢板尺、转速表、温度计、线坠、螺丝刀、钢丝钳。 3.开箱检查 要在建设单位人员参加情况下,按装箱单,对照名称、型号、规格进行检查,核对泵的主要安装尺寸并与工程设计相符;看其表面有无损坏和锈蚀,有无缺损件,管口保护物和堵盖是否完好;泵的地脚螺栓取出保管好。保管好泵的质量合格证及说明书,认真做好检查验收记录并经有关人员签字。 4.基础验收检查 ⑴ 对基础外观检查,不得有裂纹,蜂窝、空洞、露筋等缺陷。 ⑵ 按施工图纸要求对基础位置和尺寸进行复测,其允许偏差应符合表6.5-1中的规定。 泵基础尺寸和位置允许偏差 表6.5-1 项目 允许偏差(mm) 坐标位置 ±20 不同平面标高 -20 基础外形尺寸 ±20 基础水平度 每米 5 全长 10 预埋地脚螺栓孔 中心位置 ±10 深度 +20 孔壁铅垂度 10 ⑶ 基础复查合格后,做好验收检查记录,由土建单位向安装单位办理中间交接手续。 三、施工工艺 1.基础放线 按施工图纸依据轴线,用墨线在基础表面弹出泵安装中心线,依据基础上土建红三角标记用钢板尺确定安装标高。 2.基础面处理 在基础放置垫铁处铲麻面,使二次灌浆时浇灌的混凝土与基础紧密结合。铲麻面的标准是100cm之内应有5~6个直径为10~20mm的小坑。基础面和地脚螺栓孔中的油污、碎石、泥土、积水等清除干净。 3.泵运输就位 用道木或木方铺一条平坦通道至基础边,在与基础衔接处使通道与基础等高,道木上是滚杠,将泵滚运至基础上。 4.找正找平 ⑴ 摆正水泵,在泵的进水口中心和轴线中心分别用线坠吊垂线,使线锤尖和基础表面的中心线相交。 ⑵ 在每个地脚螺栓的两侧放置两组垫铁,泵长度方向两螺栓中间各放一组垫铁。使用3号平垫铁和斜垫铁。 ⑶ 用钢板尺测量水泵轴中心线的高程,要求与设计要求相符,以保证水泵能在允许的吸水高度内工作。 ⑷ 通过调整垫铁的厚度对泵进行找平,将水平仪放在泵轴上测其纵向水平,将水平仪放在泵出口法兰面上测其横向水平。 5.二次灌浆 泵找正找平后,将每组垫铁相互用定位焊焊牢。灌浆处清洗洁净,并擦尽积水。用525号硅酸盐水泥与细碎石配制混凝土。灌浆时应捣实,并注意不使地脚螺栓倾斜和影响泵的精度。 待混凝土凝固后,其强度达到设计强度的75%以上时(常温下需7天时间),拧紧地脚螺栓。螺栓露出的螺母,其露出长度宜为8~10mm。对泵的位置和水平进行复查。 6.联轴器找正 虽然泵为整体安装,但因路途运输及现场安装原因,须重新检查电机轴与泵轴对中。通常靠调整电动机位置使两半联轴器即同心又相互平行。用磁力表座或制作专用找正架固定千分表,千分表测杆端,量头抵住联轴节的外缘和端面,使两半联轴节转动,测量两轴心径向位移和两轴线倾斜值。 下面以两点法说明测量与计算方法。 ⑴ 将两个半联轴器一起转动,每转90º测量一次,记录5个位置的径向测量值a和轴向测量值b(图6.5-1),并分别记录位于同一直径两端的两个千分表b′和b″的轴向测量值。 图6.5-1 记录形式 ⑵ 当测量值a1=a5及b1'-b1″=b5'-b5″时,应视为测量正确,测量值有效。 ⑶ 联轴器两轴心径向位移应按下列公式计算: a = ax= ay= 式中  a------测量处两轴心的实际位移(mm); ax------测量处两轴心在x-y方向的径向位移(mm); ay------测量处两轴心在y-y方向的径向位移(mm); a1、a2、a3、a4------径向测量值(mm)。 ⑷ 联轴器两轴线倾斜应按下列公式计算: θ=  θ= θ=  式中 θ------两轴线的实际倾斜; θx------两轴线在x-x方向的倾斜; θy------两轴线在y-y方向的倾斜; d------测点处的直径(mm); b1′、b1″、b2′、b2″、b3′、b3″、b4′、b4″------轴向测量值(mm)。 7.试运转 ⑴ 试运转前检查 1)清洗泵外表,检查泵体内有无杂物。 2)各紧固件连接部位及地脚螺栓的紧固情况,不得松动。 3)润滑状况良好,润滑油或油脂已按规定加入。 4)附属设备及管路是否冲洗干净,管路应保持畅通。吸入管道应清洗干净,无杂物。 5)盘车灵活,声音正常。 6)各指示仪表、安全保护装置及电控装置均应灵敏、准确、可靠。 ⑵ 电动机试运 1)脱开联轴节。 2)点动电动机,确认旋转方向与设计要求一致。 3)启动电动机,连续运转2h,在运转中不应有异常声响和振动,轴承温度正常,启动电流和空载电流符合设计要求。 ⑶ 无负荷试运 1)连接泵与电机,并复查同心度。 2)全开启入口阀门,全关闭出口阀门。 3)吸入管满水,打开排气孔将泵内空气排净。 4)启动泵,运转1~3min后停车。 5)运转中无不正常声响,各紧固部分无松动现象,轴承无明显的温升。 ⑷ 负荷试运转 负荷试运转由建设单位组织进行,安装单位配合。在无负荷试运合格后进行。 启动电动机,同时缓缓打开排出阀,观察压力表。通过调节排出阀使出口压力达到设计值。在设计负荷条件下连续运转不应小于2h,负荷运转合格标准是: 1)系统运行正常,其压力、温度、流量等符合设计要求。 2)泵运转无杂声,泵体无泄漏。 3)各紧固部位无松动。 4)机械密封的泄漏量不超过5mL/h。 5)电动机启动电流和负荷运转电流符合要求。 6)泵轴承温度不应大于80℃。 四、质量标准 ⑴ 地脚螺栓任一部分离孔壁的距离应大于15mm,地脚螺栓底端不应碰孔底。 ⑵ 泵调平后,每组垫铁不宜超过4块。垫铁端面应露出泵底面外缘,平垫铁宜露出10-30mm,斜垫铁宜露出10-50mm。垫铁组伸入泵底座底面的长度应超过地脚螺栓中心。 ⑶ 泵安装平面位置对安装基准中心线允许偏差为±10mm,安装标高与安装基准标高允许偏差为±10mm。 ⑷ 泵体纵向水平度允许偏差不大于0.1/1000,横向水平度允许偏差不大于0.2/1000。 ⑸ 泵联轴器径向位移允许偏差不大于0.05mm,轴向倾斜允许偏差不大于0.2/1000。 五、成品保护 ⑴ 泵的进出口在配管之前一定要堵塞好,防止异物进入。 ⑵ 泵的地脚螺栓上的油污和氧化皮等应清除洁净,螺纹部分应涂少量油脂。 ⑶ 地脚螺栓灌浆在养生期间每天洒水养护,并不得碰动泵或进行安装工作。 ⑷ 严禁非操作人员随意开关泵。 ⑸ 试运后应放净泵内积存水,防止锈蚀和冻裂。 六、注意事项 ⑴ 联轴节找正用两点法测量,消除了转轴轴向窜动影响。如用一点法测量,即在测量一个位置上的径向值时,只测量同一位置的轴向值,转轴不允许有轴向窜动。一般可设法将转轴在轴向顶住或采用其它方法消除影响。 ⑵ 管道与泵连接,泵不得直接承受管道的重量。应复查泵的原找正精度。 ⑶ 管道与泵连接后,不应在管道上进行焊接或气割,以防焊渣等进入泵内。 ⑷ 不能在泵出口阀门全闭的情况下超过3min运转泵,以免泵内水发热,且易损坏机件易发生事故。 ⑸ 泵停止试运后,应关闭泵的出口阀门,待泵冷却后再依次关闭各附属系统阀门。 ⑹ 整体出厂泵在防锈保证期内,其内部零件不宜拆卸,只清洗外表。
