收藏 分销(赏)

屋面细石砼保护层施工技术交底记录.docx

上传人:二*** 文档编号:4657236 上传时间:2024-10-08 格式:DOCX 页数:2 大小:14.17KB 下载积分:5 金币
下载 相关 举报
屋面细石砼保护层施工技术交底记录.docx_第1页
第1页 / 共2页
本文档共2页,全文阅读请下载到手机保存,查看更方便
资源描述

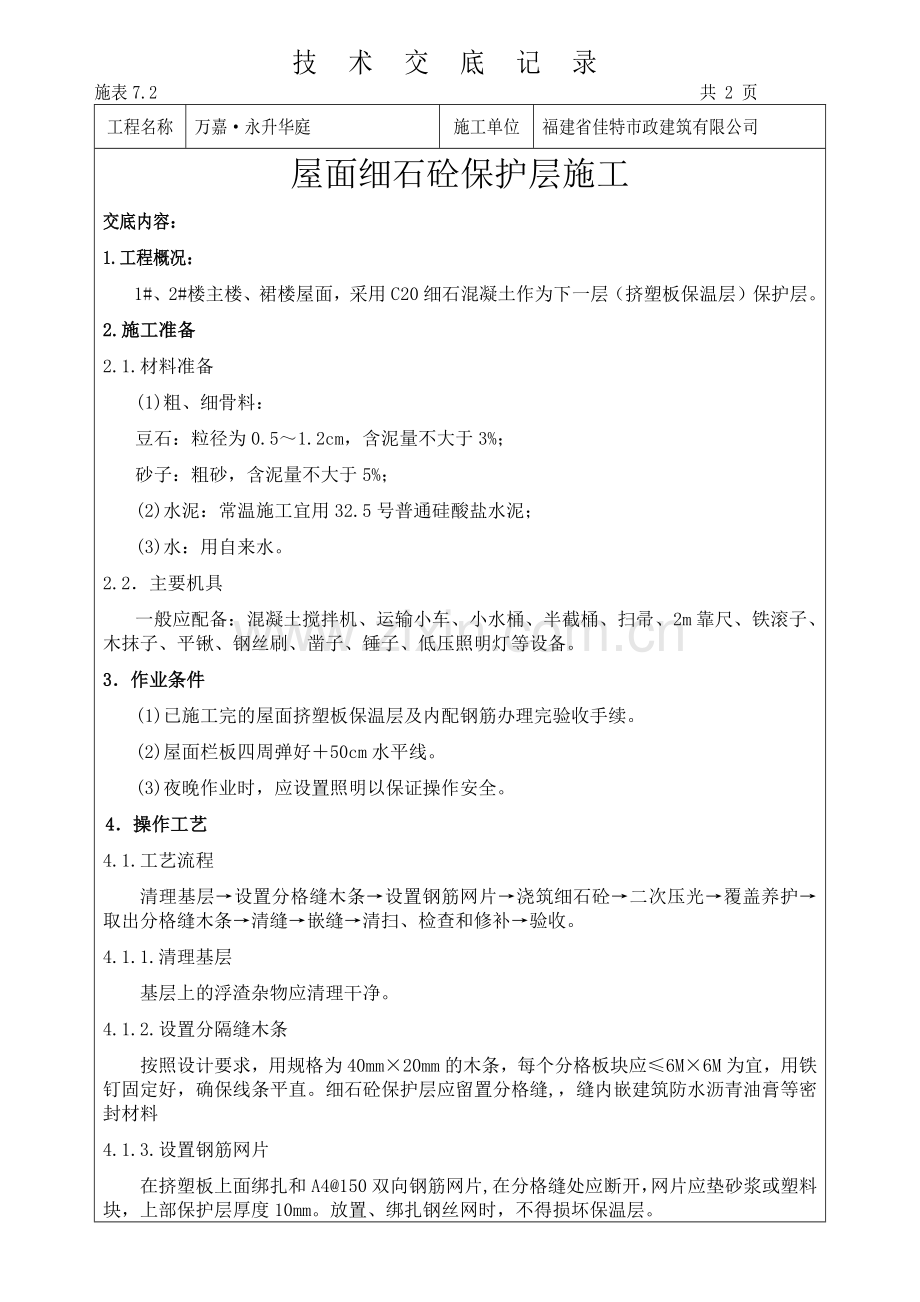

技术交底记录 施表7.2 共 2 页 工程名称 万嘉·永升华庭 施工单位 福建省佳特市政建筑有限公司 屋面细石砼保护层施工 交底内容: 1.工程概况: 1#、2#楼主楼、裙楼屋面,采用C20细石混凝土作为下一层(挤塑板保温层)保护层。 2.施工准备 2.1.材料准备 (1)粗、细骨料: 豆石:粒径为0.5~1.2cm,含泥量不大于3%; 砂子:粗砂,含泥量不大于5%; (2)水泥:常温施工宜用32.5号普通硅酸盐水泥; (3)水:用自来水。 2.2.主要机具 一般应配备:混凝土搅拌机、运输小车、小水桶、半截桶、扫帚、2m靠尺、铁滚子、木抹子、平锹、钢丝刷、凿子、锤子、低压照明灯等设备。 3.作业条件 (1)已施工完的屋面挤塑板保温层及内配钢筋办理完验收手续。 (2)屋面栏板四周弹好+50cm水平线。 (3)夜晚作业时,应设置照明以保证操作安全。 4.操作工艺 4.1.工艺流程 清理基层→设置分格缝木条→设置钢筋网片→浇筑细石砼→二次压光→覆盖养护→取出分格缝木条→清缝→嵌缝→清扫、检查和修补→验收。 4.1.1.清理基层 基层上的浮渣杂物应清理干净。 4.1.2.设置分隔缝木条 按照设计要求,用规格为40mm×20mm的木条,每个分格板块应≤6M×6M为宜,用铁钉固定好,确保线条平直。细石砼保护层应留置分格缝,,缝内嵌建筑防水沥青油膏等密封材料 4.1.3.设置钢筋网片 在挤塑板上面绑扎和A4@150双向钢筋网片,在分格缝处应断开,网片应垫砂浆或塑料块,上部保护层厚度10mm。放置、绑扎钢丝网时,不得损坏保温层。 4.1.4. 浇筑细石砼 砼应分板块浇筑,将砼倒在板面上铺平,使其厚度一致,用平板振动器振实后,表面泛浆,用木抹抹平压实。待砼初凝前再进行二遍压浆拉毛。 4.1.5.养护 砼浇筑12-24h后,及时浇水养护,不少于7d;如浇筑后24时内有雨,应及时用雨布覆盖。 4.1.6.取出分格缝木条 细石混凝土浇筑后2-3天后取出分格木条,并用砂浆修补好拆除时破坏的部位。 4.1.7.油膏嵌缝 细石砼经养护并干燥后即可嵌缝。嵌缝前应将分格缝中的杂质、污垢清理干净,然后在缝内用油膏嵌缝并压密实。 5.质量标准 5.1.保证项目 所用原材料性能及强度,必须符合设计要求和施工规范的规定。钢筋的品种、规格、位置及保护层厚度,必须符合设计要求和施工规范的规定。细石砼防水层的厚度,必须符合设计要求。 5.2.基本项目 细石砼保护层厚度均匀一致,表面平整,压实抹光,无裂缝、起壳、起砂等缺陷。分格缝的设置位置和间距做法符合设计和规范要求,缝格平直。 6.成品保护 为避免细石砼保护层受到损坏,细石砼养护初期不得上人,待强度达到1.2MPa以上,才允许在其上行走,已施工的砼层上不得凿眼打洞或通过屋面运送重物,在细石砼层上进行其他作业,必须在砼达到设计强度70%后进行。 7.施工注意事项 细石砼浇筑,应注意到次序,宜采取先远后近,先高后低的原则逐格进行施工。运输宜搭设脚手马道,手推胶轮车不得直接在钢筋网片上行走,砼应先倒在铁板上,再用铁锹铺设。铺砼应注意严格控制钢筋网位置,将钢筋网提至上半部,使钢筋网与保温层的距离约为25-30mm。砼从搅拌出料至浇筑完毕的间隔时间不宜超过2h。砼拉毛应在砼终凝前进行,抹压时不得在表面洒水、加水泥浆或撒干水泥,以防起皮。 接受交底人 交 底 人 记录人 日 期
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
