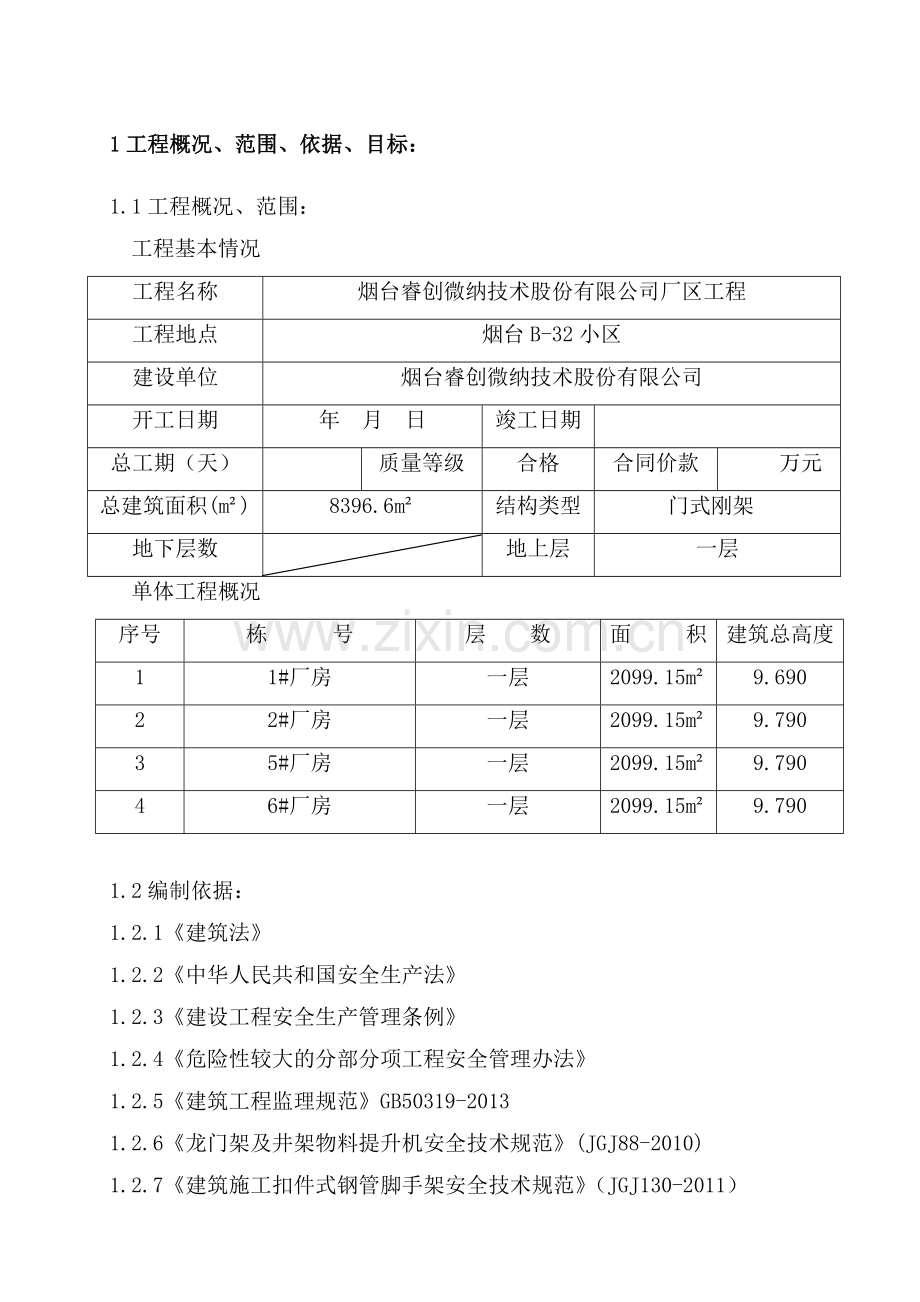

1工程概况、范围、依据、目标:
1.1工程概况、范围:
工程基本情况
工程名称
烟台睿创微纳技术股份有限公司厂区工程
工程地点
烟台B-32小区
建设单位
烟台睿创微纳技术股份有限公司
开工日期
年 月 日
竣工日期
总工期(天)
质量等级
合格
合同价款
万元
总建筑面积(m²)
8396.6m²
结构类型
门式刚架
地下层数
地上层
一层
单体工程概况
序号
栋 号
层 数
面 积
建筑总高度
1
1#厂房
一层
2099.15m²
9.690
2
2#厂房
一层
2099.15m²
9.790
3
5#厂房
一层
2099.15m²
9.790
4
6#厂房
一层
2099.15m²
9.790
1.2编制依据:
1.2.1《建筑法》
1.2.2《中华人民共和国安全生产法》
1.2.3《建设工程安全生产管理条例》
1.2.4《危险性较大的分部分项工程安全管理办法》
1.2.5《建筑工程监理规范》GB50319-2013
1.2.6《龙门架及井架物料提升机安全技术规范》(JGJ88-2010)
1.2.7《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)
1.2.8建设工程施工现场消防安全技术规范》(GB50720-2010)
1.2.9《施工现场临时用电安全技术规范》(JGJ46-2005)
1.2.10《建筑施工高处作业安全技术规范 》JGJ80-91
1.2.11《建筑施工安全检查标准》JGJ59-2011
1.2.12《建筑机械使用安全技术规程》JGJ33-2012
1.2.13《建筑施工门式钢管脚手架安全技术规范 》JGJ128-2010
1.2.14《建筑拆除工程安全技术规范》JGJ147-2004
1.2.15《手持式电动工具的管理、使用、检查和维修安全技术规程》
1.2.16本工程的施工图纸;
1.2.17已批准的本工程的《监理规划》
1.2.18本工程已审批的施工组织设计
1.3安全监理目标:
根据法律法规、工程建设强制性标准,履行建设工程安全生产管理的监理职责,争取做到零伤害、不扰民、不污染环境,始终保持施工现场安全、文明施工;杜绝重大事故。
2项目监理机构的安全生产管理监理体系、各级岗位职责:
公司工程管理部
总监理工程师
安全监理工程师
专业监理工程师
监理员
2.1安全管理体系
专职安全监理师:
项目总监:
土
建
监
理
工
程
师
电
气
监
理
工
程
师
暖
通
监
理
工
程
师
2.2安全生产监理组织结构图
专职安全监理师:
项目总监:
土
建
监
理
工
程
师
电
气
监
理
工
程
师
暖
通
监
理
工
程
师
2.3监理人员安全岗位职责
2.3.1总监理工程师的安全生产管理岗位职责:
2.3.1.1全面负责项目安全生产管理的监理工作。
2.3.1.2确定项目安全生产管理的监理人员设置。
2.3.1.3审批安全生产管理的监理实施细则。
2.3.1.4检查监理人员安全生产管理的监理工作。
2.3.1.5组织召开安全生产管理的监理专题会议。
2.3.1.6组织审查施工单位安全生产管理组织机构及制度建设情况。
2.3.1.7组织审查施工单位、分包单位的安全生产许可资格。
2.3.1.8组织审查施工组织设计中的安全技术措施和安全专项施工方案。
2.3.1.9组织核查施工机械和设施的安全许可验收手续。
2.3.1.10配合安全事故的调查处理。
2.3.2监理安全管理人员的岗位职责:
2.3.2.1与建设单位、施工单位的安全管理人员对接,负责日常安全生产管理的监理工作。
2.3.2.2组织编写安全生产管理的监理实施细则。
2.3.2.3审查施工单位安全生产管理组织机构及制度建设情况。
2.3.2.4审查施工单位、分包单位的安全生产许可证和项目经理、专职安全生产管理人员、特种作业人员的资格。
2.3.2.5参与审查施工组织设计中的安全技术措施和安全专项施工方案。
2.3.2.6核查施工机械和设施的安全许可验收手续,并检查定期维护保养记录。
2.3.2.7对施工现场进行安全巡视检查,按时填写安全日志。
2.3.2.8参加安全生产管理方面的专题会议。
2.3.2.9参加建设单位组织的安全例行检查。
2.3.2.10协助总监理工程师配合安全事故的调查处理。
2.3.3专业监理工程师的安全生产管理岗位职责:
2.3.3.l编写安全生产管理的监理实施细则。
2.3.3.2审查施工组织设计中本专业的安全技术措施和安全专项施工方案。
2.3.3.3对本专业专项施工方案实施情况进行巡视检查,发现事故隐患及时要求整改,情况严重的应及时报告总监理工程师,由总监理工程师签发工程暂停令。
2.3.3.4参加安全生产专题会议。
2.3.3.5参与建设单位组织的与本专业有关的安全例行检查。
2.3.3.6协助总监理工程师配合安全事故的调查处理。
2.3.4监理员的安全生产管理岗位职责:
2.3.4.1根据项目监理机构岗位职责安排,参与相关的安全生产管理的监理工作。
2.3.4.2巡视检查施工现场安全生产状况,参与专项施工方案实施情况的定期巡视检查,发现问题及时报告专业监理工程师或监理安全管理人员。
2.3.4.3填写巡视检查记录。
3安全监理工作流程图
工程施工实施阶段安全监理工作
安全资质
安全保证体系
安全组织机构及人员配置
安全管理制度
安全生产操作规程
特种作业人员管理
施工机械设备技术性能及安全条件
安全生产预防措施和纠正措施
施工设计图中影响建筑工程安全因素提出改进建议
对施工场地环境安全隐患提出纠正措施
承包单位报送施工组织设计(方案)及报审表
监理审查施工组织设计(方案)施工安全技术措施
总监签署审批表
按国家《建筑施工安全检查标准》(JGJ59-2011)进行监督检查
监理巡视、平行检验或旁站监理
组织现场安全检查
提出安全预防措施
安全管理和文明施工
脚手架和基坑支护、模板工程
“三宝”、“四口”五临边防护
施工临时用电
物料提升机与外用电梯
塔吊和起重吊装
施工机具
特殊机械和特殊工种资格上岗证及年检合格证
检查结果
发出整改通知
发出工程暂停工指令
进入正常施工状态
不满足检查标准
严重安全隐患或异常情况
承包单位纠正措施
按安全事故处理程序进行
满足检查标准
合格
不合格
4监理人员安全守则、监理工作程序及要求:
4.1监理人员安全守则
4.1.1维护国家的荣誉和利益,按照“守法,诚信,公平,科学”的准则执业。
4.1.2执行有关工程建设的法律,法规,规范,标准和制度,履行监理合同规定的义务和职责。
4.1.3工程项目监理人员进驻现场应遵守施工现场规定的安全和保卫制度。
4.1.4进入施工作业区必须戴安全帽并扣好帽带。
4.1.5不得擅自进入无安全措施的生产区。
4.1.6不准在运转的起重设备下停留或行走;不准在脚手架或防护栏上休息;不准在高处向下抛投物件。
4.1.7禁止在禁烟区吸烟。
4.1.8现场办公室不许使用电炉。
4.2监理的工作程序及要求:
4.2.1项目监理机构按照《建设工程监理规范》和相关行业监理规范要求,编制含有安全监理内容的监理规划和监理实施细则。
4.2.2在施工准备阶段,项目监理机构审查核验施工单位提交的有关技术文件及资料,并由项目总监在有关技术文件报审表上签署意见;审查未通过的,安全技术措施及专项施工方案不得实施。
4.2.3在施工阶段,项目监理机构应对施工现场安全生产情况进行巡视检查,对发现的各类安全事故隐患,应书面通知施工单位,并督促其立即整改;情况严重的,项目监理机构应及时下达工程暂停令,要求施工单位停工整改,并同时报告建设单位。安全事故隐患消除后,项目监理机构应检查整改结果,签署复查或复工意见。施工单位拒不整改或不停工整改的,项目监理机构应当及时向工程所在地建设主管部门或工程项目的行业主管部门报告,以电话形式报告的,应当有通话记录,并及时补充书面报告。检查、整改、复查、报告等情况应记载在监理日志、监理月报中。
项目监理机构审查施工单位提交的施工起重机械、整体提升脚手架、模板等自升式架设设施和安全设施等验收记录,并由安全监理人员签收备案。
4.2.4工程竣工后,项目监理机构有关安全生产的技术文件、验收记录、监理规划、安全监理实施细则、监理月报、监理会议纪要及相关书面通知等按规定立卷归档。
4.3要求:
(1)健全项目监理机构安全监理责任制。监理单位法定代表人应对本企业监理工程项目的安全监理全面负责。总监理工程师要对工程项目的安全监理负责,并根据工程项目特点,明确监理人员的安全监理职责。
(2)完善监理单位安全生产管理制度。在健全审查核验制度、检查验收制度和督促整改制度基础上,完善工地例会制度及资料归档制度。定期召开工地例会,针对薄弱环节,提出整改意见,并督促落实;指定专人负责监理内业资料的整理、分类及立卷归档。
(3)建立监理人员安全生产教育培训制度。监理单位的总监理工程师和安全监理人员需经安全生产教育培训后方可上岗,其教育培训情况记入个人继续教育档案。
5安全生产管理的监理工作内容
5.1项目监理机构根据《建设工程安全生产管理条例》的规定,按照工程建设强制性标准、《建设工程监理规范》(GB/T50319-2013)和相关行业监理规范的要求,编制安全生产管理监理实施细则。
5.2审查施工单位资质和安全生产许可证是否合法有效。
5.3审查施工单位安全生产管理制度:
1安全生产责任制度。
2安全生产许可制度。
3安全技术措施计划管理制度。
4安全施工技术交底制度。
5安全生产检查制度。
6特种作业人员持证上岗制度。
7安全生产教育培训制度。
8机械设备(包括租赁设备)管理制度。
9专项施工方案专家论证制度。
10消防安全管理制度。
11应急救援预案管理制度。
12生产安全事故报告和调查处理制度。
13安全生产费用管理制度。
14工伤和意外伤害保险制度等。
5.4审查施工单位安全生产管理体系、人员资格。
监理安全管理人员审查施工单位报送的安全生产管理体系是否健全,项目经理、专职安全员是否具备合法资格,是否与投标文件相一致。安全生产考核合格证书的有效性,安全员配备数量是否满足本项目安全生产管理需要。审查符合要求后报总监理工程师审核确认。
5.5审查特种作业人员岗位证书。
1工程开工前,施工单位报送特种作业人员资格报审表。
2监理安全管理人员核查岗位证书是否为建设、安全、技术监督等行政管理部门颁发以及证书的有效性。审查符合要求后报总监理工程师审核确认。
特种作业人员包括塔吊司机、塔吊信号工、塔吊拆卸工、电工、电焊工、爆破作业人员、登高架设作业人员。
5.6审查施工组织设计中的安全技术措施和危险性较大的分部分项工程安全专项施工方案是否符合要求。监理安全管理人员审查符合要求后报总监理工程师审核确认。
施工组织设计中涉及安全生产管理的内容有很多,其中安全技术措施是施工组织设计的重要组成部分,是针对工程特点、环境条件、劳动力组织、作业方法、施工机械、临电临水设施等制订的确保安全生产的措施。
5.6.1安全技术措施的主要内容包括:
1)根据基础特点和土质特征选择土方开挖方法,确定边坡的坡度或土壁支护的方法;
2)脚手架、吊篮、吊架的强度设计及上下道路的主要安全技术措施;
3)安全网的架设要求,架设层次和段落;
4)外用电梯的设置及井架等垂直运输设备的拉结要求及防护技术措施;
5)“四口、五临边”的防护和立体交叉施工作业场的隔离防护措施;
6)周边高压线及人行道的隔离防护措施;
7)防雷保护措施;
8)易燃易爆、有毒作业及场所采取的防火、防爆、防毒措施;
9)季节性施工的安全防护措施;
10)个人施工的安全防护措施。
5.6.2监理安全管理人员应审查施工组织设计中的下列主要内容:
1)是否符合工程建设强制性标准。
2)安全管理组织机构和资源配置。
3)安全生产管理制度和职工安全教育培训制度。
4)重大危险源清单。
5)季节性安全施工措施。
6)现场安全检查制度和安全事故处理规定。
5.6.3监理安全管理人员应审查安全专项施工方案中的下列主要内容:
1)是否符合工程建设强制性标准。
2)是否附具安全验算结果。
3)超过一定规模的危险性较大的分部分项工程组织专家论证审查情况。
5.7监督施工单位按照施工组织设计中的安全技术措施和专项施工方案组织施工,及时制止违规施工作业。
5.8审核施工单位应急救援预案和安全防护措施费用使用计划。
5.9审查施工起重机械、自升式架设设施安全许可文件。
5.9.1工程开工前,施工单位报送施工起重机械、自升式架设设施安全许可申请报审表。
5.9.2监理安全管理人员应审查下列主要内容:
1)施工起重机械备案证。
2)安拆单位资质证书、安全生产许可证。
3)安拆单位特种作业人员岗位证书。
4)安拆单位负责施工起重机械安拆的专职安全生产管理人员、专业技术人员名单。
5)施工单位负责施工起重机械安拆的专职安全管理人员考核证书(复印件)。
6)施工起重机械安拆专项施工方案。
7)施工单位与安拆单位签订的安拆合同及安全管理协议书。
8)施工起重机械基础验收资料。
5.9.3监理安全管理人员审查符合要求后报总监理工程师签署审查意见。
5.10项目监理机构应督促安拆单位将施工起重机械、自升式架设设施安全许可文件报工程所在地县级以上地方人民政府建设主管部门备案。未经建设主管部门备案的,不得进行安拆作业。
备案后施工单位向项目监理机构提交安拆申请,并明确安拆的具体时间。未经项目监理机构批准,施工单位不得进行施工起重机械安拆。
5.11施工起重机械顶升前,施工单位应向项目监理机构提交顶升申请,告知项目监理机构顶升的具体时间。未经项目监理机构批准,施工单位不得进行施工起重机械顶升作业。
5.12项目监理机构应审查施工起重机械的安拆、顶升、附着等工作是否由同一安拆单位完成,并不得批准在夜间或恶劣环境进行施工起重机械安拆、顶升和保养等工作。
5.13项目监理机构应对施工起重机械使用过程中的定期检查、维修、保养月检记录留存备案。
5.14项目监理机构应督促施工单位定期组织安全文明施工情况检查,并要求施工单位将施工作业区的检查记录报项目监理机构备案。
5.15在遇有气象部门发布大风、雷电、强降雨、强降雪及低温冰冻等恶劣天气预警信息时,项目监理机构应及时通知施工单位采取应对措施。
5.16定期巡视检查施工过程中的危险性较大工程作业情况。对施工过程中的高危作业等进行巡视检查,每天不少于一次。发现严重违规施工和存在安全事故隐患的,应当要求施工承包单位整改,并检查整改结果,签署复查意见;情况严重的,由总监下达工程暂停施工令并报告建设单位;施工承包单位拒不整改的应及时向工程所在地安全监督部门报告。
5.17检查施工现场各种安全标志和安全防护措施是否符合强制性标准要求,并检查安全生产措施费用的使用情况。
5.18检查现场防火管理情况
5.18.1监督施工单位制定消防安全制度、消防安全操作规程,安全责任落实到人。
5.18.2实行“三级”动火审批制度。
5.18.3施工现场的各种场所,必须设置临时消防设施和配备足够、完好、有效的消防器材。
5.18.4督促施工单位将各种材料分类有序分开堆放,特别要严格易燃易爆物品管理,及时清理易燃杂物,保证疏散通道畅通。定期进行防火安全检查。
5.19督促施工单位进行安全自查工作,并对施工单位自查情况进行抽查,参加建设单位组织的安全施工专项检查。
6安全监理工作制度
6.1安全监理工作会议制度
6.1.1首次安全生产工作交底会:
6.1.1.1在工程开工前由总监召集总包单位的项目经理、技术人员、安全员等管理人员参加,并邀请建设单位有关人员参加,召开首次安全生产工作交底会议,分析并列出施工过程中各个阶段及分部、分项存在的主要危险源的具体部位及监控点,并研究对危险源的控制要求的对策。
6.1.1.2交底会议上总监理工程师以“重大危险源工程安全控制办法告知书”的形式将所列重大危险源控制内容及要求书面对施工总包单位进行告知,并履行签收手续。
6.1.1.3要求施工单位应根据工程施工特点,凡涉及到的分部、分项部位的重大危险源,必须编制专项安全技术措施外,还应当包括监控措施,应急方案以及紧急救护措施等内容。
6.1.2安全生产管理例会:在项目建设过程中,总监理工程师定期召开安全生产管理例会(可与每周的工程例会合并召开),检查施工中的安全隐患及落实重大危险源监控措施情况。
6.1.3安全现场会议:主要针对现场安全情况的好、差的典型工地,进行组织不定期召开(可与每周的工程例会合并召开)。会议的主要议程是:听取汇报工程进度情况,施工单位人员、施工机械及现场施工安全状况。对所发现的危险源及安全施工隐患,应在会上明确整改措施和确定责任人员,由项目监理机构根据会议情况专项编制《安全监理现场会议纪要》。
6.2安全施工方案审查制度
6.2.1要求施工单位对施工组织设计中所罗列的重大危险源的制定专项施工方案并进行报审。重点审查施工单位上级有关部门是否汇签,技术负责人是否审批和有无企业盖章。
6.2.2对专项安全技术方案的审批,必须在施工单位上级部门手续齐全后,并审查专项方案是否符合工程建设强制性标准。总监的审批意见应有针对性,审批资料应收集备案。
6.2.3施工方案必须体现及时性、针对性、可行性、具体性、符合法律法规性的特点。
6.2.4施工单位应当严格按照专项方案组织施工,不得擅自修改、调整专项方案。
6.2.5专项施工方案安全技术措施必须符合国家有关法律、法规、规范、规程、标准和强制性条文规定的要求。
6.3安全监理旁站工作制度
6.3.1对工程涉及安全的主要部位、关键部位和涉及安全的特殊施工工序、监理人员要进行旁站;
6.3.2在实施旁站监理时,应坚守岗位,履行职责,发现问题及时要求施工单位整改,对重大问题应及时向总监报告,下达暂停施工令并及时采取应急措施,确保安全施工。
6.3.3如实准确的做好旁站监理记录及时填报旁站监理记录表,做好存档备查工作。
6.4安全工作巡视、检查制度
6.4.1督促施工单位制定安全生产自查自纠办法,落实定期检查制度,将安全隐患消灭在萌芽状态。
6.4.2安全监理员坚持日常检查制度,重点督促对重大危险源的控制,了解施工现场第一手安全资料,在监理日记中必须反映对重大危险源工程不少于每天一次检查的记录,杜绝事故隐患发生,确保施工全过程处于受控状态。
6.4.3监理人员安全巡视检查的重点是:脚手架、“三宝”“四口”“五临边”防护、施工用电、物料提升机及电梯等起重机械及施工工具是否符合相关规范,标准的强制性条款的要求;
施工现场入口处、施工起重机械、临时用设施、脚手架、出入通道口、楼梯口、电梯井口、孔道口、基坑边沿以及有害物质存放地等危险部位,是否设置明显的符合国家标准的警示标志;临时搭建的建筑物是否符合安全使用要求;施工现场是否实行封闭围挡,且围挡设施是否坚固稳定;
6.4.4检查施工现场起重机械、整体提升脚手架、模板等架设设施和安全设施的验收手续;
6.4.5检查现场施工单位是否按照施工组织设计中的安全技术措施和专项施工方案组织施工,及时制止违章施工作业;
6.4.6监理人员加强全方位巡视检查,发现存在安全事故隐患的,及时下发监理通知要求施工单位进行整改;情节严重的,要求施工单位暂时停止施工,并及时报告建设单位;对施工单位拒不整改或不停止施工的,及时向有关主管部门报告。
6.5施工安全设施、施工机械验收核查制度
6.5.1施工现场的重要施工安全设施和大型施工机械的使用,应在运行前经监理核查;
6.5.2施工安全设施和施工机械搭设安装后,应督促施工单位按规定进行检测,垂直运输设备等须备案的应及时督促备案,并及时报监理核验;
6.5.3安全监理工程师应按规定核查施工安全设施和施工机械的验收手续是否齐全和符合规定,是否符合专项安全施工方案的要求,核查无误后方可使用。
6.6安全事故上报制度
6.6.1建设工程安全事故发生后,总监理工程师应签发《工程暂停令》,并要求施工单位必须立即停止施工,施工单位应立即实行抢救伤员,排除险情,采取必须措施,防止事故扩大,并做好标识,保护好现场。
6.6.2要求发生安全事故的施工单位迅速按安全事故类别和等级向相应的政府主管部门上报,并于24h内写出书面报告。
7重大危险源的安全巡视方案
7.1加强对重大危险源的监控
7.1.1存在重大危险源的分部分项工程施工作业前应审批。
7.1.1.1存在重大危险源的分部分项工程施工作业前,施工单位要认真对危险源进行分析,辨识出危险因子,制定专项施工方案,需要专家论证的,必须组织专家论证。
7.1.1.2存在重大危险源的分部分项工程施工作业前,施工单位要认真按照《工程重大危险源施工作业报批表》对施工作业的相关准备情况进行梳理核查,对存在的问题要认真整改落实,并经企业安全管理机构负责人和项目总监理工程师批准后,方可施工作业。
7.1.1.3对重大危险源的实行重点监控,并针对工程特点、周边环境和施工工艺等,制定安全监理工作流程、方法和保障措施。
7.1.2存在重大危险源的分部分项工程施工作业时要做好监控。
7.1.2.1存在重大危险源的分部分项工程施工作业时,施工单位项目部安全员要做好过程监管,如实填写《重大危险源施工作业监控表》。发现问题要立即向相关作业班组提出整改要求,在隐患未排除前,严禁继续施工作业。遇有危及人身安全的紧急情况,应当立即组织作业人员撤离危险区域,并及时向项目经理汇报。
7.1.2.2项目监理机构要对重大危险源的实行旁站监理,做好旁站监理记录。在实施安全监理过程中,对不按专项方案实施的,应当责令整改,情况严重的,应当要求施工单位暂时停止施工,并及时报告建设单位。③对专项施工难度大、危险因素多的重点部位,施工单位可邀请有关专家对专项施工方案的实施情况进行现场指导。
7.1.2.3施工单位要建立本企业所有在建工程的重大危险源管理台账,制定检查计划,制定防控措施,并根据工程进度,对重大危险源进行跟踪检查,形成以工程项目为单位的重大危险源管理档案。
7.1.2.4督促检查施工承包单位对危险源、重大危险源的施工作业进行逐级安全技术交底,安全监理人员应检查安全交底书,不进行安全交底的不允许擅自施工作业;
7.1.2.5重大危险源的施工方案和安全技术交底完成后,安全监理人员应检查施工方对重大危险源的施工作业前的各项安全自检工作是否完成,自检责任制是否落实。
7.1.2.6施工现场的动火作业要实行动火审批制度
《建筑施工现场重大危险源名录》详见附件1
《需进行专家论证的专项施工方案名录》详见附件2
7.2重大危险源施工作业监控情况:监控内容
7.2.1专职安全管理人员持证上岗。
7.2.2现场按审批的专项施工方案内容执行。
7.2.2作业人员班前教育是否进行并签字记录
7.2.3特种作业人员持证上岗,人员数量、工种符合要求。
7.2.4作业区警示、警示标记已设置。
7.2.3各类安全防护设施已按规定设置,通过验收并完好。
7.2.4作业人员佩戴的劳保用品符合规定。
7.2.5使用的机具设备已检查,完好可以使用。
7.2.6使用的大型起重机械设备已经法定检测单位检测并备案、登记。
7.3
附件1
建筑施工现场重大危险源名录
序号
分部分项工程
重大危险源类型
1
土石方开挖工程
开挖深度3m及以上的基坑(沟、槽)的土方开挖工程
地质条件和周围环境复杂的基坑(沟、槽)的土方开挖工程
2
基坑支护工程
开挖深度3m及以上的基坑(沟、槽)的土方开挖工程
地质条件和周边环境复杂的基坑(沟、槽)支护工程
3
基坑降水
需要采取人工降低水位,且开挖深度3m及以上的基坑工程
需要采取人工降低水位,且地质条件和周边环境复杂的基坑工程
4
模板工程及支撑体系
工具式模板工程,包括滑模、爬模、飞模、大模板等
搭设高度5m及以上的;搭设跨度10m及以上的;施工总荷载10kN/m2及以上的;集中线荷载15kN/m及以上的;高度大于支撑水平投影宽度且相对独立无结构可连接的
用于钢结构安装等满堂承重支撑系统工程
5
脚手架工程
高度24米以上的落地式钢管脚手架;附着升降脚手架;悬挑式脚手架;高处作业吊篮;自制卸料平台、移动操作平台;新型及异型脚手架
6
起重吊装工程
采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程
采用起重机械设备进行安装的工程
7
起重机械设备拆装工程
塔式起重机的安装、拆卸、顶升
施工升降机的安装、拆卸
物料提升机的安装、拆卸
8
拆除工程
建筑物、构筑物拆除工程;采用爆破拆除的工程
9
其他危险性较大的工程
临时房屋安装工程
挡土墙工程
地下暗挖、隧道、顶管施工及水下作业工程
人工挖扩孔桩工程
水上桩基工程
建筑幕墙安装工程
预应力结构张拉工程
钢结构及网架工程
索膜结构安装工程
外墙保温工程(消防安全)
采用模壳的密肋梁混凝土工程(消防安全)
采用新技术、新工艺、新材料,新设备可能影响工程质量和施工安全,尚无技术标准的分部分项工程,以及其他需要编制专项方案的工程
附件2
需进行专家论证的专项施工方案名录
序号
专项施工方案类型
需要专家论证的工程标准
1
深基坑工程
开挖深度5m及以上的深基坑(沟、槽)的土方开挖、支护、降水工程
地质条件、周围环境或地下管线较复杂的基坑(沟、槽)的土方开挖、支护、降水工程
可能影响毗邻建筑物、构筑物结构和使用安全的基坑(沟、槽)的开挖、支护及降水工程
2
模板工程及支撑体系
工具式模板工程,包括滑模、爬模、飞模、大模板等
搭设高度8m及以上的;搭设跨度18m及以上的;施工总荷载15kN/m2及以上的;集中线荷载20kN/m及以上的
承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700kg以上
3
脚手架工程
搭设高度50m及以上的落地式脚手架
悬挑高度20m及以上的悬挑式脚手架
提升高度150m及以上附着升降脚手架
4
起重吊装工程
采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程
2台及以上起重机抬吊作业工程
跨度30m以上的结构吊装工程
5
起重机械设备拆装工程
起重量300kN及以上的起重设备安装拆卸工程
高度200m及以上内爬起重设备的拆卸工程
6
拆除工程
采用爆破拆除的工程
码头、桥梁、烟囱、水塔和高架等建筑物、构筑物的拆除工程
拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建筑物、构筑物的拆除工程
可能影响行人、交通、电力设施、通讯设施或其它建筑物、构筑物安全的拆除工程
文物保护建筑、优秀历史建筑或历史文化风景区控制范围的拆除工程
7
其他危险性较大的工程
施工高度50m及以上的建筑幕墙安装工程
跨度大于36m及以上的钢结构安装工程
跨度大于60m及以上的网架和索膜结构安装工程
开挖深度超过10m的人工挖扩孔桩工程
地下暗挖、隧道、顶管及水下作业工程
采用新技术、新工艺、新材料,新设备可能影响工程质量和施工安全,尚无技术标准的分部分项工程,以及其他需要专家论证的工程
展开阅读全文
