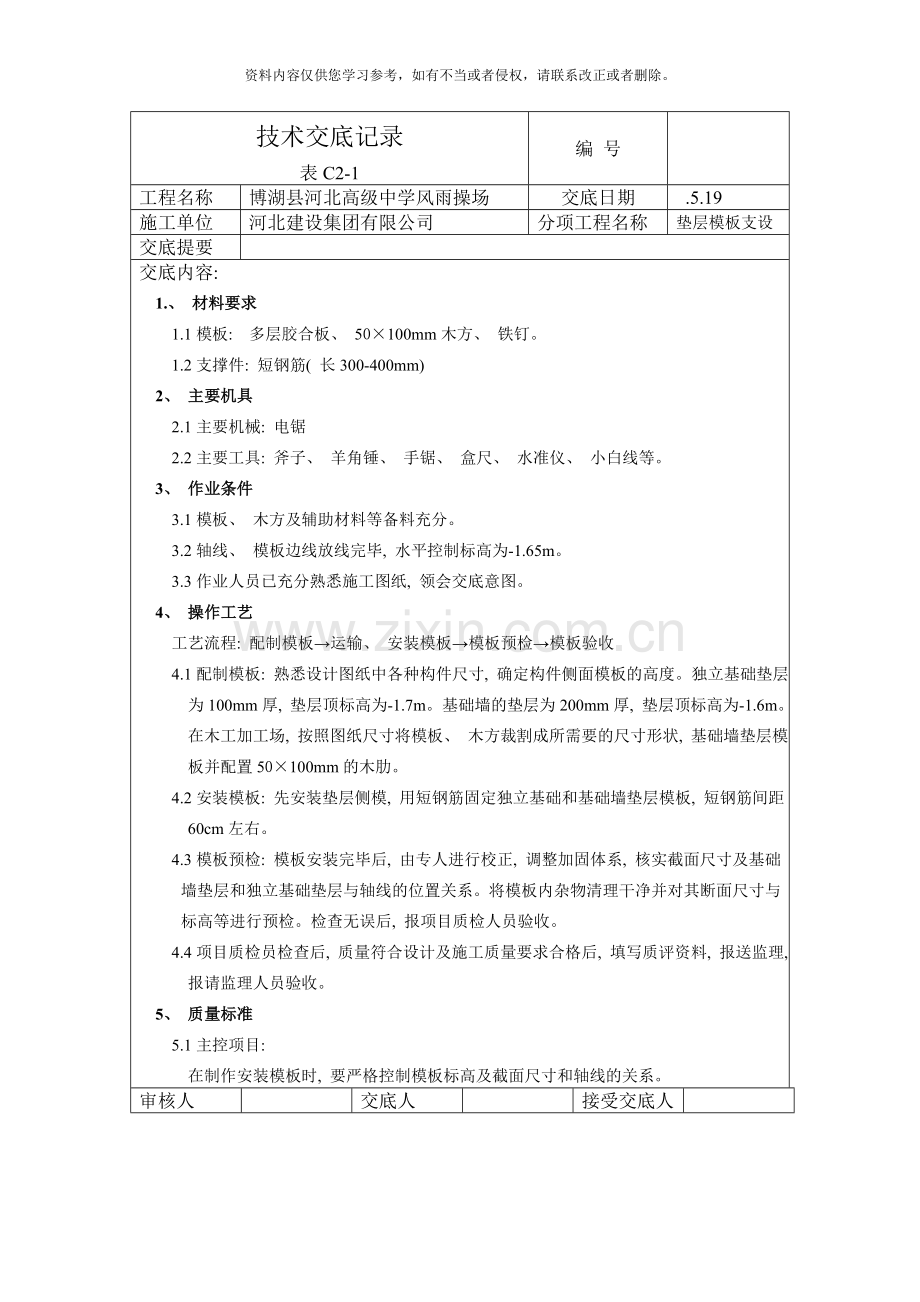

技术交底记录
表C2-1
编 号
工程名称
博湖县河北高级中学风雨操场
交底日期
.5.19
施工单位
河北建设集团有限公司
分项工程名称
垫层模板支设
交底提要
交底内容:
1.、 材料要求
1.1模板: 多层胶合板、 50×100mm木方、 铁钉。
1.2支撑件: 短钢筋( 长300-400mm)
2、 主要机具
2.1主要机械: 电锯
2.2主要工具: 斧子、 羊角锤、 手锯、 盒尺、 水准仪、 小白线等。
3、 作业条件
3.1模板、 木方及辅助材料等备料充分。
3.2轴线、 模板边线放线完毕, 水平控制标高为-1.65m。
3.3作业人员已充分熟悉施工图纸, 领会交底意图。
4、 操作工艺
工艺流程: 配制模板→运输、 安装模板→模板预检→模板验收
4.1配制模板: 熟悉设计图纸中各种构件尺寸, 确定构件侧面模板的高度。独立基础垫层为100mm厚, 垫层顶标高为-1.7m。基础墙的垫层为200mm厚, 垫层顶标高为-1.6m。在木工加工场, 按照图纸尺寸将模板、 木方裁割成所需要的尺寸形状, 基础墙垫层模板并配置50×100mm的木肋。
4.2安装模板: 先安装垫层侧模, 用短钢筋固定独立基础和基础墙垫层模板, 短钢筋间距60cm左右。
4.3模板预检: 模板安装完毕后, 由专人进行校正, 调整加固体系, 核实截面尺寸及基础墙垫层和独立基础垫层与轴线的位置关系。将模板内杂物清理干净并对其断面尺寸与标高等进行预检。检查无误后, 报项目质检人员验收。
4.4项目质检员检查后, 质量符合设计及施工质量要求合格后, 填写质评资料, 报送监理, 报请监理人员验收。
5、 质量标准
5.1主控项目:
在制作安装模板时, 要严格控制模板标高及截面尺寸和轴线的关系。
审核人
交底人
接受交底人
1、 本表由施工单位填写, 交底单位与接受交底单位各存一份。
2、 当做分项工程施工技术交底时, 应填写"分项工程名称"栏, 其它技术交底可不填写。

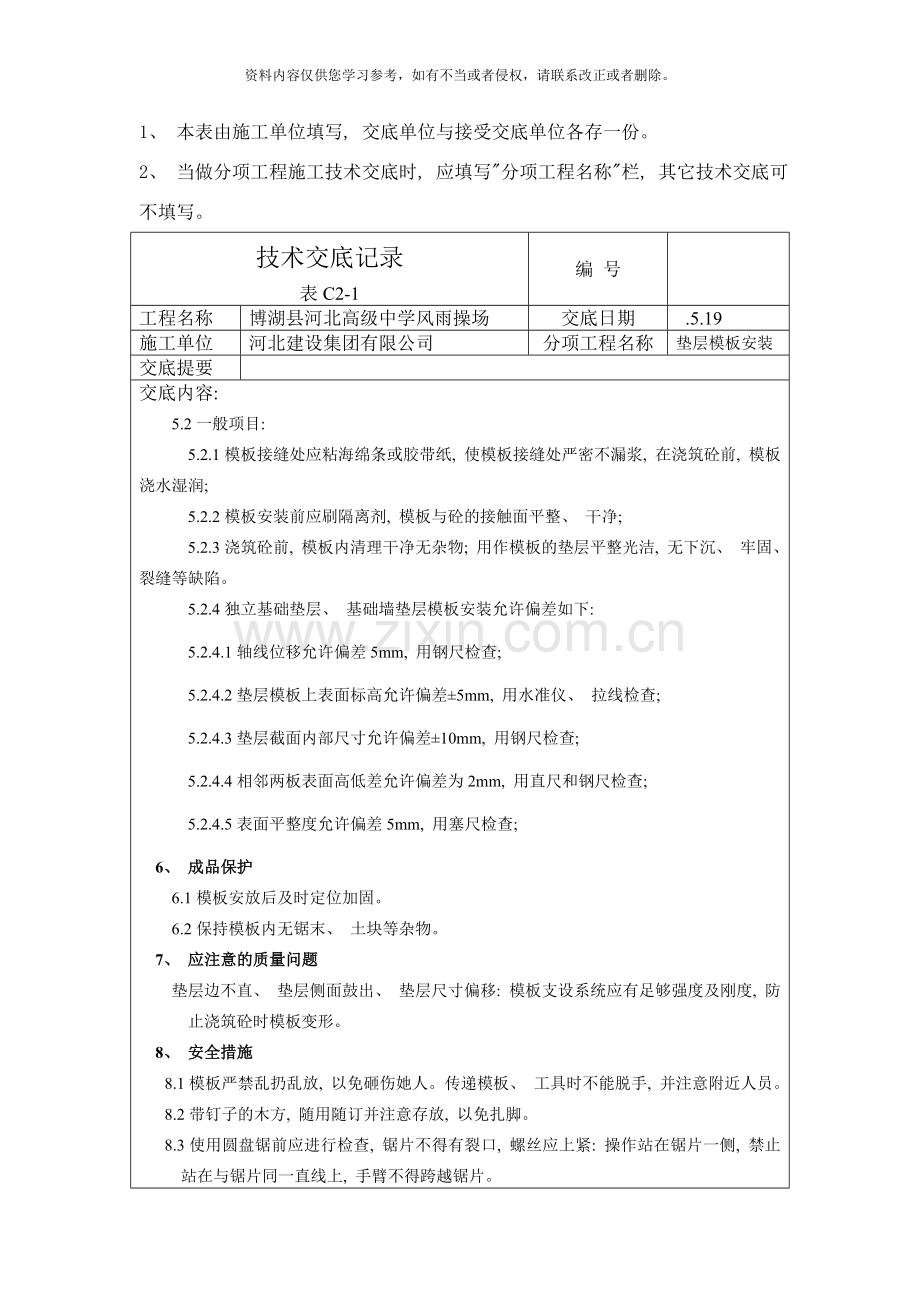

技术交底记录
表C2-1
编 号
工程名称
博湖县河北高级中学风雨操场
交底日期
.5.19
施工单位
河北建设集团有限公司
分项工程名称
垫层模板安装
交底提要
交底内容:
5.2一般项目:
5.2.1模板接缝处应粘海绵条或胶带纸, 使模板接缝处严密不漏浆, 在浇筑砼前, 模板浇水湿润;
5.2.2模板安装前应刷隔离剂, 模板与砼的接触面平整、 干净;
5.2.3浇筑砼前, 模板内清理干净无杂物; 用作模板的垫层平整光洁, 无下沉、 牢固、 裂缝等缺陷。
5.2.4独立基础垫层、 基础墙垫层模板安装允许偏差如下:
5.2.4.1轴线位移允许偏差5mm, 用钢尺检查;
5.2.4.2垫层模板上表面标高允许偏差±5mm, 用水准仪、 拉线检查;
5.2.4.3垫层截面内部尺寸允许偏差±10mm, 用钢尺检查;
5.2.4.4相邻两板表面高低差允许偏差为2mm, 用直尺和钢尺检查;
5.2.4.5表面平整度允许偏差5mm, 用塞尺检查;
6、 成品保护
6.1模板安放后及时定位加固。
6.2保持模板内无锯末、 土块等杂物。
7、 应注意的质量问题
垫层边不直、 垫层侧面鼓出、 垫层尺寸偏移: 模板支设系统应有足够强度及刚度, 防止浇筑砼时模板变形。
8、 安全措施
8.1模板严禁乱扔乱放, 以免砸伤她人。传递模板、 工具时不能脱手, 并注意附近人员。
8.2带钉子的木方, 随用随订并注意存放, 以免扎脚。
8.3使用圆盘锯前应进行检查, 锯片不得有裂口, 螺丝应上紧: 操作站在锯片一侧, 禁止站在与锯片同一直线上, 手臂不得跨越锯片。
审核人
交底人
接受交底人
1、 本表由施工单位填写, 交底单位与接受交底单位各存一份。
2、 当做分项工程施工技术交底时, 应填写"分项工程名称"栏, 其它技术交底可不填写。
