技术交底记录
施工单位: 中国建筑第四工程局有限公司 编号:
工程名称
宝吉工业区改造项目03-01地块
交底部位
悬挑架、 悬挑卸料平台卸载钢丝绳
共 4 页
第 1 页

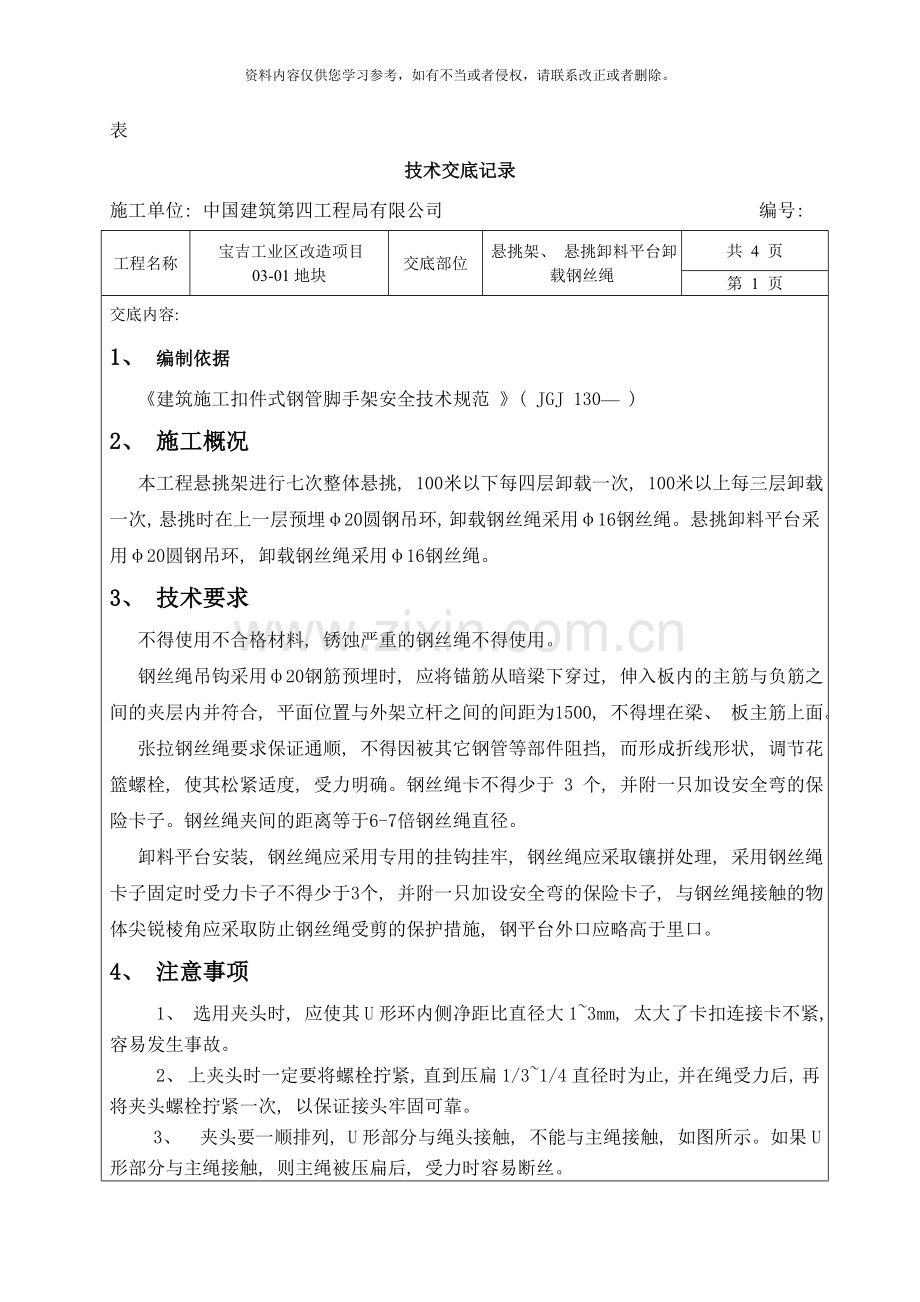

交底内容:
1、 编制依据
《建筑施工扣件式钢管脚手架安全技术规范 》( JGJ 130— )
2、 施工概况
本工程悬挑架进行七次整体悬挑, 100米以下每四层卸载一次, 100米以上每三层卸载一次, 悬挑时在上一层预埋φ20圆钢吊环, 卸载钢丝绳采用φ16钢丝绳。悬挑卸料平台采用φ20圆钢吊环, 卸载钢丝绳采用φ16钢丝绳。
3、 技术要求
不得使用不合格材料, 锈蚀严重的钢丝绳不得使用。
钢丝绳吊钩采用ф20钢筋预埋时, 应将锚筋从暗梁下穿过, 伸入板内的主筋与负筋之间的夹层内并符合, 平面位置与外架立杆之间的间距为1500, 不得埋在梁、 板主筋上面。
张拉钢丝绳要求保证通顺, 不得因被其它钢管等部件阻挡, 而形成折线形状, 调节花篮螺栓, 使其松紧适度, 受力明确。钢丝绳卡不得少于 3 个, 并附一只加设安全弯的保险卡子。钢丝绳夹间的距离等于6-7倍钢丝绳直径。
卸料平台安装, 钢丝绳应采用专用的挂钩挂牢, 钢丝绳应采取镶拼处理, 采用钢丝绳卡子固定时受力卡子不得少于3个, 并附一只加设安全弯的保险卡子, 与钢丝绳接触的物体尖锐棱角应采取防止钢丝绳受剪的保护措施, 钢平台外口应略高于里口。
4、 注意事项
1、 选用夹头时, 应使其U形环内侧净距比直径大1~3mm, 太大了卡扣连接卡不紧, 容易发生事故。
2、 上夹头时一定要将螺栓拧紧, 直到压扁1/3~1/4直径时为止, 并在绳受力后, 再将夹头螺栓拧紧一次, 以保证接头牢固可靠。
3、 夹头要一顺排列, U形部分与绳头接触, 不能与主绳接触, 如图所示。如果U形部分与主绳接触, 则主绳被压扁后, 受力时容易断丝。
表
技术交底记录
施工单位: 中国建筑第四工程局有限公司 编号:
工程名称
宝吉工业区改造项目03-01地块
交底部位
悬挑架、 悬挑卸料平台卸载钢丝绳
共 4 页
第 2 页

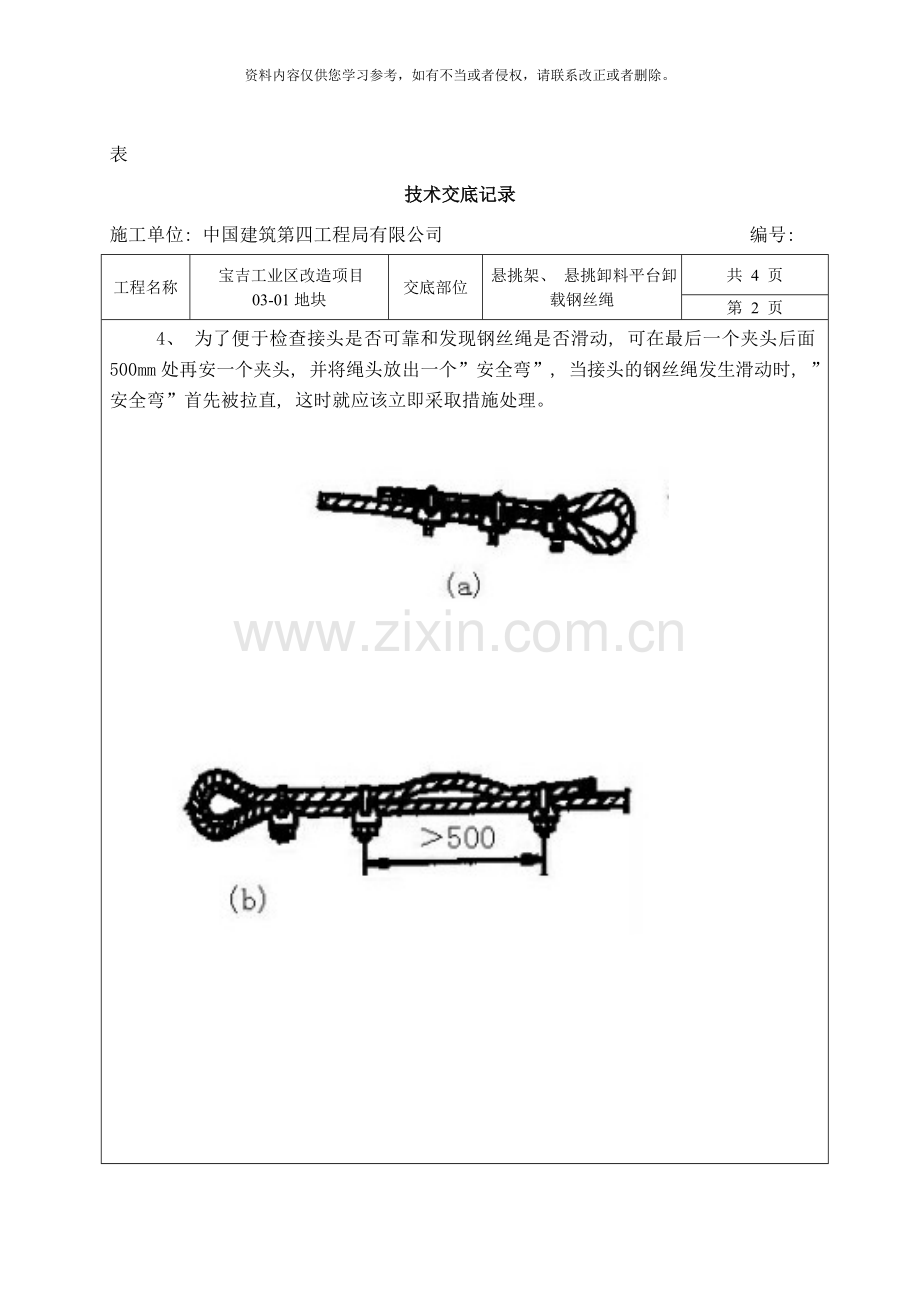

4、 为了便于检查接头是否可靠和发现钢丝绳是否滑动, 可在最后一个夹头后面500mm处再安一个夹头, 并将绳头放出一个”安全弯”, 当接头的钢丝绳发生滑动时, ”安全弯”首先被拉直, 这时就应该立即采取措施处理。
表
技术交底记录
施工单位: 中国建筑第四工程局有限公司 编号:
工程名称
宝吉工业区改造项目03-01地块
交底部位
悬挑架、 悬挑卸料平台卸载钢丝绳
共 4 页
第 3 页
型钢悬挑脚手架构造 1——钢丝绳或钢拉杆
表
技术交底记录
施工单位: 中国建筑第四工程局有限公司 编号:
工程名称
宝吉工业区改造项目03-01地块
交底部位
悬挑架、 悬挑卸料平台卸载钢丝绳
共 4 页
第 4 页
悬挑卸料平台示意图
交底人签字:
被交底人签字:
