收藏 分销(赏)

某别墅小区临时用电施工方案.doc

上传人:二*** 文档编号:4634863 上传时间:2024-10-08 格式:DOC 页数:6 大小:31.54KB 下载积分:5 金币
下载 相关 举报
某别墅小区临时用电施工方案.doc_第1页
第1页 / 共6页
本文档共6页,全文阅读请下载到手机保存,查看更方便
资源描述

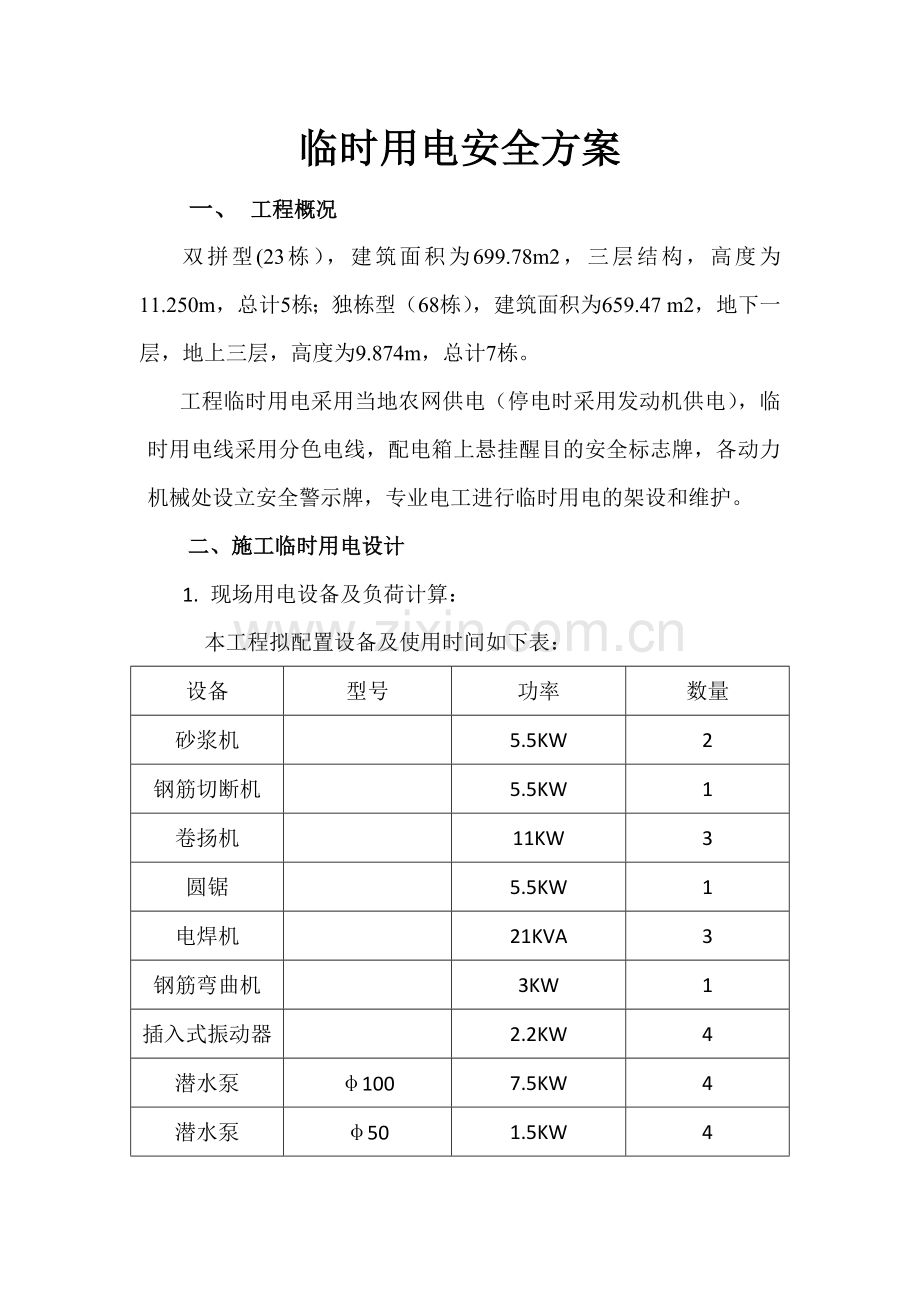

临时用电安全方案 一、 工程概况 双拼型(23栋),建筑面积为699.78m2,三层结构,高度为11.250m,总计5栋;独栋型(68栋),建筑面积为659.47 m2,地下一层,地上三层,高度为9.874m,总计7栋。 工程临时用电采用当地农网供电(停电时采用发动机供电),临时用电线采用分色电线,配电箱上悬挂醒目的安全标志牌,各动力机械处设立安全警示牌,专业电工进行临时用电的架设和维护。 二、施工临时用电设计 1. 现场用电设备及负荷计算: 本工程拟配置设备及使用时间如下表: 设备 型号 功率 数量 砂浆机 5.5KW 2 钢筋切断机 5.5KW 1 卷扬机 11KW 3 圆锯 5.5KW 1 电焊机 21KVA 3 钢筋弯曲机 3KW 1 插入式振动器 2.2KW 4 潜水泵 φ100 7.5KW 4 潜水泵 φ50 1.5KW 4 电动葫芦 0.3KW 5 总用电量计算如下: P=1.1×(K1∑P1/COSΦ+K2∑P2+ K3∑P3) 式中 P——供电设备总需要容量(KVA) P1——电动机额定功率(KW) P2——电焊机额定容量(KVA) P3——室内照明容量(KW) COSΦ——电动机的平均功率因数(取0.75) K——需要系数,K1取0.7,K2取0.6,K3取0.8 故 P=1.1×(0.7×60/0.75+0.6×163+0.8×10.01)=178KVA 2. 变、配电所位置及平面布置 变电所由甲方提供,用电容量应满足施工现场需要,配电房根据临建规划及负荷集中区域设于会所东侧,总配电箱设于配电房内。 3. 配电线路设计 3.1 配电线路型式 采用放射式配线,按独立负荷集中负荷或单独配电线路供电。确保供电的可靠性。 3.2 基本保护系统的接线方式 按照JGJ46-88<<施工现场临时用电安全技术规范》的规定,在施工现场变压器低压侧中性点在接接地的三相四线制临时用电工程中必须采用具有保护零线的TN-S接零保护系统,并且在专用保护零线上应做不少于三处的重复接地。 3.3 配电原则 临时配电采用三相五线制系统,并按总配电箱 分配电箱 开关箱的三级配电二级保护总原则进行。 3.4现场用电导线选择BX型铜芯橡皮线穿铁管敷设。 3.5 配电线路布设及走向 总配电箱内分6个回路分配到分配电箱,再由分配电箱分配至各负荷用电器的开关箱,线路走向按设备负荷所在位置沿电杆以线路最短且不妨碍游泳池施工的原则进行布线。 3.6. 配电线路导线截面选择 根据I线=KP/U线COSΦ,主线路采用90mm铜线。 4 配电箱与开关箱设计 采用金属配电箱,箱体尺寸及形状按公司统一规定制作,分配电箱安置高度应在1.4~1.5M范围,开关箱应控制在60CM为宜,配电箱应固定在通风,无杂物的地方。 5 接地及防雷 5.1接地 本工程采用三相五线制供电系统,除按4.2条要求作工作接地及重复接地外,尚应在各回路设备金属底座或金属箱体做保护性接地,接地电阻<10Ω接地体采用L40*4镀锌角钢,长度2.5M。 5.2防雷 因为别墅最高不超过12米,临时用电防雷采用别墅自身防雷设计进行处理。 6 安全用电措施和电气防火措施 6.1安全用电措施 1) 必须按本设计要求设置接地与接零,杜绝疏漏,所有接地、接零必须保证可靠的电气连接,保护线PE必须采用绿/黄双色线,严格与相线工作零线相区别,杜绝混用。 2) 电气设备的设置安装,防护与使用必须符合JGJ46-48《施工现场临时用电安全技术规范》的要求。 3)保护地线或保护零线应采用焊接、压接、螺栓连接等可靠方法连接,严禁缠绕或钩挂。 4)低压用电设备的保护地线可利用金属物件,钢筋砼物件中的钢筋作自然接地体。 5)临时用电实行三级配电,二级保护和”一机’”一闸””一箱”的原则,对配电箱开关箱进行检查维修时,将前一级相应的电源开关分闸断电,并悬挂停电标志,严禁带电操作。 6)宿舍照明必须有2.4米以上的空间,施工碘钨灯应固定在专用支架上,人防工程与地下室照明应用36V安全电压。 6.2 安全用电临时性组织措施 1) 建立临时用电施工组织设计和安全用电技术措施的编制、审核制度,并建立相应的技术档案。 2) 建立技术交底制度,向专业电工、各类用电人员介绍临时用电施工组织设计和安全用电技术总体意图技术内容和注意事项,并应在技术交底资料上履行交底人和被交底人的签字手续写明交底的 日期。 3) 建立安全检测制度,从临时用电工程竣工开始定期对临时用电工程进行检测,主要内容是:接地电阻值、电气设备绝缘电阻值、漏电保护器工作参数等,以临视临时用电工程是否安全可靠并做好检测记录。 4) 建立电气维修制度,加强定期和日常维修工作及时发现和消除隐患,并建立维修工作记录,记录维修时间,地点设备内容、技术措施、处理结果,维修人员验收人员等。 5) 建立工程拆除制度,建筑工程竣工后,临时工程的拆除应有统一的组织指挥,并须规定拆除时间、人员、程序、方法,注意事项和防护措施。 6) 建立安全用电责任制,对临时工用电各部位的操作、监护、维修分片分块分机落实到人,并辅以必要的奖惩。 7) 建立安全教育和培训制度,定期对专业电工和各类用电人员进行用电安全教育和培训,经过考核合格者持证明岗,禁止无证上岗或随意串岗。 6.3 电气防火技术措施 1) 合理配置整定、更换各种保护电器,对电器和设备的过载、短路故障进行可靠的保护。 2) 在电器装置和线路周围不堆放易燃、易爆和强腐蚀介质不使用火源。 3) 在电气装置相对集中的场所,如配电室和发动机室等配置绝缘灭 火器材等,并禁止烟火。 4) 加强电气设备相间和相与相之间绝缘,防止闪烁。 6.4电气防火组织措施 1) 建立易燃易爆和强腐蚀介质管理制度。 2) 建立电气防火责任制,加强电气防火重点场所管制,并设置禁止烟火标志。 3) 建立电气防火教育制度,经常进行电气防火知识教育和宣传,提高各类用电人员电气防火自觉性。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
