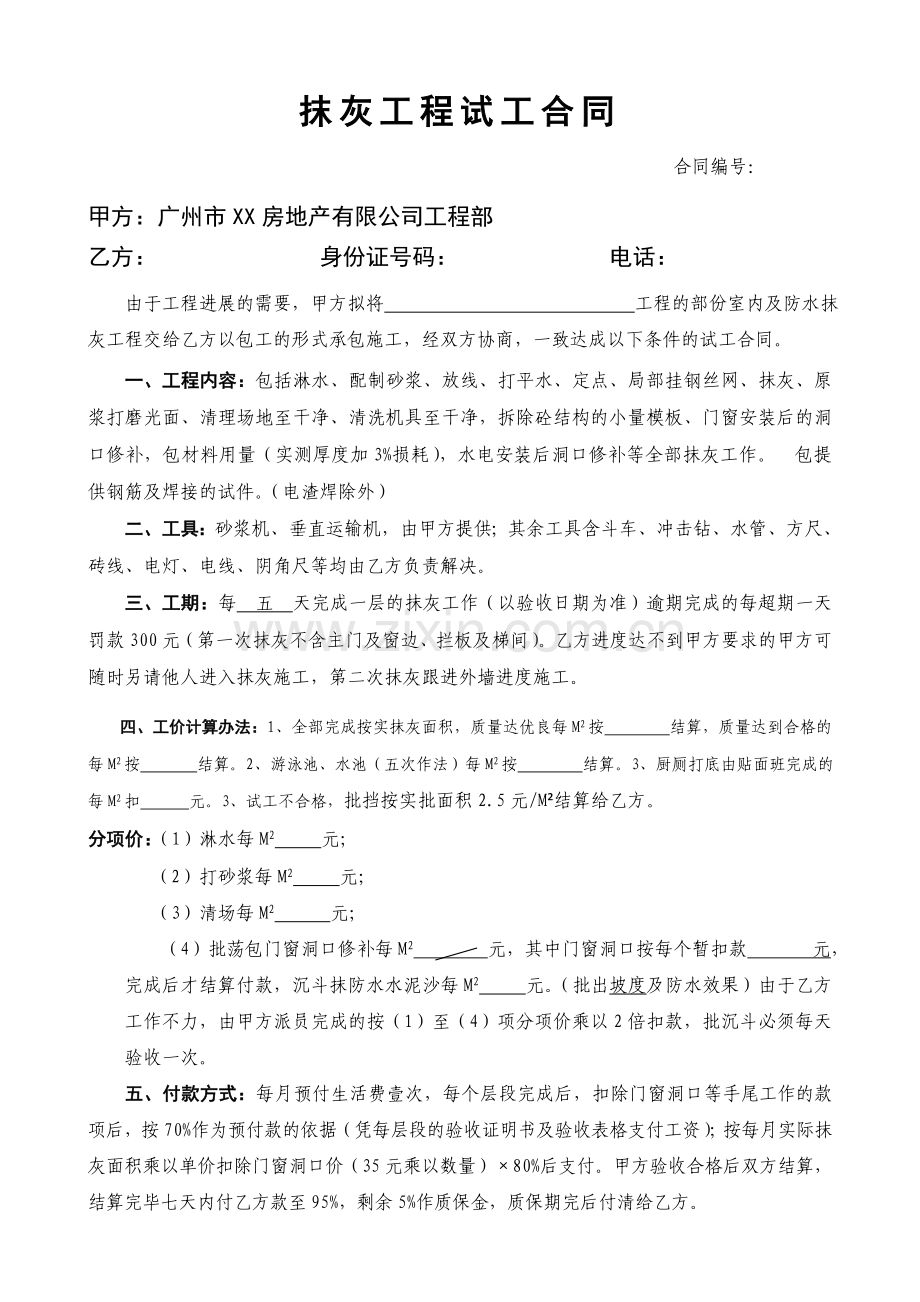

抹灰工程试工合同
合同编号:
甲方:广州市XX房地产有限公司工程部
乙方: 身份证号码: 电话:
由于工程进展的需要,甲方拟将 工程的部份室内及防水抹灰工程交给乙方以包工的形式承包施工,经双方协商,一致达成以下条件的试工合同。
一、工程内容:包括淋水、配制砂浆、放线、打平水、定点、局部挂钢丝网、抹灰、原浆打磨光面、清理场地至干净、清洗机具至干净,拆除砼结构的小量模板、门窗安装后的洞口修补,包材料用量(实测厚度加3%损耗),水电安装后洞口修补等全部抹灰工作。 包提供钢筋及焊接的试件。(电渣焊除外)
二、工具:砂浆机、垂直运输机,由甲方提供;其余工具含斗车、冲击钻、水管、方尺、砖线、电灯、电线、阴角尺等均由乙方负责解决。
三、工期:每 五 天完成一层的抹灰工作(以验收日期为准)逾期完成的每超期一天罚款300元(第一次抹灰不含主门及窗边、拦板及梯间)。乙方进度达不到甲方要求的甲方可随时另请他人进入抹灰施工,第二次抹灰跟进外墙进度施工。
四、工价计算办法:1、全部完成按实抹灰面积,质量达优良每M2按 结算,质量达到合格的每M2按 结算。2、游泳池、水池(五次作法)每M2按 结算。3、厨厕打底由贴面班完成的每M2扣 元。3、试工不合格,批挡按实批面积2.5元/M²结算给乙方。
分项价:(1)淋水每M2 元;
(2)打砂浆每M2 元;
(3)清场每M2 元;
(4)批荡包门窗洞口修补每M2 元,其中门窗洞口按每个暂扣款 元,完成后才结算付款,沉斗抹防水水泥沙每M2 元。(批出坡度及防水效果)由于乙方工作不力,由甲方派员完成的按(1)至(4)项分项价乘以2倍扣款,批沉斗必须每天验收一次。
五、付款方式:每月预付生活费壹次,每个层段完成后,扣除门窗洞口等手尾工作的款项后,按70%作为预付款的依据(凭每层段的验收证明书及验收表格支付工资);按每月实际抹灰面积乘以单价扣除门窗洞口价(35元乘以数量)×80%后支付。甲方验收合格后双方结算,
结算完毕七天内付乙方款至95%,剩余5%作质保金,质保期完后付清给乙方。
六、管理办法:
1.乙方必须执行工程部的管理制度及规定,执行项目经理的指令性施工;
2.乙方必须在现场带班,每月可请假两天,其余时间如带班不在现场管理,每天罚500元,预借工资及结算工资,甲方只对口现场带班者(乙方);电话:
3.机械及机架由甲方安排使用时间,实行限时使用;
4.进场后先进行试工,合格的工人留下工作,不合格的不得参与施工。每完成一层或一段后,先办理完工验收手续,合格后,由该工程项目经理签发施工任务书,方可进入下一层段施工,无施工任务书所做的工程量不结算工资;
5.暂住证由乙方自行办理,费用由乙方支付;住宿的水电费由乙方支付(电费按1.20元/度,水费按2.60元/M3计收)。床位费每人每月拾元,设置保安服务的每人每月另收拾元保安费。
6.甲方的工具由乙方负责领用、保管,遗失的由乙方负责赔偿;
7.规定乙方进场人数不超过 60 人,进场前乙方将员工名单、身份证号码列表交主管施工存档,如乙方确因工程进度需要增加人力的,书面报告主管施工,批准后方可增加人力进场。发现超员的,每天按超出人数乘以20元/人扣款,由乙方负责支付。
8.工人进场后必须进行基本功考试,考试内容:打点,2点垂直偏差2mm以内为合格,曲尺3点,偏差2mm内为合格,时间共为5分钟,吊线规定用吊砣手工吊线、使用垂直尺、平水尺测直视为不合格。
9.所有内门洞口按+1.000米水平点加1.100米为门顶线(门高度超过2.100米的除外),宽度由装修部定尺寸,全部按统一尺寸完成抹灰。全部厅、房通线打点、厨、厕阳台天花抹灰均先打水平,定点验收合格后,再进行抹灰。
10.工程材料需二次运输及垂直运输的,由乙方负责完成,不另计费用。
11.严禁请施工管理人员吃饭、沐足、送礼等,违者每次罚款壹仟元。
12.班组进退场应做到场地交接工作,并填写工序交接表,做到工完场清。
13.若施工期间,若该栋楼甲方有失窃,乙方班组应负责按比例赔偿甲方损失费。
七、质量责任:调制砂浆严格按配合比施工,阳角两米高以下的位置用水泥砂抹灰护角,墙面面层原浆打水磨压光,其他要求按施工技术交底有关条款执行,检测质量不合格的要在两天内完成返工工作,过期作罚款处理。工程质量验收,按《广东省建筑安装工程检验评定标准》执行,本工程抹灰验收按高级抹灰标准执行。
八、材料使用奖罚办法:
材料包干、抹灰厚度按均厚16毫米,墙面抹灰厚度不小于12毫米,天花(含砼梁柱)按1:1:6,水泥石灰砂浆配比(加108胶水约5至6斤),大堂前室及厨厕按1:1:6按水泥石灰砂浆配比,室内墙面按1:2:8水泥石灰砂浆配比施工,墙面面层用原浆喷水磨面压光不少于两次。超用量的,按进货价扣罚乙方。
九、安全责任:
1.进入本工地的工人,必须认真学习施工安全操作规程,且严格执行各项安全规定及规程,对该项工程的安全操作规程必须每周在班组内学习一次,并作签名记录,对违规者,甲方有权纠正、处罚。
2.乙方工人由于违章作业,造成伤亡事故,包括伤及他人,一切责任及赔偿均由乙方负责。
3. 乙方必须做好防火工作,严禁乱掉火种,违者重罚。
4.乙方必须为自己班组施工人员购买意外险。
5.乙方无购买意外险,若有乙方人员发生工伤事故,乙方必须负责工伤人员的一切赔偿,甲方若在事故中为乙方垫支了费用,甲方在以后乙方工程结算中从乙方工程款中扣回有关费用。
十、其它:
1.奖 罚:乙方施工质量不符合甲方要求,甲方有权随时终止合同,让乙方清场离开。
2.保修期:.签定本合同的同时,乙方一次性交履约保证金 伍仟 元整,完成陆仟平方米抹灰合格后归还。若不合格,则没收保证金。
3.保修期:保质期为甲方验收后6个月。
本试工合同壹式贰份,甲乙双方各执壹份,试工合格后,正式按本合同条款执行。
甲方代表签字: 盖章:
乙方代表签字:
签定日期: 年 月 日
抹灰施工技术交底
1、抹灰施工:先放线打点,保证垂直平整,特别是梁的抹灰,一定要吊垂直线,然后通线打点,有梁角的地方,要保证两头的尺寸一致,完成后,阴阳角要顺直。抹灰前要保证将墙体及梁柱面淋透水,方可进行大面施工。
2、抹灰工序:先进行天花抹灰及单梁抹灰,凡有砖墙砌的梁要待砌体完成后,与墙体一起进行抹灰,梁下有窗的地方,先进行梁侧抹灰,梁底待安窗框后与窗侧窗台一起进行抹灰,阳台外梁底抹灰时要打水平,保证阳台梁底抹灰在一个水平面上。
3、抹灰质量要求:层间垂直度误差小于5㎜,平整度2米直尺检测小于3毫米,阴阳角顺直,阴阳角曲尺20公分长度内小于3毫米,表面要做到平整光滑,窗台抹灰完成面高度要求,厅房、阳台、窗台抹灰完成面比铝合金窗框面低1公分。厨房、厕所打底窗台高度要低于铝合金窗框面2公分,厨房、厕所打底要特别注意垂直度、平整度及曲尺(即90º)尤其要注意阳角的垂直度。横竖乱尺后用夹板磨板磨平至稍光滑(厨厕墙面垂直度误差要求在3㎜以内)。
4、抹灰工具要求:每个工人应有墨斗、曲尺、平水管、铝合金长短尺、吊砣、及1.5米长阴角尺。
5、抹灰要保证抹至楼面,严禁吊脚,预留洞口四周的抹灰要割切整齐,以利于以后接缝齐整。
6、每个施工面完成工作后,要在一天内做好该工作面的余泥、什物的清理工作,并办理好验收签证。
7、抹灰砂浆的配合比严格按甲方提供的配合比调配砂浆,不能满足使用要求的,及时向主管施工反映,修正配合比。
8、厨厕的天花抹灰须先打水平,按统一水平线进行抹灰且抹平。
接 收 人:
交底单位:
年 月 日
