收藏 分销(赏)

土方挖填专项方案样本.doc

上传人:天**** 文档编号:4594531 上传时间:2024-09-30 格式:DOC 页数:26 大小:275.50KB 下载积分:10 金币
下载 相关 举报
土方挖填专项方案样本.doc_第1页
第1页 / 共26页
土方挖填专项方案样本.doc_第2页
第2页 / 共26页


点击查看更多>>

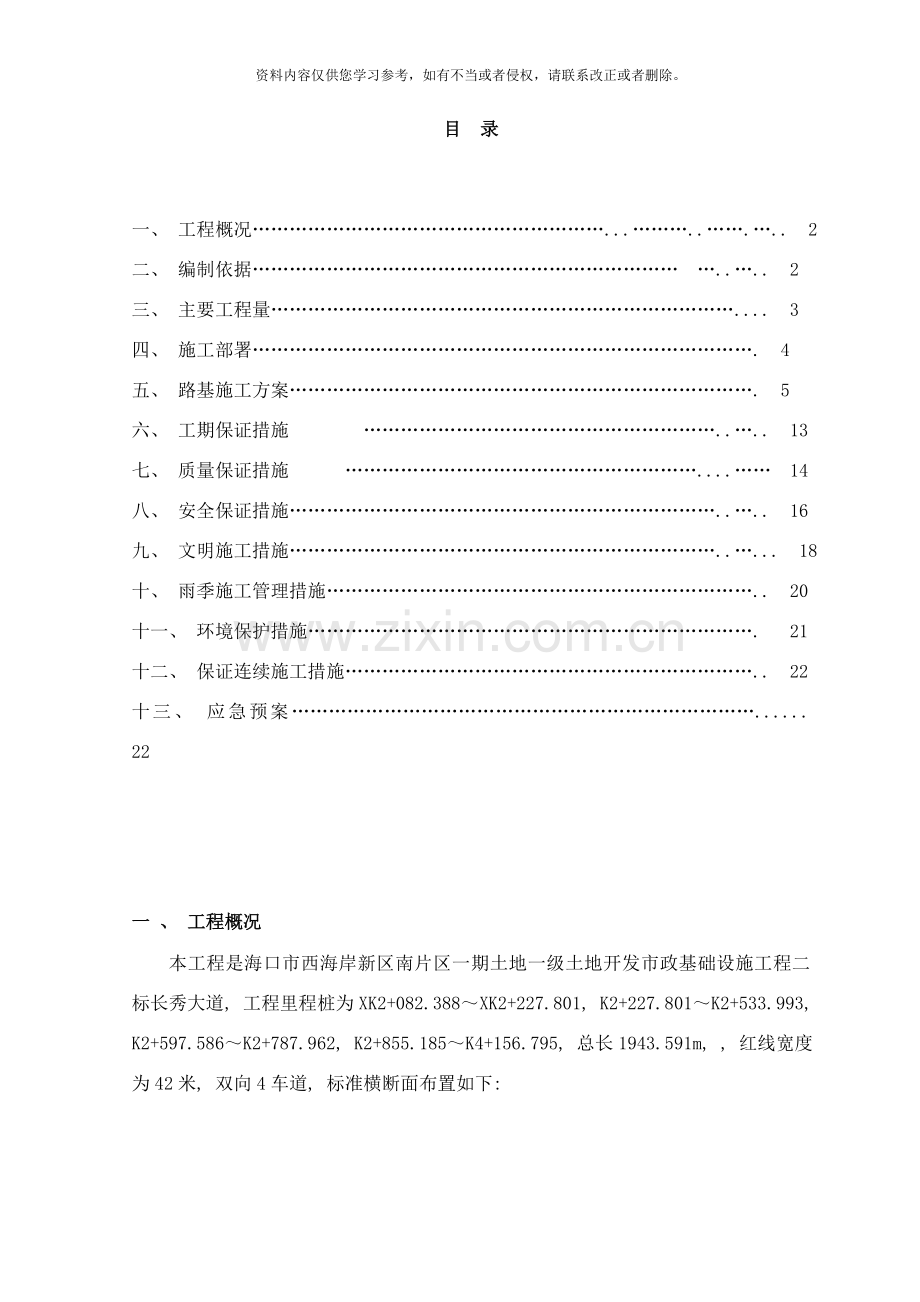

资源描述

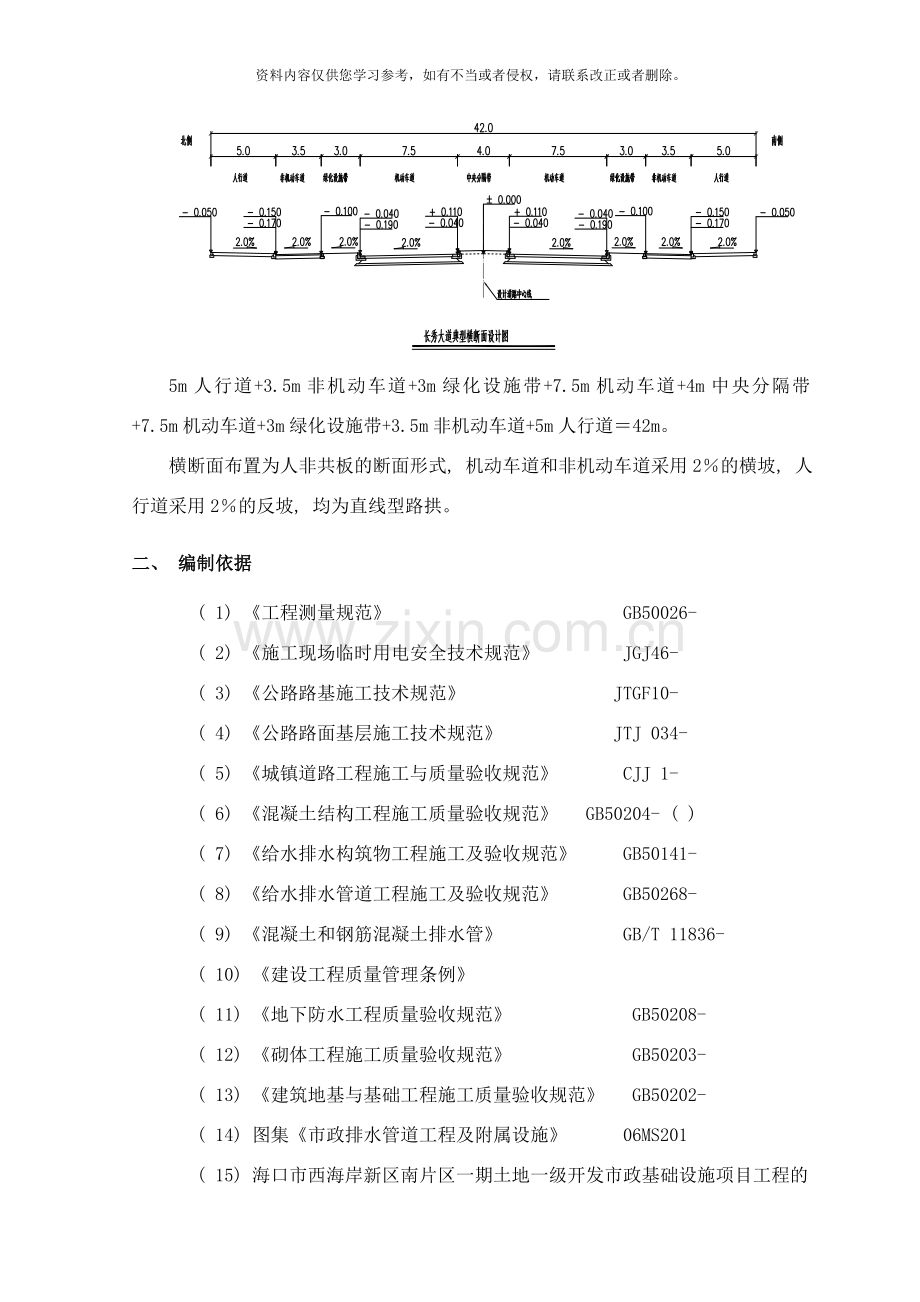

资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。 目 录 一、 工程概况…………………………………………………...………..…….….. 2 二、 编制依据…………………………………………………………… …..….. 2 三、 主要工程量………………………………………………………………….... 3 四、 施工部署………………………………………………………………………. 4 五、 路基施工方案…………………………………………………………………. 5 六、 工期保证措施 …………………………………………………..….. 13 七、 质量保证措施 …………………………………………………....…… 14 八、 安全保证措施……………………………………………………………..….. 16 九、 文明施工措施……………………………………………………………..…... 18 十、 雨季施工管理措施…………………………………………………………….. 20 十一、 环境保护措施………………………………………………………………. 21 十二、 保证连续施工措施………………………………………………………….. 22 十三、 应急预案…………………………………………………………………...... 22 一 、 工程概况 本工程是海口市西海岸新区南片区一期土地一级土地开发市政基础设施工程二标长秀大道, 工程里程桩为XK2+082.388~XK2+227.801, K2+227.801~K2+533.993, K2+597.586~K2+787.962, K2+855.185~K4+156.795, 总长1943.591m, , 红线宽度为42米, 双向4车道, 标准横断面布置如下: 5m人行道+3.5m非机动车道+3m绿化设施带+7.5m机动车道+4m中央分隔带+7.5m机动车道+3m绿化设施带+3.5m非机动车道+5m人行道=42m。 横断面布置为人非共板的断面形式, 机动车道和非机动车道采用2%的横坡, 人行道采用2%的反坡, 均为直线型路拱。 二、 编制依据 ( 1) 《工程测量规范》 GB50026- ( 2) 《施工现场临时用电安全技术规范》 JGJ46- ( 3) 《公路路基施工技术规范》 JTGF10- ( 4) 《公路路面基层施工技术规范》 JTJ 034-   ( 5) 《城镇道路工程施工与质量验收规范》 CJJ 1- ( 6) 《混凝土结构工程施工质量验收规范》 GB50204- ( ) ( 7) 《给水排水构筑物工程施工及验收规范》 GB50141- ( 8) 《给水排水管道工程施工及验收规范》 GB50268- ( 9) 《混凝土和钢筋混凝土排水管》 GB/T 11836- ( 10) 《建设工程质量管理条例》 ( 11) 《地下防水工程质量验收规范》 GB50208- ( 12) 《砌体工程施工质量验收规范》 GB50203- ( 13) 《建筑地基与基础工程施工质量验收规范》 GB50202- ( 14) 图集《市政排水管道工程及附属设施》 06MS201 ( 15) 海口市西海岸新区南片区一期土地一级开发市政基础设施项目工程的  勘察地质勘察报告书。 ( 16) 海口市西海岸新区南片区一期土地一级开发市政基础设施项目二标段, 长秀大道招标文件及招标补遗相关文件。 ( 17) 海口市西海岸新区南片区一期土地一级开发市政基础设施项目二标段长秀大道设计图纸。 三、 主要工程量 项目名称 单位 数量 路基挖方 m3 632486.90 路基填方 m3 160617.37 场内调土 m3 71.71 塘浜软基处理 m3 15666.51 土工布 ㎡ 18038.21 路基土方挖填详细表: 序号 桩号 单位 工程量 备注 1 K2+082.388 m3 155614.1 挖方段 K2+450 2 K2+450 m3 131073.3 填方段 K3+000 3 K3+000 m3 462332.5 挖方段 K3+483.5 4 K3+483.5 m3 14054.4 填方段 K3+650 5 K3+650 m3 14494.2 挖方段 K3+925 6 K3+925 m3 15489.6 填方段 K4+150 7 K4+150 m3 46.12 挖方段 K4+156.795 四、 施工部署 1、 项目组织机构框图 项目经理 廖蔚宏 项目工程师 孙佩银 项目副经理 黄远才 技术质量部 任崇益 安全部 王静宇 工程部 张春霖 材料部 李忠义 测 量 组 降 水 组 运 输 组 回 填 组 开 挖 组 修 坡 组 2、 施工进度安排 全段计划施工工期62日历天。 3、 质量目标: 本工程质量标准验收合格, 争创海南省优质样板工程。 4、 劳动力安排 由于施工工期紧, 任务重, 需对施工队伍实行严格的组织管理。经过对现场地势地貌及勘察报告的了解, 投入足够的技术人员、 电工、 普工、 机械工等技能工种, 以满足施工进度要求。路基土方施工队计划53人, 以上人员在正式开工前全部进场并进行相关培训, 合格后上岗。具体人员计划如下: 主要人员计划 现场技术人员 机械工 电工 普工 6 25 2 20 5、 施工主要机械设备安排 机械及料具计划表 序号 设备、 材具名称 型号规格 数量 1 挖掘机 EX300 2台 2 装载机 ZL50 2台 3 自卸汽车 DF810 15辆 4 压路机 YZ18 1台 5 平地机 180KW 1台 6 洒水车 8T 1台 7 水泵 ,100 4台 五、 路基施工方案 ( 1) 施工准备 1) 技术交底 路基施工前, 对现场施工人员做好技术交底, 并做好交底文字记录。 2) 土方场地内调配计划 考虑到交通便利, 土方运输的经济性, 土方调配遵循就近转运的原则, 场地内土方的开挖整平与土方回填同步进行, 土方自高向低处调配, 平整至设计标高, 多余土方外运。 具体土方场内调配计划详见下图: 区号 桩号 单位 工程量 调配计划 备注 Ⅰ K2+082.388 m3 155614.1 90077.45 挖方段 K2+450 65536.65 Ⅱ K2+450 m3 131073.3 65536.65 填方段 K3+000 65536.65 Ⅲ K3+000 m3 462332.5 65536.65 挖方段 381792.17 K3+483.5 7976.48 7027.2 Ⅳ K3+483.5 m3 14054.4 7027.2 填方段 K3+650 7027.2 Ⅴ K3+650 m3 14494.2 7027.2 挖方段 K3+925 7467 Ⅵ K3+925 m3 15489.6 7467 填方段 K4+150 8022.6 Ⅶ K4+150 m3 46.12 46.12 挖方段 K4+156.795   说明: Ⅰ区和Ⅲ区挖方土方运往Ⅱ区回填, Ⅲ区和Ⅴ区挖方土方运往Ⅳ区回填, Ⅲ区和Ⅴ区、 Ⅶ区挖方土方运往Ⅵ区回填, Ⅰ区和Ⅲ区剩余土方运弃。 3) 地下管线及地上设施文物的防护措施 在路基大面积施工前, 首先对原有地下管线进行摸底了解, 根据其性质与我方新建管线的相交形式, 采取不同的加固保护措施, 具体方法如下: ①明确项目的保护管线工作的责任人, 熟悉周围建筑物及地下管线情况, 而且制定具体保护措施。 ②施工前, 根据业主和管线单位提供的地下管线埋设资料, 采用样洞探物等方法对施工范围的地下管线进行确认, 并以书面资料上报业主和监理。 ③对需进行加固保护的管线, 召开管线协调会, 拟定加固方案。在工程施工中, 严格按照确定的管线加固方案进行实施。并有管线监护人员和施工单位专职管线监护员进行旁站监护。出现问题, 立即停止施工, 并上报业主和监理。 ④进行信息化施工, 加强对施工范围的地下管线动态变化的监控, 根据监测数据变化的情况, 及时调整施工方案, 确保道路与地下管线的正常运行。 ⑤施工中发现管线有异常现象或管位有差异, 可能对地下管线的安全和维修产生影响时应立即停止施工, 同时与相关管线单位联系, 落实具体措施后方可继续施工。 ⑥施工时, 施工管理人员必须向一线直接操作人员作好保护地下管线的交底工作, 如因管理不善, 措施不当而造成管线事故的有关人员, 公司将进行严格处理, 以确保地下管线的安全。 ⑦若发现地下管线损坏事故, 应立即通知管线单位, 保护好现场, 做好记录, 并向主管部门报告, 坚持”抢修在前处理在后”的原则。 4) 施工临时排水 ①施工前, 按设计要求的断面尺寸确定排水沟位置, 开挖出排水沟, 保证施工场地不积水, 不影响施工。 ②施工期间排水设施应及时维修、 清理, 保证排水通畅。 ③当挖方段有较大渗水量, 采用排水泵, 并引向距路基20m以外的地方。 5) 清表 将路基范围内的树根、 种植土、 草皮及其它有机物应全部挖除, 并将树穴处理密实, 清表深度为30cm为宜。 6) 施工便道 原地面清表后, 在新建道路一侧修筑一条5m宽的施工便道, 原土路基压实后, 铺设10cm碎石, 为不影响现有施工区域周边交通, 大型设备以及材料运输车进出场尽量安排在夜间。 7) 试验段路基施工 路基挖方段为1050米, 填方段为987米。填方材料为素土, 以现场路段内土方调运平衡为主。路基填筑前, 先取回填土样送检, 检测其最佳含水量、 最大干密度和CBR值。 试验路段选在桩号K3+000~K3+300之间, 长约300米, 经过在试验路段的路基填筑试验, 确定正确的土方压实方法和为达到规定的压实度所需要的压实设备类型及其组合工序, 同时确定压实设备在最佳组合下的各自压实遍数, 以及有效压实的厚度、 含水量等参数, 以指导全线施工。 确定填料的松铺系数K 采用有效的摊铺设备, 使每层在碾压之前都能够获得均匀一致的厚度。在进行各层压实时, 为保证每层得到充分压实, 素土虚铺厚度不大于30c m并用平地机整平, 以保证均匀一致和平整。 最佳组合方式及压实遍数 根据规范规定的压实度要求及必须的施工程序, 经过对不同类型的压实机械组合, 确定达到规定的压实度所需的碾压次数。 压实方案 严格按照压实原理, 在最佳含水量下进行压实, 压实过程中禁止机械停顿、 变速、 调头。以YZ18振动压路机重复压实, 直至符合设计要求为止, 认真检测并确定碾压次数。 试验段总结 经过对试验路段不同机械组合和对在不同松铺厚度时压实得出的试验检测原始记录计算、 整理、 确定松铺系数; 路基压实度不小于90%时, 各不同组合情况下, 各种压路机械的最少压实次数, 确定最佳压实方案。 ( 2) 挖方路基施工 土方开挖采用挖掘机开挖、 配合自卸汽车运输, 对地质较复杂处开挖以人工为主。在开挖过程中, 严格按放样的坡度、 标高施工, 以避免超挖或少挖, 产生浪费或造成返工; 注意边坡的稳定性, 自上而下进行开挖, 不得乱挖、 超挖, 严禁掏洞取土。施工中如遇土质变化需修改施工方案时, 及时报批。路堑挖土边坡的施工要求同填土边坡类似。对砂类土边坡, 施工时先用机械挖出斜坡, 留出20~30cm的余量, 然后打桩、 定线, 人工整修坡面。对砾类土边坡, 施工中根据土壤、 地质水文等条件确定坡度, 一般湿度大、 边坡高时, 用较缓坡度。 土方开挖 挖排水沟 各项检测 交工验收 监理工程师 检核签证 土方试验 废土弃方 剩余弃土 利用填方 土方取样 施工测量放样 机械设备到位 场地清理 汽车运土 中桩控制样 边坡整修 高程检测 压路机碾压放样 路槽0-30CM 内压实度测定 路基挖方施工工艺流程图 ( 3) 填方路基施工 路基填方施工前, 先对原地表进行平整压实( 压实度≥94%) 后填筑。路基填筑采用水平分层填筑法施工, 即按照横断面全宽分成水平层次逐层向上填筑, 如原地面不平, 由最低处分层填筑。路基填筑分几个作业段施工时, 两段交接处, 不在同一时间填筑, 则先填地段, 按1∶1坡度留台阶, 若两个地段同时填筑, 则应分层相互交叠衔接, 其搭接长度, 不得小于2.0m, 当地面自然横坡或纵坡陡于1∶5时, 应将原地面挖成台阶, 台阶宽度不小于1m, 台阶顶作为2%—4%的内倾斜坡。 路基填方作业分为4个小区, 即填作区、 平整区、 震压区、 检测区, 在各小区间组织流水施工。土方运输采用挖掘机配合自卸汽车进行, 由专人指挥卸料距离, 运到现场的土及时测定含水量, 含水量高时要晾晒, 含水量低时用洒水车洒水, 使含水量适中。用平地机按照在试验段内所测定的松铺系数摊平, 严格控制每层松铺厚度不超过30cm, 路床顶面最后一层的最小压实厚度不得小于8cm, 在摊平过程中, 注意保持每一土层的填筑保持一定的路拱, 以确保施工期内路基的排水畅通, 每层填土应超过相应标高下路基宽度, 每侧至少宽出50cm, 以保证路基边缘的压实度满足要求。平整完成后用18t以上振动压路机, 根据在试验段内所测定的在相应压实度要求下所需的压实遍数进行碾压, 碾压时第一遍不振动, 然后先慢后快, 由弱振至强振, 碾压时直线段由两边向中间、 小半径曲线段由内侧向外侧按纵向进退式进行, 碾压时轮迹重叠0.4~0.5m, 确保无漏压、 无死角、 碾压均匀, 最后按规定的频率检测压实度, 符合要求后, 报驻地监理工程师验收记录, 经驻地监理工程师签认同意后方进行上一层次的施工。 路基填方施工工艺流合格 取土场钻孔取样 施工方案 机械设备到位 土工试验 恢复中桩放样 场地清理 填前压实 调运土方 摊铺土方、 厚度控制 土方碾压 不合格 压实度检查 ( 4) 填浜段路基处理 ①清淤和开挖、 回填之前, 必须对河浜进行筑坝、 抽水和清淤, 将淤泥全部清除并开挖至硬质原状土。 ②填方应分层填筑、 压实, 下层填筑土验收合格后, 方可进行上层填筑, 原地面以上填土宽度每侧应比设计宽度宽50cm, 严禁贴坡。 ③土工布采用长丝纺织针刺非织造土工布: 规格为400g/m², 纵、 横向断裂强度≥20.5KN/m, 新裂伸长率为30%~80%,; CBR顶破强度≥3.5KN; 纵、 横向撕破强度≥0.56KN。 ( 5) 桥后及特殊地基处理 根据地质勘察报告, 景观河Ⅱ2号桥桥后路基地质土层主要为素填土、 粉质粘土、 中砂和粉质粘土, 地质情况较好, 故不作特殊处理, 挖除淤泥后用砾石砂换填。砾石砂松铺厚度为30cm, 分层铺设, 先用蛙式打夯机夯实边角, 再用YZ18压路机压实, 压实时应先边后中、 先轻后重、 先慢后快、 均匀一致。压路机最快速度不宜超过4km/h。 桥后及特殊地基处理范围: 处理方式 处理范围 备注 挖淤泥换填 K3+100~K3+172 K4+820~K4+925 清除全部淤泥后砾石砂回填 ( 6) 路基防护 路基填方边坡采用1:1.5, 挖方边坡采用1:1, 边坡进行粘土包边后, 一般路段采用植草护坡防护处理, 填浜、 填挖高大于4m路段及桥涵后30m采用浆砌块石结合植草防护。施工时可结合两侧地块开发实际情况, 按放坡考虑, 道路两侧地块开发建设时与之顺接。 护坡方式 处理范围 浆砌片石 K3+950~K4+015( 北侧) K3+935~K3+955( 南侧) K3+980~K4+010( 南侧) ( 7) 路基整修 本工程路基整修严格按设计要求和规范规定进行。整修前, 恢复道路中线, 边线; 整修时, 采用人工挂线, 机械配合人工切土或补土, 并配合压路机械碾压。 ( 8) 土路基质量验收标准 土路基允许偏差 项目 允许偏差 检查频率 检验方法 范围( m) 点数 路床纵断高程( mm) -20 +10 20 1 用水准仪测量 路床中线偏位( mm) ≤30 100 2 用经纬仪、 钢尺量取最大值 路床平整度( mm) ≤15 20 9~15 2 用3m直尺和塞尺连续两辆尺, 取较大值 路床宽度( mm) 不小于 设计值+B 40 1 用钢尺量 路床横坡 ±0.3%且 不反坡 20 9~15 4 用水准仪测量 边坡 不陡于设计值 20 2 用坡度尺量, 每测1点 ( 9) 路基主控项目验收标准 1) 路基压实度验收标准 填挖类型 路床顶面以下深度( cm) 长秀大道 压实度( %) ( 重型击实) CBR值( %) 检验频率 检验方法 范围 点数 挖方 0~30 城市次干路 ≥94 5 1000m² 每层 3点 灌砂法 填方 0~80 ≥94 0~30 5 0~80 3 >80~150 ≥92 3 >150 ≥91 2 2) 路床弯沉值验收标准 弯沉值: 不大于310.5mm。 检查数量: 每车道、 每20m测1点。 检验方法: 弯沉仪检测。 六、 工期保证措施 ( 1) 、 调遣精兵强将, 强化项目管理。各管理人员人员准时进场, 机械按时进场、 作好安装、 调试。项目经理部按项目法的各项要求开展工作, 强化施工全过程的监督、 检查、 指导。 ( 2) 、 狠抓分项、 分部工程进度, 确保按时完工。从施工准备开始, 项目经理即编制实施性施工组织设计和重点施工方案。班组编制详细的施工作业计划, 每天有专人检查计划落实情况, 发现问题及时修整方案, 调整计划。必要时增加投入, 确保各分项、 分部工程工期。施工过程中不断优化施工组织设计和工序施工方案, 抓住关键工序, 展开交叉、 平行、 流水作业。 ( 3) 、 坚持一个”早”字, 即早做准备、 早进场、 早施工。开工前, 认真搞好施工调度, 确定施工材料的供货商, 并备足施工需要的材料, 使工程在施工中不因材料及机械配件而造成停工待料。 ( 4) 、 坚持领导干部跟班作业, 协调各工序间的施工矛盾, 发现问题及时处理。坚持技术干部关键工序旁站制度, 对出现技术上的新问题及潜在的不良因素及时给予技术上的纠正和指导, 调整作业指导书。 ( 5) 、 统筹规划, 确保施工计划的执行。在安排施工计划时, 留有余地, 关键工序在保证均衡生产的前提下, 安排过紧, 有后期调整余地。抓住有利施工季节, 计划紧凑安排, 对控制工期的项目, 从人力、 财力、 物力各方面优先保证。 ( 6) 、 合理安排施工工序, 积极探索从施工方法上寻求加快施工进度的路子, 避免重复作业和相互干扰。充分发挥机械化施工的优势, 尽量安排机械施工, 提高工作效率, 加快施工进度。 ( 7) 、 有针对性地进行技术培训, 提高工人的技术熟练程度。在单位时间内提高劳动效率, 使控制工期的工序又快又好地提前完成。 ( 8) 、 提高工程质量, 杜绝返工浪费。严格按标准化作业, 一次成型, 一次达标。 ( 9) 、 抓住时机, 开展以比质量、 比安全、 比工期、 比效益的劳动竞赛, 掀起施工生产高潮。 ( 10) 、 创造宽松的外部环境。正确处理好当地政府、 沿线群众及兄弟单位的关系, 争取各方面支持和有利配合, 为施工生产创造一个良好的外部环境。 七、 质量保证措施 1、 质量目标: 合格。 分部工程一次交验合格率98%以上, 竣工资料交验合格率100%。 2、 质量保证措施 ( 1) 、 质量保证体系 1) 、 项目部成立由经理任组长, 技术负责人任副组长的全面质量管理领导小组, 实施对建设项目的全面管理, 专职质检工程师负责具体日常工作。 2) 、 项目部成立全面质量管理领导小组, 项目部经理任组长, 技术负责人任副组长, 负责本段质量管理 3、 组织保证措施 ( 1) 、 工程成立以项目经理为组长的项目质量领导小组, 全面负责质量管理工作。 ( 2) 、 设立质量管理部门, 选派业务水平较高、 实践经验丰富、 工作作风塌实的质量管理人员充实质量管理岗位。 ( 3) 、 质量部门主控, 施工队专职质量员专管, 各施工班组和小组参与, 实施施工全过程质量监控。 ( 4) 、 严格质量管理制度, 坚持”把六关”、 ”五不准”及”交底制””三检制”制度, 使工程始终处于受控状态, 确保工程质量。 ”把六关”: 把施工方案关; 材料进厂关; 技术交底关; 检测计量关; 工程交接关; 质量验收关。 ”五不准”: 无施工组织设计不准施工; 不合格的原材料、 半成品不准使用; 技术交底不清不准施工: 检测资料有怀疑不准施工; 上道工序不符合质量标准的不准进行下道工序施工。 ( 5) 、 制定各专业、 各层次的工作岗位责任制, 公布上墙, 使各级质检人员有章可循。 ( 6) 、 强化质量意识, 开展争创名优工程的全员质量意识教育, 加强规范规程、 质量验评标准的学习。 ( 7) 、 建立质量例会制度, 定期召开质量分析会。 ( 8) 、 各班组开展群众性的质量攻关活动 4、 技术保证措施 ( 1)、 编制切实可行的各专业质量保证计划, 作为该项目过程中实施质量保证和质量控制的纲领性文件。 ( 2) 、 认真学习设计文件, 严格按图纸施工。认真执行规范、 规程、 标准。精心编制实施性施工组织设计。 ( 3) 、 坚持图纸会审和技术交底制度, 最大限度的把可能出现的问题消除在施工前。 ( 4) 、 强化计量管理和实验检验管理。 ( 5) 、 坚持样板引路制度, 样板验收合格后再进行大面积施工。 ( 6) 、 作好各项质量记录工作, 保证质量记录的准确性、 真实性和完整性。 5、 主要材料质量保证措施 ( 1) 、 对所有进场材料作到严格检验, 作好接收记录。 ( 2) 、 材料质量控制措施 下列材料不得使用: 未经检验、 试验和紧急放行的材料; 检验和试验不合格的材料; 无标识或标识不清楚的材料; 过期失效变质受潮破损和对质量有怀疑的材料; 需代用的材料, 未办理代用手续。 八、 安全保证措施 1、 安全管理制度 ( 1) 、 坚决贯彻”安全第一、 预防为主”的方针, 以防为主、 防管结合, 专职管理和群众管理相结合, 作到精心组织、 文明施工、 杜绝重大伤亡事故。 ( 2) 、 建立以项目部、 施工队、 班组三级安全生产保证体系, 坚决贯彻”管生产必须管安全”基本原则。 ( 3) 、 成立以项目经理为组长的安全领导小组, 认真实施安全例会制度和安全生产一票否决权, 深入开展安全教育, 强化”安全生”意识, 并充分发挥安全监督职能作用。 ( 4) 、 坚持安排生产的同时, 安排安全工作目标、 措施及安全要点、 并落实到人, 在向施工队下达生产任务的同时, 必须下达书面安全技术交底, 并应具有针对性。 ( 5) 、 实行安全值班制度, 定期组织安全大检查 ( 6) 、 安全生产要做到: 临时施工用电标准化、 临时防护设施标准化、 安全标志标准化, 开创良好的安全施工环境, 支持文明施工。 ( 7) 、 坚持三级安全教育, 提高自我安全防范意识和安全施工知识。 ( 8) 、 对违章行为坚持”四不放过”的原则, 避免事故的发生。 ( 9) 、 按规定配备相应的专职安全管理人员。 ( 10)、 安全管理人员必须忠于职守, 有监督、 检查、 制止违章、 奖罚、 越级上报权。 2、 安全用电措施 ( 1) 、 编制施工用电组织设计和安全用电技术措施, 建立相应的技术档案。建立用电技术交底制度。由项目总工向专业电工、 各类用电人员讲解用电施工组织设计和安全用电技术措施、 技术内容、 注意事项, 并在技术交底文字资料履行交底人和被交底人签字手续, 注明交底日期。建立用电安全检测制度。由项目电工定期对用电进行检测, 检测内容; 接地电阻、 电气设备绝缘电阻值、 漏电保护器作参数等, 并作好检测记录。建立电气维修制度。加强日常检查和定期维修工作, 及时发现和消除隐患, 并建立维修工作记录, 记载维修时间、 地点、 设备、 内容、 技术措施、 处理结果、 维修人员验收人员等。 建立安全用电责任制, 对临时用电工程各部位的操作、 临设分工分片、 分块、 分机落实到人, 并辅以必要的奖罚。建立安全用电教育和培训制度。定期对专业电工和各类用电人员进行安全用电教育和培训, 凡上岗人员必须持有劳动部门核法 的上岗证书。 ( 2) 、 安全用电技术措施 本工程临时用电系统采用三相五线制, 并在供电末端将专用保护零线重复接地。施工现场的总配电箱必须设置漏电保护器; 施工现场所有用电设备, 除作保护接零外, 必须在设备负荷线的首端处安装漏电保护器。安全电压不大于36伏。动力配电箱与照明电箱分别设置。开关箱由末级分配电箱配电, 开关箱内一机一闸一箱一漏电保护, 每台用电设备有自己的开关箱, 禁止一个开关电器直接控制两台及以上的用电设备。总配电箱设在靠近电源的地方, 分配电箱与开关箱的距离不超过30米。配电箱、 开关箱应该安装在干燥、 通风的场所, 不得设置在易外来物撞击、 强烈震动、 热源烘烤的场所。各类用电人员掌握安全用电基本知识和所用设的性能。使用设备前必须按规定穿戴和配备好相应的劳动防护用品, 并检查电器装置和保护设施是否完好, 严禁设备带”病”运转。 停用的设备必须拉闸断电, 锁好开关箱; 搬迁或移动用电设备必须经电工切断电源并作妥善处理后进行。检查、 维修配电箱、 开关箱和各种设备时, 必须将前一级相应的电源开关分闸断电, 并悬挂停电标志, 严禁带电作业。施工现场所有配电箱、 开关箱门上配锁, 指定专人负责; 施工现场停止作业1小时以上时, 应将动力开关箱上锁。 3、 分项工程安全防护措施 ①场内外交通安全的管理措施 根据不同的施工阶段及时调整交通标志, 确保场内外交通安全。工程每个出入口, 均设置门卫, 安装通行栏; 大型设备进出场, 与业主及有关政府交通管理部门进行协调。施工通道达到坚固、 平整、 畅通、 不积水的要求。 ②施工用电安全措施 施工过程中认真做好电动建筑机械设备、 手持电动工具和其它小型设备的接地与防雷、 保护接零、 接地与接地电阻的测试, 切实做好配电箱的使用、 管理和维护以及施工期间的夜间照明。 ③施工现场消防措施 现场建立以项目经理为第一责任人的防火领导小组和义务消防队员、 班组防火员。层层签订消防责任书, 把消防责任书落实到重点防火班组、 重点工作岗位。 施工现场配备足够的消防器材, 统一由消防干部负责维护、 管理、 定期更新, 并做好书面记录。一般临时设施, 每100m²配备二只9L灭火器, 临时木工间等每25 m²配备一只合适的灭火器。 现场动火作业必须执行审批记录, 并明确一、 二、 三级动火作业手续, 落实防火监护人员。电焊工在动用明火时, 随身带好电焊工操作证和动火许可证、 消防灭火机、 监护人责任交底书。 气割作业场所清除易燃物品, 乙炔气和氧气存放距离大于2m, 使用时二者的距离不得小于5m。消防管理必须符合消防文件和规范要求。制订灭火施救方案, 自救的同时及时报警。 九、 文明施工措施 1、 文明施工目标: 创立文明施工现场。 2、 文明施工基本规定 ( 1) 、 创立文明标准化工地已成为当前文明施工的重要部分, 实行标准化管理是使工地在施工过程中有一个安全、 文明礼貌的施工环境的必要措施, 实践证明, 安全需要文明, 文明保证安全。 ( 2) 、 安全施工委员会同时为文明施工委员会, 由项目经理领导, 建立文明施工责任制, 实行每月组织一次检查、 评比制度。评分标准按建设部颁发的《建设工程现场综合考评试行办法》进行。 ( 3) 、 工程办公室做到窗明地净, 桌面整洁, 办公用品堆放整齐有序, 墙上悬挂图牌整齐、 美观、 统一。 ( 4) 、 工程技术人员要加强图纸数据管理, 禁止乱翻、 乱摆、 乱放。 ( 5) 、 上班时间禁止在办公室内闲聊、 玩游戏、 看报纸。 3、 现场文明施工 ( 1) 、 按照各种功能对工地进行统一分区规则, 施工区域与生活区域严格分开, 使场容场貌文明、 整洁、 有序、 美观。 ( 2) 、 施工机械设备、 操作规程、 相应安全等标识牌均按统一要求制作。 ( 3) 、 按照各阶段施工的实际情况, 进行分区域责任单位, 明确责任, 保证各单位责任区域内的文明施工以安全设施的维护和保护, 各区域的标志牌一定要统一规格、 模式, 不得乱写乱挂。 ( 4) 、 工地必须做到三通一平、 排水畅通。 ( 5) 、 现场主要入口悬挂带有企业标志的、 统一规格的、 整洁的牌图。 ( 6) 、 施工道路要保持畅通无阻, 没有项目部同意不得随意挖截、 占用。道路入口处设导向牌, 交叉弯道处、 危险地段设置各种安全标志牌。 ( 7) 、 施工现场材料、 成品堆放整齐, 加强和提高成品保护意识, 并设专人看管, 防止损坏和污染, 建立节水措施, 消灭常流水、 常明灯, 易燃易爆物品单独存放。 ( 8) 、 施工现场进行硬化, 保持道路畅通。现场环境卫生整洁, 无污水横流, 无建筑垃圾, 无污染乱弃。 ( 9) 、 各施工队负责各自产生的垃圾处理, 定点堆运, 做到工完场清, 场地必须平整无积水。 ( 10) 、 临时设施搭设统一规划整齐, 现场应具备足够的消防器材并由专人负责, 安全标志、 防火标志及宣传牌要明显醒目。 ( 11) 、 对现场文明施工, 做到”优者奖、 劣者罚”的原则, 鼓励各部门积极竞争, 共创文明工地。 ( 12) 、 拆下来的模板、 材料、 物品以及施工余料、 废料、 垃圾应及时清运、 堆放整齐。 (13) 、 对有可能发生块体或物品掉落、 弹出、 飞溅以及其它伤害的区域应设置得当的安全围护, 以保护人人及工人的安全。 4、 文明施工行为规范 ( 1) 、 工人进入施工现场后, 必须佩带好符合各自身份的标牌及安全帽, 统一着装, 注意企业形象。 ( 2) 、 讲话要文明, 在施工现场不得随意乱写乱画, 不得随地大小便, 不得乱动各种安全防护设施。 ( 3) 、 搞好个人卫生。 5、 文明建设规定 ( 1) 、 进行工地宣传, 在工地四周设置反映企业精神、 时代风貌的醒目的宣传标语; 工地内设置宣传、 黑板报等宣传阵地, 及时反映内外动态。 ( 2) 、 加强班组建设, 工地为班组提供必要的活动场所, 有良好的班容班貌。 ( 3) 、 严格按照当地的关规定进行防风、 防沙的规定抓好管理。 ( 4) 、 加强工地综合治安措施, 做到目标管理、 制度落实、 责任到人, 治安防护措施有力、 重点要害部位防范设施到位, 队伍建立档案卡、 签订消防、 治安协议书, 加强法制教育。 ( 5) 、 施工期间与企业搞好关系, 开展文明共建工作。 十、 雨季施工管理措施 1.雨季施工的准备工作 由于雨季施工持续时间较长, 而且大雨, 大风等恶劣天气具有突然性, 因此认真编制好雨季施工的安全技术措施, 做好雨期施工的各项准备工作。 2.雨季施工措施 (1)合理组织施工 根据雨季施工的特点, 将不宜在雨季施工的工程提早或延后安排, 对必须在雨季施工的工程制定有效的措施, 睛天抓紧室外作业, 雨天安排室内工作, 注意天气预报, 做好防汛准备。 (2)做好施工现场的排水 ①根据施工总平面图, 利用自然地形确定排水方向, 按规定坡度挖好排水沟, 确保施工工地排水畅通。 ②严格按防汛要求, 设置连续、 通畅的排水设施和其它急设施, 防止泥浆、 污水、 废水外流或堵塞下水道和排水河沟。 ③若施工现场临近高地, 在高地的边缘( 现场的上侧) 挖好截水沟, 防止洪水冲入现场。 ④雨季做好傍坡边缘的处理, 防止滑坡、 塌方威胁工地。 ⑤雨季设专人负责, 及时疏浚排水系统, 确保施工现场排水畅通。 ( 3) 运输道路 ①临时道路起拱3%, 两侧做宽300MM、 深200mm的排水沟。 ②对路基易受冲刷部分, 铺石块、 焦渣、 砾石等渗水防滑材料, 或者设涵管排泄, 保证路基的稳固。 ③雨季指定专人负责维修路面, 对路面不平或积水处及时修好。 ( 4) 雨季施工的用电 ①各种露天使用的电气设备选择较高的干燥处放置。 ②机电设备( 配电盘、 闸箱、 电焊机、 水泵等) 有可靠的防雨措施, 电焊机加防护雨罩。 ③雨季前检查照明和动力线有无混线、 漏电、 电杆有无腐蚀, 埋设是否牢靠等, 防止触电事故发生。 ④雨季要检查现场电气设备的接零、 接地保护措施是否牢靠, 漏电保护装置是否灵敏, 电线绝缘接头是否良好。 ⑤各种固定机械设备、 电气设备、 配电箱, 搭设防雨棚, 移动设 备、 配电箱用雨具覆盖。 ⑥现场临时设施定期安全检查, 如有情况及时处理。 ⑦易锈蚀的建筑材料及怕雨的建筑材料做好防雨措施。 ⑧基坑施工时, 设排水沟和集水井, 项目部配备足量水泵及相应的排水管, 及时排除积水和土层的渗水, 把水位控制在垫层表面以下30cm。 ⑨设专人负责明沟排水的疏通和维修, 保证施工道路不积水, 注意收集气象预报资料, 现场要有晴雨表, 配备足够的抽水设备及防台风防汛的应急材料。 十一、 环境保护措施 环境保护措施对施工现场调查出的环境因素, 采取相应的措施, 控制其对环境造成影响。环境控制目标及控制措施见附录。 1) 、 现场规划 按照施工平面图, 对施工现场进行合理规划。在场在中做到场地平整, 材料堆放整齐, 道路畅通, 照明充分, 无长流水、 长明灯。生活垃圾、 施工垃圾
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
