资源描述

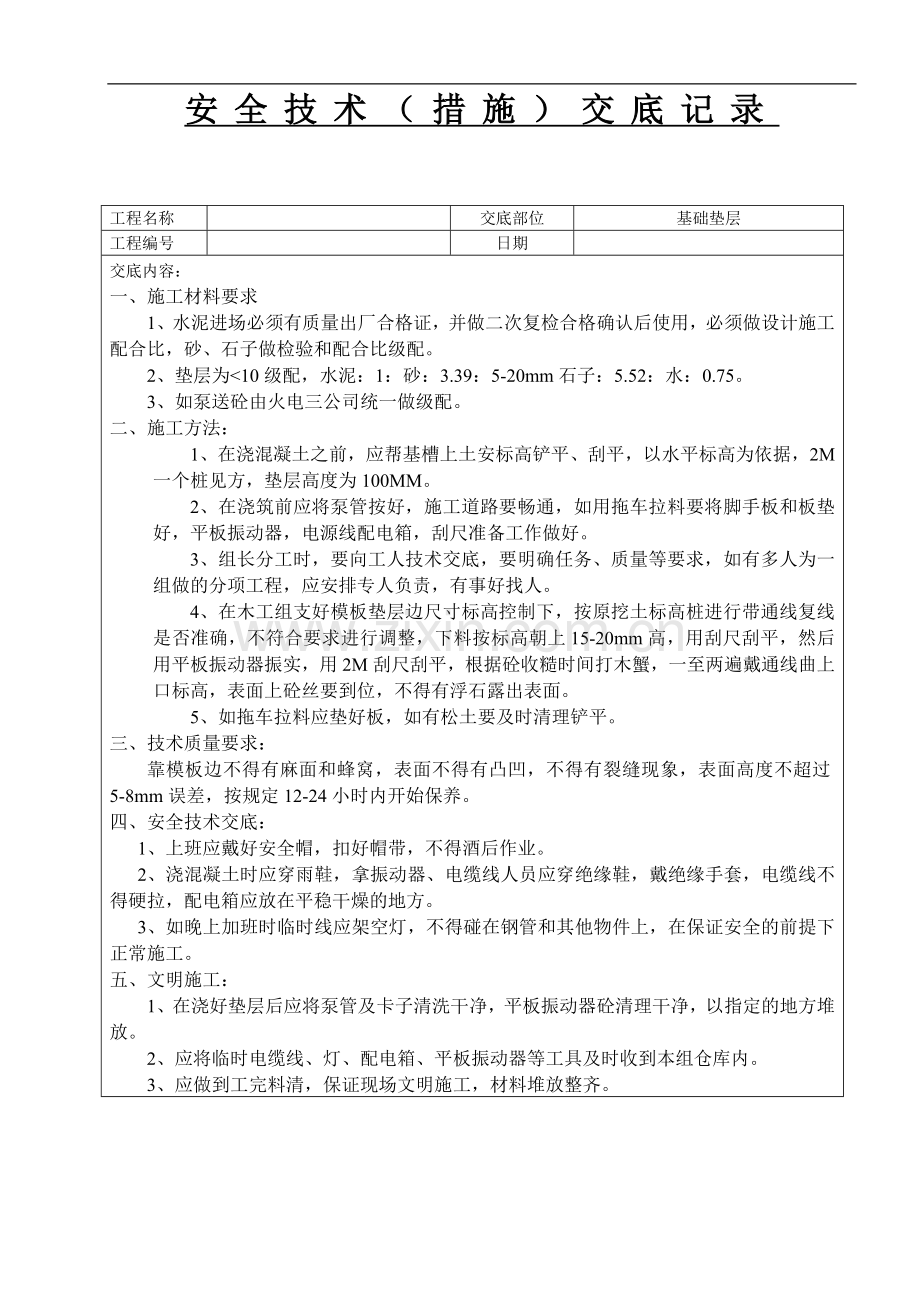

安全技术(措施)交底记录 工程名称 交底部位 基础垫层 工程编号 日期 交底内容: 一、施工材料要求 1、水泥进场必须有质量出厂合格证,并做二次复检合格确认后使用,必须做设计施工配合比,砂、石子做检验和配合比级配。 2、垫层为<10级配,水泥:1:砂:3.39:5-20mm石子:5.52:水:0.75。 3、如泵送砼由火电三公司统一做级配。 二、施工方法: 1、在浇混凝土之前,应帮基槽上土安标高铲平、刮平,以水平标高为依据,2M一个桩见方,垫层高度为100MM。 2、在浇筑前应将泵管按好,施工道路要畅通,如用拖车拉料要将脚手板和板垫好,平板振动器,电源线配电箱,刮尺准备工作做好。 3、组长分工时,要向工人技术交底,要明确任务、质量等要求,如有多人为一组做的分项工程,应安排专人负责,有事好找人。 4、在木工组支好模板垫层边尺寸标高控制下,按原挖土标高桩进行带通线复线是否准确,不符合要求进行调整,下料按标高朝上15-20mm高,用刮尺刮平,然后用平板振动器振实,用2M刮尺刮平,根据砼收糙时间打木蟹,一至两遍戴通线曲上口标高,表面上砼丝要到位,不得有浮石露出表面。 5、如拖车拉料应垫好板,如有松土要及时清理铲平。 三、技术质量要求: 靠模板边不得有麻面和蜂窝,表面不得有凸凹,不得有裂缝现象,表面高度不超过5-8mm误差,按规定12-24小时内开始保养。 四、 安全技术交底: 1、上班应戴好安全帽,扣好帽带,不得酒后作业。 2、浇混凝土时应穿雨鞋,拿振动器、电缆线人员应穿绝缘鞋,戴绝缘手套,电缆线不得硬拉,配电箱应放在平稳干燥的地方。 3、如晚上加班时临时线应架空灯,不得碰在钢管和其他物件上,在保证安全的前提下正常施工。 五、文明施工: 1、在浇好垫层后应将泵管及卡子清洗干净,平板振动器砼清理干净,以指定的地方堆放。 2、应将临时电缆线、灯、配电箱、平板振动器等工具及时收到本组仓库内。 3、应做到工完料清,保证现场文明施工,材料堆放整齐。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
