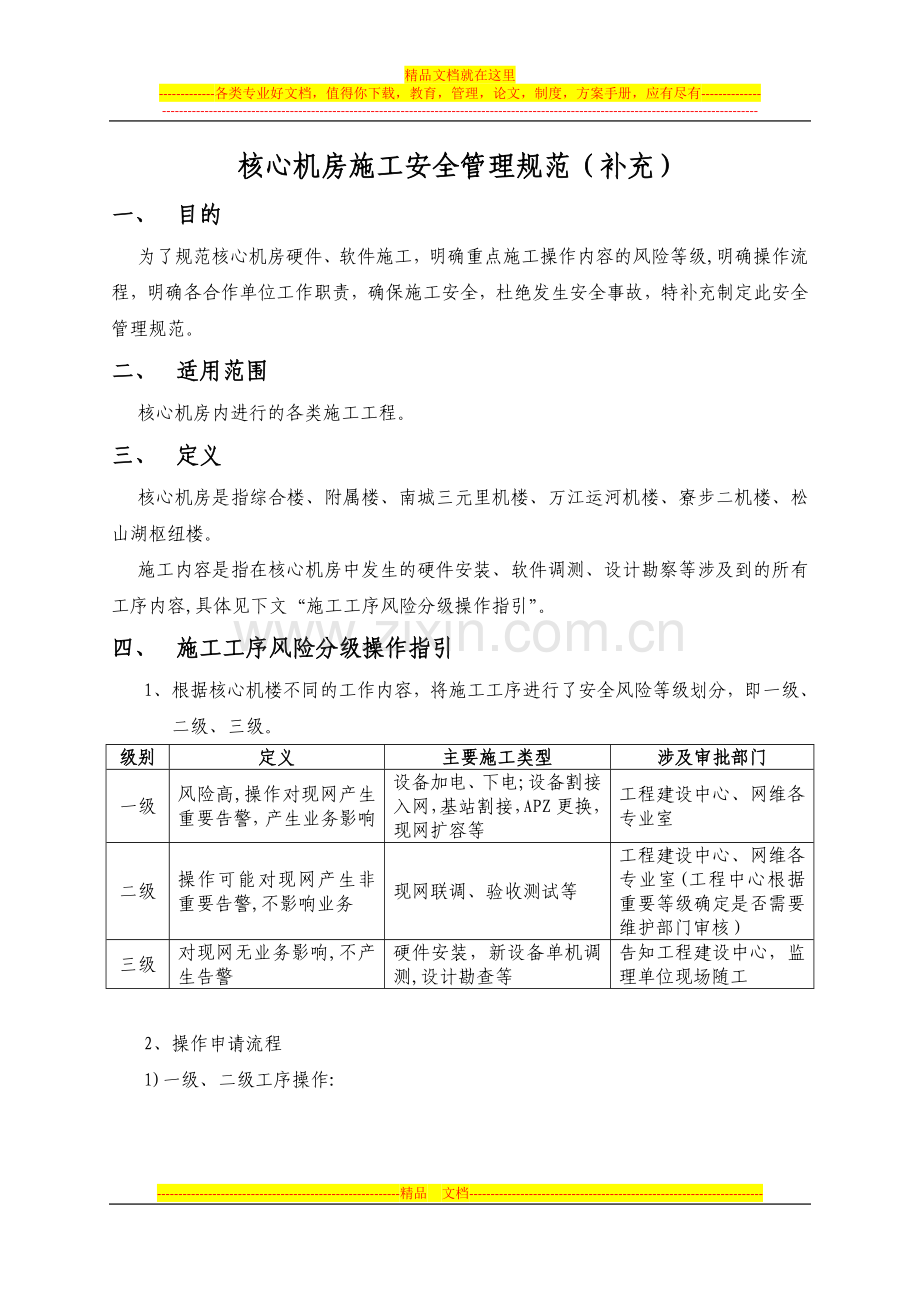

1、精品文档就在这里-各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有-核心机房施工安全管理规范(补充)一、 目的为了规范核心机房硬件、软件施工,明确重点施工操作内容的风险等级,明确操作流程,明确各合作单位工作职责,确保施工安全,杜绝发生安全事故,特补充制定此安全管理规范。二、 适用范围核心机房内进行的各类施工工程。三、 定义核心机房是指综合楼、附属楼、南城三元里机楼、万江运河机楼、寮步二机楼、松山湖枢纽楼。施工内容是指在核心机房中发生的硬件安装、软件调测、设计勘察等涉及到的所有工序内容,具体见下文“施工工序风险分级操作指引”。四、 施工工序风险分级操作指引1、 根据核心机楼

2、不同的工作内容,将施工工序进行了安全风险等级划分,即一级、二级、三级。级别定义主要施工类型涉及审批部门一级风险高,操作对现网产生重要告警,产生业务影响设备加电、下电;设备割接入网,基站割接,APZ更换,现网扩容等工程建设中心、网维各专业室二级操作可能对现网产生非重要告警,不影响业务现网联调、验收测试等工程建设中心、网维各专业室(工程中心根据重要等级确定是否需要维护部门审核)三级对现网无业务影响,不产生告警硬件安装,新设备单机调测,设计勘查等告知工程建设中心,监理单位现场随工2、 操作申请流程1)一级、二级工序操作:2)三级工序操作:3)配合其他部门的操作3、将所有发生在核心机楼的各工序内容进行
3、清理并统计,对其详细描述,根据安全风险等级划分套用.具体如下:核心机房现场施工工序安全风险级别定义专业项目类别施工分类工序名称施工描述风险级别操作备注核心网新建施工硬件安装新安装机架、布放线缆,安装机框、电路板等。三级无设备加电对新增机架进行加电,在电源设备侧操作时,需要对共用同一套开关电源的现网设备进行备份。一级执行备份指令,对现网业务无影响,无告警单机调测加载硬件数据,起硬件,安装服务器系统软件等操作。三级新建网元,可执行一切指令现网联调和现网进行协商数据,进行数据加载,对通物理电路,开通业务或信令。二级只允许对新建设备进行数据加载,现网网元由网络维护中心的相关专业室进行操作,会出现告警验
4、收测试对新建设备进行功能测试,进行硬件单板的复位、重启等;有可能需要与现网进行隔离二级可进行复位重启等操作可能会导致现网出现告警与现网进行隔离的操作如动到拔线,需和工程中心确认是否会影响现网业务;割接入网按照方案进行业务割接,业务割接后需完成拨测,确保业务、功能正常一级必须按照方案中的步骤进行操作,只能执行方案中提到的指令设计设计勘查对现网传输、电力及网管等端口资源进行核查三级无督导只提供技术支持扩容施工硬件安装新安装机架、布放线缆,安装机框、电路板等三级无设备加电对新增机架进行加电,在电源设备侧操作时,需要对共用同一套开关电源的现网设备进行备份一级备份指令,对现网业务无影响,无告警现网调测按
5、照审批通过后的方案对现网网元进行硬件扩容,方案细化到每一步,有指定的操作人必须按照方案中的步骤进行操作,只能执行方案中提到的指令设计设计勘查对现网传输、电力及网管等端口资源进行核查三级无督导只提供技术支持传输新建施工硬件安装新安装机架、布放线缆,安装机框、电路板等.三级无设备加电对新增机架进行加电,需对电源进行必要保护,避免短路及打下在用设备空开一级无单机调测光口平均发送光功率测试、SDH 光口输入抖动容限测试、SDH 光口输出抖动测试、以太网光口接收灵敏度测试等。三级用仪器仪表测联调以太网功能测试、24小时系统误码测试、倒换测试、波分平坦度测试等。二级用仪器仪表测入网接DCN上网管、与现网设
6、备光口互连一级设计设计勘查对现网传输、电力及网管等端口资源进行核查三级无督导设备加电施工单位接好线后用外用表测试短路和电压值正常后打上开关一级无调测配置虚拟数据给施工单位用仪表测试三级无入网拼通交换机端口;核对互联端口是否正确,光功率是否达标一级无扩容施工硬件安装新安装机架、布放线缆,安装机框、电路板等。三级无设备加电对新增机架进行加电,需对电源进行必要保护,避免短路及打下在用设备空开一级无单机调测光口平均发送光功率测试、SDH 光口输入抖动容限测试、SDH 光口输出抖动测试、以太网光口接收灵敏度测试等。三级用仪器仪表测入网破环加点、倒换测试、波分平坦度测试一级必须按照方案中的步骤进行操作,只
7、能执行方案中提到的指令设计设计勘查对现网传输、电力及网管等端口资源进行核查三级无督导设备加电施工单位接好线后用外用表测试短路和电压值正常后打上开关一级无调测配置虚拟数据给施工单位用仪表测试三级无入网破环加点一级无线新建施工BSC开站连接网元二级CONNECT(DGM01B2)(连接网元,在BSC上订小区)二级RLDEI:CELL=D30ZRN1,CSYSTYPE=GSM1800;定义TG二级rxmoi:mo=rxotg273,comb=HYB,rsite=D30ZRN1,swver=B1305R061E,traco=POOL;定义载波二级rxmoi:mo=rxotrx-2730,tei=0,d
8、cp1=128,dcp2=129&130,sig=UNCONC;定义信道组二级rxtci:mo=rxotg-273,cell=D30ZRN1,chgr=0;定义传输二级rxapi:mo=rxotg273,dcp=1& 16 ,dev=rblt2- 1249 - 1279 在server上定义小区二级MGCEI:CELL=D34HEI1, cgi=46000979620317,BSC=DG5BSC0;MGCEC:CELL=D34HEI1, EA= ;定义频点二级RLCFI:CELL=D34HEI1, chgr=1,dchno=754&7;定义小区功率二级RLCPC:CELL=D34HEI1, b
9、spwrb= 42 , bspwrt= 42 , MSTXPWR=30;定义小区参数二级RLLOC:CELL=D34HEI1, bspwr= 43 , bstxpwr= 43 , 小区监视配置二级RLSLC:CELL=D34HEI1,CHTYPE=BCCH,ACL=A1;查小区状态二级RLSTP:CELL=; 激活小区二级RLSTC:CELL=,STATE=ACTIVE;闭小区二级RLSTC:CELL=,STATE=HALTED;五、 施工操作方案XXXX项目操作方案一级、二级工序操作前,施工单位必须提交施工操作方案,操作方案必须包含但不局限于以下内容:操作风险点列表、网络拓扑、操作网元和施工
10、内容、业务影响范围、施工人员、操作步骤、操作确认表、操作指令、相关告警、倒回措施等。1、本方案涉及的操作风险点列表如下:序号操作内容操作人可能对现网的影响1对XXX设备打开电源开关硬件施工队长2对XX设备拔出网线调测施工队长3执行XXX指令督导XXX2、网络拓扑操作方案中必须画出包含操作网元和所影响网元的网络拓扑,给出直观的视觉效果,如割接前后网络拓扑有改变的,必须分别附上割接前后的网络拓扑以进行对比。网络拓扑如下:SZGS25DGGM19BSC*。BSC*DGGM19B5BSC*SZGS67SZGS82SZGS66SZGS41DGGS03DGGS02 DGM19B5入POOL的网络拓扑图3、
11、操作网元及施工内容、影响的范围 操作方案中必须注明操作的网元及施工内容、业务影响范围,方案审核人可根据操作影响范围的大小,进行风险的等级区分,不同风险等级给予不同的审核力度。如:序号局名称设备扩容操作内容简要描述影响范围1DGGS02/DGGS03/SZGS21/SZGS41/SZGS66/SZGS67/SZGS82华为MSOFTX3000与M29B4做BSC入POOL联调,M29B1,B2,B4双联联调POOL内网元有信令中断告警,不影响业务2DGGM19UMG8900M19B5双联DGM19会出告警,但不影响业务3DGGM19B5BSC入POOL2联调新建网元有告警,但不影响业务4、施工人
12、员 操作方案中必须注明具体的施工人员(含相关部门配合人员),包括人员职责、姓名及联系电话。如:人员角色姓名联系电话职责东莞移动公司割接总协调人阿拉腾苍13922992341负责对此次割接的监控与协调监理陈瑞伟15820883412各类资源申请,相关人员协调现场督导肖家彬、杨展璇1342196826215920679155华为督导 爱立信督导现场操作人员王坤、彭显哲13923620825施工单位,省电信公司硬件配合负责人何志杰13927309902现场传输线缆自环核对和整改华为后方技术支持黄国权13925045569华为后方远程支持,解决现场无法解决技术问题5、操作步骤操作中必须包含具体的施工流
13、程,每个操作每个步骤必须细化到具体的责任人,割接实施中,现场监理必须严格按照方案对操作进行监督,特别注意操作人员必须为方案中的操作人。如DGM19B5入POOL的具体实施方案:1)割接前MGW检查 责任人:王坤(23:30-23:50)联调前设备检视主要由现场实施人员负责检查。主要检查各网元有没异常告警,确认该告警是否影响联调操作;2)联调前系统备份 责任人:王坤(23:5000:00)各相关SERVER、MGW上执行备份操作;3)入POOL联调操作 责任人:王坤(00:00-00:40)在通过审核后的脚本中,选出POOL内一个SERVER的脚本进行联调,确认单个SERVER联调状态正常后,再
14、逐一做其他SERVER与DGM19B5的联调操作;4)检查电路链路状态责任人:王坤、彭显哲(01:0001:05)在SERVER上检查各SERVER与BSC的电路状态,检查 MTP及M3U链路状态,并联系BSC侧,确认两端状态正常;5)检查告警责任人:王坤、彭显哲(03:05-03:10)在相关网元客户端检查告警信息,确认是否有新增异常告警,如有告警,必须排除;6)做A口指定中继拨测和业务拨测对某一用户进行迁移,测试在该入POOL BSC下的用户登记在POOL中任一SERVER下,业务是否正常。6、操作步骤确认表施工方案要对操作步骤进一步细化,应有每一步操作的操作步骤,并有操作人,配合检查人签
15、名,如:任务要求完成时间负责人/操作人配合人/检查人执行结果实际完成时间负责人/操作人签名配合人/检查人签名一割接前准备工作1已进行割接前勘察并形成勘察报告,形成设备结构图、端子表等割接前2天10:00施工队项目负责人OK NOT OK2完成交流屏和整流屏安装,相关电缆布放到位,割接电缆整流架一端完成电缆安装工作,根据电缆长度,完成割接端电缆接头压接工作割接前2天施工队项目负责人OK NOT OK3已制定细化割接方案并走完割接流程或发文(通知各相关部门做好备份、应急准备等)割接前2天10:00项目负责人项目负责人OK NOT OK4全体施工人员认真学习设备交流电源割接流程规范,进行割接方案现场
16、讨论分析割接前1天10:0017:00施工队施工队OK NOT OK5割接相关人员已全部到场(施工、督导、随工、维护人员等)割接当天23:00项目负责人OK NOT OK6监控室已做好备份割接当天23:00监控中心项目负责人OK NOT OK7召开割接前交底讨论会并做记录,确认现场人员已充分理解割接目标、割接方案和割接关键控制点、指定低压侧、监督人,指定人员在割接过程中记录电源设备运行参数、明确各方职责和配合方式割接当天23:00施工队项目负责人OK NOT OK8检查所有工具,是否齐备,确认已做好绝缘割接当天23:10施工队项目负责人OK NOT OK9检查操作人衣服、随身物品,确认不存在可
17、能影响割接操作的问题;割接当天23:10施工队项目负责人OK NOT OK10检查旧电源系统工作是否正常,电池组工作是否正常割接当天23:11电源厂家督导项目负责人OK NOT OK11致电监控,通报割接情况,监控同意开始割接割接当天24:00项目负责人OK NOT OK二整流屏的割接12做好在用机架外裸露铜排绝缘、隔离保护。割接当天00:05施工队随工/电源维护人员OK NOT OK13在带电设备原有高阻屏正极母排上连接2条电缆.割接当天00:35施工队随工/电源维护人员OK NOT OK14在带电设备原有高阻屏负极母排上连接2条电缆.割接当天01:05施工队随工/电源维护人员OK NOT
18、OK15检查电源电压,电流是否正常割接当天01:10施工队随工/电源维护人员OK NOT OK16根据新增电源要求,完成电源系统调测工作割接当天01:40电源厂家督导随工/电源维护人员OK NOT OK17检查整个电源系统运行状态是否正常割接当天01:45随工/电源维护人员随工/电源维护人员OK NOT OK四割接收尾18清理现场割接环境割接当天01:55施工队随工OK NOT OK19联系OMC,通报割接结束,确认相关设备、电源设备正常无相关告警。割接当天02:00项目负责人OK NOT OK五割接小结20集中人员进行割接小结,宣布割接结果,讨论割接中的安全控制关键点、有无安全隐患、割接配合
19、方面问题分析等并做记录割接当天02:15项目负责人随工/电源维护人员OK NOT OK六割接结束21撤离施工现场,同时交代维护人员做进一步观察割接当天02:30项目负责人随工/电源维护人员OK NOT OK7、操作指令(脚本)操作方案中必须附上本次割接对现网网元所加载的脚本(包含应急倒回需要对现网网元已加载的数据进行删除的脚本),要操作的特殊指令。如:本次入POOL及双联的脚本:8、倒回措施操作方案中必须有应急倒回措施,以及写明什么时间操作未完成必须倒回,以便在紧急情况下可以控制倒回,对现网影响降到最小。如DGM19B5入POOL的应急倒回措施:在扩容当晚,督导到现场进行技术支持,确保现场的技术人员的能力;当出现问题时,现场查找问题,并寻积极求上级技术支持,尽快定位问题。如果无法在客户规定时间点以前解决问题,删除当晚加载数据。1)、联调引起大量告警;2)、影响现网业务;3)、其他东莞移动公司认为扩容失败的原因;出现以上任何一种情况时,需将新增加的数据删除。-精品 文档-
