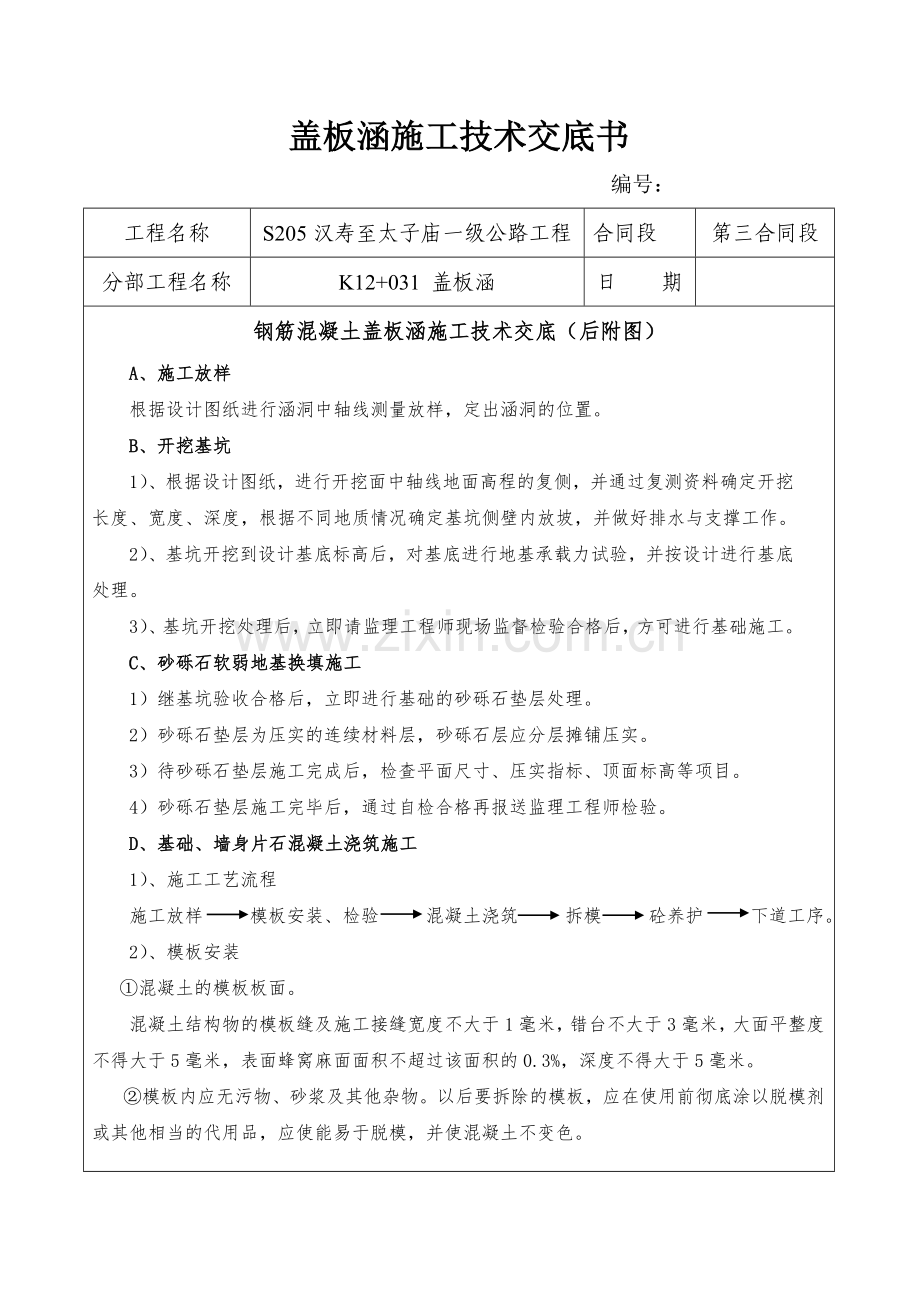

盖板涵施工技术交底书 编号: 工程名称 S205汉寿至太子庙一级公路工程 合同段 第三合同段  分部工程名称 K12+031 盖板涵 日 期 钢筋混凝土盖板涵施工技术交底(后附图) A、施工放样 根据设计图纸进行涵洞中轴线测量放样,定出涵洞的位置。 B、开挖基坑 1)、根据设计图纸,进行开挖面中轴线地面高程的复侧,并通过复测资料确定开挖长度、宽度、深度,根据不同地质情况确定基坑侧壁内放坡,并做好排水与支撑工作。 2)、基坑开挖到设计基底标高后,对基底进行地基承载力试验,并按设计进行基底处理。 3)、基坑开挖处理后,立即请监理工程师现场监督检验合格后,方可进行基础施工。 C、砂砾石软弱地基换填施工 1)继基坑验收合格后,立即进行基础的砂砾石垫层处理。 2)砂砾石垫层为压实的连续材料层,砂砾石层应分层摊铺压实。 3)待砂砾石垫层施工完成后,检查平面尺寸、压实指标、顶面标高等项目。 4)砂砾石垫层施工完毕后,通过自检合格再报送监理工程师检验。 D、基础、墙身片石混凝土浇筑施工 1)、施工工艺流程 施工放样 模板安装、检验 混凝土浇筑 拆模 砼养护 下道工序。 2)、模板安装 ①混凝土的模板板面。 混凝土结构物的模板缝及施工接缝宽度不大于1毫米,错台不大于3毫米,大面平整度不得大于5毫米,表面蜂窝麻面面积不超过该面积的0.3%,深度不得大于5毫米。 ②模板内应无污物、砂浆及其他杂物。以后要拆除的模板,应在使用前彻底涂以脱模剂或其他相当的代用品,应使能易于脱模,并使混凝土不变色。 ③当所有和模板有关的工作做完,待浇混凝土构件中所有预埋件亦安装完毕,应经监理工程师检查认可后,才能浇筑混凝土。这些工作应包括清除模板中所有污物、碎屑物、木屑、水及其他杂物。 ④支架应稳定、坚固,应能抵抗在施工过程中可能发生的偶然冲撞和振动。支架立柱必须安装在有足够承载力的地基上,保证浇筑混凝土后不发生超过图纸规定的允许沉降量。 3)、片石混凝土 ①浇筑片石混凝土时,先将混凝土倒入已支护好的模板内,然后采用人工将已洗净的片石放入混凝土中,在此过程中使用插入式振动泵振摀,并且严格控制填充片石的数量不宜超过混凝土体积的25%。 ②片石厚度不小于150mm。 ③片石的抗压强度应不小于30MPa,并不得低于混凝土级别。 ④片石在使用前应清扫、冲洗干净。 ⑤片石应均匀放置于刚浇筑的混凝土上,其净距不小于100mm,片石表面离开墙及基础的表面距离不得小于150mm。片石不得接触钢筋或预埋件。 4)、模板拆卸 ①承包人应在拟定拆模时间的24h以前,向监理工程师报告拆模建议,并应取得监理工程师同意。 ②不承重的侧模,在混凝土强度能保证混凝土表面及棱角不损坏的情况下方可拆除,一般在混凝土抗压强度达到2.5MPa时方可拆除侧模。 ③承重模板、拱架和支架,应在混凝土强度能承受自重时方可拆除,一般跨径不超过4m的梁和板应达到混凝土设计等级的50%,跨径超过4m的梁、板应达到混凝土设计等级的75%时,方可拆除。 5)混凝土养生 ①洒水养护采用人工洒水,湿养护不应间断,不得成干湿循环。并采用土工布覆盖。 ②洒水养生应根据气温情况,掌握恰当的时间间隔,在养生期7天内保持表面湿润。 E、盖板施工 1、施工方法 按照每道涵洞所需盖板和不同尺寸形状制作相应的模板。 所有盖板采用现场浇筑,即在墙身基础及基底混凝土达到足够强度以后,先进行部分台 背回填,然后设置密集的钢管支架,模板安装好以后进行抗压及抗振试验,在达到要求后再进 行混凝土浇筑,为了平衡施工过程中模板受压产生微小沉降,在支模时按照规范规定设置一定的拱度。混凝土浇筑完成后,进行充分的洒水保养,待混凝土强度达设计强度的50%以后方可拆模,为了连续施工方便,在施工时以沉降缝为界进行分块,并在每块混凝土浇筑完成后再进行下块施工,在所有盖板浇筑完成并达到设计强度的85%以后再进行其余部分台背回填。盖板钢筋制作在预制场统一下料、并遵照设计图纸和钢筋技术规范制作、焊接、绑扎。 2、施工要点 模板安装前,需对墙身顶面的标高进行认真复核。质量检验和验收标准按现行的质量验收规范执行。 F、墙背回填 1)、回填尺寸按图纸要求或监理工程师指示办理。 2)、回填材料按设计采用透水性材料,应分层填筑压实。 3)、回填待混凝土强度达到规定要求后,应在墙背两边对称填筑,其分层松铺厚度为20厘米,压实度达到96%。 4)、涵洞的回填在盖板浇筑完成并达到设计强度的85%之后进行。 交底人签名: 时 间: 被交底人签名: 时 间 附图: 钢筋混凝土盖板涵施工工艺流程图 开工报告报监理工程师批准 开挖基础 基底砂砾石处理 自检后报监理工程师检查 基础施工 自检后报监理工程师检查 基础墙身、砼施工 附属工程施工 自检后报监理工程师检查 盖板施工 涵两侧分层回填 洞内铺砌 原材料准备 原材料检查 拌和站拌和 混凝土输送 施工机具、人员进场 自检后报监理检查 各种混凝土配合比设计 单项验收
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
