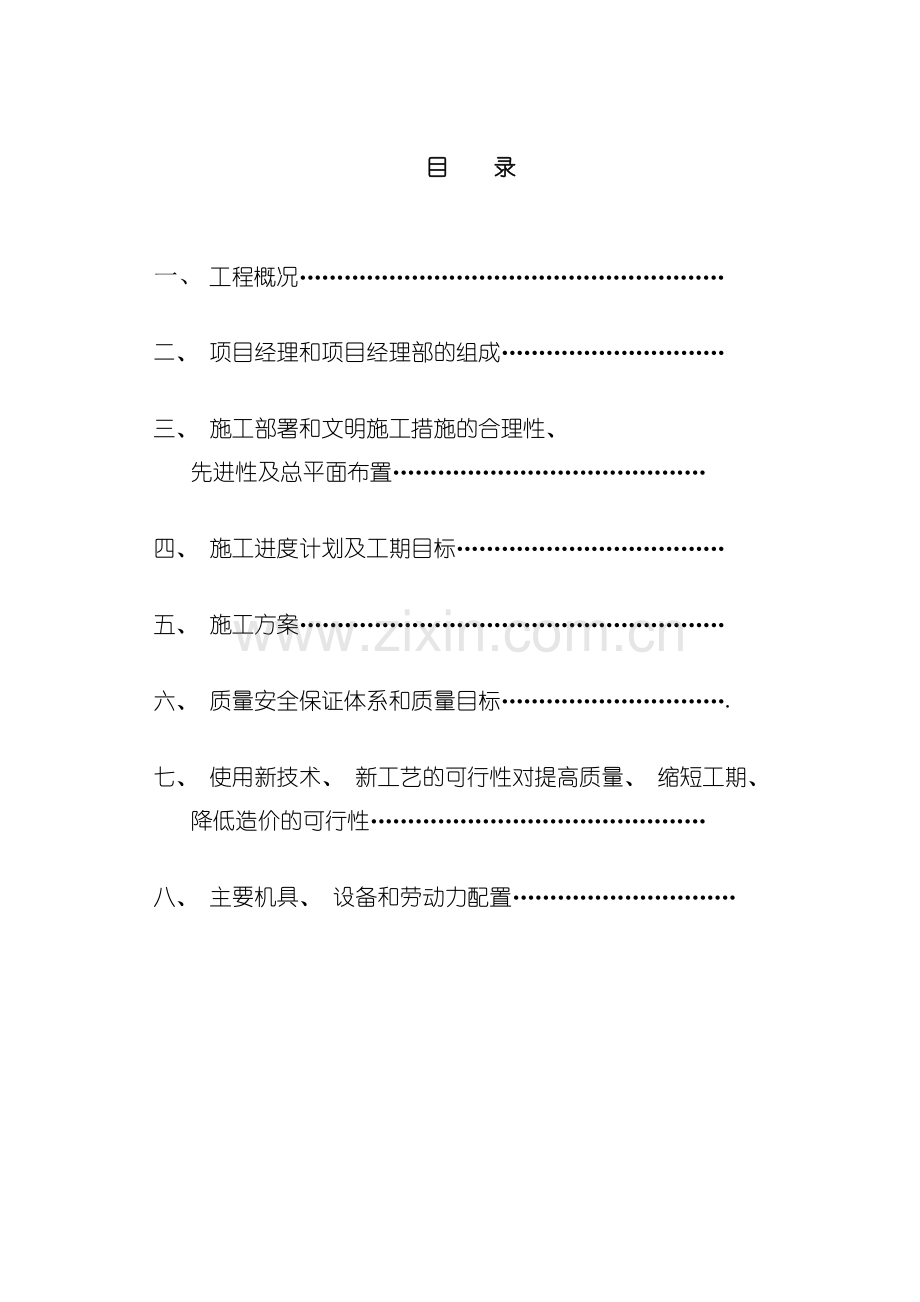

1、土建技术标115资料内容仅供参考,如有不当或者侵权,请联系本人改正或者删除。目 录一、 工程概况 二、 项目经理和项目经理部的组成 三、 施工部署和文明施工措施的合理性、 先进性及总平面布置四、 施工进度计划及工期目标 五、 施工方案 六、 质量安全保证体系和质量目标. 七、 使用新技术、 新工艺的可行性对提高质量、 缩短工期、 降低造价的可行性 八、 主要机具、 设备和劳动力配置 吴起县石湾台经济适用房小区3#楼施工组织设计方案 一、 工程概况( 一) 、 建筑工程概况1、 本工程位于吴起县县城, 本工程为地下一层、 地上17层剪力墙结构。本工程建筑面积13540.59平方米, 全长55.6
2、米, 宽18.5米, 地下室层高4.8米, 每层住宅3.0米顶层设备间4.53米, 房屋总高度为51.45米; 住宅部分共设两部电梯。2、 本工程框架封闭墙体为: 地下室: 采用MU7.5粘土机砖, M5.0水泥砂浆砌筑; 地面以上: 外墙及内隔墙采用非承重空心砖, M5.0混合砂浆, 卫生间隔墙采用除注明外均为200厚非承重实心砖。3、 装饰工程: ( 1) 、 墙面: 外墙刷仿石涂料。内墙面为普通水泥砂浆抹灰, 水泥砂浆内掺水泥用量5%硅质防水剂。其它装潢部分用户自理 ( 2) 、 天棚: 水泥砂浆, 白色防火涂料漆一道( 厨房、 厕所、 淋浴间白色乳胶漆) 。 ( 3) 、 门窗工程:
3、门窗种类繁多, 木门、 防火门、 铝合金门均有; 窗为铝合金窗及塑钢窗。木门及防火门油漆: 中等栗色调合漆。4、 楼地面工程: ( 1) 、 住宅部分: 客厅、 厨房、 卫生间为防滑地板砖; 剩余部分均为细石混凝土。( 2) 、 散水: 细石混凝土。( 3) 、 踢脚板: 同本房屋楼地面。5、 防水工程: 电梯机房、 水箱间: 按不上人屋面16-18( 防-8, 隔-1, 保-1) : 采用一道1、 5厚高分子涂膜, 一道1、 5高分子卷材, 40厚XPS保温板。上人屋面采用16-22。陕97J01 ( 二) 、 结构工程概况1、 本工程主体结构为全现浇框架-剪力墙结构, 工程安全等级二级,
4、抗震重要性丙类, 抗震设防为六度近震; 框架抗震等级为三级, 剪力墙为四级。2、 地基与基础工程: 采用人工成孔钢筋砼灌注桩( 嵌岩式) 与整体筏板基础梁混合承重。总计105根井桩, 桩长约15米左右, 桩顶标高为-5.3米和-5.8米, 桩底嵌入岩石层1.6米, 井桩规格分别为800mm和1100mm, 因采用人工成孔沉井方案施工, 故实际井桩开口尺寸分别为950mm和1250mm, 井桩上部分别设1000mm和1500mm高现浇钢筋混凝土承台; 井桩设计强度等级为C30抗腐蚀混凝土。3、 基础梁和筏板采用下沉梁式组合, 基础梁梁断面有300800和500800两种规格, 筏板厚400, 要
5、求与基础梁、 承台整体现浇, 施工不留后浇带, 采用UEA无缝设计, 设计强度等级均为C30 。( UEA参量由厂家经过实验确定) 4、 地下室部分: 地下室设计为全现浇框架剪力墙结构, 墙厚有200mm 、 250mm和300mm三种, 框架柱断面规格有600mm600mm、 700mm700mm、 800mm800mm、 850mm750mm、 850mm600mm五种规格, 柱网跨度最大轴线尺寸7800mm, 总计67根框架柱。筏板、 地下室外墙和水池混凝土为S8抗渗混凝土, 参加WG-HEA高效防水剂。5、 0.00以上主体: 柱网尺寸及断面同地下室, 框架梁尺寸有250350、 25
6、0400、 250500、 250550、 250600、 250650、 360400等多种常见矩形规格, 楼层现浇板厚: 一层为250mm, 二、 三层为120mm, 四层和顶层为150mm, 其余住宅均为100mm厚。6、 本工程混凝土种类及强度等级一览表( 见下页) : 7、 本工程用钢材分别为-级钢、 -级钢, 钢材焊接要求: E43仅用于级钢及其它焊接; E50用于级钢焊接。钢筋保护层: 井桩钢筋笼70mm, 地下室筏板主筋35mm, 外墙外侧25mm, 外墙内侧及内墙20mm, 梁柱25mm, 楼板20mm,其余按施工规范执行。 ( 三) 、 设备安装工程: 1、 给水及消防系统
7、: 本工程给水接自城市供水管网, DN150双路供水, 经泵站加压后采用下行上给式供给各楼层; 消防系统独立设置, 该系统由消防水池、 消防泵、 消火栓及消防管网组成, 层层设消火栓, 同时设置自动喷淋灭火系统, 分别由储水池、 喷淋泵、 报警望等组成, 室内消火栓消防水量, 自喷消防水量, 延续时间1小时, 一次消防水量300立方米, 火灾初期十分钟水量由屋顶水箱供给。给水及自喷管材采用镀锌钢管, 消火栓管材采用无缝钢管, 地下室压力排水管和水箱溢流管用普通焊接钢管, 其余排水管采用UPVC管, 每层设阻火圈一道。序号工 程 部 位强度等级( MPa) 特殊要求备注1井桩C30防腐蚀参加减水
8、剂2承台C303筏板C30S8防渗添加WG-HEA4基础梁C205框 架 柱、 梁、 墙地下室C30地下室墙S8防渗117层C306现浇板C257其它构件C20混凝土强度等级一览表 2、 采暖系统: 本工程供暖热媒采用低温热水, 热源来自地下室热力站; 共分为2个供暖系统: 总共两个回路,采用上行下给单程式供暖,17层住宅采用双管对流700型SDGL-Z2散热器。3、 通风空调系统: 本工程在屋顶设独立加压送风排烟系统, 设隧道式轴流风机送风, 消防高温排烟专用风机排风。4、 变配电系统和照明: 本工程为二级供电负荷等级, 供电电源由市区高压10KV线路就近埋地引入地下室总变配电室, 设变压器
9、两台, 高压配电柜五台, 低压配电柜九台, 消防控制柜四台, 备用发电机房, 设置消防控制中心。每层住宅用电负荷为三级, 每户设计容量5KW, 住宅总负荷136KW, 照明配电: 住宅照明暂时为普通白炽灯( 以备用户日后装潢) , 楼道、 楼梯间和电梯前室设有应急照明灯具及疏散指示标志灯具; ) 导线选型及敷设: 电力配线照明干线选用VV22-1KV电力电缆和BV-500V铜芯塑料线沿电气竖井明敷设; 各支路配线为BV-500V铜芯塑料线沿地、 墙、 吊顶内暗敷设, 所有暗设线路均穿在PVC管内。5、 设备配电及联动系统: 自动扶梯和电梯电力配线具体应参照生产厂家设备图纸; 屋顶膨胀水箱的水位
10、控制采用干簧水位控制器自动控制。消防系统采用南京消防集团智能型通用火灾报警装置; 各层走道内均设火灾报警探头和手动报警按钮, 当消防报警设备动作及火灾确认后, 切断着火层非消防电源, 自动启动消防泵或喷淋泵, 打开排烟机, 关闭排风机, 电梯被迫降在一层。6、 弱电系统及保安防雷: 本工程有线电视及电话系统进户线路均由室外埋地引入, 有线电视设备箱装在竖井内, 电视电话插座均暗装在墙内。本工程低压配电系统的接地形式采用TN-S( 三相五线制) , 所有用电设施的金属外壳、 三孔插座的接地触头均与PE线相连, PE线与N线在配电室接地板相连, 接地电阻10。本工程属二类防雷建筑物, 屋面女儿墙设
11、避雷带, 引下线利用柱内2根主筋焊接引下, 利用基础钢筋网作为接地体, 接地电阻10; 30米以上每隔3层利用圈梁内上部钢筋通焊作为均压环; 30米以上所有外墙上金属栏杆、 金属门窗及屋面上金属设备均与防雷装置相连接。( 四) 自然及经济技术概况: 根据吴起的具体气候情况, 本地属于内陆性气候, 常年比较干燥, 少雨多风沙, 年降雨量450mm,且主要集中于7、 8、 9 三个月, 年平均气温22度左右, 冬夏季温度差异较大, 每天早晚温差亦很大, 夏季最高气温可达30多度, 冬季最低气温可达-20多度, 每年的11月第二年的3月日平均气温- 5度, 须进行冬季施工, 3月11月为施工黄金季节
12、, 工程主体及主要土建工程宜在此期间进行。总有效工期控制为640天。 地质情况: 本工程地基为钢筋砼灌注嵌岩桩基础, 桩顶标高为-5米多, 桩底标高根据地质报告大约在-18米-21米左右, 地下水位约为-13.5米, 中间穿透砾石层, 流沙层, 并拌有流动性地下水, 水下井桩成孔及浇注将成为地基工程的要点。 其它方面: 本工程地处吴起县中心, 交通运输便利, 所有材料及半成品均能及时顺利运入现场; 施工所用全部材料均能够从本市供销部门按计划采购获得, 满足工程需要; 施工用水电直接从延安水电主干线接入, 能够满足施工正常需要; 施工期间劳动力资源充分, 按需要配备各专业工种队伍进场。( 五)
13、工程特点: 本工程特点是结构新, 层数高, 功能全, 工期短, 各专业工种配合组织将是本工程施工的要点。根据业主的工期要求, 针对本工程的以上特点, 拟定控制工期如下: 地基与基础120天, 地下室及主体工程240天, 装饰工程及配套设施等280天, 总主控有效工期: 640天。 ( 六) 本工程主要工程量详见本工程预算书。 二、 项目经理和项目经理部的组成 ( 一) 、 项目经理部的组成 针对本工程结构复杂、 工作量大、 场地狭小、 施工难度大的特点, 又加之工期紧、 质量要求高等具体因素, 为了确保工程施工任务顺利完成, 我公司特组织以项目经理封智为首的领导班子, 下设技术质量组、 施工生
14、产组和后勤服务组, 分部门负责本工程的各个环节, 组成严密的施工管理机构: ( 人员如下, 机构见附图) 项目经理: 郭桂彪 技术质量组: 郭建华 施工生产组: 高博技术员: 张兴广 施工员: 郭松臣 质量员: 郭福臣 安全员: 冯建伟 材料采购员: 王普祥 试验员: 王东玲后勤服务: 常在军( 二) 、 项目部管理制度1、 施工管理制度 ( 1) 、 凡本部职工必须遵守各项规章制度, 搞好自己的本职工作, 热爱集体, 团结友爱, 做文明职工。 ( 2) 、 凡本部职工必须遵守上下班时间, 不得迟到、 早退和矿工, 违者每次罚款5元, 有事应提前请假。 ( 3) 、 工人有事要向施工员请假,
15、批准后方可离开, 假期满后必须及时回归并办理销假手续, 不得擅自离开。 ( 4) 、 施工期间必须严格按照操作规程进行操作, 自觉接受各部门管理人员的监督检查, 并积极配合质检员和安全员的工作, 对于提出的问题必须及时认真修改, 不准随意顶撞, 一意孤行。 ( 5) 、 上班期间不准酗酒闹事, 违者按情节轻重处以50-100元罚款。 ( 6) 、 要树立文明施工的良好风尚, 不打架、 不骂人, 待人接物讲文明、 讲礼貌, 珍惜她人的劳动成果, 不损人利已, 严禁聚众斗欧, 发现者按情节轻重对责任者处以100-200元罚款, 严重者除开除出本处外尚要送交社会部门处理, 追究其法律责任。 ( 7)
16、 、 树立安全生产的意识, 在施工中不戏耍打闹, 胡乱抛掷杂物, 确保她人及自身人身安全。2、 质量管理制度 ( 1) 、 牢记”百年大计, 质量第一”的观念, 严格按照设计图纸、 施工规范、 质量检查评定标准要求施工, 严禁违章操作。 ( 2) 、 严格履行材料验收制度, 凡是无出厂合格证的材料严禁进场。 ( 3) 、 严格履行技术交底制度, 做到交底全部落实且实施。 ( 4) 、 严格履行三检制度, ”自检、 互检、 交接检”三者缺一不可。 ( 5) 、 严格履行计量制度, 砼、 砂浆做到盘盘计量, 且计量准确、 真实, 并做好计量台帐。 ( 6) 、 严格履行材料见证、 取样、 试验制度
17、, 复试不合格材料严禁使用在工程中。3、 安全管理制度 ( 1) 、 进入施工现场职工必须进行三级安全教育, 且严格落实班前安全活动制度。 ( 2) 、 进入施工现场, 必须戴安全帽, 违者罚款5元。 ( 3) 、 特种作业人员必须持证上岗, 且熟知本工种各项安全技术操作规程, 发现机电设备有故障应及时修理, 严禁违规操作。 ( 4) 、 高空作业正确使用安全防护用品, 确保人身安全。 ( 5) 、 宿舍内严禁乱接电灯、 电炉等用电设备, 防止火灾发生。 ( 6) 、 作业面上严禁戏耍、 打架, 严格按安全技术交底要求操作。 ( 7) 、 冬、 雨季施工, 应采取防滑措施。( 三) 、 项目部
18、各级管理人员岗位职责1、 项目经理岗位职责 ( 1) 、 全面负责工程的施工管理, 建立建全各级施工管理机构, 并组织各级管理人员及职工认真学习有关法律、 法规, 教育职工做遵纪、 守法的合格公民。 ( 2) 、 制定工程总的质量目标、 质量方针及安全目标, 并下达各项指标。 ( 3) 、 为正常的施工生产提供充分的物资、 资金, 保证施工顺利进行。 ( 4) 、 参加职工人身安全保险, 加大安全投资力度, 确保安全生产所需人、 材、 物及时到位, 保证安全生产无事故。 ( 5) 、 按时发放职工工资, 使职工生活有保证。 ( 6) 、 协调外界关系, 组织工程结构验收及竣工验收。2、 技术负
19、责人( 总工) 岗位职责 ( 1) 、 负责单位工程的施工管理, 编制单位工程的施工组织设计方案, 并向施工员、 质量员及各班组进行技术交底。 ( 2) 、 全面负责工程的施工技术工作, 主持单位工程测量、 放线。组织施工员及各班组长进行分部、 分项工程的检查验收。 ( 3) 、 负责工程主要原材料的检验, 指导现场砼的配制、 搅拌、 浇灌以及试块的制作。 ( 4) 、 及时进行各分部分项工程的技术复核, 保证每道工序质量满足设计及施工规范要求。 ( 5) 、 做好内业资料的收集、 整理、 归档工作。 3、 施工负责人岗位职责 (1)、 负责单位工程施工生产的全盘指挥和管理工作, 合理安排施工
20、生产, 并按照施工组织设计及进度计划要求总下达并督促落实各项生产任务。 ( 2) 、 严格按照施工操作规程进行监督控制, 负责向各班组及工人进行安全技术交底, 协助技术员进行工程测量定位放线, 及时对各种工作成品进行技术复核。 ( 3) 、 及时组织各班组长进行质量自检, 处理一般质量缺陷, 积极支持并配合质量员和安全员的工作, 消除质量及安全隐患。 ( 4) 、 认真做好生产施工日记, 负责落实质量员和安全员提出的质量安全整改措施, 监督检查各工种的操作质量。 ( 5) 、 积极配合各工种的工作, 为各工种的正常作业创造有利条件, 带头严格执行本部的各项规章制度。 4、 质量员岗位职责 (
21、1) 、 全面负责工程质量工作, 对于进场的原材料及半成品进行及时检验, 严禁不合格材料进入施工现场或使用在工程中。 ( 2) 、 对施工过程中每道工序严格检查, 并落实”自检、 互检、 交接检”的三检制度, 上道工序不合格, 严禁下道工序施工, 确保每道工序质量达到设计或规范要求。 ( 3) 、 协助技术负责人进行技术交底, 并监督、 指导实施。 ( 4) 、 做好质量评定资料的收集、 整理工作, 资料要认真填写, 真实可靠, 能充分反映工程的实际情况, 为工程竣工验收提供科学有力的依据。 5、 安全员岗位职责 ( 1) 、 全面负责工程的安全生产工作, 对于进场职工经常进行安全生产教育,
22、警钟长鸣, 树立职工安全第一的思想意识。 ( 2) 、 对各班组进行安全技术交底, 并签定安全生产责任书, 分解安全目标。 ( 3) 、 经常巡查施工现场安全情况, 检查安全防护用品正确使用, 安全标志是否到位, 施工机械是否正常运转等, 消除不安全隐患, 确保安全生产无事故。 ( 4) 、 认真填写安全检查记录, 并做好安全施工日记。 6、 试验计量员岗位职责 ( 1) 、 认真学习和掌握各种工程试验操作规程, 提高业务素质, 严格按照操作规程对工程的部分环节进行技术检验。 ( 2) 、 在技术负责人的指导下做好对工程所用材料的检验工作, 为技术负责人的决策提供科学的依据。 ( 3) 、 严
23、格按配合比要求进行计量, 及时制作砼构件及砂浆试块, 按标准条件进行养护管理, 科学反映工程结构的质量及安全性能。 ( 4) 、 做好计量、 试验记录, 根据工程进度整理好各种计量、 试验资料, 为工程质量的总体评定提供科学的理论依据。 7、 材料采购员岗位职责 ( 1) 、 按照施工进度计划按时采购工程所需材料, 满足施工正常使用, 确保工程施工进度。 ( 2) 、 采购材料前应对供方进行评价, 选择物美价廉的供方。 ( 3) 、 所采购的原材料必须具有产品质量证明书, 对于影响工程质量的重要材料经复试合格后方可进场, 严禁不合格材料进入施工现场。 ( 4) 、 做好材料采购台帐。 8、 保
24、管员岗位职责 ( 1) 、 进入库房的材料应分类堆放, 做好标识, 建立台帐。 ( 2) 、 材料领用应经施工员批准后方可发放, 并应办理发放手续, 做好发放台帐。 ( 3) 、 对于库房存料经常盘点, 常见材料不足应及时上报购置, 保证使用。 ( 4) 、 严禁私自发放材料或送她人使用。 吴起县石湾台经济适用房小区3#楼组织管理体系图项目经理郭桂彪生产施工组高博技术质量组郭建华后勤服务组常在军技术员张兴广 鹏质检员郭福臣保管员刘春祥安全员冯建伟材料员王普祥实验员王东玲施工员郭松臣钢筋班砼工班砌筑班抹灰班机修班架子班电器班管道班模板班监督指导后勤服务本项目部宗旨: 科学管理, 精心施工, 严密
25、组织, 共创辉煌。三、 施工部署和文明施工措施的合理性、 先进性及总平面布置 1、 施工总体部署 、 施工阶段的划分: 根据工程各个阶段的具体施工内容, 综合考虑工程量大小和施工难易程度, 将该工程划分为以下几个阶段来组织安排: 工准备阶段: 内业方面包括熟悉图纸、 编制施工图预算、 组织领导班子、 编制施工组织设计等; 外业方面场地平整、 施工水电接入、 临时设施建设、 组织测量人员测设平面控制网和场内标高等。 土方及井桩工程施工阶段: 包括大开挖地下室土方、 井桩开挖及钢筋笼制作安装和混凝土浇筑, 考虑到地下工程的复杂性, 安排100天时间。 基础与地下室工程施工: 该阶段是连接基础和主体
26、结构工程的关键阶段, 该阶段不光牵扯到上部结构工程的施工, 同时涉及地下室防水、 土方回填等, 施工工序比较复杂, 工程量相对也较大, 故该阶段安排45天。 0.00以上主体工程: 该阶段是结构工程的主要阶段, 主要包括框架梁、 柱、 现浇板及剪力墙钢筋混凝土的施工, 工作量大, 施工材料多, 工序繁杂, 更加之层数高、 其它后续工种中途插入, 施工战线长, 故该阶段是保证工程安全和质量的关键阶段, 安排215天。 装饰工程施工阶段: 该阶段工作体量大、 施工质量要求严格, 同时涉及众多新材料、 新工艺的应用, 施工过程中涉及的工序、 工种繁杂众多, 不但有土建工程本身各个工序的交叉作业, 有
27、涉及到水、 电设备及其它各专业工种的插入, 既有独立完成的作业项目, 也有相互配合的工种工序, 同时还要特别注意保护自己和其它工种的成品, 工作千头百序, 是组织管理的关键阶段, 因此必须科学管理、 合理安排、 系统组织、 搞好配合, 确保整个工程能够保质量、 保安全按期完成任务, 此阶段施工周期安排280天。 、 水平施工段的划分: 根据本工程的具体工程量及结构特点, 拟定在地下室和主体施工阶段以轴线为中心将该工程分为两个水平作业流水段。 、 主要施工方法和劳动力部署: 根据本公司和当地建筑市场的人力资源的实际情况, 结合本工程的具体特点特安排如下: 1. 土方及井桩工程施工: 地下室土方开
28、挖采用反铲挖掘机开挖, 配普工10人修槽修坡; 井桩开挖采用人工成孔, 按井桩工期要求从当地劳动力市场雇佣专业挖井队伍30人满足井桩开挖需要; 井桩钢筋笼制作和安装由本部钢筋班组10人完成; 混凝土浇注由本部专业混凝土班12人负责完成。2. 结构工程施工: 根据本工程的具体特点结构工程施工拟定按工种组建专业施工班组: 钢筋班40人, 其中12人负责加工制作, 28人负责现场钢筋绑扎安装; 模板班60人, 其中15人加工配料, 45人现场安装模板; 混凝土施工配40人两班作业; 主体8层封顶后组建砌筑班组60人插入地下室和主体1至8层墙体封闭工程; 主体施工过程中, 电气班和管道设备班安排专业人
29、员10人配合土建施工预埋线管和设备预埋铁件。3. 装饰工程: 当主体封闭工程10层以下完成之后, 插入抹灰工种60人争取 底前将70%以上内外墙面和天棚大糙抹灰刮完, 开春组织80人石材及瓷砖施工班组进场进行楼地面和外墙面砖及石板材的镶贴。4. 水电设施设备安装工程: 主体工程施工时, 水电班组指派10人专门配合土建施工作好电线管敷设、 洞口预留和预埋件安装工程, 主体8层封顶后, 大批安装人员进场, 组建水暖设施工种人员30人、 电气设施安装人员30人完成后期水暖管道及设备设施安装。 根据施工阶段具体需要以及工程量大小, 结合工期要求分批安排个工种人员的进场人数和时间, 详见劳动力计划表。
30、、 施工机械设备部署计划: 土方开挖机械: 根据工程量和工期要求, 结合场地具体情况, 地下室土方开挖选用履带式反铲挖掘机一台挖土, 配三辆自卸汽车运送至场外10公里。 井桩底部岩石开挖与降水: 采用空压机一台配2套冲击锋钻工具冲击开凿岩石, 配2寸潜水泵40台抽水。 桩基混凝土机械: 针对井桩混凝土用量相对集中独立的特点, 故在现场设一临时搅拌站, 配一台350型混凝土搅拌机供应井桩混凝土熟料; 配5根50型插入式震动棒震捣密实。 垂直运输设备: 采用山东华夏集团生产的TC4208型附着式塔吊, 负责井桩钢筋笼吊装、 混凝土浇注以及基础工程、 地下室和主体结构工程钢筋、 模板、 架设料的竖直
31、运输; 主体工程施工到8层后安装一台双笼施工外用电梯, 作为装饰、 安装阶段施工人员和材料工具的垂直运输设备。 混凝土供应机械: 本工程现浇混凝土量大, 强度等级品种繁杂, 施工周期较长, 但现场施工场地有限, 故考虑在场外设一半永久性砼搅拌站, 配置一台JS-500型双卧轴强制式混凝土搅拌机、 一台上料装载机和一台微机控制自动配料机; 场外运输采用2台6M3混凝土输送车; 现场垂直运输采用HB-60型混凝土输送泵; 施工层水平运输采用一台BL-17混凝土布料机完成。 钢筋加工设备: 本工程钢筋加工量比较大, 又加之施工场地狭小, 因此必须在场外设一个半永久性固定加工场地, 按加工规格型号及加
32、工量配置一台DW-40型钢筋弯曲机、 DW-40型钢筋切断机、 一台对焊机和两台电渣压力焊机。 木工机械: 本工程主要采用钢模板和钢化涂层高强竹胶板, 局部采用木模板, 故只须在现场设一临时木工加工棚, 配木工电锯电刨各一台即可。 其它小型机械: 由于施工中需要很多预埋件和零星加工, 故配置电弧焊机2台、 电动钻床一台、 弯管机一台、 砂轮切割机2台; 混凝土用震动棒10套, 回填土方用打夯机2台。施工机械详细情况见主要机具设备计划表。 、 施工技术准备工作: 认真研究及熟悉图纸, 领会设计意图, 查看图纸建筑与结构设计尺寸标高是否统一, 土建与安装之间是否有矛盾存在, 提前会同建设、 监理及
33、设计单位进行交底, 消除图纸中存在的问题。 按总平面布置图提供的尺寸及标高定位放线、 控制, 保证建筑物的轴线、 标高的正确性。 组织专业人员, 认真地编制施工组织设计及预算, 制定切实可行的技术措施、 施工方法, 制定各项岗位责任制, 合理安排工序, 明确各工种工序的配合关系, 并按时对各班组进行技术交底。 、 现场施工准备: 施工道路沿建筑物周围布置, 路面宽度不小于3m, 施工道路用混凝土做硬化处理, 并沿道路旁作400350排水沟, 防止雨季现场排水不通。 现场围护: 按照施工现场安全要求, 围护墙体采用全封闭式, 240厚2.5米高, 混合砂浆双面抹灰罩白, 临街面布置与工程内容相关
34、的宣传图表和标语。 施工用水: a.现场用水布置: 本工程用水直接从院内延安市自来水主干线引入, 建立施工现场用水管网设总闸, 由总闸按工地各用水点用水量大小布管将水输送至各用水点, 给水管网按树枝形布置, 因该工程为高层建筑, 故拟定在建筑物后侧设立一个高位水箱和地位水箱, 依附建筑物设立一趟竖向循环管路, 用一台四行程高压离心水泵将水送至各用水点, 循环管路在每层设置一个水龙头供应施工层用水。b.用水量计算: 现场生产用水用下式计算: 式中: Q1-施工用水量(L/S)q1-年(季)度工程量N1-各项工程量用水定额T1-年(季)度作业天数t-每天作业班次K-用水不均衡系数q1年度工程量。混
35、凝土场外搅拌,故不考虑。混凝土养护: 7000立方米砌体工程: 抹灰工程: 砂浆搅拌: 楼地面工程: 石灰消化: N1用水定额。混凝土养护: 200400L/M3 取300 L/M3砌体工程: 150250 L/M3 取200 L/M3砂浆搅拌: 300 L/M3楼地面工程: 190 L/M2石灰消化: 3000 L/TT1年度作业天数, 取280天t每天的作业班次, 取2K1用水不均衡系数, 取1.5代入上述公式, 得出: =机械用水Q2可忽略不计。现场生活用水按下列公式计算: 式中Q3生活用水总量( L/S) P1现场高峰期昼夜施工人数, 取200人P2现场居住人数, 取300人N3现场施
36、工人员用水定额, 取60L/人N4生活区人员用水定额, 取100L/人K3生产人员用水不均衡系数, 取1.5K4生活区人员用水不均衡系数, 取2.5t每天作业班次, 取2代入上述公式, 得出: =1.18L/S消防用水Q4施工现场面积在5ha 以内时用水量为1015L/SQ1+Q2+Q3, 故以消防用水为准。c.管径选择: 按下列公式计算D主干管管径( mm) Q用水量( L/S) , 取10L/SV水流速( m/s) , 生产消防结合, 取1.3计算得出D=98.97mm,自市政水网接入现场总闸阀管径取100mm, 自总阀设立的场内输水总管用DN50钢管, 主楼循环管管径选用DN50, 从主
37、管接向各供水点的支管采用DN25, 终端水嘴为DN15。 施工用电: a.临时用电布局: 根据市电具体方位拟定在现场东南角设总配电室, 总电源从市电高压线经过变压器后引入。场地内布局: 现场低压配电线路采用三相五线制, 沿场地周围采用电缆暗敷设临电线路, 并穿钢管保护, 采用三级配电两极保护, 用电设备备有专用开关箱, 并有漏电保护装置, 保证用电安全。施工现场供电设计与使用必须符合建筑工程施工现场供用电安全规范GB50194-93标准。 b.用电量计算: 施工现场用电主要分为施工机械用电和照明用电两部分, 照明用电量相对较少, 按施工机械用电量的10%计入即可。施工机械用电可用下公式计算:
38、P动 cosP机=K1+K2P焊K1、 K2需要系数, 取K1=0.7; K2=0.6cos电动机的平均功率因数, 取0.75=0.75P动=184.4KVA( 详见主要机具设备供应计划) P焊=70KVA( 详见主要机具设备供应计划) 代入上公式得出: P机=271.5KVA总用电量P=P机1.1=298.6KVA c.变压器及导线选用: 根据总用电量选用300KVA型变压器一台, 输电线路主干线选用VV-435+125电缆接入, 现场配电另编制临时用电施工设计。 临时设施: 因本工程地处延安市中心繁华地带, 四周紧邻建筑物和中心街道路, 施工场地狭小, 故根据实际情况做如下安排: (1)、
39、 主要生产性临设: a.混凝土: 本工程混凝土工程量大, 现场无法满足供应要求, 故在场外设置集中半永久性混凝土搅拌站, 占地面积约为 平方米。现场仅设置一台搅拌机, 临时供应井桩和零星混凝土。 b.钢筋加工: 主要钢筋加工设施设在场外, 约需1000平方米; 现场仅设置钢筋半成品堆放场地, 约需200平方米。 c.模板: 小型加工和堆放设在现场, 约需120平方米。 d.库房: 小型材料及工具库房设置在现场, 约200平方米, 其余大型材料及库房均设在场外。(2)、 生活性临设: a.办公设施: 利用原印刷厂提供的二层固定建筑物适当装修后, 概能满足工地管理人员办公需要。 b.住宿: 井桩部
40、分施工人员多数均为吴起县当地人员, 住宿条件暂时不考虑, 基础及主体初期能够考虑在办公区设置一部分外雇施工人员, 等到用人高峰期即可利用地下室适当装修后作为后期大量人员的集体宿舍。 c.其它零星设施均设在现场: 食堂餐厅: 100平方米试验室: 12平方米医务室: 12平方米淋浴室: 20平方米厕所: 20平方米 2、 施工总平面布置: 根据上述情况绘制施工总平面布置图( 详件施工总平面布置图) 3、 文明施工措施建文明工地, 对于树立建筑企业的形象, 争强环保意识和观念, 都具有十分重要的意义。实现文明工地措施如下: 1、 施工现场管理规范化(1) 工地周围用砖砌围墙, 高度2.5米, 临街
41、面用砂将抹光刷 白, 达到稳固、 美观。(2) 工地大门书写标语口号, 入口处设门卫、 工程概况、 社会监督牌, 达到内容齐全、 式样规范、 位置配目。(3) 现场材料分区堆放, 达到整齐有序。(4) 建筑物四周立面悬挂密目网防护。(5) 建筑垃圾按指定地占堆放, 作到工完场清。2、 办公生活设施整洁卫生(1) 工地办公室要宽敞明亮, 砖木结构要设吊顶, 墙面粉光, 地面硬化, 备化卉, 美化环境。(2) 施工总图、 网络进度计划、 岗位职责等表要悬挂上墙, 整齐一致。(3) 职工宿舍檐高大于2.20米, 室内整洁明亮, 一人一铺、 被褥整齐干净( 折叠成方成线) 。(4) 职工食堂设有抽油烟
42、装置, 锅台用磁砖贴面, 生熟食品分开储存, 并设有冷柜, 炊事人员有卫生健康证, 穿工作服, 餐具严格清素, 生活用水供应充分, 有防蝇、 鼠、 虫等措施。(5) 工地设厕所, 并有专人管理。(6) 生活垃圾定点堆放, 由专人管理, 保持生活区域环境卫生。(7) 现场设淋浴间, 淋浴头按人员5%设置。3、 创造工地文明氛围(1) 工地大力开展健康有益的宣传栏, 室传”建筑法”建筑质量管理条例”, 推广新工艺、 新技术运用, 使全体职工增加敬业精神, 树立企业形象。(2) 经常驻开展文体娱乐活动。(3) 有噪音的工种施工尽量安排在白天作业, 夜间施工不超过10点, 尽量作到不扰民。4、 加强创
43、立文明工地教育工作(1) 广泛宣传、 深入动员, 形成创立文明工地的强烈舆论氛围。(2) 以人为本, 把创立文明工地变为广大职工的自觉行动。(3) 强化企业管理, 夯实创立文明工地基础。(4) 保证资源投入, 为创立文明工地提供必要的条件。四、 施工进度计划及工期目标一、 施工进度计划: 根据本工程的实际情况, 结合延安当地的自然经济条件和具体工期要求, 本工程拟定主控工期为640天: 其中地基与基础考虑到地下工程的复杂性控制为120天, 拟定 完成土方与桩基工程; 地下室和主体工程考虑240天, 装饰及配套设施安装工程280天, 其中当主体8层封顶后, 后续装饰和安装工程既可陆续插入, 形成立体交叉流水作业。( 详见施工进度计划网络图) 二、 保证进度措施科学管理、 精心组织施工, 合理安排施工工序。保证工序间的有机衔接, 避免发生窝工。 认真作好施工准备工作, 提前了解和解决图纸和施工中的各类问题, 确保工程顺利进行。积极作好各项施工准备工作。保证施工机械、 设备、 设施和材料的及时供应。处理好与建设单位及外协单位的关系。理顺内部管
