收藏 分销(赏)

楼幕墙工程安全救援应急预案.doc

上传人:丰**** 文档编号:4563123 上传时间:2024-09-30 格式:DOC 页数:54 大小:147KB
下载 相关 举报
楼幕墙工程安全救援应急预案.doc_第1页
第1页 / 共54页
楼幕墙工程安全救援应急预案.doc_第2页
第2页 / 共54页
楼幕墙工程安全救援应急预案.doc_第3页
第3页 / 共54页
楼幕墙工程安全救援应急预案.doc_第4页
第4页 / 共54页
楼幕墙工程安全救援应急预案.doc_第5页
第5页 / 共54页
点击查看更多>>
资源描述

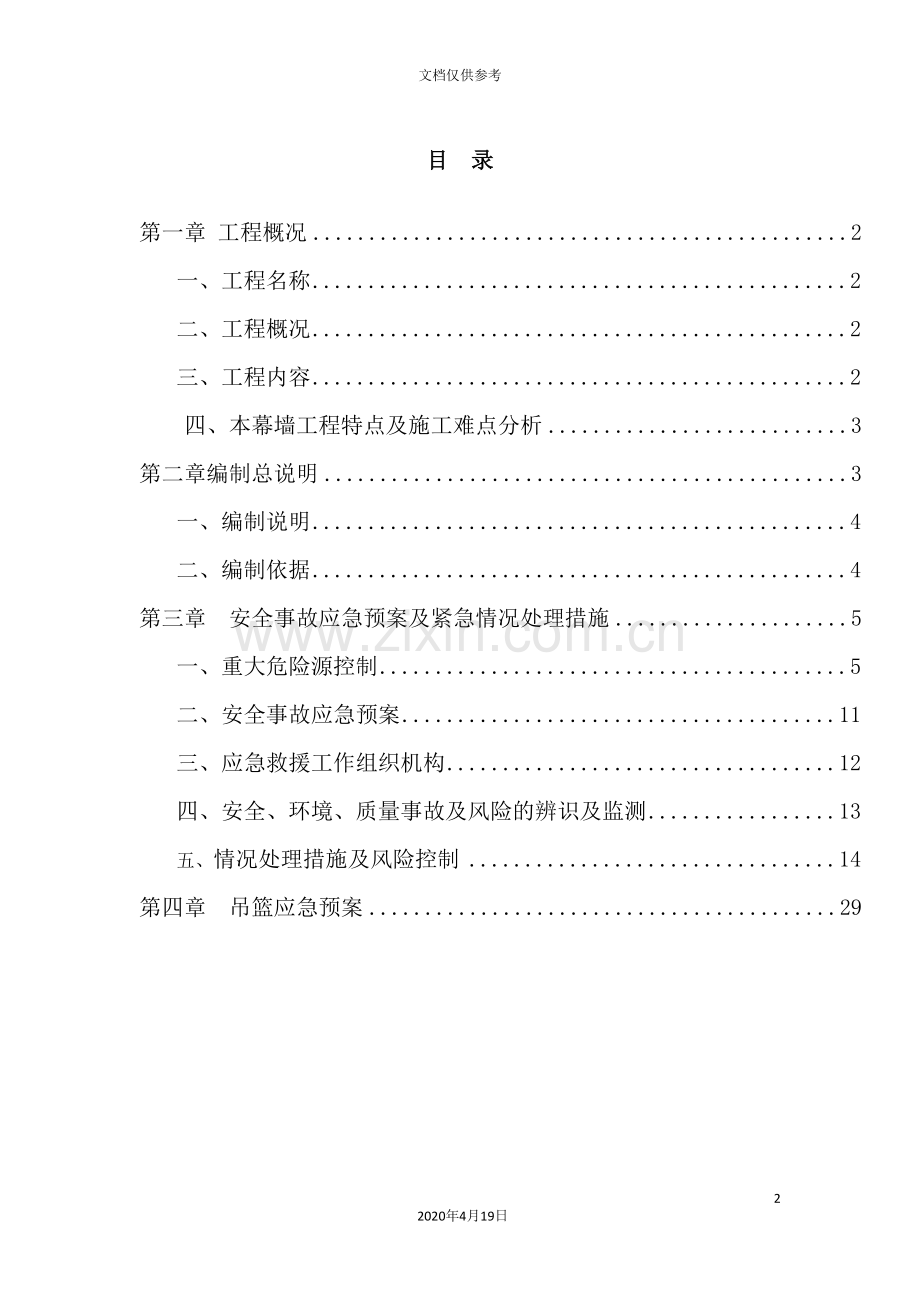

1、楼幕墙工程安全救援应急预案542020年4月19日文档仅供参考目 录第一章 工程概况2一、工程名称2二、工程概况2三、工程内容2四、本幕墙工程特点及施工难点分析3第二章编制总说明3一、编制说明4二、编制依据4第三章 安全事故应急预案及紧急情况处理措施5一、重大危险源控制5二、安全事故应急预案11三、应急救援工作组织机构12四、安全、环境、质量事故及风险的辨识及监测13五、 情况处理措施及风险控制14第四章 吊篮应急预案29第一章 工程概况一、工程名称本工程为新疆医科大学第二附属医院”二期综合病房楼”幕墙工程。二、工程概况该工程地上二十四层,地下二层。幕墙设计总标高106.8米。施工范围: 建筑

2、外立面玻璃幕墙、石材幕墙、铝板幕墙。本工程幕墙高度超过50m,现场按要求进行专家论证。本工程幕墙系统:系统名称系统代号系统描述主要材料玻璃幕墙BLMQ构件式-半隐框系统框架:铝合金型材17501系列(室内可视部位粉末喷涂处理,室外可视部位氟碳喷涂,非可视部位型材表面阳极氧化处理)面板:中空钢化LOW-E玻璃(6 LOW-E +12A+6)石材幕墙SCMQ构件式-干挂系统框架:立柱12钢型材 、横梁L50*5角钢面板:花岗岩板材,光面板厚度25 毛面板厚度28铝板幕墙LBMQ构件式-骨架系统框架:立柱钢方管120*80*3.5 横梁钢方管40*40*3.5面板:铝板厚度2.52.1 水文气象本工

3、程位新疆乌鲁木齐市,属典型的大陆性气候,四季分明,日照长,区内多年平均气温为 16,最高温度39、最低温度-35;多年平均无霜期为211 天,区内全年风向以西北风为主。 2.2 交通条件 工程所在地位于新疆乌鲁木齐市,交通便利。2.3 水电供应 工程所在地区位于乌鲁木齐市区,水电资源充分,完全能满足施工及生活要求。 三、工程内容新疆医科大学第二附属医院”二期综合病房楼”幕墙工程施工范围:施工范围:玻璃幕墙、石材幕墙及板材幕墙。工作内容包括但不限于:1) 所有与本工程有关的材料,包括玻璃、石材、铝板、铝合金型材、钢材、预埋件、钢连接件、不锈钢连接件、紧固件、密封材料和防火、隔声、防锈、防水、防气

4、材料以及各种配套五金配件的加工、制作、供应,并按约定运至施工现场安装上墙。2) 整个外墙装修工程的安装施工包括安装所需设备、机具、测量仪器等的准备。3) 配合其它专业,如与其它专业相交处的衔接节点进行施工处理。4) 符合施工规范要求的幕墙性能实物模型试验并提交报告。5) 完成幕墙竣工资料和竣工图纸的移交。6) 竣工验收前的外墙清洁工作。四、本幕墙工程特点及施工难点分析1、本幕墙工程特点1).标准高:设计理念先进,建筑造型简洁明快,外幕墙工程在传统幕墙的功能的基础上,更突出了艺术性、环保性等功能。2).质量要求较高、技术含量高:本幕墙外装饰工程用料考究,设计与装修档次高,均为近年发展起来的装饰新

5、材料和新工艺。2、本幕墙工程施工难点1).各项目施工顺序要求严格,必须根据施工进度要求做好各种施工材料的配套工作,防止漏项影响现场施工。2)工程地点在市中心,材料运输时间需夜间进行。现场材料进场计划必须周密、详实,现场材料的二次搬运安排合理有序。 第二章 编制总说明一 编制说明一、本施工组织设计依据国家现行建筑玻璃幕墙工程技术规范,建筑结构荷载规范,玻璃幕墙工程技术规范等技术标准和施工规范要求进行编制(见编制依据)。二、本施工组织设计根据新疆医科大学第二附属医院”二期综合病房楼”幕墙工程施工图纸进行编制。三、本施工组织设计主要内容包括:1、材料加工生产制造工艺方案及制作加工设备能力。2、现场施

6、工方案、制作安装进度计划表、保证施工质量工程管理、质量管理、安全文明施工管理等措施。3、售后服务及维修保养期内保修计划。二、编制依据(1)新疆医科大学第二附属医院”二期综合病房楼”建筑、结构图纸,新疆医科大学第二附属医院”二期综合病房楼”幕墙工程施工图纸。(2)建筑幕墙设计规范 JGJ 102- JGJ 133- GB/T21086- JGJ/T 139- GB50009- GB50011- GB50016- GB50057- GB 50017- 第三章 安全事故应急预案及紧急情况处理措施一、重大危险源控制规定:”生产经营单位对重大危险源应当登记建档,进行定期检测、评估、监控,并制定应急预案,

7、告知从业人员和相关人员在紧急情况下应当采取的应急措施”,在公司发布的环境和职业健康安全管理体系中对重大危险源的控制也有明确规定。(一)、在幕墙施工过程中常见的重大危险源主要有以下几方面:1、高处坠落。在离地两米以上的吊顶和油漆作业中、拆除及幕墙施工中,由于脚手架等未按规定搭设,作业人员的失误和防护措施不到位,易发生坠落事故。2、触电伤害。施工现场用电不规范,如乱拉乱接;对电闸刀、接线盒、电动机及其传输系统等无可靠的防护;未达到三级配电两级保护等极易造成触电事故。3、作业人员在施工现场未使用或不能正确使用安全防护用品(如安全帽、安全带)也是发生人身伤害事故的原因。4、电工、电焊工等特种作业人员未

8、经培训,无证上岗,对所从事的操作规程似是而非、似懂非懂,在易爆易燃物品的上方、周围违章进行电焊、气割作业,以致造成火灾事故。5、化学危险品(涂料、粘结剂等)未按规定设立小仓库单独存放,与其它材料放在一起,易发生安全事故。以上五个方面的重大危险源在本工程有可能出现的,也是重大事故隐患最突出的环节。如果不加以识别和分析并采取行之有效的防范措施,就有可能发生安全事故。如何控制重大危险源,有效地遏制各类事故发生,创造良好的安全环境,项目部必须做到:(1)真正落实各级安全生产岗位责任制。对于一个工程项目,项目经理要根据项目的特点把重大危险源清晰列目,并一一进行摸底,制定积极有效的防范措施,对违规行为及时

9、发现,及时纠正。同时,组织制定重大危险源的控制目标,实行安全岗位责任制,逐级签订安全责任状,层层分解,责任到人。(2)项目部管理人员、安全员要严格履行自己的职责,指导、帮助作业人员如何有效地识别重大危险源,如何针对不同的重大危险源采取相应的对策,尽量避免安全事故的发生。(3)全体发动,人人参与。加强对全体职工的安全生产宣传教育和培训,特别是以预防事故为主的重大危险源控制的安全教育,真正做到”安全重担大家挑,人人肩上有指标”,使全体职工都能识别重大危险源,避免事故发生,确保自身安全。只有形成了人人讲安全、人人懂安全、人人要安全的局面,才能使本工程安全工程切实落到实处。(二)、脚手架、作业平台的控

10、制各种类型的自制或商品化的活动塔架都可作为操作平台,但都必须做出验算,备有计算书。它的计算书及图纸都应编入施工组织设计。这样做的目的,不但是备查和备案,更重要的是在思想和行动上,运用技术手段来满足对施工作业的安全要求。也因此,对购置的操作平台,也须由合格的生产单位生产,并须有商品质量检验合格证。操作人员都必须经过考核,持证上岗。1、各类施工脚手架严格按照脚手架安全技术防护标准和支搭规范搭设,脚手架立网统一采用绿色密目网防护,密目网应绷拉平直,封闭严密。钢管脚手架不得使用严重锈蚀、弯曲、压扁或有裂纹的钢管。脚手架不得钢木混搭。2、钢管脚手架的杆件连接必须使用合格的钢扣件,不得使用铅丝或其它材料绑

11、扎。3、脚手架及作业平台的操作面必须满铺脚手板,离墙面不得大于15厘米,不得有空隙和探头板、飞跳板。施工层脚手板下一步架处兜设水平安全网。操作面外侧应设两道护身栏杆和一道挡脚板或设一道护身栏杆,立挂安全网,下口封严,防护高度应为1.5米。4、脚手架必须保证整体结构不变形,纵向必须设置十字盖,十字盖宽度不得超过7根立杆,与水平面夹角应为45-60度。5、现场使用的各类作业平台必须按相关规范要求搭设,做到搭设稳固、上有防护网、下有固定装置等。6、平台移动时不允许平台上站人、平台上不允许搭设人字梯等。(三)、临时用电系统和电动工具、设备控制1、建立现场临时用电检查制度,按现场临时用电管理规定对现场的

12、各种线路和设施进行定期检查和不定期抽查,并将检查、抽查记录存档。2、现场采用双路供电系统,确保电源供应。临时配电线路必须按规范架设,架空线必须采用绝缘导线,不得采用塑胶软线,不得成束架空敷设,也不得沿地面明敷设。3、施工机具、车辆及人员,应与内、外电线路保持安全距离。达不到规范规定的最小距离时,必须采用可靠的防护措施。4、配电系统必须实行分级配电。现场内所有电闸箱的内部设置必须符合有关规定, 箱内电器必须可靠、完好,其选型、定值要符合有关规定,开关电器应标明用途。电闸箱内电器系统须统一式样、统一配制, 箱体统一刷涂桔黄色,并按规定设置围拦和防护棚,流动箱与上一级电闸箱的联接,采用外插联接方式。

13、5、独立的配电系统必须按部颁标准采用三相五线制的接零保护系统,非独立系统可根据现场的实际情况采取相应的接零或接地保护方式。各种电气设备和电力施工机械的金属外壳、金属支架和底座必须按规定采取可靠的接零或接地保护。6、在采用接地和接零保护方式的同时,必须设两级漏电保护装置,实行分级保护,形成完整的保护系统。漏电保护装置的选择应符合规定。7、电动工具的使用应符合国家标准的有关规定。工具的电源线、插头和插座应完好,电源线不得任意接长和调换,工具的外绝缘应完好无损,维修和保管应由专人负责。8、施工现场的临时照明一般采用220V电源照明,结构施工时,应在顶板施工中预埋线管,临时照明和动力电源应穿管布线,必

14、须按规定装设灯具,并在电源一侧加装漏电保护器。9、电焊机应单独设开关。电焊机外壳应做接零或接地保护。施工现场内使用的所有电焊机必须加装电焊机触电保护器。电焊机一次线长度应小于5米,二次线长度应小于30米。接线应压接牢固,并安装可靠防护罩。焊把线应双线到位,不得借用金属管道、金属脚手架、轨道及结构钢筋作回路地线。焊把线无破损,绝缘良好。电焊机设置地点应防潮、防雨、防砸。10、机电安装工程在安装调试过程中,特别在吊顶上方施工时,要严格遵守操作规程,严禁一个人单独作业,施工前要填报施工申请单。(四)、”四口五临边”防护控制房屋建筑施工过程中,施工人员大部分时间处在未完成建筑物各层各部位或构件的边口上

15、。时间久了,如习以为常,不加注意,往往发生各种事故。边缘地带,有的是一条边线,有的是环绕一个洞口,这种状态称为临边与洞口。其实,身临洞口也是一种身临边沿状态,故属同一范畴。1、首先要领会到临边与洞口状态在施工过程中是极容易发生坠落事故的场合。不要以为小心一点,就不至于跌落下去。事故记录表明,有的时候,手里拿着较大或较多的物件时、光线较阴暗时、边走边说话时、注意力集中于操作时、天气不好时、干重活时、受到意外撞击时、人多而拥挤时,等等,都会发生临边坠落或落物伤人现象,造成各种不幸事故。尽管亡羊补牢、发通告,采取措施,但往往事过境迁,伤亡一再出现。在客观上,转弯抹角的刚完成的楼梯段、一两尺大小的单独

16、小洞口,不太长的电梯井边上,都是疏于防范而造成坠落的危险地带。因此,首先要从事件发生的频繁,死亡人数的巨大统计这一客观现象来理解和认识临边与洞口作业安全防护的重要性。2、要明确哪些场合属于规定的临边和洞口,必须防护不得缺少。在这此施工场所进行高处作业时,当工作面边沿没有围护设施,或虽有围护设施而其高度不大于800时,这种作业就属于临边作业。至于洞口,则在水平方向的楼面、屋面、平台等面上,边长小于25的,称为孔,但也必须盖没;等于或大于25称为洞。在垂直于楼面、地面铅直面上,则高度小于75的都称为孔,高度等于或大于75、宽度大于45的均称为洞。还有,凡深度在2m以上的人孔、沟槽与管道洞边沿上高处

17、作业都属于洞口作业范围。3、必须严格遵守如何加以防护的各项规定。(1)防护拦杆。这类防护设施,型式和构造简单,所用材料为施工现场所常见,不需专门采购。可节省费用,更重要的是效果较好。栏杆上杆的高度,是从人身受到冲击后,冲向横杆时要防止重心高出横杆,导致从杆上翻出去考虑的;栏杆的受力强度应能防止受到大个子人员突然冲击时,不受损坏;栏杆柱的固定,须使它在受到可能出现的最大冲击时,不致被冲倒或拉出。(2)安全网。安全网用的地方较多,关于安全网,司空见惯,但必须注意到商品的正规性,要有生产许可证、产品质量检验合格证、标牌等。根据国家标准,须特别注意下列几个关联到高处作业意外事项的必须遵守的要点:安全立

18、网不能代替安全平网,它们的受力性能不同。网的标牌与选用的网相符合,使用前须检验确认。安装所须按规定要求一一进行检查,特别是边绳位置及系结点的距离、多张网的接连方式等都须符合规定。平网的负载高度、伸出宽度、下方最小距离,都须符合标准。立网必须铅直向,网平面与支撑作业人员边缘处的最大间隙不得超过10。(五)、现场消防安全控制1、严格遵守有关消防、保卫方面的法令、法规,配备专、兼职消防保卫人员,制定有关消防保卫管理制度,完善消防设施,消除事故隐患。2、现场设有消防管道、消防栓,楼层内设有消防栓,并有专人负责,定期检查,保证完好备用。3、坚持现场用火审批制度,电气焊工作要有灭火器材,操作岗位上禁止吸烟

19、,对易燃、易爆物品的使用要按规定执行,指定专人设库存放分类管理。4、新工人进场要和安全教育一起进行防火教育,重点工作设消防保卫人员,施工现场值勤人员昼夜值班,搞好”四防”工作。5、把消防安全、保卫工作在此项目上提高到政治影响的高度上去考虑,现场杜绝任何可能出现的安全隐患,这是我们进入现场施工压倒一切的重要工作。(六)、现场周边环境安全控制1、施工现场周边设置明显标示,提示周围居民此处施工,请多谅解;2、施工现场周围设置封闭围档;3、严格限制现场工人出入工地;4、施工现场垃圾清运规定每日统一清运,保证出入车辆整洁,运输途中不发生遗撒。5、严格控制施工噪音,将噪音较大的工作只在每日的规定时间进行,

20、并与现场做相应的隔音处理,工作的规定时间为每日上午8:3011:00、下午2:004:30。(七)、缩短工期的安全措施由于本工程工期紧任务重,为加快工程进度,按时完成工程内容,将采取相应赶工措施,为保证实现本章第一节所制定各项安全管理目标,施工中将采取一系列安全生产加强措施:1、成立现场安全生产管理小组,公司安全总监任组长,项目经理任副组长(负责现场管理)。2、现场安全员必须有一人必须24小时常驻现场。3、安全管理人员每日必须按时在现场进行安全巡视,发现问题及时解决。4、根据工程特点制定专项安全生产事故应急预案。5、现场发生生产事故将立即启动安全生产应急预案。6、有安全生产管理小组根据施工内容

21、按工序制定详细安全生产手册,现场工人及管理人员做到人手一册。7、加强现场工人的安全生产教育,定期进行安全生产教育考核,考核不合格人员停止其作业,直到考核成绩合格方可从新上岗。8、每天上班前要求工人必须检查自己所使用的各种电动机具,检查无故障后方可使用。9、现场安全员定期组织相关人员对现场各种机械设备进行检查、检修,对于问题严重的设备将撤出现场。二、安全事故应急预案根据,为了保护施工人员的身体健康和生命安全,尽可能减少或降低生产安全事故和各类突发事件给工程造成的损失和影响,特制订本工程生产安全应急预案。成立以项目经理为主的安全生产应急指挥小组。组成成员:执行经理、技术负责人、商务经理、责任工程师

22、、安全总监、物资总监等。附:项目部应急领导小组及其人员组成组 长:胡济麟 副组长:仲兵 技术支持组 组长:仲跻青 抢险抢修组 组长:袁腾腾 医疗救护组 组长:陈祚平 后勤保障组 组长:季军 保卫组 组长:年作文组 员: 各工种班组长(一)、应急救援指挥小组工作职责1、接到应急报告后立即赶赴事故现场,组织、协调事故救援,抢救伤员,保护事故现场。2、在规定时限内向有关部门进行事故报告。3、迅速对事故现场进行勘察,对有可能进一步扩大的事故现场进行封闭,在记明数据和绘制现场示意图的前提下清除危险。4、接待并配合相关部门进行事故的初步调查,组织接待并籍慰事故人员家属和社会关注方。5、组织、调动各方面的资

23、源进行事故人员的救治和事故现场的整顿和整改。6、配合事故调查组开展事故调查、分析和处理工作。(二)、应急救援预案应明确1、项目应急救援经费保障、抢险救护人员、应急救援器材和设备的装备情况。2、项目应急救援人员疏散措施,包括:生产作业场所和员工宿舍救援车辆通行、人员行走通道和疏散路线,要求相应的安全标识和日常保持通畅的措施。3、项目应急救援现场医疗急救援现场医疗急救措施,包括:针对不同上伤害采取的现场急救措施;据可能的伤情认定2-3个最快捷的相应医院,明确标识应的路线。4、项目应急救援紧急处理措施;现场如有易燃易爆物品,要明确转移场所及转移路途中的安全保证措施。为及时有效地处理重大突发事件对工程

24、正常施工秩序的影响,我公司从工程伊始,就建立以项目经理部领导班子为首、公司总部领导班子为辅、总部各部门支持配合的施工应急救援工作领导小组。在事故发生第一时间内启动应急机制。保证做到:统一指挥、职责明确、信息畅通、反应迅速、处理果断,把事故损失降低到最低。三、应急救援工作组织机构(一)、领导小组本工程应急救援工作领导组织分二级,第一级直接对接现场,由项目经理部领导成员组成,这也是事件发生第一反应小组,也是事件的控制中心。第二级间接对接现场,由公司总部高层领导成员组成,它支持、服务于第一级应急小组工作,为第一级应急小组提供财政支持,社会关系求助,对第一应急小组工作提供建议和决策参考。(二)、应急救

25、援队伍根据事件发生对象,组成事件相应救援队伍。一级救援队伍来源于项目经理部各主要部门,有项目的安全部、工程部、机电部、技术部、行政部、医务室等;二级救援队伍来源于公司总部各主要部门,有总部的质量安全部、保卫部、项目管理部、机电部、资金部、财务部、公司医院等;两级之间相互配合、相互支持,由一级救援队伍处理事件的发生初始阶段;由二级救援队伍解决事件的调节、安抚、后期调查、上报政府部门、补偿等工作。(三)、小组的责任期限 5月20日 9月20日,共计120天。(四)、小组激活时间事故发生后1小时内,启动应急机制,同时上报。全天24小时进入应急状态。事后处理报告提交公司总部、业主、政府部门,48小时后

26、,应急状态解除。四、安全、环境、质量事故及风险的辨识及监测章节中已经对高空坠落、物体打击、触电、机械伤害、坍塌等常见事故进行了辨识和防护措施,因此,本工程重大事件及风险辨识的范围主要包括下表几项内容。事件、风险分类事件及风险辨识重点监测火灾、爆炸临建或建筑物材料起火爆炸易燃易爆液体:汽油、柴油、油漆、稀料、氧气、乙炔气、天然气可(易)燃物:木材、建筑垃圾、保温材料化学品:硫酸、硝酸、盐酸、磷酸、氢氧化钠、氢氧化钾作业点和场所:现场电气焊作业、木工棚、装饰作业点、防水作业面、仓库、油库、施工现场配电室、食堂传染性疾病疟疾、禽流感、霍乱、登革热、鼠疫等流行性强、致命性疾病施工人员身体状况食堂餐饮卫

27、生状况办公室和工人临时休息区卫生状况资金短缺工程资金短缺、投资不到位业主付款情况物资短缺或设备供货不及时国家调控物资紧俏短缺或大宗材料设备供货延时钢筋、水泥、型钢、机电设备等重大交通、事故重大班车事故、货物运输、车辆事故汽车保养驾驶员安全培训恶劣天气持续5天以上,影响正常施工进度的恶劣天气,认定标准以国家气象中心发出预警警报为准。每年5月底9月底的雨天每年3月初4月中旬的沙尘天气每年11月中旬至次年2月中旬的雪天交通阻塞施工现场周围两公里范围内的社会道路因市政断路引发的进场困难。现场周围市政改造工程信息及相关交通信息重大节日放假假期应急准备春节、五一黄金周工程管理风险工期进度、施工工艺、变更、

28、项目经理任用等关键线路、现场管理、技术措施合同风险合同履行到位程度合同条款、合同履约管理分包风险分包选择、承包商拖欠工人工资引发的怠工、静坐等劳资纠纷各分包商拖欠工人工资款五、紧急情况处理措施及风险控制(一)、火灾、爆炸事故应急流程及措施根据GB18218- 的标准,本工程火灾、爆炸重大危险源一般有2个,一个是施工作业区,一个是临建仓库区。其中化学危险品的搬运、储存数量超过临界量是危险源普查的重点。因此,工程开工后要对重大危险源应登记、建档、定期检测、监控,并培训施工人员掌握工地储存的化学危险品的特性、防范方法。火灾、爆炸事故应急工作流程同时拨打外部报警电话事故发生后1小时内完成上报事故信息反

29、馈 事故目击人第一时间报告离事故突发地最近的项目领导(含专业工长及级别以上的项目任何领导)通知现场任何一位办公室职员,发布预警信息。(此信息一次发送给公司高管层及项目应急小组所有人手机上)迅速前往出事地点开展救治工作,并电话直接联系项目经理手机启动应急机制项目应急小组组长:项目经理副组长:安全总监组员:书记、土建副经理、项目总工、安装副经理消防:119匪警:110交通:122急救中心:120总部高层和工程指挥部组长:公司总经理副组长:公司书记组员:项目经理部、质量安全保证部、项目管理部事件处理决策应急预案实施、过程修改、事后经验总结、报公司总部和政府部门政府部门2、火灾、爆炸事故应急流程应遵循

30、的原则(1)紧急事故发生后,发现人应立即报警。一旦启动本预案,相关责任人要以处理重大紧急情况为压倒一切的首要任务,绝不能以任何理由推诿拖延。各部门之间、各单位之间必须服从指挥、协调配合,共同做好工作。因工作不到位或玩忽职守造成严重后果的,要追究有关人员的责任。(2)项目在接到报警后,应立即组织自救队伍,按事先制定的应急方案立即进行自救;若事态情况严重,难以控制和处理,应立即在自救的同时向专业救援队伍求救,并密切配合救援队伍。(3)疏通事发现场道路,保证救援工作顺利进行;疏散人群至安全地带。(4)在急救过程中,遇有威胁人身安全情况时,应首先确保人身安全,迅速组织脱离危险区域或场所后,再采取急救措

31、施。(5)截断电源、可燃气体(液体)的输送,防止事态扩大。(6)安全总监为紧急事务联络员,负责紧急事物的联络工作。(7)紧急事故处理结束后,安全总监应填写记录,并召集相关人员研究防止事故再次发生的对策。3、火灾、爆炸事故的应急措施(1)对施工人员进行防火安全教育目的是帮助施工人员学习防火、灭火、避难、危险品转移等各种安全疏散知识和应对方法,提高施工人员对火灾、爆炸发生时的心理承受能力和应变力。一旦发生突发事件,施工人员不但能够沉稳地自救,还能够冷静地配合外界消防员做好灭火工作,把火灾事故损失降低到最低水平。(2)早期警告。事件发生时,在安全地带的施工人员可经过手机、对讲机向楼上施工人员传递火灾

32、发生信息和位置。(3)紧急情况下电梯、楼梯的使用高层建筑在发生火灾时,不能使用室内电梯和外用电梯逃生。 因为室内电梯井会产生烟囱效应,外用电梯会发生电源短路情况。最好经过室内楼梯或室外脚手架马道逃生(本工程建筑高度不高,最好采取这种方法逃生)。如果下行楼梯受阻,施工人员能够在某楼层或楼顶部耐心等待救援,打开窗户或划破安全网保持通风,同时用湿布捂住口鼻,挥舞彩色安全帽表明你所处的位置。切忌逃生时在马道上拥挤。4、火灾、爆炸发生时人员疏散应避免的行为因素(1)人员聚集灾难发生时,由于人的生理反应和心理反应决定受灾人员的行为具明显向光性,盲从性。向光性是指在黑暗中,特别是辩不清方向,走投无路时,只要

33、有一光亮,人们就会迫不及待的向光亮处走去。盲从性是指事件突变,生命受到威胁时,人们由于过分紧张、恐慌,而失去正确的理解和判断能力,只要有人一声招唤,就会导致不少人跟随、拥挤逃生,这会影响疏散甚至造成人员伤亡。(2)恐慌行为是一种过分和不明智的逃离型行为,它极易导致各种伤害性情感行动。如:绝望、歇斯底里等。这种行为若导致竞争性拥挤,再进入火场,穿越烟气空间及跳楼等行动,时常带来灾难性后果。(3)再进火场行为受灾人已经撤离或将要撤离火场时, 由于某些特殊原因驱使她们再度进入火场,这也属于一种危险行为,在实际火灾案例中,由于再进火场而导致灾难性后果的占有相当大的比例。具体分工如下:王坤负责现场,任务

34、是掌握了解事故情况,组织现场抢救。仲兵负责组织人员疏导被困人员、维持现场秩序。年作文负责立即同消防、医院、公安部门的联系,说明详细事故地点、事故情况,并派人到路口接应。袁腾腾、陈祚平负责现场物资、车辆的调度。桑涛负责现场电气线路及照明的控制。工地现场值班电话:有关负责人联系电话:项目负责人:胡济麟 手机:安 全 员:仲兵 手机:技术负责人:仲跻青 手机:(二)、传染性疾病事故应急措施由于项目施工人员聚集众多,因此施工现场的传染性疾病主要预防疟疾、禽流感、霍乱、登革热、鼠疫等流行性强、致命性强疾病发生,其中以禽流感为最可能复发疾病。1、管理传染源:患者隔离治疗,转运时应戴口罩。2、消除传染源:早

35、发现、早报告、早隔离、早治疗 3、切断传播途径:(1)接触患者或患者分泌物后应洗手;(2)处理患者血液或分泌物时应戴手套;(3)被患者血液或分泌物污染的医疗器械应消毒;(4)发生疫情时,应尽量减少与禽类接触,接触禽类时应戴上手套和口罩,穿上防护衣。(5)戴口罩:禽流感病人、接触者必须戴口罩;(6)换气:办公室加强通风换气;保持室内空气流通,应每天开窗换气两次,每次至少10分钟,或使用抽气扇保持空气流通。(7)远离易感场所:少去或不去人群密集的场所,去时戴口罩;(8)消毒:被病毒污染的物体表面消毒(按消毒规定进行);(9)保持办公室、工人休息室地面、墙面清洁;确保排水道去水顺畅;(10)吃禽肉要

36、煮熟、煮透,避免食用未经煮熟的鸡、鸭;(11)勤洗手,避免用手直接接触自己的眼睛、鼻、口;具体分工如下:仲跻青、袁腾腾负责现场掌握了解事故情况,组织现场抢救。仲兵负责及时加强抢救现场的通风、散热。、年作文、陈祚平负责立即同医院联系,说明详细事故地点、事故情况,并派人到路口接应。桑涛负责现场物资、车辆的调度。(三)、资金、物资短缺事件应急流程及措施项目资金短缺、物资设备不能按时供货,是影响工程施工进度的重要因素之一。避免这类事件发生的最好办法是早发现、早解决、早遏制。即随时资金和物资流通信息,提前发现事件发生的苗头,提前给公司总部、工程建设指挥部、设计院发出预警预报,做好多套解决方案,一旦事件发

37、生,有充分的时间和多种选择解决问题。1、 资金、物资短缺事件应急工作流程业主、设计院、监理成本员材料员事件发生后1小时内完成第一时间报告商务经理项目经理启动应急机制,事件信息反馈总部高层和工程指挥部组长:公司总经理副组长:财务总监、物资经理组员:资金部、财务部、物资部、项目管理部、机电部事件处理决策应急预案实施、过程修改、事后经验总结、报公司总部和工程指挥部、业主、监理、设计院现场经理事件信息书面反馈事件处理结果书面反馈2、资金、物资短缺事件应急工作流程应遵循的原则(1)预案一旦启动,相关责任人要以处理重大紧急情况为压倒一切的首要任务,绝不能以任何理由推诿拖延。各部门之间、各单位之间必须服从指

38、挥、协调配合,共同做好工作。因工作不到位或玩忽职守造成严重后果的,要追究有关人员的责任。(2)成本员、材料员随时跟踪资金和物资到位的情况,收集事件可能发生的信息,提前向公司总部、业主、设计院、监理发出事件书面预警,做好资金、物资的调配工作,调整工程进度,将影响工程的因素降低到最低。(3)一切以保证工程进度和工程质量为重,不得因短缺时间发生松怠对进度和质量的控制。3、资金、物资短缺的应急措施(1)资金短缺的应急措施我公司与多家金融机构建立了长期稳固的合作关系,具备在短时间内迅速融资的保障能力。(2)物资短缺的应急措施近十几年,我公司经过大型工程、外资工程的施工,建立了完善的物资采购工作流程,有全

39、面详细的物资信息库提供材料信息。并与其中一大批优秀的生产商、供货商保持着长期合作的关系。一旦发生物资供货短缺,我公司会以雄厚的资金保障和良好的社会关系,解决物资短货问题。(四)、节假日应急流程及措施1、节假日应急工作流程事故发生后1小时内完成迅速报告事故发生第一时间报告假日领导值班小组迅速拨打外部报警电话,并电话直接联系项目经理手机启动应急机制,处理决策事件消防:119匪警:110交通:122急救中心:120公司总部和工程指挥部领导假日值班小组应急预案实施、过程修改、事后经验总结、报公司总部和政府部门项目经理视事故性质上报市政府2、节假日事故应急流程应遵循的原则及措施(1)紧急事故发生后,节假

40、日值班人应立即报警。一旦启动本预案,相关责任人要以处理重大紧急情况为压倒一切的首要任务,绝不能以任何理由推诿拖延。各部门、各单位主要负责人应立即中止休假返回工作岗位,共同做好事故处理工作。因工作不到位或玩忽职守造成严重后果的,要追究有关人员的责任。(2)紧急事故处理结束后,节假日值班负责人应填写记录,假日结束后,召集相关人员研究防止事故再次发生的对策。(五)、重大交通事故应急流程及措施1、重大交通事故应急工作流程事故发生后1小时内完成事故发生后迅速拨打急救电话,并通知交警,派人保护现场,同时将伤者送往附近医院启动应急机制事件安抚、善后,报公司总部和所在区属交通队报告项目经理及书记交通:122急

41、救中心:120报告公司总部、工程指挥部和安委会2、重大交通事故应急措施(1)事件发生后,迅速拨打急救电话,并通知交警。(2)项目在接到报警后,应立即组织自救队伍,迅速将伤者送往附近医院。并派人保护现场。(3)协助交警疏通事发现场道路,保证救援工作顺利进行,疏散人群至安全地带。(4)做好事后人员的安抚、善后工作。(六)、恶劣天气应急流程及措施春季沙尘暴,夏季暴雨,冬季大雪是本工程严密注视的恶劣天气,工程开工后,随时收集未来7天内天气状况的信息,一旦得到国家气象中心预紧预报,工程应急机制小组即启动。1、 恶劣天气应急工作流程2、事故发生后1小时内完成报告启动应急机制国家气象中心未来7天内天气预警预

42、报调整施工进度,做好成品保护和材料设备保护以及人员保护工作报告项目经理及书记公司总部和工程指挥部2、恶劣天气应急措施(1)调整施工进度和强度。(2)做好成品保护和材料设备保护。(3)做好人员安全保护,必要时调整工人劳动强度和工作时间。(4)启动专项资金投入各项保护费用。(七)、交通阻塞应急流程及措施本工程交通阻塞应急定位在因市政道路改造中断交通达24小时以上,原有道路不能直接进入施工现场情况发生。1、交通阻塞应急工作流程事故发生后1小时内完成通知其它运输车辆绕道或改道通行报告阻塞发生24小时后问题没有改进迹象启动应急机制联系交通大队,申请改走其它社会道路运输物资,或申请调整车辆进场时间,必要时

43、调整车辆运输吨位,将大吨位运输车分解成小吨位车辆,分批多次运输物资。报告项目经理及书记2、交通阻塞应急措施(1)提前收集市政道路改造信息,评估道路改造对工程进出场货物和人员运输的影响,视程度大小提前照会市政公司、交通大队,提出应急交通申请。(2)在道路中断前夕,在现场多备一些消耗量大的常见材料。(3)通知外地进京运输物资的车辆,改大吨位运输为小吨位运输。调整车辆进场时间。(4)启动专项资金投入弥补车辆运输费用和交通费用的增加。(八)、工程管理风险1、工期风险控制措施:(1)做好前期准备工作在投标阶段就着手开工的前期准备工作,包括项目管理机构及人员、劳务分包的选择、机械设备的投入、施工安排、市场

44、的调研、施工组织和技术方案的研究和优选等,中标后立即着手进行现场平面布置、临建安排和临水临电布设,劳动力和机械设备的进场、各种施工证件的办理、施工进度的安排。(2)抓住关键线路,合理安排各工序,建立完善的计划保证体系以施工总进度网络图为宏观调控计划,施工总进度计划为总体实施计划,以月、周、日计划为具体执行计划,并由此派生出设计图纸计划、专业分包招标计划和进场计划、技术保障计划、商务保障计划、物资供应计划、质量检验与控制计划、安全防护计划及后勤保障一系列计划,使进度计划管理层次分明、深入全面、贯彻始终。2、质量与安全风险、环保风险控制措施(1)严格执行国家法律法规及强制性标准,明确工程质量目标,建立完善的项目质量保证体系,选择、管理、利用好专业及劳务分包,提高专业施工的质量,公司总部对工程项目要进行严格的质量控制。详见

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
