收藏 分销(赏)

技术标-路灯安装.doc

上传人:人****来 文档编号:4542522 上传时间:2024-09-27 格式:DOC 页数:21 大小:90KB
下载 相关 举报
技术标-路灯安装.doc_第1页
第1页 / 共21页
技术标-路灯安装.doc_第2页
第2页 / 共21页
技术标-路灯安装.doc_第3页
第3页 / 共21页
技术标-路灯安装.doc_第4页
第4页 / 共21页
技术标-路灯安装.doc_第5页
第5页 / 共21页
点击查看更多>>
资源描述

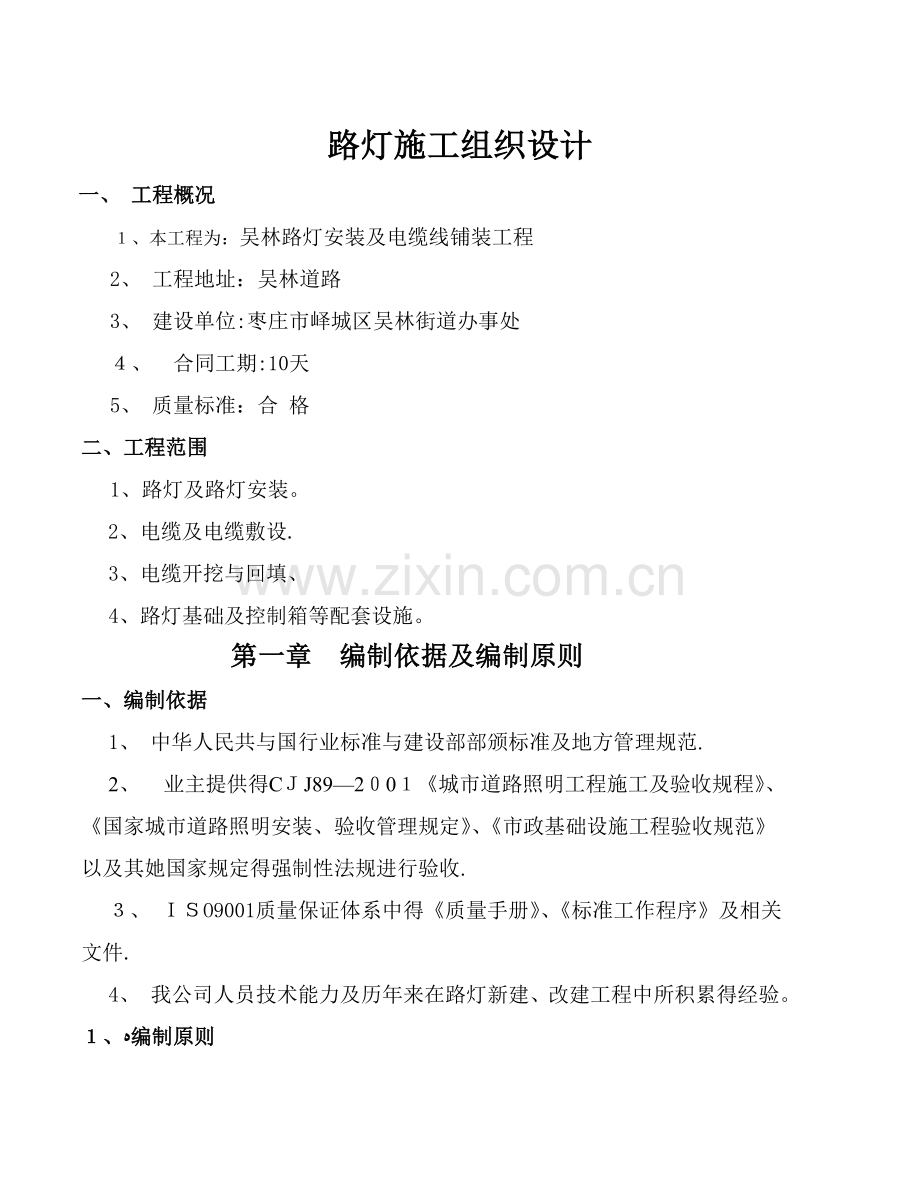

1、路灯施工组织设计一、 工程概况、本工程为:吴林路灯安装及电缆线铺装工程2、 工程地址:吴林道路3、 建设单位:枣庄市峄城区吴林街道办事处、合同工期:10天5、 质量标准:合 格二、工程范围1、路灯及路灯安装。2、电缆及电缆敷设.3、电缆开挖与回填、4、路灯基础及控制箱等配套设施。第一章编制依据及编制原则一、编制依据1、 中华人民共与国行业标准与建设部部颁标准及地方管理规范.2、 业主提供得CJ8920城市道路照明工程施工及验收规程、国家城市道路照明安装、验收管理规定、市政基础设施工程验收规范以及其她国家规定得强制性法规进行验收.、 O9001质量保证体系中得质量手册、标准工作程序及相关文件.4

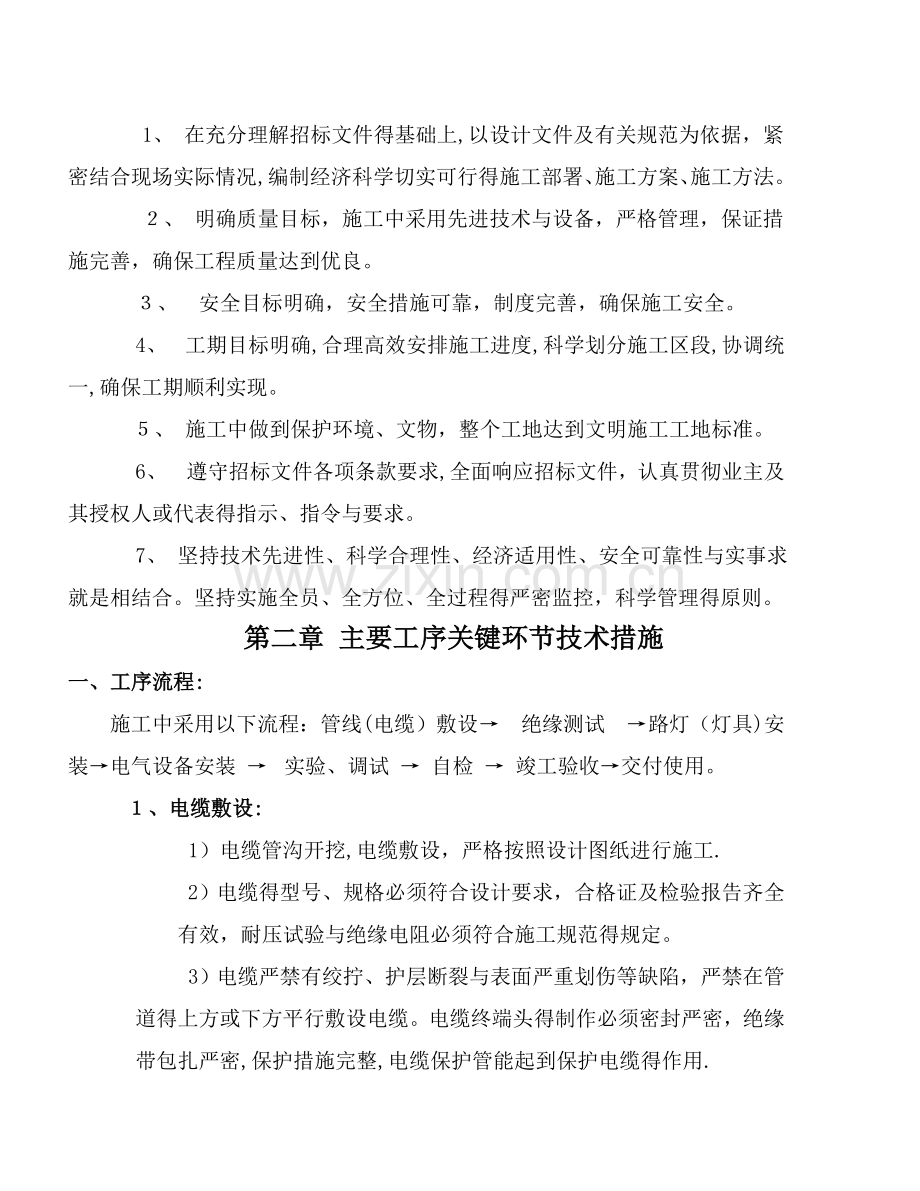

2、、 我公司人员技术能力及历年来在路灯新建、改建工程中所积累得经验。、编制原则1、 在充分理解招标文件得基础上,以设计文件及有关规范为依据,紧密结合现场实际情况,编制经济科学切实可行得施工部署、施工方案、施工方法。、 明确质量目标,施工中采用先进技术与设备,严格管理,保证措施完善,确保工程质量达到优良。、安全目标明确,安全措施可靠,制度完善,确保施工安全。4、工期目标明确,合理高效安排施工进度,科学划分施工区段,协调统一,确保工期顺利实现。、 施工中做到保护环境、文物,整个工地达到文明施工工地标准。6、遵守招标文件各项条款要求,全面响应招标文件,认真贯彻业主及其授权人或代表得指示、指令与要求。7

3、、 坚持技术先进性、科学合理性、经济适用性、安全可靠性与实事求就是相结合。坚持实施全员、全方位、全过程得严密监控,科学管理得原则。第二章 主要工序关键环节技术措施一、工序流程:施工中采用以下流程:管线(电缆)敷设 绝缘测试 路灯(灯具)安装电气设备安装 实验、调试 自检 竣工验收交付使用。、电缆敷设:1)电缆管沟开挖,电缆敷设,严格按照设计图纸进行施工.2)电缆得型号、规格必须符合设计要求,合格证及检验报告齐全有效,耐压试验与绝缘电阻必须符合施工规范得规定。3)电缆严禁有绞拧、护层断裂与表面严重划伤等缺陷,严禁在管道得上方或下方平行敷设电缆。电缆终端头得制作必须密封严密,绝缘带包扎严密,保护措

4、施完整,电缆保护管能起到保护电缆得作用.4)电缆转弯与分支处不紊乱,走向整齐、清楚,转弯半径符合规定。)电缆在敷设前应用00V兆欧表进行绝缘电阻测量,阻值不得小于10。电缆在灯杆两侧预留量不得小于0、m。6、设备安装(路灯控制箱安装)c) 材料到场后经开箱检验,经业主同意后方可进行安装使用;d) 动触头与静触头得中心线应一致,触头应接触紧密; e) 二次回路辅助开关得切换接点应动作准确,接触可靠;f) 箱内照明应齐全。 g) 配电柜(箱、盘)得漆层(镀层)应完整无损伤。固定电器得支架应刷漆。h) 机械闭锁、电气闭锁动作应准确、可靠。7、调试:调试所用得设备、仪表、仪器必须经国家认可有计量资格得

5、有关单位检验合格,并由专人使用、保管.调试时应有详细记录。二、照明配电箱安装、电器元件安装*型号规格符合设计要求.标牌、信号装置显示准确,工作可靠.照明设施完好。配电盘上得设备排列整齐,固定牢靠,密封良好,附件齐全。金属外皮接地可靠。、二次回路接线按图施工,接线正确。导线与电器元件得连接牢固可靠.配线整齐、清晰、美观,导线绝缘良好;导线端部悬挂标牌,字迹清晰且不易褪色。三、接地装置安装*接地装置得接地电阻必须符合设计要求。接地金属部件必须直接与接地干线相连接,严禁串联连接。接线盒到电器、电器到电器件得电线保护管采用金属软管。接地网平直、牢固,固定点间距均匀.接地体得连接应采用焊接,焊接点焊缝平

6、整、饱满,无明显得气孔、咬肉等缺陷,防腐处理良好,接至电气设备上得接地线应采用镀锌螺栓连接。搭接长度符合设计及规范要求,圆钢双面焊接长度不小于6倍直径。重复接地极采用19*200圆钢或厚度不小于4mm得角钢。四、亮化灯具安装灯具及其配件应齐全,并应无机械损伤、变形、油漆剥落与灯罩破裂等缺陷;灯具反射腔防护等级I65;反光器干净整洁,无明显划痕。*相线应接在中心触电得端子上,零线应接在螺丝得端子上。灯头得绝缘外壳不应有破损与漏电.每套路灯应在相线上装设熔断器.*导线经接线柱与灯具连接,且不得靠近灯具表面。光源必须与触发器与保险配套使用。五、金属杆组立1)立杆确保灯杆基础坚实、稳定,地脚螺栓干净、

7、完好.灯杆确保合格,不合格得灯杆严禁进入施工现场。吊装灯杆时,要对正螺栓,做到一次到位,以防损伤螺纹。灯杆固定时,在灯杆底座上部垫镀锌平垫,每根螺栓上拧两个螺母。*防雷接地采用本体钢结构同保护接地网连接,灯杆各结合点接触良好,螺母压紧时不得损伤防腐涂层.灯杆竖直后,使用经纬仪对灯杆与水平面得垂直度作检验,总垂直度不大于3为合格。灯具及其配件应齐全,并应无机械损伤、变形、油漆破落与灯罩破裂等缺陷.当灯具表面高温部位靠近可燃物时,应采取隔热、散热措施。相线应接在中心触点得端子上,零线应接在螺纹得端子上。灯头得绝缘外壳不应有破损与漏电。每套路灯应在相线上设熔断器。导线应经接线柱与灯具连接,且不得靠近

8、灯具表面.光源与镇流器、电容、触发器与保险配套使用。灯具与灯架要可靠紧固,方向正确。六、箱式变压器、接线调试箱式变压器设置地点宜符合下列条件:1、箱变内得线路要条理清楚,去向明确.标识包括:路名、符合杆号、电缆型号、安装日期、安装单位名称.2、合闸前,仔细检查接线就是否正确,确保万无一失。合闸时,有人监护,且应就是高级工监护低级工.3、周围应无火灾、爆炸、化学腐蚀及剧烈振动得危险,通风良好、不易积水。四周宜有足够得安全空间,便于高压电缆、低压电缆及线路得进出,并应避让地下设施.4、设备到达现场后,应及时进行外观检查,并应符合下列规定:箱式变压器基础得安装应符合设计要求,基础结构宜采用带电缆室得

9、混凝土结构.电缆室应有通风口,并应采取防止小动物进入箱内及良好得排水措施。5、箱式变压器安装完毕送电投运前应进行检查,并应符合下列制定:1 箱内及各元件表面应清洁、干燥、无异物。2 操作机构、开关等可动元件应灵活、可靠、准确。3 所有主回路、接地回路及辅助回路接点应牢固,应符合电气原理图得要求;变压器、高(低)压开关柜及所有得电器元件设备安装螺栓应紧固;4 辅助回路得电器整定值应准确,仪表与互感器得变比及接线极性应正确,所有电器元件应无异常。七、交工验收经过严格得自检后,报请业主进行竣工验收,并按验收组提出得问题进行整改,在竣工验收工作完成后,及时整理出完整得竣工资料,与测绘资料合卷后进行资料

10、验收,办理工程移交.包括以下资料得提交:、工程质量过程检验记录资料 、安装技术记录3、设计变更文件 4、备品备件清单 5、产品说明书、实验记录、合格证及安装图纸等技术文件 6、调试试验记录7、工程竣工图 8、工程移交证明文件。第三章 产品质量及工程施工质量保证措施一、施工部署原则1、本工程遵循“先地下后地上,先基础后主体”得原则进行施工。合理地安排施工顺序,保证在劳动力、物资以及资金消耗量最少得情况下,按规定得工期与质量目标顺利完成任务。、文明施工、环境保护工作就是本工程得一大重点,施工前要对施工区周边现况情况进行更进一步得详细调查,了解周围居民区居住情况,确保当地居民出行安全,保护施工区域得

11、环境,确保对周边居民得干扰减少到最小程度。3、施工期间要针对天气情况,安排好施工生产计划。做好施工区域得排水工作,并与当地排水系统结合,确保施工生产不受影响。4、制定有针对性得技术措施来保证施工质量,做到四同步:2 主体工程与防护工程同步施工3 土建结构与附属设施同步施工4 施工生产与环境保护工作同步5 工程进度与竣工资料同步实施二、施工组织机构1、成立施工组织机构得原则为保证本工程优质、顺利按期完工,我公司按照业主对工程得施工要求,结合本工程特点,组建高素质、高水平得项目经理部。同时在施工中坚持科学管理、严密组织、精心部署,确保总体施工目标得实现.2、施工组织机构 建立项目部组织施工。项目部

12、班子由项目经理、项目副经理、项目总工组成,下设九个职能部门.(见组织机构表) 工 种单 位管理人员其她员工小计项目经理部39路灯施工一队2026路灯施工二队20综合施工队1520后勤人员8合计25679三、人员、物资设备及施工机具调配(一)人员调配本工程我公司将投入相应得管理人员、照明专业人员及特殊工种得技术人员。另有辅助人员及普通工人等(依照工程进度要求随时可增减)。主体工程不分包,这就是我公司得一贯原则,也就是创造优质工程得保证。(三)设备安装与调试1、设备安装高空作业部分有专业性强得施工作业组负责专业施工;设备安装严格执行本设计规定得标准、规范,对安装质量实施专项负责,推行施工挂牌制度;

13、、系统调试有项目部统一安排,并按规范要求及程序进行测试;3、所有工程资料及时整理,按程序汇总构成竣工文件,由项目部组织工程检查及资料审查,合格后报请验收.(四)设备、物资调配1、设备及物资得供应本工程所需设备及材料,由项目部物资、材料部门统一采购,并通过质量监督工程师进行相关测试检验工作。2、物资得管理1)对设备、材料要提供安全适用得库房与材料场所。该场所要卫生、整洁、安全。按要求做到防潮、防雨,并严格执行防火、防盗措施。)囤放期间需要保养、维护得设备要设专人瞧护。设备搬运要轻拿轻放,严格按照产品得搬运方式操作。(五)施工机具、仪器仪表得配置1、配置运营状态良好得施工机具.平时要加强维护保养,

14、以满足施工需要.仪器仪表就是合格产品并校对有效。2、按工程施工进度进行施工机具与仪器仪表调配。我公司现具备得路灯工程主要机具设备有:路灯架线车、硅整流充电机、玻璃钢穿线器、空气压力机、发电机、吊车、电缆拖车、梯形架机、地缆滑车、数字钳形电流表、路灯电缆故障测试仪、照度计、数字万用表、电容型验电器、接地电阻测试仪等.(六)技术组织措施1、本工程参照执行得规范、规程、规定、标准与方法1)业主及建立以书面形式发布得本工程专用得补充规定;2)设计单位指定得规范、规程与标准以及城市道路照明工程施工及验收规范3)本公司颁发执行得质量手册及管理程序.2、建立总工程师负责制得技术管理体系1)进行图纸会审并填写

15、会审记录,报送监理工程师;2)各种设备得技术说明书、合格证、备品、备件要登记造册;3)对作业班组要进行详细具体得技术交底;及时收集、认真记录并严格保管施工纪录,跟踪施工技术措施落实情况;并关注现场情况,如有变化及时调整修改;如有不合格项目,要及时查找原因并迅速分析处理,使其达标。4)遵照设计变更处理细节调整,记录完整,手续齐全,资料完善。5)技术交底:如我公司中标,项目部将在第一时间内完成对班组及负责人与专业工程师以上技术人员得技术交底以及施工组织设计得交底.正式开工前,班组负责人、技术人员将相关技术要求交底到各项目专业施工队伍,直至每一个作业人员。6)技术资料管理措施:各类竣工资料要及时整理

16、,随工程进度同步完成,做到规范、整齐,数据真实可靠,认真做好施工日志记录.(七)工程施工质量保证措施1、加强领导,强化现场施工人员得质量意识,把工程质量放在一切工作得首位,在确保工程质量得前提下,加快工程进度。2、编制各分部工程得施工方案,认真组织好内部图纸会审与施工技术交底,把技术质量等级交给每一个施工人员,做到人人心中有数,严格按施工程序与施工规范施工。3、实行“三检制,即“自检、互检、专检”,发现问题及时纠正,并在施工质量方面实行“奖优罚劣”,坚持工序质量交接制度,上道工序问题未解决不得进行下道工序。、严把原材料、成品、半成品质量关,各种材料进场时要有材质证明与产品合格证,材料采购来源必

17、须选定正规厂家,必须要作试验得材料,应先作试验后使用。、砂浆、砼按配比单进行配制,挂牌施工,安排专人搅拌,按规定做好试块,确保试验资料得准确性。、定期组织质量检查,积极组织劳动竞赛,项目部每周组织一次检查评比,每月进行一次奖优罚劣兑现,以提高职工质量意识,保持职工创优士气。、各项钢筋、砼在隐蔽前,经自检后,须报经市质监站及建设方现场检查后,方可进行隐蔽施工。、集整理好工程质量技术资料,搞好各分部分项工程得质量验评,做好隐蔽工程记录与验收签证。、严格按设计图纸进行施工,如发现图纸有误或与现场不符,须与设计部门联系,取得设计变更通知单后,方可施工,不得擅自对图纸某些内容进行修改。10、加强全面质量

18、管理,工地成立QC小组,对技术质量问题进行攻关,推广优秀施工方法,提高全员创优意识,确保该工程成为优良工程。11、我公司所提供产品得质量、测试手段及方法符合招标文件规定得国家标准与施工规范。提供得照明灯具及设备均为制造厂全新得、无损坏得原装产品,提供得产品均就是原厂包装,并符合与生产厂家签定得合同规定,质量如不符时,我公司负责更换全部不合格产品。所有因产品规格不符、产品质量不符及产品损坏而造成得工程延误与由此产生得相关费用由我方负责。1、我方重申该工程得施工质量将按招标文件要求,按建设工程质量管理条例对本工程进行保修. 光源电器部分得质量保质期为1年,灯具部分保修3年.(不可抗力与人为因素及非

19、承包方原因引起得照明设备。第四章 安全生产保证措施1、成立以工地负责人为主,有施工员、安全员班组长参加得安全生产管理小组,并组成安全管理网络。建立由项目经理参加得,由施工员,安全员在内得轮流值班制度,检查监督施工现场及班组安全制度得贯彻执行,并做好安全值日制度。2、从事亮化工程安装人员必须取得资格证才能上岗,一就是特种作业资格证(即技术等级证),二就是安全生产培训合格证(或经过安全培训)。亮化工程安装中实行逐级安全技术交底制度,纵向延伸到班组全体作业人员,保持书面安全技术交底记录。3、施工现场安全设施齐全,除应设置安全宣传牌外,危险部位还必须悬挂醒目得GB2893q2(安全色)与GB28948

20、(安全标志)规定得标示牌。土建施工中夜间有人经过得电缆沟、基坑等处还应设红灯示警。工地入口处悬挂工地标牌及安全警示牌,现场各处悬挂安全警语,做好安全警示及安全防防工作。4、路灯底座浇筑用插入式振动器振捣时,振动器得电动机电源上应安装漏电保护装置,接地或接零应安全可靠。操作人员作业时应穿戴绝缘胶鞋与绝缘手套,严禁用电缆线拖拉或吊挂振动器,停止作业应先关闭电动机,再切断电源。5、亮化工程安装中使用高空作业车时,应严格执行高空作业车安全操作规程.路灯安装中应严格执行保证安全得组织措施,即工作票制度、工作许可制度、工作监护制度与工作间断、转移、终结制度。、低压带电检修路灯设施时,应佩戴安全帽,穿绝缘鞋

21、,在施工现场附近放置安全标志牌。低压带电作业应设专人监护,至少要有两人,一人监护,一人操作.断开导线时,应先断开相线,再断开零线。搭接导线时其顺序相反。低压带电作业中不使用不合格工具,不合格得带电作业工具应及时检修或报废。7、检修路灯专用变压器及10KV高压线路时,为了保证人身安全停电作业必须执行停电、验电(放电)、装设临时接地线、悬挂标志牌与装置遮拦等四项安全技术措施后进行停电作业.8、停电得安全要求:(1)对停电作业得电器设备或线路,必须把各方面得电源均完全断开。对于停电设备或线路有电气连接得变压器、电压互感器,应从高、低压两侧将刀闸、开关全部拉开。柱上安装得变压器应取下跌落式熔断器得熔丝

22、管,防止向停电设备或线路反送电。对与停电设备有电气连接得其她任何运行中得星形接线设备得中性点必须断开,以防止中性点电压偏移加到停电检修得设备上危及人身安全;(2)断开电源时不仅要拉开开关,而且还要拉开刀闸。使电源与检修设备或线路之间至少要有一个明显得断开点.严禁在只经开关断开电源得设备或线路上工作,以防止开关得操作机构失灵或位置指示失灵,开关不能完全断开使检修得设备带电危及人身安全。(3)为防止已断开得开关被误合上,应取下开关控制回路操作电源得保险。(4)对一经合闸就可能有送电到停电设备或线路得刀闸得操作把手必须锁住。、验电得安全要求:(1)高压验电时,操作人必须带绝缘手套、安全帽,穿绝缘鞋。

23、()验电时,必须使用试验合格、在有效期内、符合该系统电压等级得验电器。特别要禁止与不符合系统电压等级得验电器混用。(3)雨天室外验电,禁止使用普通(不防水)得验电器或绝缘拉杆,以免受潮闪络或沿面放电引起人身事故。(4)先在有电得设备上检查验电器,应确保验电器良好。(5)在停电设备得两侧(如断路器得两侧、变压器得高低压侧等)以及需要短路接地得部位,分相进行验电。1、装设接地线得安全要求:1)装设接地线必须有两人进行,若一人值班,只允许使用接地刀闸接地或使用绝缘棒拉合接地刀闸;接地线与带电部分应有足够得安全距离;装设接地线必须先装接地端,后接导体端,且必须接触良好.拆除时顺序与此相反。拆装接地线均

24、应使用绝缘棒与绝缘手套;接地线与检修设备之间不得连有开关或保险器;接地线应有接地与短路导线构成得成套接地线。成套接地线必须用多股软铜线组成,其截面不得小于25mm。)严禁工作人员在工作中移动或排除遮拦,接地线与标示牌.)带电作业工具设专人保管,定期进行电器试验及机械试验,登记造册,并建立每件工具得实验纪录。4)路灯专用箱式变压器内及路灯各类机械车辆均应配备干粉灭火器。第五章 文明施工环保保证措施文明施工措施文明得施工现场就是反映企业形象得窗口,体现项目管理水平得高低,其文明程度极大地影响着工程项目得成本、质量与安全情况得好坏,我公司为确保该工程现场文明施工,拟采取以下措施:、施工现场应成立以项

25、目经理为第一责任人得文明施工管理组织。 建立文明施工管理机构,2、文明施工管理人员按时定期进行文明施工教育(时间:开场对全员进行教育,3、施工中变换工种时进行一次教育)。制订完全文明施工管理制度,4、并落实到位,5、奖罚分明。2、按施工平面布置图得总体要求,建好临时设施,建筑材料堆放整齐,有序,机具合理布置,安装调试好。保护施工区域得环境,确保对周边居民得干扰减少到最小程度。3、施工现场必须设置明显得标牌,建立工程质量责任卡,标明工程项目名称、建设单位、设计单位、施工单位、项目经理与施工现场总代表人得姓名、开、竣工日期、施工许可证批准文号等。施工现场五牌一图、安全警语,宣传标语设置醒目地方.加

26、强材料节约,合理利用材料,勤于收捡,将当班未用完得材料全部送入保管室。、施工现场得管理人员在施工现场应佩戴证明其身份得证卡。加强与落实现场文明检查、考核及奖惩管理,以促进施工文明管理工作提高.5、应当按照施工总平面布置图设置各项临时设施。现场堆放得大宗材料、成品、半成品与机具设备不得侵占场内道路及安全防护等设施.6、施工现场得用电线路、用电设施得安装与使用必须符合安装规范与安全操作规程,并按照施工组织设计进行架设,严禁任意拉线接电。施工现场必须设有保证施工安全要求得夜间照明;危险潮湿场所得照明以及手持照明灯具,必须采用符合安全要求得电压。7、施工机械应当按照施工总平面布置图规定得位置与线路设置

27、,不得任意侵占场内道路。施工机械进场必须经过安全检查,经检查合格得方能使用。、文明施工、环境保护就是本工程得一大重点,施工前要对施工区周边现况情况进行更进一步得详细调查,了解沿线居民区居住情况,确保当地居民出行安全。9、应保证施工现场道路畅通,排水系统处于良好得使用状态,保持场容场貌得整洁,随时清理建筑垃圾。在车辆、行人通行得地方施工,应当设置施工标志,并对沟井坎穴进行可通行得覆盖。10、施工现场得各种安全设施与劳动保护器具,必须定期进行检查与维护,及时消除隐患,保证其安全有效。1、施工现场应当设置各类必要得职工生活设施,并符合卫生、通风、照明等要求。职工得膳食、饮水供应等应当符合卫生要求。应

28、当做好施工现场安全保卫工作,采取必要得防盗措施,在现场周边设立围护设施.12、应当严格按照中华人民共与国消防条例得规定,在施工现场建立与执行防火管理制度,设置符合消防要求得消防设施,并保持完好得备用状态。在容易发生火灾得地区施工,或者储存、使用易燃易爆起器材时,应当采取特殊得消防安全措施。环境保护得措施实行环保目标责任制,把环保指标以责任得形式分到个人,列入责任岗位责任制,建立一支环保自我监控体系,项目经理就是环保工作得第一责任人,加强对施工现场粉尘、噪声、废气得监测与监控工作.、 严格控制人为噪声进入施工现场,无故甩打模板,使用对讲机进行远距通话,车辆进场禁止鸣喇叭,最大限度减少噪声扰民。、

29、 严格控制作业时间,一般晚10点到次日早6点之间停止强噪声作业,确定特殊情况必须昼夜施工时,尽量采取降低噪音措施。、 从噪声源上降低噪声:A、 尽量选用低噪声设备与工艺代替高噪声设备与加工工艺。B、 尽可能在声源处安装消声器消声。、 电气安装工程得噪声主要来自于材料加工与开孔槽作业,因而尽可能将材料在场地外加工,非特殊情况,不得在施工现场加工材料。D、 从传播途经上尽量控制噪声,采用吸声、隔声、隔振等声学处理得方法来降低噪声。防止粉尘污染措施1、 水泥、白灰等细颗粒粉状材料等,要采用遮盖措施,防止遗洒扬尘,车辆进场,行驶不猛拐,不急刹,防止洒土.2、 施工过程中有尘土产生时,应事先洒水,尽可能

30、减小扬尘.第六章 主要施工机具配备序号资产、设名称型号产地购买日期数量(台)功率(KW)原值 (万元)备注1路灯架线车HYL41JGK杭州201、1018026、0路灯架线车HY591L杭州96、91823、10路灯架线车H504J徐州005、10040、04路灯架线车HL5040J杭州2008、818036、50硅整流充电机郑州200、810、16玻璃钢穿孔器霸州2000、820、0砂轮机、100、4空气压力机4K美国91、8100、709电力管压器20千伏安枣庄95、523、010发电机EC1800-KW96、71、5吊车8T泰安98、11012吊车16T徐州99、6223、213电缆拖车

31、3T042410、54梯形架机44.410、15地缆滑车04.240、01816数字钳形电流表UT201优利德科技有限公司9、711路灯电缆故障测试仪SL19西安市科学电器设备有限公司004、5118照度计ZS10上海嘉定学联仪表厂2004、7119数字万用表UT02优利德科技有限公司25、120电容型验电器YQ11型任丘市安全电力器材有限公司2002、4121接地电阻测试仪C913上海华夏电子仪器有限公司2005、71第七章工期保证措施我公司计划日历工期1天完成路灯施工任务,具体工序安排见施工进度计划。、为确保本工程按期、保质完成,公司将从财力、物力、人力机械设备等方面予以大力支持与解决,实

32、行现场指挥,减少中间环节,直接及时解决施工中所发生得问题。2、作好各项技术准备,合理安排施工流水段,以主体工程为主进行交叉作业,密切配合,采用一切技术手段减少技术间隔时间。3、分析各项材料用量,落实各项材料来源,确定劳动力与各种机械设备得合理投入。、对照施工进度计划,每天由技术负责人组织现场检查,如开施工员、班组长碰头会,通报一天施工进度情况,以延误工期得部位限时加班加点,确保工期按期交付使用。5、加强职工政治思想教育。统一思想,统一行动,加强后勤服务工作,确保生产工人思想稳定,保持旺盛得生产士气。6、做好夏日防暑降温预防工作,确保现场施工人员得身体健康。落实雨季施工措施,准备好足够得雨季施工用具,保证不因炎热与雨季而影响工程进度。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
