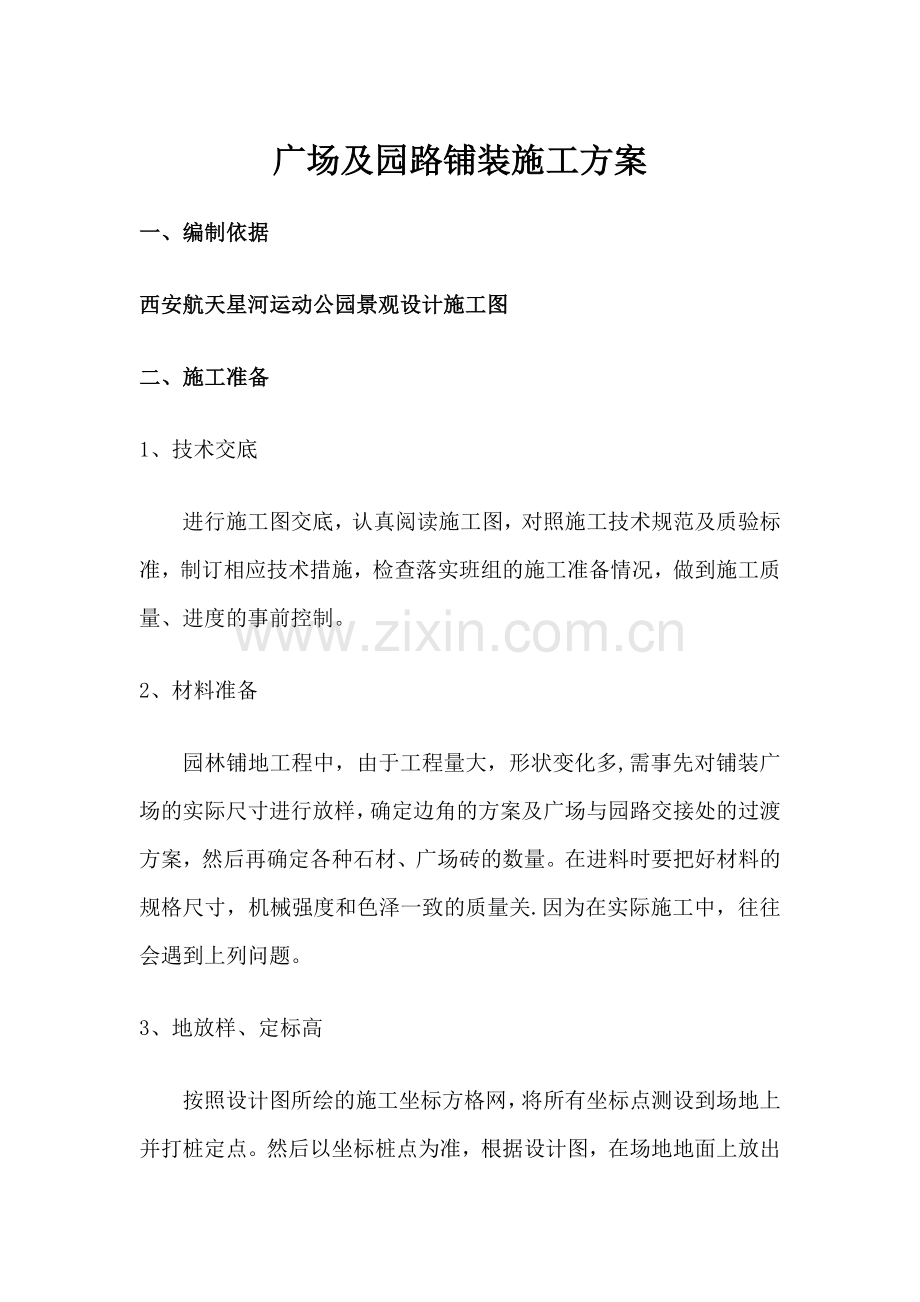

1、广场及园路铺装施工方案一、编制依据西安航天星河运动公园景观设计施工图二、施工准备1、技术交底进行施工图交底,认真阅读施工图,对照施工技术规范及质验标准,制订相应技术措施,检查落实班组的施工准备情况,做到施工质量、进度的事前控制。2、材料准备 园林铺地工程中,由于工程量大,形状变化多,需事先对铺装广场的实际尺寸进行放样,确定边角的方案及广场与园路交接处的过渡方案,然后再确定各种石材、广场砖的数量。在进料时要把好材料的规格尺寸,机械强度和色泽一致的质量关.因为在实际施工中,往往会遇到上列问题。3、地放样、定标高按照设计图所绘的施工坐标方格网,将所有坐标点测设到场地上并打桩定点。然后以坐标桩点为准,

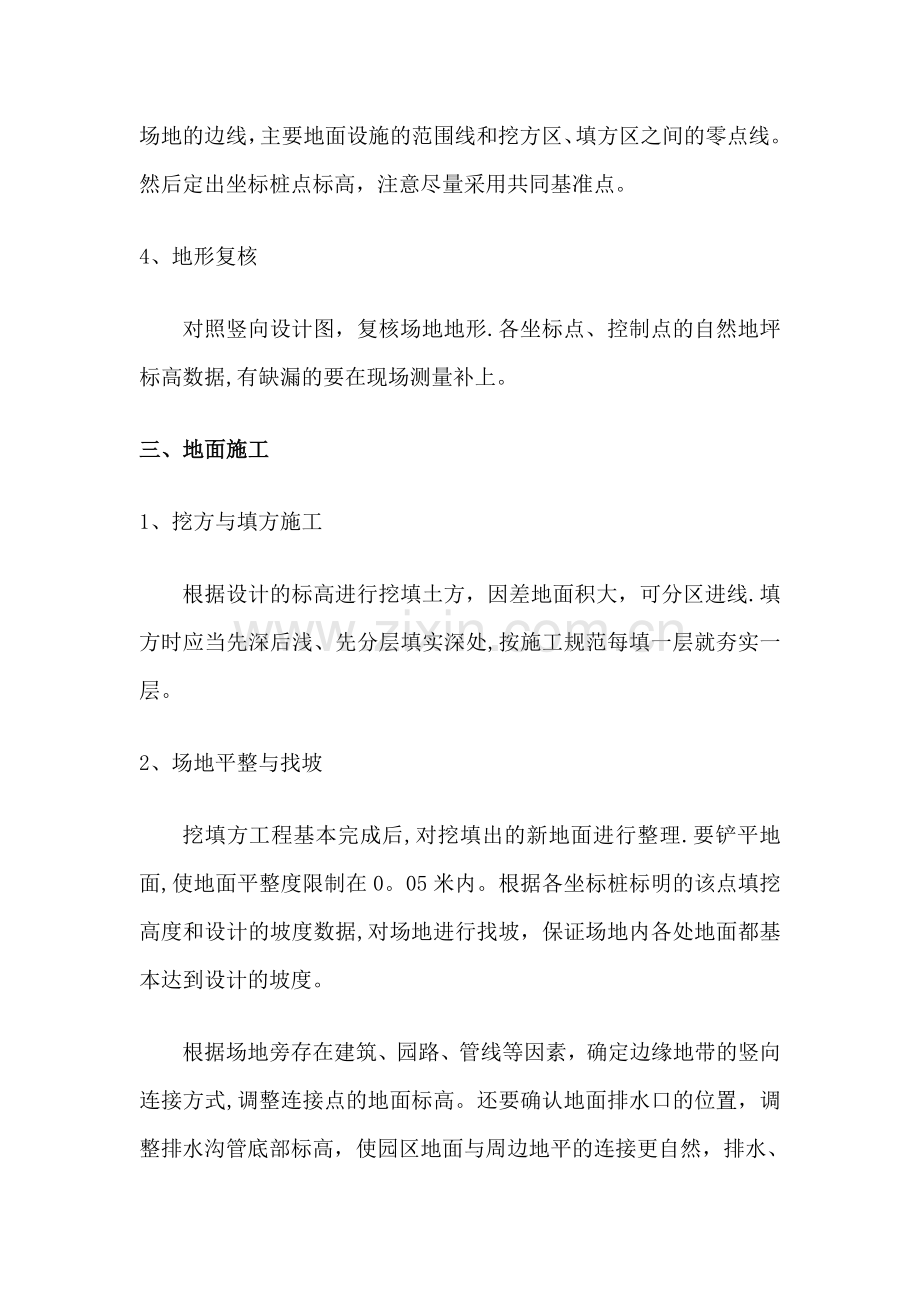

2、根据设计图,在场地地面上放出场地的边线,主要地面设施的范围线和挖方区、填方区之间的零点线。然后定出坐标桩点标高,注意尽量采用共同基准点。4、地形复核对照竖向设计图,复核场地地形.各坐标点、控制点的自然地坪标高数据,有缺漏的要在现场测量补上。三、地面施工1、挖方与填方施工根据设计的标高进行挖填土方,因差地面积大,可分区进线.填方时应当先深后浅、先分层填实深处,按施工规范每填一层就夯实一层。2、场地平整与找坡挖填方工程基本完成后,对挖填出的新地面进行整理.要铲平地面,使地面平整度限制在0。05米内。根据各坐标桩标明的该点填挖高度和设计的坡度数据,对场地进行找坡,保证场地内各处地面都基本达到设计的坡

3、度。根据场地旁存在建筑、园路、管线等因素,确定边缘地带的竖向连接方式,调整连接点的地面标高。还要确认地面排水口的位置,调整排水沟管底部标高,使园区地面与周边地平的连接更自然,排水、通道等方面的矛盾降到最低。3、素土夯实素土夯实是重要的质量控制工作,首先应清除腐植土,清除日后地面下陷隐患.(1)、开挖时,机械开挖应预留1020cm的余土使用人工挖掘,有效控制坐标高程。(2)、填方时,严格控制虚铺厚度,分层铺土,每层铺土厚度不大于300mm.(3)、夯实时,可用打夯机,压路机进行素土夯实,达到设计要求素土夯实的密实度。可用环刀法进行密实度测试。如果密实度尚未达到设计要求,应不断夯实,直到达到设计要

4、求为止。4、灰土夯实 按设计灰土比例,3:7灰土拌合均匀,夯实。5、标高的控制。为保证广场和路面标高合理,控制造价,保证施工质量,控制好垫层的厚度很重要。在回填时先在场地内设置好标高控制点,并注意对控制点的保护。回填时其虚铺厚度应有所控制,以便在夯实后能达到要求。6、复核、检查和确认园路边线和各设计标高点的正确无误后,可进入下道工序。7、混凝土垫层施工完成后,应及时开始养护,并及时对砼进行伸缩缝的设置,然后考虑园路和广场面层的铺装。可采用喷水及塑料薄膜覆盖在路面上进行养护。四、铺装工序1、石材面层的铺装(1)、面层铺装是园路和广场铺装的又一个重要的质量控制点,必须控制好标高,结合层的密实度及铺

5、装后的养护。(2)、对于呈曲线形、弧线等形状的园路,其石材按平面弧度加工,石材按不同尺寸堆放整齐.对不同色彩和不同形状的石材进行编号,便于施工时不乱套.(3)、在砼垫层上扫净后,洒上一层水,略干后先将1:3的干硬性水泥砂浆在砼层上平铺上一层,厚度为3cm厚作结合层用,铺好后抹平。(4)、再在上面薄薄的铺一层水泥浆,然后按设计的图案铺好,注意留缝间隙按设计要求保持一致,面层每拼好一块,就用平直的木板垫在顶面,以橡皮锤在多处振击(或垫上木板,锤击打在木板上)使所有的石板的顶面均保持在一个平面上,这样可使园路铺装十分平整。(5)、路面铺好后,再用干燥的水泥粉撒在路面上并扫入砌块缝隙中,使缝隙填满,最

6、后将多余的灰砂清扫干净.以后,石板下面的水泥砂浆慢慢硬化,使板与下面稳定层紧密结合在一起。(6)、施工完后,应多次浇水进行养护。2、透水砖铺地透水砖的铺贴做法是:素土夯实 150厚3:7灰土 100厚C15砼垫层 30厚1:3砂浆结合层 透水砖面层。施工做法可参照石材铺装做法.3、植草砖铺地植草砖铺地是在砖的孔空洞或砖的缝隙之间种植青草的一种铺地。如果青草茂盛的话,这种铺地看上去是一片青草地,且平整、地面坚硬。有些是作为停车场的地坪。植草砖铺地的基层做法是:素土夯实 250厚碎石垫层 50厚细砂层 草植砖及种植土。从以上植草砖铺地的基层做法中可以看出,素土夯实、碎石垫层、混凝土垫层,与一般的化

7、岗石道路的基层做法相同,不同的是在植草砖铺地中,有细砂层,还有就是面层材料不同。因此,植草砖铺地做法的关键也是在于面层植草砖的铺装.应按设计图纸的要求选用植草砖。植草砖铺筑时,砖与砖之间留有间距,为50mm左右,此间距中,撒入种植土,再播入草籽,适量施肥后,在适宜的温度、湿雅下,草籽发芽长茂盛的青草,也就成了植草砖铺地.4、木铺地园路的铺装方法在园林工程中,木铺地园路是室外的人行道,面层木材一般是采用耐磨、耐腐、纹理清晰、强度高、不易开裂、不易变形的优质木材。一般木铺地园路做法是:素土夯实 3:7灰土 C15砼垫层 砖墩 40槽钢 面层防腐木.从这个顺序可以看出,木铺地园路与园路的基层做法基本

8、相同,所不同的是增加了砖墩。(1)砖墩采用MU7.5标准砖、水泥砂浆砌筑,砌筑高度应根据木铺地架空高度及使用条件而确定。砖墩与砖墩之间的距离不宜不大于2m,砖墩的布置与面层木料的布置一致,砖墩的标高应符合设计要求,必要时可以在其顶面抹水泥砂浆或细石混凝土找平.(2)槽钢槽钢的作用主要是固定与承托面层。如果从受力状态分析,它也可以说是一根小梁。安装时用膨胀螺栓安装,要进行找平。槽钢安装要牢固,并保持平直。(3)面层木板的铺设面层木板的铺装主要是采用螺丝,板条的拼缝采用平口、错口。木板条的铺设方向垂直于人乌行瞳的方向,这应按照施工图纸的要求进行铺设。木铺地园路的木板铺装好后,应用手提刨将表面刨光,

9、然后由漆工师傅进行砂、嵌、批、涂刷等油漆的涂装工作。5、节点转角平面弯曲路面的施工可采用调整路面砖接缝宽度进行,其接缝宽度应符合下列要求:弯道外周路面砖的接缝宽度不应大于6 mm,弯道内周路面砖的接缝宽度不应小于2mm,竖向弯曲路面的施工应将路面基层及垫砂层采用竖向曲线过度,其接缝宽度宜为26mm.一字形铺筑的路面,转角处路面砖的铺筑方法可采用一字形或人字形的形式。人字形铺筑的路面,转角处路面砖可采用端部专用路面砖切断块或细石混凝土铺筑。在路面的边界或交界处不能使用整块砖时,可将路面砖切断后使用。路面砖的切断可采用切割机切割,要求切口平直.五、成品保护措施施工人员完成部分施工后防止人员踩踏,铺

10、贴完成24小时后,经检查石板块表面无断裂、空鼓后,用中粗砂刷缝填饱满,并随即用干布擦净至无残灰、污迹为止。铺好石板块两天内禁止行人和堆放物品。贴好的石材边缘必须采取醒目标记和遮挡措施。六、质量保证措施 1、建立质量保证控制体系。 2、材料采购由厂家出具质量证明书,进场后进行二次复验,结果应符合设计规定.3、做到质量方针、目标、人人清楚并落实到施工过程,以标准化、规范化的工作质量来保证工程质量。(1)、由有关领导讲解本工程的重要性,使安装人员对此有足够的认识。(2)、由技术人员讲解相关的标准规范和安全准则。(3)、所有技术向施工人员交底。4、现场施工管理:根据现场施工中出现的实际问题,经常组织召

11、开问题碰头会议,内容如下:(1).施工方案,施工计划执行情况。(2)。安全、质量,技术标准执行情况。七、文明施工措施1、加强施工队伍内部的组织管理,安全施工、文明施工,做好防火、防盗工作。2、施工时的废弃材料要回收到指定地点。3、施工物品、用具按指定地点整齐摆放。每天施工后把现场清理干净,施工垃圾、生活垃圾放入指定地点,分类管理、合理处理各类废弃物,日产日清。4、爱惜施工机具和材料,做到轻拿轻放,避免原材料的损失浪费。5、不打架、斗殴、酗酒、赌博,不随地大小便,不乱抛洒垃圾和物品。6、采取节约水电的那个能源的措施,避免浪费.7、定期对库存进行检查,做到心中有数.并且建立健全各种台帐资料. 八、安全施工保证措施1、进入施工现场必须佩带安全帽。2、安全用电.对拉设的临时电气设备及线路要经常检查,防止发生因线路材料老化等原因引起的带电起火.3、总体目标:杜绝重大伤亡及火灾、机械事故,确保无工伤事故.4、强化安全生产管理,责任落实到人,定期检查,认真整改,消除现场安全隐患。
