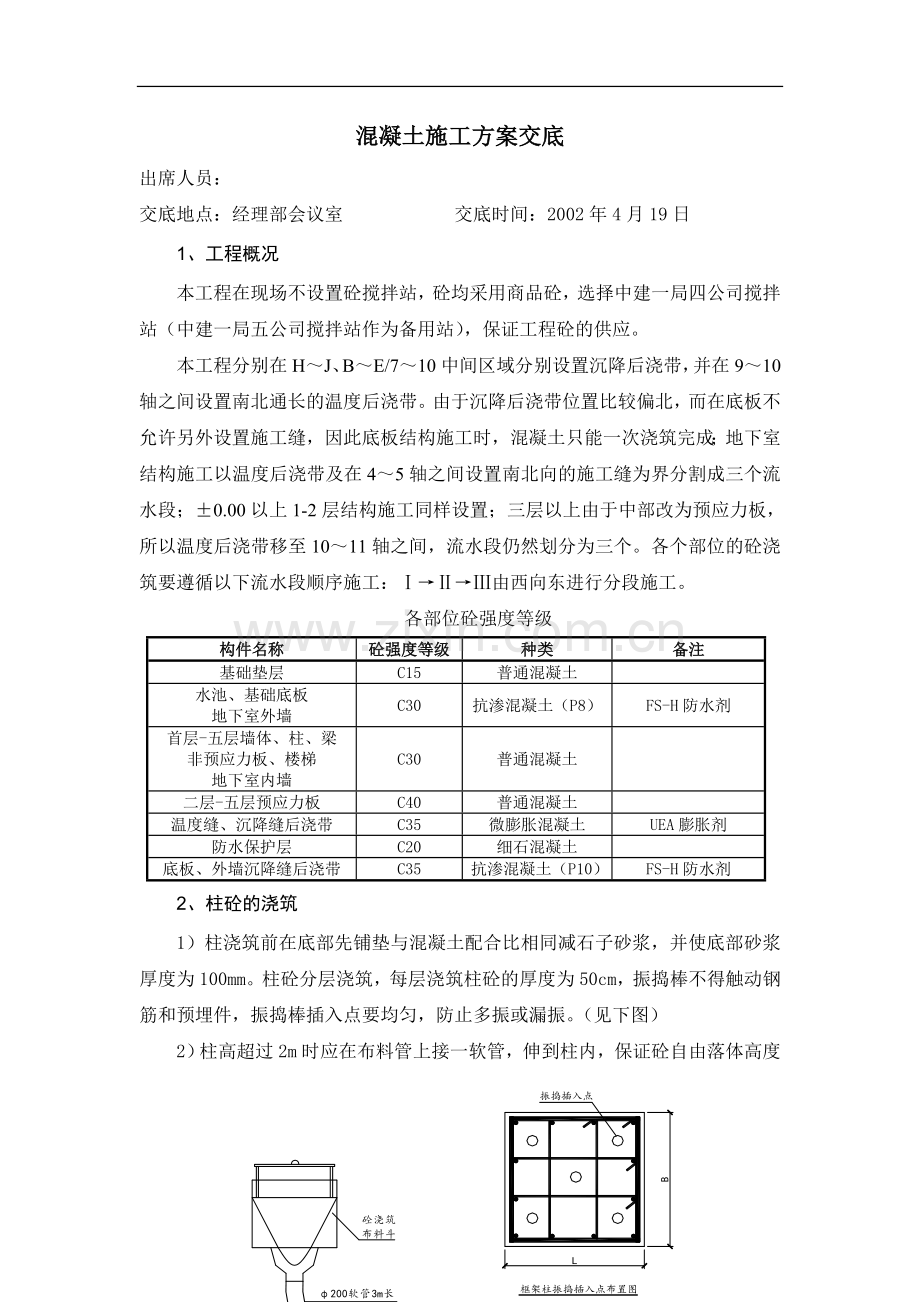

混凝土施工方案交底
出席人员:
交底地点:经理部会议室 交底时间:2002年4月19日
1、工程概况
本工程在现场不设置砼搅拌站,砼均采用商品砼,选择中建一局四公司搅拌站(中建一局五公司搅拌站作为备用站),保证工程砼的供应。
本工程分别在H~J、B~E/7~10中间区域分别设置沉降后浇带,并在9~10轴之间设置南北通长的温度后浇带。由于沉降后浇带位置比较偏北,而在底板不允许另外设置施工缝,因此底板结构施工时,混凝土只能一次浇筑完成;地下室结构施工以温度后浇带及在4~5轴之间设置南北向的施工缝为界分割成三个流水段;±0.00以上1-2层结构施工同样设置;三层以上由于中部改为预应力板,所以温度后浇带移至10~11轴之间,流水段仍然划分为三个。各个部位的砼浇筑要遵循以下流水段顺序施工:Ⅰ→Ⅱ→Ⅲ由西向东进行分段施工。
各部位砼强度等级
构件名称
砼强度等级
种类
备注
基础垫层
C15
普通混凝土
水池、基础底板
地下室外墙
C30
抗渗混凝土(P8)
FS-H防水剂
首层-五层墙体、柱、梁
非预应力板、楼梯
地下室内墙
C30
普通混凝土
二层-五层预应力板
C40
普通混凝土
温度缝、沉降缝后浇带
C35
微膨胀混凝土
UEA膨胀剂
防水保护层
C20
细石混凝土
底板、外墙沉降缝后浇带
C35
抗渗混凝土(P10)
FS-H防水剂
2、柱砼的浇筑
1)柱浇筑前在底部先铺垫与混凝土配合比相同减石子砂浆,并使底部砂浆厚度为100mm。柱砼分层浇筑,每层浇筑柱砼的厚度为50cm,振捣棒不得触动钢筋和预埋件,振捣棒插入点要均匀,防止多振或漏振。(见下图)
2)柱高超过2m时应在布料管上接一软管,伸到柱内,保证砼自由落体高度不得超过2m。下料时使软管在柱上口来回挪动,使之均匀下料,防止骨浆分离。(见下图)
3)柱子混凝土一次浇筑到梁底或板底,且高出梁底或板底3cm(待拆模后,剔凿掉2cm,使之漏出石子为止)。
4)浇筑完后应随时将伸出的搭接钢筋整理到位。
3、剪力墙砼浇筑
1)由于墙、柱砼强度等级相同,墙、柱砼可同时浇筑。外墙距底板450高处设置施工缝,在施工缝处设置20×30BW橡胶止水条。墙体砼一次浇筑到梁底(或板底),且高出梁底或板底3cm(待拆模后,剔凿掉2cm,使之漏出石子为止)施工缝处设置BW止水条。
2)墙体砼浇筑时,采用地泵与布料杆共同进行砼输送。墙浇筑砼前,先在底部均匀浇筑50mm厚与墙体混凝土成分相同的水泥砂浆。
3)浇筑墙体砼应连续进行,内外墙砼浇筑分别按照自身的浇筑顺序进行,每层浇筑厚度控制在50cm左右,上下层的间隔时间不应超过2h,预先安排好混凝土下料点位置和振捣棒操作人员数量、振捣插入点位置。(见下图)
4)振捣棒移动间距小于40cm,每一振点的延续时间以表面呈现浮浆为度,为使上下层混凝土结合成整体,振捣棒应插入下层混凝土5cm。振捣时注意钢筋密集及洞口部位,为防止出现漏振,须在洞口两侧同时振捣,振捣棒应距洞边30cm以上,下灰高度也要大体一致,大洞口的洞底模板应开口,并在此处浇筑振捣。
5)墙上口找平:墙体砼浇筑完后,将上口甩出的钢筋加以整理,用木抹子按标高线添减砼,将墙上表面砼找平,高低差控制在10mm以内。
4、梁、板混凝土浇筑
1)梁、板砼应同时浇筑,浇筑方法由一端开始用“赶浆法”即先浇筑梁,根据梁高分层浇筑成阶梯形,当达到板底位置时再与板的砼一起浇筑,随着阶梯形不断延伸,梁板混凝土浇筑连续向前进行。浇筑与振捣必须紧密配合,第一层下料慢些,梁底充分振实后再下第二层料,保持水泥浆沿梁底包裹石子向前推进,每层均应振实后再下料,梁底及梁帮部位要注意振实,振捣时不得触动钢筋及预埋件。
2)梁柱节点钢筋较密时,浇筑此处混凝土时用小粒径石子同强度等级的砼用塔吊吊斗浇筑,并用φ30振捣棒振捣。
3)浇筑板混凝土的虚铺厚度应略大于板厚,用平板振捣器垂直浇筑方向来回拖动振捣,并用铁插尺检查混凝土厚度,振捣完毕后用木刮杠刮平,浇水后再用木抹子压平、压实。施工缝处或有预埋件及插筋处用木抹子抹平。浇筑板砼时不允许用振捣棒铺摊砼。
5、砼试块的制作
1)普通砼每100m3制作一组抗压试块(基础一次浇筑为2500m3左右,按200m3制作一组抗压试块),试块尺寸100×100×100mm,一组3块,养护条件20±3℃,相对湿度90%以上,养护龄期28天;抗渗砼试块为每500 m3留置两组,抗渗试块尺寸150(175)×150mm,一组6块,养护条件同上。
2)同条件试块的组数根据实际需要确定,每次不少于3组。其中一组作为结构实体检验同条件养护试件,此组试块在达到等效养护龄期时进行检验。等效龄期按日平均气温逐日累计达到600℃·d时所对应的龄期;等效龄期不应小于14d,也不宜大于60d。
6、砼养护
1)基础混凝土养护:①在混凝土浇筑2小时后按标高用长刮尺初步刮平后,在初凝前用木抹搓面两遍后立即覆盖一层塑料布(分块进行,边抹平边覆盖),塑料布之间的搭接不少于100mm,遇有钢筋头周围再覆盖一层塑料布,将混凝土表面盖严,以减少水分的损失,同时保温保湿。②在混凝土终凝前对可能产生的微裂缝予以搓压处理。抹平后,开始浇水养护。③待混凝土终凝后,进行4d~5d的少量蓄水养护,之后进行洒水养护,整体养护时间不少于14d。
2)各部位砼浇筑完毕拆除模板后,往墙上喷水进行养护;水平结构的梁、板在表面浇水湿润,必要时在其上面盖塑料布,防止水分蒸发过快而使砼失水,常温下浇水养护不少于7d。砼的养护要派专人进行,特别是前三天要养护及时。
3)砼柱的养护:采用保水养护的方法:用塑料布包裹柱子及喷水进行养护。
4)砼强度达到1.2Mpa以后,始允许操作人员在上行走,进行一些轻便工作,但不得有冲击性操作。
