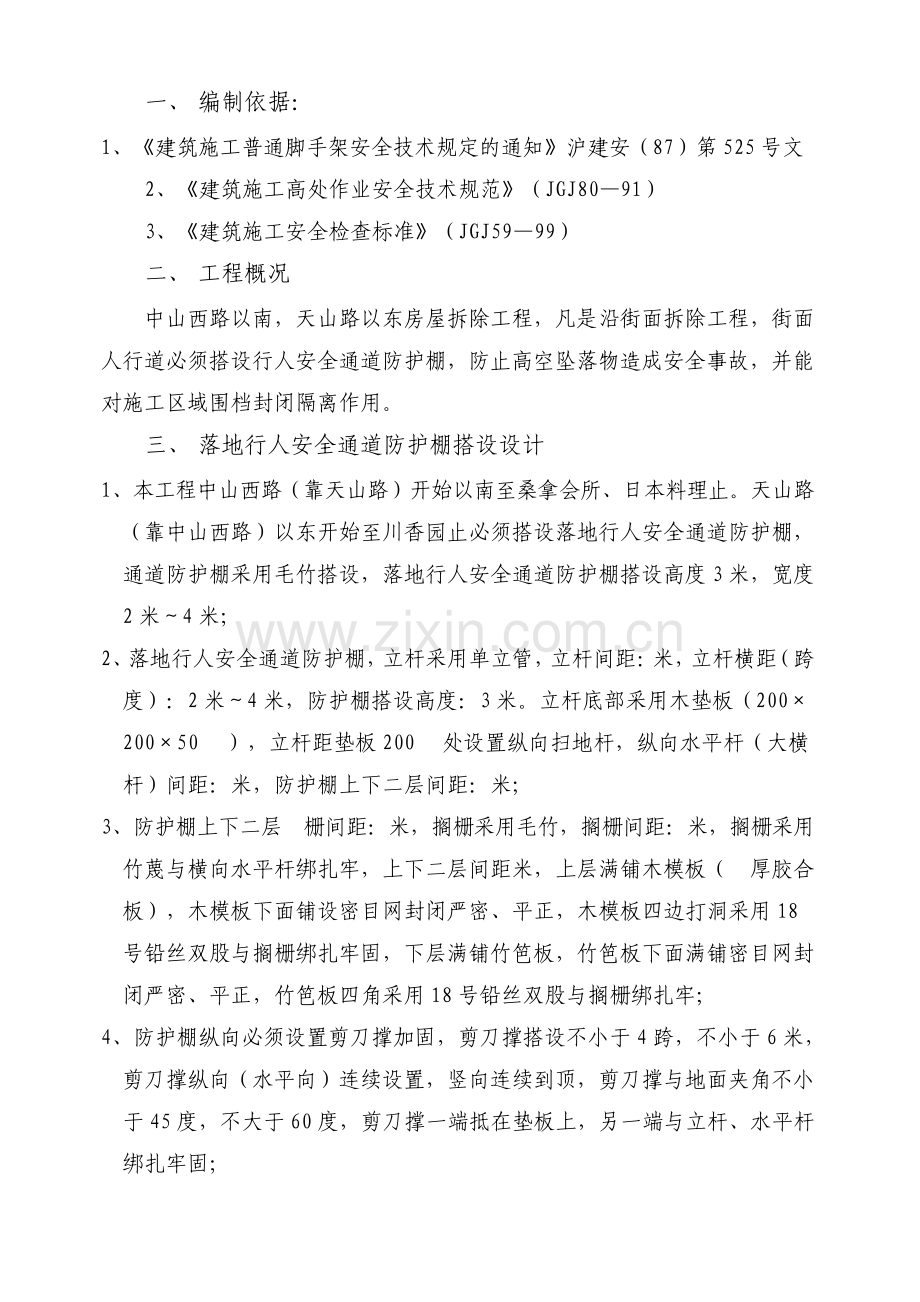

1、一、编制依据:1、建筑施工普通脚手架安全技术规定的通知沪建安(87)第 525 号文 2、建筑施工高处作业安全技术规范(JGJ8091)3、建筑施工安全检查标准(JGJ5999)二、工程概况 中山西路以南,天山路以东房屋拆除工程,凡是沿街面拆除工程,街面人行道必须搭设行人安全通道防护棚,防止高空坠落物造成安全事故,并能对施工区域围档封闭隔离作用。三、落地行人安全通道防护棚搭设设计 1、本工程中山西路(靠天山路)开始以南至桑拿会所、日本料理止。天山路(靠中山西路)以东开始至川香园止必须搭设落地行人安全通道防护棚,通道防护棚采用毛竹搭设,落地行人安全通道防护棚搭设高度 3 米,宽度2 米4 米;2

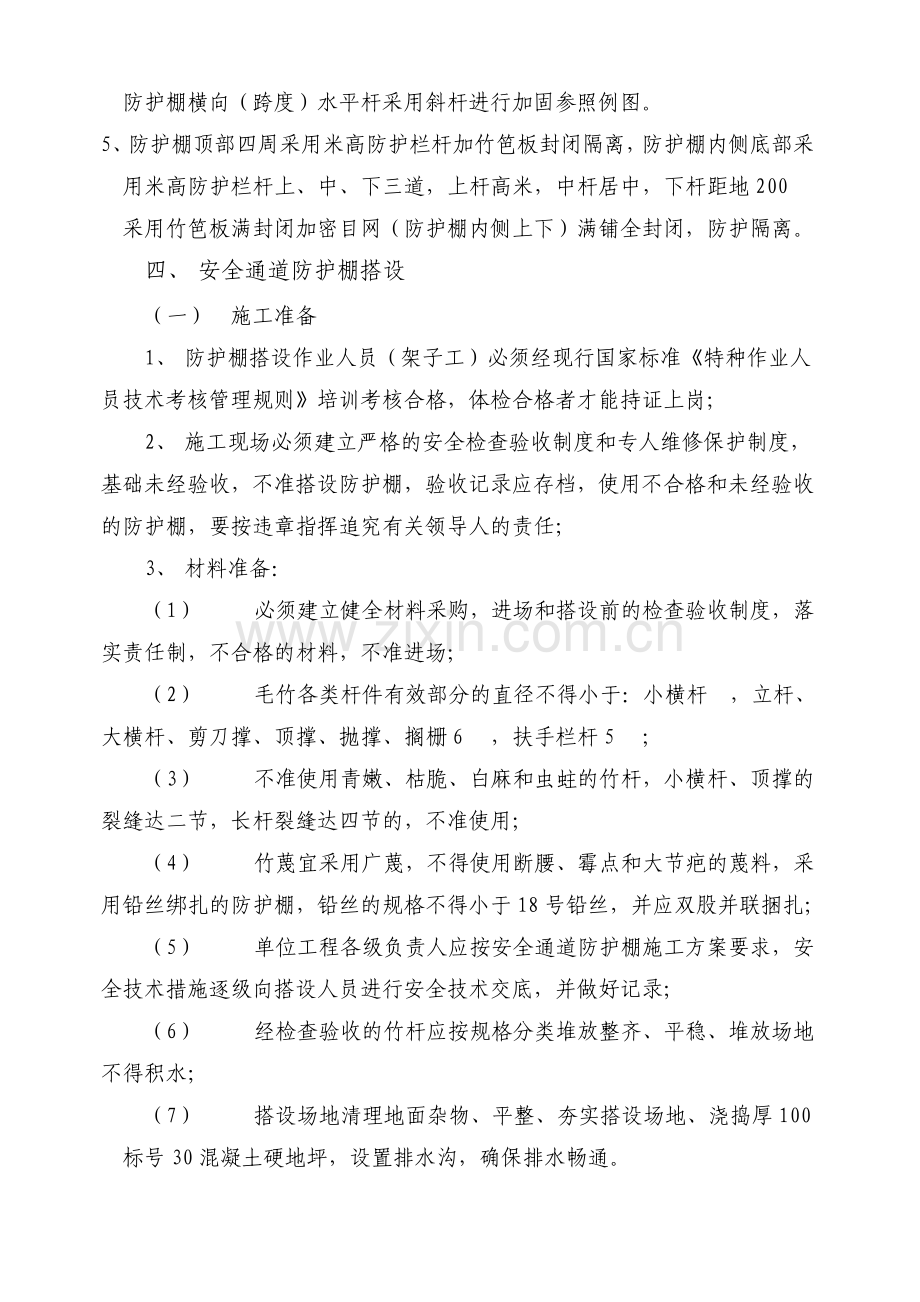

2、、落地行人安全通道防护棚,立杆采用单立管,立杆间距:米,立杆横距(跨度):2 米4 米,防护棚搭设高度:3 米。立杆底部采用木垫板(20020050),立杆距垫板 200 处设置纵向扫地杆,纵向水平杆(大横杆)间距:米,防护棚上下二层间距:米;3、防护棚上下二层櫊栅间距:米,搁栅采用毛竹,搁栅间距:米,搁栅采用竹蔑与横向水平杆绑扎牢,上下二层间距米,上层满铺木模板(厚胶合板),木模板下面铺设密目网封闭严密、平正,木模板四边打洞采用 18号铅丝双股与搁栅绑扎牢固,下层满铺竹笆板,竹笆板下面满铺密目网封闭严密、平正,竹笆板四角采用 18 号铅丝双股与搁栅绑扎牢;4、防护棚纵向必须设置剪刀撑加固,剪

3、刀撑搭设不小于 4 跨,不小于 6 米,剪刀撑纵向(水平向)连续设置,竖向连续到顶,剪刀撑与地面夹角不小于 45 度,不大于 60 度,剪刀撑一端抵在垫板上,另一端与立杆、水平杆绑扎牢固;防护棚横向(跨度)水平杆采用斜杆进行加固参照例图。5、防护棚顶部四周采用米高防护栏杆加竹笆板封闭隔离,防护棚内侧底部采用米高防护栏杆上、中、下三道,上杆高米,中杆居中,下杆距地 200 采用竹笆板满封闭加密目网(防护棚内侧上下)满铺全封闭,防护隔离。四、安全通道防护棚搭设(一)施工准备 1、防护棚搭设作业人员(架子工)必须经现行国家标准特种作业人员技术考核管理规则培训考核合格,体检合格者才能持证上岗;2、施工

4、现场必须建立严格的安全检查验收制度和专人维修保护制度,基础未经验收,不准搭设防护棚,验收记录应存档,使用不合格和未经验收的防护棚,要按违章指挥追究有关领导人的责任;3、材料准备:(1)必须建立健全材料采购,进场和搭设前的检查验收制度,落实责任制,不合格的材料,不准进场;(2)毛竹各类杆件有效部分的直径不得小于:小横杆,立杆、大横杆、剪刀撑、顶撑、抛撑、搁栅 6,扶手栏杆 5;(3)不准使用青嫩、枯脆、白麻和虫蛀的竹杆,小横杆、顶撑的裂缝达二节,长杆裂缝达四节的,不准使用;(4)竹蔑宜采用广蔑,不得使用断腰、霉点和大节疤的蔑料,采用铅丝绑扎的防护棚,铅丝的规格不得小于 18 号铅丝,并应双股并联

5、捆扎;(5)单位工程各级负责人应按安全通道防护棚施工方案要求,安全技术措施逐级向搭设人员进行安全技术交底,并做好记录;(6)经检查验收的竹杆应按规格分类堆放整齐、平稳、堆放场地不得积水;(7)搭设场地清理地面杂物、平整、夯实搭设场地、浇捣厚 100标号 30 混凝土硬地坪,设置排水沟,确保排水畅通。(二)搭设 1、按防护棚立杆间距,立杆横距(跨度)要求进行定位放线。2、铺设垫板注意以下事项:(1)垫板应准确地铺设在定位线上;(2)垫板必须铺平稳,不得悬空,垫板 50 厚200200 木垫板;3、杆件搭设 防护棚搭设顺序如下:放置垫板纵向扫地杆立杆横向扫地杆纵向水平杆横向水平杆附墙杆拉结防护栏杆

6、剪刀撑櫊栅竹笆板密目网 4、搭设立杆、顶撑、附墙拉结安全技术措施(1)防护棚立杆间距米,立杆横距(跨度)24 米,防护棚搭设高度:3 米,立杆距木垫板 200 处设置纵向扫地杆,采用蔑户与立杆捆扎牢固;(2)立杆接长采用搭接方式,搭接长度不少于米,必须绑扎四道铅丝或五道蔑户,立杆搭接必须错开设置,当开始搭设立杆时,应每隔 6 跨设置一根抛撑,直至附墙拉结安装牢固后,方可拆除;(3)当搭设有附墙拉结时,搭设完该处的立杆、纵向水平杆、横向水平杆后,应立即设置附墙拉结,立杆必须采用附墙拉结与建筑物可靠连接;(4)附墙杆拉结布置 首步附墙杆拉结,应在第一步纵、横向水平杆下方不大于 300 立杆处,附墙

7、杆采用毛竹一端与立杆绑扎牢,另一端与建筑物可靠连接;附墙杆如无法与建筑物可靠连接可以采用毛竹斜撑固定,斜撑一端与防护棚立杆绑扎,另一端与地桩绑扎牢固,斜撑与地面夹角 45 度60 度,地桩采用(48钢管)长度不少于米,打入地下不少于米。附墙杆拉结:竖向间距米,水平间距米(二步三跨)。(5)防护棚立杆处必须设置顶撑:上下顶撑必须与小横杆抵紧(横向水平杆)垂直成线,落地顶撑必须抵紧在垫板上,每根顶撑和立杆的绑扎不得少于三道 5、搭设纵向、横向水平杆、防护栏杆、搁栅、竹笆板安全技术措施。(1)纵向水平杆(大横杆)设置在立杆内侧,纵向水平杆间距米,采用蔑户与立杆绑扎牢固,横向水平杆紧贴纵向水平杆下方采

8、用蔑户与内外立杆绑扎牢;(2)纵向水平杆接长采用搭接方式,搭接长度不小于米,必须绑扎四道铅丝或五道蔑户,纵向水平杆接长点应交错布置;(3)防护棚内侧(施工区域)底部搭设安全防护栏杆,防护栏杆距垫板米,上、中、下三道水平杆,上杆高度米,中杆距地米,下杆距地 200,铺设米高竹笆板围护(满铺),竹笆板四角采用 18 号铅丝双股与水平杆绑扎牢,横平竖直。防护棚内侧(施工区域)上下满铺密目网,密目网与水平杆、立杆绑扎牢,平整、垂直进行全封闭隔离;(4)横向水平杆(小横杆)间距米,小横杆伸出立杆(内外)长度不少于 300,横向水平杆(跨度)与立杆采用蔑户绑扎牢固,并采用顶撑(落地顶撑)一端抵在垫板上,另

9、一端与横向水平杆抵紧;(5)防护棚内外立杆与横向水平杆两端采用斜杆进行加固支撑,斜杆与地面夹角 60 度,斜杆一端抵紧垫板,另一端与立杆、横向水平杆(上下)连接到顶;(6)防护棚搁栅:上、下二层间距米,搁栅间距米。上层搁栅上部采用木模板满铺,木模板采用厚胶合板、木模板四角打洞采用 18 号铅丝双股与搁栅绑扎牢,木模板下部采用密目网满铺、平整。挺直。下层搁栅上部采用竹笆板满铺,竹笆板四角采用 18 号铅丝双股与搁栅绑扎牢固,竹笆板下部满铺密目网,横平竖直。6、搭设剪刀撑、防护栏杆、安全技术措施(1)剪刀撑应随立杆、纵横向水平杆等同步搭设,剪刀撑采用斜杆组合成剪刀撑,剪刀撑与地面夹角不小于 45

10、度,不大于 60 度,剪刀撑纵向连续设置,竖向连续到顶,剪刀撑搭设不小于 4 跨,不小于 6米;(2)剪刀撑接长应采用搭接方式,搭接长度不小于米,必须绑扎四道铅丝或五道蔑户,剪刀撑一端抵紧垫板,另一端与立杆、纵横向水平杆等连接到顶;(3)防护棚顶部四周采用米高防护栏杆上下二道,上杆高米,下杆居中位置,下部设置高度不小于180 档脚板,防护栏杆内侧采用竹笆板围档全封闭,竹笆板四角采用 18 号铅丝双股与水平杆绑扎牢固,竹笆板铺设横平竖直。五、行人安全通道防护棚检查和验收安全技术要求(一)杆件质量检查和验收 1、各种杆件有效部分的直径不得小于规范标准要求;2、旧毛竹小横杆、顶撑的裂缝达两节,长杆裂

11、缝达四节的,不准使用;3、不准使用青嫩、枯脆、白麻和虫蛀的竹杆;4、竹蔑宜采用新鲜广蔑,不得使用断腰、霉点和大节疤的蔑料;5、采用铅丝绑扎,铅丝的规格不得小于 18 号,并应双股并联绑扎;6、竹笆板宜采用由毛竹或楠竹制作的竹串片板。(二)防护棚检查验收 1、地基基础完工后及防护棚搭设前;2、搭设达到设计高度后;3、遇到六级及六级以上大风和暴雨后,寒冷地区开冻后;4、停用超过一个月后。(三)防护棚检查验收应根据下列技术要求 1、杆件的设置和连接,附墙杆拉结、支撑、门洞桁架等构造是否符合规范要求;2、地基是否积水,底座是否松动,立杆是否悬空,绑扎是否松动;3、防护棚其立杆、水平杆、支撑、斜撑、剪刀

12、撑等垂直度、偏差、沉降等检验方法必须符合规范要求。脚手架搭设的技术要求与允许偏差 表 1 项次 项 目 技术要求 容许偏差(mm)示意图 检查方法与工具 1 地 基 基 础 表面 坚实平整 观察 排水 不积水 垫板 不晃动 底座 不滑动 降沉-10 2 主 柱 垂 直 度 最后验收垂直度偏差 Hmax=20m H/200 用经纬仪或吊线和卷尺 搭设中检查垂直度偏差的高度 不同设计高度 H 时的允许偏差(mm)20m H=2 H=10 H=20 7 50 100 3 间距 步中偏差 柱距偏差 排距偏差 20 50 20 钢板尺 4 纵向水平杆高差 一根杆的两端 20 水平仪或水平尺 同跨内、外纵

13、向水平杆高差 10 5 双排脚手架横向水平杆外伸长度偏差 外伸 500mm 50 钢板尺 六、拆除 1、拆除前必须完成以下准备工作:(1)应全面检查防护棚的绑扎连接、附墙杆拉结、支撑体系等是否符合安全要求;(2)应根据检查结果,补充完善施工方案中拆除顺序,经主管部门批准方可实施;(3)拆除安全技术措施,应由施工单位工程负责人逐级进行技术交底;设置警戒区域安全防护,并有专人进行监护、专人指挥;(4)应清理防护棚上杂物和地面障碍物。2、拆除应符合以下要求:(1)拆除防护棚顺序一般为:竹片笆栏杆剪刀撑搁栅纵横向水平杆立杆按自上而下、先装者后拆、后装者先拆逐步拆除,一步一清,不得采取上下同时作业,应先

14、拆中间扣,再拆两边扣,由中间操作人员向下传递杆件。(2)所有附墙杆拉结应随防护棚逐层拆除,严禁先将附墙杆拉结整层或数层拆除后再拆防护棚;分段拆除高差不应大于 2 步,如高差大于 2 步,应增设附墙杆拉结;(3)当防护棚拆至下部最后一根长毛竹时,应先在适当位置搭设临时抛撑加固,后拆附墙拉结;3、卸料应符合以下要求:(1)各杆件必须及时分段集中运至地面,严禁抛扔;(2)运至地面的杆件应按要求检查并分类堆放齐正、随码堆放,置于干燥通风处。七、安全管理(一)人员要求 1、防护棚搭设人员必须是经过国家现行标准 特种作业人员安全技术考核管理规则考核合格的专业架子工。上岗人员应定期体检,体检合格者方可发上岗

15、证。2、搭设脚手架人员必须戴安全帽、安全带,穿防滑鞋等,袖口、裤口要扎紧。(二)搭设阶段 1、防护棚的杆件质量必须按规范要求进行检查验收,合格后方准使用。2、脚手架搭设应按 JGJ5999 安全检查标准进行检查,发现问题应及时校正维修。3、防护棚的搭设质量必须符合要求方能投入使用。4、在靠近架空输电线路搭设防护棚时,应按供电局规定确保一定的安全距离,必要时切断电源或迁移电线。5、施工现场带电线路,如无可靠的安全措施,一律不准通过防护棚,非电工不准擅自接电线电器装置。(三)使用阶段 1、六级及六级以上大风和雾、雨、雪天应停止防护棚作业,雨雪后上架应有防滑措施,应扫除积雪。2、应设专人负责对防护棚

16、进行检查和保修;3、在下列情况下,必须对防护棚进行检查:(1)在六级大风与大雨后;(2)停用超过一个月,复工前。4、检查保修项目:(1)各主节点诸杆件的安装,附墙杆拉结、支撑、门洞等各节点设置构造是否符合施工组织设计要求;(2)地基是否积水、底座是否松动、立杆是否悬空;(3)安全防护措施是否符合要求。5、在防护棚使用期间,严禁任意拆除下列杆件:(1)主节点的纵、横向水平杆,纵、横向扫地杆;(2)附墙杆拉结;(3)支撑;(4)栏杆、挡脚板。要拆除上述任一杆件均应采取安全措施,并报主管部门批准。6、严禁任意在防护棚基础及其邻近处进行挖掘作业,否则应采取安全措施,并报主管部门批准。7、临街搭设的脚手外侧应有行人安全通道安全防护棚防护措施,以防坠物伤人。8、在防护棚上进行电、气焊作业时,必须有防火措施和专人看守。9、工地临时用电线路的架设及防护棚接地、避雷措施等应按国家现行标准施工现场临时用电安全技术规范(JGJ46-2005)的有关规定执行。(四)拆除阶段 拆除防护棚时,地面应设围栏和警戒标志,并派专人看守,严禁一切非操作人员入内。拆下的杆件,应按类分堆,分级传递严禁高空抛掷。
