资源描述
印尼巴厘岛一期3x142MW燃煤电厂 空压机房脚手架安全专项作业指导书

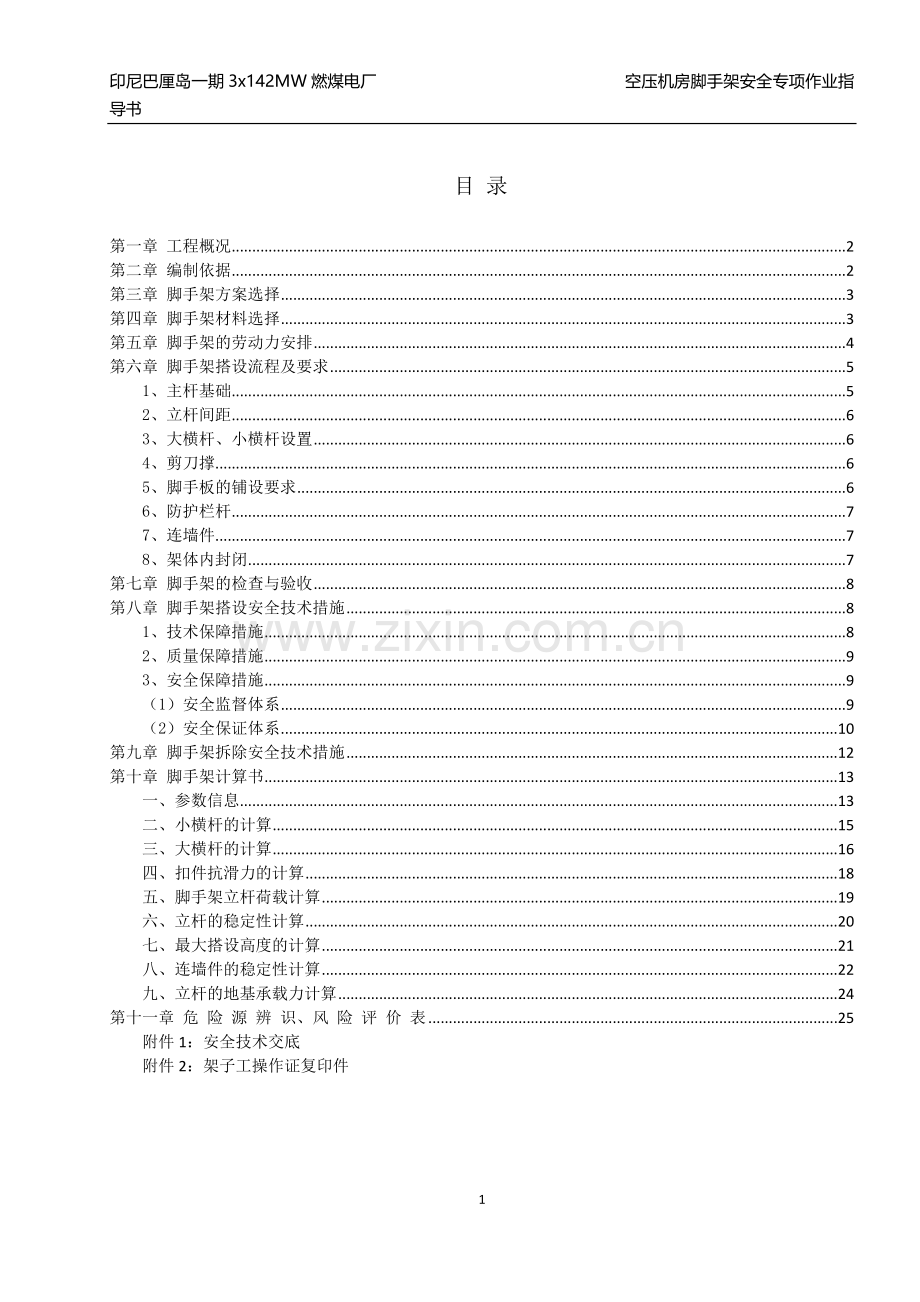

目 录
第一章 工程概况 2
第二章 编制依据 2
第三章 脚手架方案选择 3
第四章 脚手架材料选择 3
第五章 脚手架的劳动力安排 4
第六章 脚手架搭设流程及要求 5
1、主杆基础 5
2、立杆间距 6
3、大横杆、小横杆设置 6
4、剪刀撑 6
5、脚手板的铺设要求 6
6、防护栏杆 7
7、连墙件 7
8、架体内封闭 7
第七章 脚手架的检查与验收 8
第八章 脚手架搭设安全技术措施 8
1、技术保障措施 8
2、质量保障措施 9
3、安全保障措施 9
(1)安全监督体系 9
(2)安全保证体系 10
第九章 脚手架拆除安全技术措施 12
第十章 脚手架计算书 13
一、参数信息 13
二、小横杆的计算 15
三、大横杆的计算 16
四、扣件抗滑力的计算 18
五、脚手架立杆荷载计算 19
六、立杆的稳定性计算 20
七、最大搭设高度的计算 21
八、连墙件的稳定性计算 22
九、立杆的地基承载力计算 24
第十一章 危 险 源 辨 识、风 险 评 价 表 25
附件1:安全技术交底
附件2:架子工操作证复印件

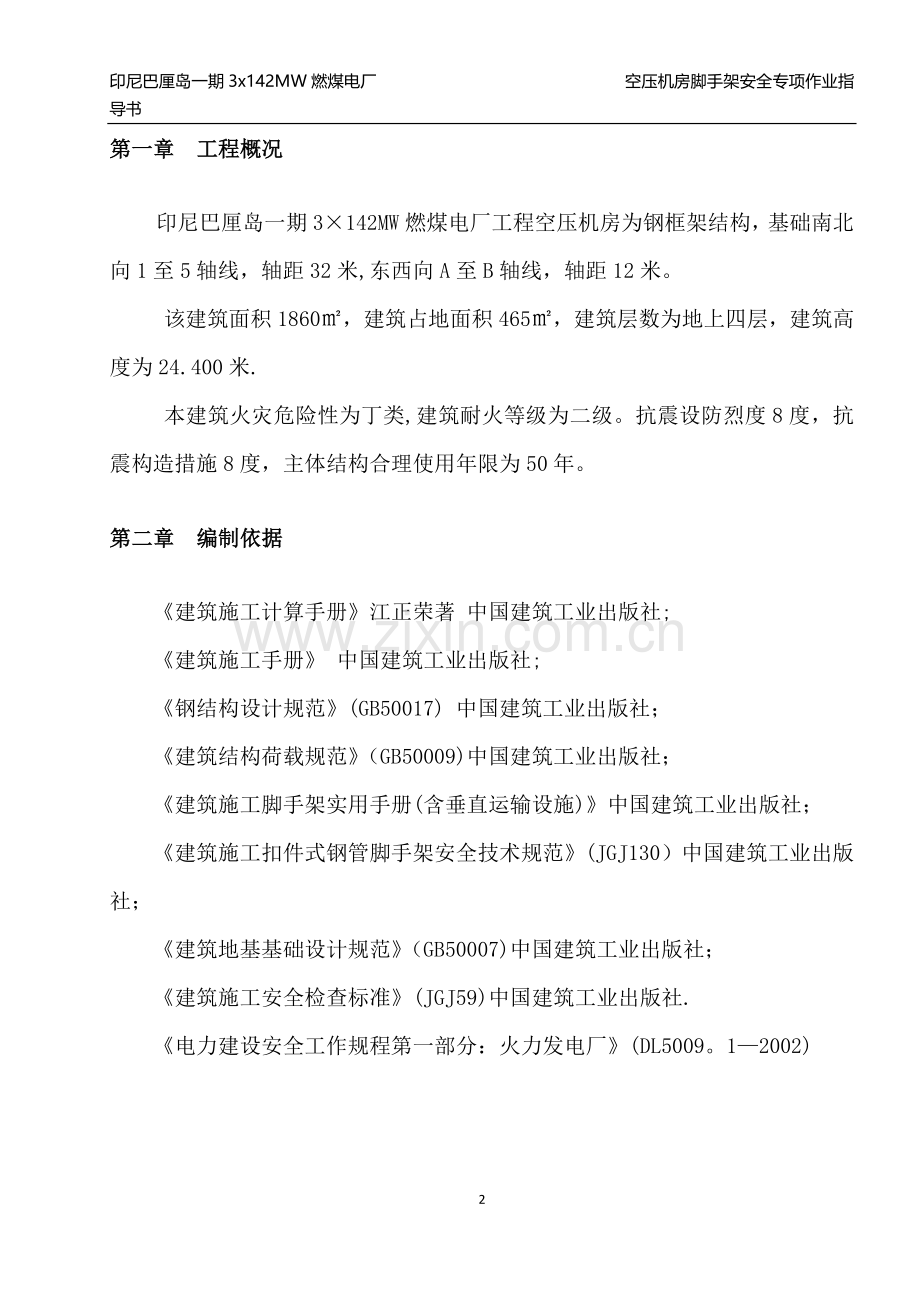

第一章 工程概况
印尼巴厘岛一期3×142MW燃煤电厂工程空压机房为钢框架结构,基础南北向1至5轴线,轴距32米,东西向A至B轴线,轴距12米。
该建筑面积1860㎡,建筑占地面积465㎡,建筑层数为地上四层,建筑高度为24.400米.
本建筑火灾危险性为丁类,建筑耐火等级为二级。抗震设防烈度8度,抗震构造措施8度,主体结构合理使用年限为50年。
第二章 编制依据
《建筑施工计算手册》江正荣著 中国建筑工业出版社;
《建筑施工手册》 中国建筑工业出版社;
《钢结构设计规范》(GB50017) 中国建筑工业出版社;
《建筑结构荷载规范》(GB50009)中国建筑工业出版社;
《建筑施工脚手架实用手册(含垂直运输设施)》中国建筑工业出版社;
《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130)中国建筑工业出版社;
《建筑地基基础设计规范》(GB50007)中国建筑工业出版社;
《建筑施工安全检查标准》(JGJ59)中国建筑工业出版社.
《电力建设安全工作规程第一部分:火力发电厂》(DL5009。1—2002)
第三章 脚手架方案选择
本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点:
1、架体的结构设计,力求做到结构要安全可靠,造价经济合理。
2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。
3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。
4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收;
5、综合以上几点,脚手架的搭设,还必须符合《建筑施工安全检查标准》要求,要符合文明标化工地的有关标准.
6、结合以上脚手架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用以下脚手架方案:
钢管落地脚手架,架搭设高度为 24.4 m;搭设尺寸为:横距Lb为 0.9m,纵距La为1。5m,大小横杆的步距为1。8 m;内排架距离墙长度为0.25m;
第四章 脚手架材料选择
l、钢管落地脚手架,选用外径48mm,壁厚3。50mm,钢材强度等级Q235—A,钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯,新用的钢管要有出厂合格证.
2、本工程钢管脚手架的搭设使用可锻铸造扣件,应符合建设部《钢管脚手扣件标准》GB15830的要求,由有扣件生产许可证的生产厂家提供,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,扣件的规格应与钢管相匹配,贴和面应干整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。钢管螺栓拧紧力矩达70N.m时不得破坏。
3、搭设架子前应进行保养,除锈并统一涂色,颜色力求环境美观。脚手架立杆、防护栏杆、踢脚杆统一漆黄色,剪力撑统一漆桔红色。底排立杆、扫地杆均漆红白相间色.
4、脚手板的采用符合有关要求。
5、安全网采用密目式安全网,网目应满足2000目/100cm2,1.6×1.8m的单张网重量在3kg以上,颜色应满足环境效果要求。
6、连墙件采用钢管,其材质应符合现行国家标准《碳素钢结构》(GB/T 700)中Q235—A钢的要求。
第五章 脚手架的劳动力安排
1、为确保工程进度的需要,同时根据本工程的结构特征和外脚手架的工程量,确定本工程外脚手架搭设人员需要5~10人,均有上岗作业证书。
2、人员配置图(证件见附件2)
序号
名字
工种
证件有效期
备注
1
曾振东
架子工
2018—10-22
2
周国全
架子工
2018—10-22
3
PUJI WAHYUDI
SCAFFOLD
2014—08-18
4
BUDIHUARTONOBINHARTOY
SCAFFOLD
2014—08-18
5
HAMAD BUHARI
SCAFFOLD
2014—08—18
6
PUJI WAHYUDI
SCAFFOLD
2014—08—18
3、外脚手架的搭设和拆除,均应有项目技术负责人的认可,方可进行施工作业,并必须配备有足够的辅助人员和必要的工具。
第六章 脚手架搭设流程及要求
落地脚手架搭设的工艺流程为:场地平整、夯实→挖排水沟→定位设置通长脚手板、底座→纵向扫地杆→立杆→横向扫地杆→大横杆→小横杆(搁栅)→剪刀撑→连墙件→铺脚手板→扎防护栏杆→扎安全网。
定距定位.根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记;垫板、底座应准确地放在定位线上,垫板必须铺放平整,不得悬空.
在搭设首层脚手架过程中,沿四周每框架格内设一道斜支撑,拐角除双向增设,待该部位脚手架与主体结构的连墙件可靠拉接后方可拆除。当脚手架操作层高出连墙件两步时,宜先立外排,后立内排.其余按一下构造要求搭设。
1、主杆基础
本工程脚手架地基础部位应在回填土完后夯实,并在夯实的回填土上搭设脚手架。地基承载能力能够满足外脚手架的搭设要求(具体计算数据参阅脚手架计算书).
2、立杆间距
(1)脚手架立杆纵距1。500m,横距0.9m,步距1。800m;连墙杆间距竖直3.600m,水平4。500m(即两步三跨);里立杆距建筑物0.300m。
(2)脚手架的底部立杆采用不同长度的钢管参差布置,使钢管立杆的对接接头交错布置,高度方向相互错开500mm以上,且要求相邻接头不应在同步同跨内,以保证脚手架的整体性。
(3)立杆应设置垫木,并设置纵横方向扫地杆,连接于立脚点杆上,离底座20cm左右.
(4)立杆的垂直偏差应控制在不大于架高的1/400。
3、大横杆、小横杆设置
(1)大横杆在脚手架高度方向的间距1。800m,以便立网挂设,大横杆置于立杆里面,每侧外伸长度为150mm。
(2)外架子按立杆与大横杆交点处设置小横杆,两端固定在立杆,以形成空间结构整体受力。
4、剪刀撑
脚手架外测立面的两端各设置一道剪刀撑,并应由底至顶连续设置;中间各道剪刀撑之间的净距离不应大于15m。剪刀撑斜杆的接宜采用搭接,搭接长度不小于1m,应采用不少于2个旋转扣件固定.剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线离主节点的距离不宜大于150mm.
5、脚手板的铺设要求
(1)脚手架里排立杆与结构层之间均应铺设木板:板宽为200mm,里外立杆应满铺脚手板,严禁出现探头板。
(2)满铺层脚手板必须垂直墙面横向铺设,满铺到位,不留空位,不能满铺处必须采取有效的防护措施。
(3)脚手片须用18铅丝双股并联绑扎,不少于4点,要求绑扎牢固,交接处平整,铺设时要选用完好无损的脚手板,发现有破损的要及时更换。
6、防护栏杆
(1)脚手架外侧使用合格绿色密目式安全网封闭,且将安全网固定在脚手架外立杆里侧。
(2)选用18铅丝张挂安全网,要求严密、平整。
(3)脚手架外侧必须设1。2m高的防护栏杆和30cm高踢脚杆,顶排防护栏杆不少于2道,高度分别为0。9m和1。3m。
(4)脚手架内侧形成临边的(如遇大开间门窗洞等),在脚手架内侧设1.2m的防护栏杆和30cm高踢脚杆。
7、连墙件
连墙件采用刚性连接,垂直间距为3.60m,水平间距为4.5m。连墙件用φ48×3.5的钢管,其与脚手架的连接采用直角扣件,第一道连墙件从约1.5m标高开始设置,连墙件尽量靠近主节点,偏离主节点不大于300mm。
连墙件中的连墙杆尽量呈水平设置,当不能水平设置时,与脚手架连接的一端应下斜连接,不得采用上斜连接;当脚手架暂时不能设置连墙件时可搭设抛撑,抛撑采用通长杆与脚手架可靠连接,与地面成45°~60°夹角。
8、架体内封闭
(1)脚手架的架体里立杆距墙体净距为200mm,如因结构设计的限制大于200mm的必须铺设站人板,站人板铺设平整牢固。
(2)脚手架施工层里立杆与建筑物之间应采用脚手片或木板进行封闭。
(3)施工层以下外架每隔3步以及底部用密目网或其他措施进行封闭。
第七章 脚手架的检查与验收
钢管落地脚手架
1、脚手架必须由持有效上岗证的专业技术人员搭设;
2、进行分段验收和检查,发现有不符合要求的应迅速整改,并追究责任;
3、外脚手架分段验收严格按《建筑施工扣件式钢管脚手架安全技术规范》JGJ130第八节及JGJ59中”外脚手架检查评分表”,所列项目和施工方案要求的内容进行检查。填写验收记录单,并由搭设人员、安全员、施工员、项目经理签证,方能交付使用。
4、架体内必须做到每层封闭(即进行隔离),且不能大于4步。
第八章 脚手架搭设安全技术措施
1、技术保障措施
(1)架子搭设完毕,用合格密目安全网铺于架子的外围及底部。
(2)钢管与扣件进场前应经过检查挑选(选择标准见本设计表3),所用扣件在使用前应清理加油一次,扣件一定要上紧,不得松动。每个螺栓的预紧力在40N·m~65 N·m之间。
(3)架子搭设到10m高度时由架子搭设单位进行自检;架子搭设完毕后由搭设会同使用单位对整个脚手架进行验收检查,验收合格后方可投入使用.
(4)该脚手架作为建筑物装饰作业时安全防护屏障及装修时作业平台,严禁将模板支架、揽风绳、泵送混凝土和砂浆的输送管道等固定在脚手架上;脚手架严禁悬挂起重设备。
(5)脚手架的安全性是由架子的整体性和架子结构完整性来保证的,未经允许严禁他人破坏架子结构或在架子上擅自拆除与搭设脚手架各构件。其中在脚手架使用期间,下列杆件严禁拆除:主节点处横、纵向水平杆,连墙件.
2、质量保障措施
(1)操作人员作业前必须进行岗位技术培训与安全教育。
(2)技术人员在脚手架搭设、拆除前必须给作业人员下达安全技术交底,并传达至所有操作人员.
(3)脚手架必须严格依据本施工组织设计进行搭设,搭设时,技术人员必须在现场监督搭设情况,保证搭设质量达到设计要求。
(4)脚手架搭设完备,依据施工组织设计与单项作业验收表对脚手架进行验收,发现不符合要求处,必须限时或立即整改.
3、安全保障措施
(1)安全监督体系
项目经理:伍山雄
安全总监:高坤
生产经理:乐冀
工长:张舟;安全员:陈秋彦
施工组长
(2)安全保证体系
(3)操作人员必须持有登高作业操作证方可上岗.
(4)架子在搭设(拆卸)过程要做到文明作业,不得从架子上掉落工具、物品;同时必须保证自身安全,高空作业需穿防滑鞋,佩戴安全帽、安全带,未佩戴安全防护用品不得上架子.
(5)在架子上施工的各工种作业人中应注意自身安全(尤其是在卸料平台上的工作人员),不得随意向下、向外抛、掉物品,不得随意拆除安全防护装置.
(6)雨及六级以上大风等天气严禁进行脚手架搭设、拆除工作。
(7)应设专人负责对脚手架进行经常检查和保修。
A 在下列情况下,必须对脚手架进行检查
a 在六级大风和大雨后
B 检查保修项目
a 各主节点处各杆件的安装、连墙件等构造是否符合施工组织设计的 要求;
b 扣件螺丝是否松动;
c 安全防护措施是否符合要求.
(8)在脚手架上进行电、气焊作业时,必须有防火措施和专人看护。
(9)脚手架外侧必须有防止坠物伤人的防护措施。
(10)搭拆脚手架期间,地面应设置围栏和警戒标志,严禁非操作人员入内.
4、钢管落地脚手架
(1)钢管架应设置避雷针,分置于主楼外架四角立杆之上,并联通大横杆,形成避雷网络,并检测接地电阻不大于10Ω。
(2)外脚手架不得搭设在距离外电架空线路的安全距离内,并做好可靠的安全接地处理.
(3)定期检查脚手架,发现问题和隐患,在施工作业前及时维修加固,以达到坚固稳定,确保施工安全。
(4)外脚手架严禁钢竹、钢木混搭,禁止扣件、绳索、铁丝、竹篾、塑料篾混用。
(5)外脚手架搭设人员必须持证上岗,并正确使用安全帽、安全带、穿防滑鞋。
(6)严禁脚手板存在探头板,铺设脚手板以及多层作业时,应尽量使施工荷载内、外传递平衡。
(7)保证脚手架体的整体性,不得与井架、升降机一并拉结,不得截断架体.
(8)结构外脚手架每支搭一层,支搭完毕后,经项目部安全员验收合格后方可使用。任何班组长和个人,未经同意不得任意拆除脚手架部件。
(9)严格控制施工荷载,脚手板不得集中堆料施荷,施工荷载不得大于270KG/m2,确保较大安全储备。
(10)结构施工时不允许多层同时作业,装修施工时同时作业层数不超过两层,临时性用的悬挑架的同时作业层数不超过重层。
(11)当作业层高出其下连墙件3.6m以上、且其上尚无连墙件时,应采取适当的临时撑拉措施.
(12)各作业层之间设置可靠的防护栅栏,防止坠落物体伤人.
(13)脚手架立杆基础外侧应挖排水沟,以防雨水浸泡地基。
第九章 脚手架拆除安全技术措施
钢管落地脚手架
1、拆架前,全面检查拟拆脚手架,根据检查结果,拟订出作业计划,报请批准,进行技术交底后才准工作.作业计划一般包括:拆架的步骤和方法、安全措施、材料堆放地点、劳动组织安排等。
2、拆架时应划分作业区,周围设绳绑围栏或竖立警戒标志,地面应设专人指挥,禁止非作业人员进入。
3、拆架的高处作业人员应戴安全帽、系安全带、扎裹腿、穿软底防滑鞋。
4、拆架程序应遵守由上而下,先搭后拆的原则,即先拆拉杆、脚手板、剪刀撑、斜撑,而后拆小横杆、大横杆、立杆等,并按一步一清原则依次进行。严禁上下同时进行拆架作业。
5、拆立杆时,要先抱住立杆再拆开最后两个扣,拆除大横杆、斜撑、剪刀撑时,应先拆中间扣件,然后托住中间,再解端头扣。
6、连墙杆(拉结点)应随拆除进度逐层拆除,拆抛撑时,应用临时撑支住,然后才能拆除.
7、拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,应先通知对方,以防坠落。
8、拆架时严禁碰撞脚手架附近电源线,以防触电事故.
9、在拆架时,不得中途换人,如必须换人时,应将拆除情况交代清楚后方可离开。
10、拆下的材料要徐徐下运,严禁抛掷。运至地面的材料应按指定地点随拆随运,分类堆放,当天拆当天清,拆下的扣件和铁丝要集中回收处理。
11、高层建筑脚手架拆除,应配备各良好的通讯装置。
12、输送至地面的杆件,应及时按类堆放,整理保养。
13、当天离岗时,应及时加固尚未拆除部分,防止存留隐患造成复岗后的人为事故.
14、如遇强风、雨等特殊气候,不应进行脚手架的拆除,严禁夜间拆除。
第十章 脚手架计算书
钢管落地脚手架
一、参数信息
1.脚手架参数
搭设尺寸为:立杆的纵距为 1.50米,立杆的横距为0。90米,立杆的步距为1.80 米;
计算的脚手架为双排脚手架搭设高度为 24.4 米,立杆采用单立管;
内排架距离墙长度为0。30米;
小横杆在上,搭接在大横杆下面的小横杆根数为 2;
采用的钢管类型为 Φ48×3.5;
横杆与立杆连接方式为单扣件;扣件抗滑承载力系数为 0.80;
连墙件采用两步三跨,竖向间距 3。60 米,水平间距4。50 米,采用扣件连接;
连墙件连接方式为双扣件;
2.活荷载参数
施工荷载均布参数(kN/m2):3.000;脚手架用途:装修工程
3.风荷载参数
基本风压为0.45,风荷载高度变化系数μz为1。25,风荷载体型系数μs为1.20;
4.静荷载参数
每米立杆数承受的结构自重标准(kN/m2):0。1248;
脚手板自重标准值(kN/m2 ):0.350;栏杆挡脚板自重标准值(kN/m2):0。110;
安全设施与安全网(kN/m2 ):0。005;脚手板铺设层数:13;
5.地基参数
地基土类型:素填土;地基承载力标准值(kN/m2):120。00;
基础底面扩展面积(m2):0.09;基础降低系数:0.80.
二、小横杆的计算
小横杆按照简支梁进行强度和挠度计算,小横杆在大横杆的上面。
按照小横杆上面的脚手板和活荷载作为均布荷载计算小横杆的最大弯矩和变形。
1。均布荷载值计算
小横杆的自重标准值: P1= 0.038 kN/m ;
脚手板的荷载标准值: P2= 0.350×1.000/3=0.117 kN/m ;
活荷载标准值: Q=3.000×1.000/3=1.000 kN/m;
荷载的计算值: q=1。2×0.038+1.2×0.117+1.4×1。000 = 1.586 kN/m;
小横杆计算简图
2。强度计算
最大弯矩考虑为简支梁均布荷载作用下的弯矩,
计算公式如下:
最大弯矩 Mqmax =1.586×1。0502/8 = 0。219 kN.m;
σ = Mqmax/W =43。028 N/mm2;
小横杆的计算强度小于 205.0 N/mm2,满足要求!
3.挠度计算:
最大挠度考虑为简支梁均布荷载作用下的挠度
荷载标准值q=0。038+0。117+1.000 = 1。155 kN/m ;
最大挠度 V = 5.0×1。155×1050。04/(384×2.060×105×121900.0)=0。728 mm;
小横杆的最大挠度小于 1050.0 / 150=7.000 与10 mm,满足要求!
三、大横杆的计算
大横杆按照三跨连续梁进行强度和挠度计算,小横杆在大横杆的上面。
1。荷载值计算
小横杆的自重标准值: P1= 0.038×1.050=0.040 kN;
脚手板的荷载标准值: P2= 0.350×1。050×1。000/3=0。123 kN;
活荷载标准值: Q= 3。000×1。050×1.000/3=1。050 kN;
荷载的计算值: P=(1。2×0.040+1.2×0。123+1.4×1.050)/2=0.833 kN;
大横杆计算简图
2。强度计算
最大弯矩考虑为大横杆自重均布荷载与荷载的计算值最不利分配的弯矩和。
均布荷载最大弯矩计算:M1max=0。08×0。038×1.000×1.0002=0.003 kN.m;
集中荷载最大弯矩计算公式如下:
集中荷载最大弯矩计算:M2max=0。267×0。833×1。000= 0。222 kN。m;
M = M1max + M2max = 0。003+0。222=0。225 kN。m
抗弯强度:σ= 0。225×106/5080.0=44。370 N/mm2;
大横杆的抗弯强度σ= 44。370 小于[f]=205。0N/mm2;
3。挠度计算
最大挠度考虑为大横杆自重均布荷载与荷载的计算值最不利分配的挠度和,单位:mm
均布荷载最大挠度计算公式如下:
大横杆自重均布荷载引起的最大挠度:
Vmax= 0。677×0。038×1000。04 /(100×2.060×105× 121900.0) = 0。010 mm;
集中荷载最大挠度计算公式如下:
集中荷载标准值最不利分配引起的最大挠度:
P=(0。040+0。123+1.050)/2=0。606kN
V= 1。883×0.606×1000.03/ ( 100 ×2.060×105×121900.0) = 0.455 mm;
最大挠度和:V= Vmax + Vpmax = 0.010+0.455=0。465 mm;
大横杆的最大挠度小于 1000.0 / 150=6。7 或者 10 mm,满足要求!
四、扣件抗滑力的计算
按规范表5。1。7,直角、旋转单扣件承载力取值为8。00kN,按照扣件抗滑承载力系数0。80,
该工程实际的旋转单扣件承载力取值为6。40kN。
纵向或横向水平杆与立杆连接时,扣件的抗滑承载力按照下式计算(规范5.2。5):
R ≤ Rc
其中 Rc - 扣件抗滑承载力设计值,取6.40 kN;
R — 纵向或横向水平杆传给立杆的竖向作用力设计值;
横杆的自重标准值: P1 = 0.038×1。000=0.038 kN;
脚手板的荷载标准值: P2 = 0.350×1。050×1.000/2=0.184 kN;
活荷载标准值: Q = 3.000×1.050×1.000 /2 = 1。575 kN;
荷载的计算值: R=1.2×(0.038+0。184)+1.4×1.575=2。472 kN;
R 〈 6。40 kN ,单扣件抗滑承载力的设计计算满足要求!
五、脚手架立杆荷载计算
作用于脚手架的荷载包括静荷载、活荷载和风荷载。静荷载标准值包括以下内容:
(1)每米立杆承受的结构自重标准值,为0。1248kN/m
NG1 = [0。1248+(1。50×2/2)×0.038/1.80]×25。20 = 3。951kN;
(2)脚手板的自重标准值;采用竹笆片脚手板,标准值为0.3kN/m2
NG2= 0。3×13×1。5×(0.9+0.2)/2 = 3。364 kN;
(3)栏杆与挡脚手板自重标准值;采用竹笆片脚手板挡板,标准值为0。15kN/m
NG3 = 0。15×13×1。5/2 = 1。462 kN;
(4)吊挂的安全设施荷载,包括安全网:0.005 kN/m2
NG4 = 0.005×1.5×25.2 = 0.189 kN;
经计算得到,静荷载标准值
NG = NG1+NG2+NG3+NG4 = 8。967 kN;
活荷载为施工荷载标准值产生的轴向力总和,立杆按一纵距内施工荷载总和的1/2取值。经计算得到,活荷载标准值
NQ = 2×0.9×1.5×2/2 = 2。7 kN;
考虑风荷载时,立杆的轴向压力设计值为
N = 1。2 NG+0.85×1。4NQ = 1。2×8。967+ 0。85×1。4×2。7= 13。973 kN;
不考虑风荷载时,立杆的轴向压力设计值为
N'=1。2NG+1。4NQ=1。2×8.967+1.4×2。7=14。54kN;
六、立杆的稳定性计算
风荷载标准值按照以下公式计算
Wk=0.7μz·μs·ω0
其中 ω0 —— 基本风压(kN/m2),按照《建筑结构荷载规范》(GB50009—2011)的规定采用:ω0 = 0.4 kN/m2;
μz -- 风荷载高度变化系数,按照《建筑结构荷载规范》(GB50009—2011)的规定采用:μz= 0。74;
μs —- 风荷载体型系数:取值为0。214;
经计算得到,风荷载标准值为:
Wk = 0.7 ×0。4×0.74×0.214 = 0.044 kN/m2;
风荷载设计值产生的立杆段弯矩 MW 为:
Mw = 0.85 ×1。4WkLah2/10 = 0。85 ×1。4×0.044×1.5×1。82/10 = 0.026 kN·m;
考虑风荷载时,立杆的稳定性计算公式
σ = N/(φA) + MW/W ≤ [f]
立杆的轴心压力设计值 :N = 13.973 kN;
不考虑风荷载时,立杆的稳定性计算公式
σ = N/(φA)≤ [f]
立杆的轴心压力设计值 :N = N'= 14.54kN;
计算立杆的截面回转半径 :i = 1.58 cm;
计算长度附加系数参照《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)表5.3。3得 : k = 1.155 ;
计算长度系数参照《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130—2011)表5.3.3得 :μ = 1。5 ;
计算长度 ,由公式 l0 = kuh 确定:l0 = 3。118 m;
长细比: L0/i = 197 ;
轴心受压立杆的稳定系数φ,由长细比 lo/i 的结果查表得到 :φ= 0。186
立杆净截面面积 : A = 4.89 cm2;
立杆净截面模量(抵抗矩) :W = 5.08 cm3;
钢管立杆抗压强度设计值 :[f] =205 N/mm2;
考虑风荷载时
σ = 13972。932/(0。186×489)+25644.058/5080 = 158.674 N/mm2;
立杆稳定性计算 σ = 158.674 N/mm2 小于 立杆的抗压强度设计值 [f] = 205 N/mm2,满足要求!
不考虑风荷载时
σ = 14539。932/(0.186×489)=159.86 N/mm2;
立杆稳定性计算 σ = 159。86 N/mm2 小于 立杆的抗压强度设计值 [f] = 205 N/mm2,满足要求!
七、最大搭设高度的计算
按《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)5.3。6条考虑风荷载时,采用单立管的敞开式、全封闭和半封闭的脚手架可搭设高度按照下式计算:
Hs = [φAf - (1。2NG2k + 0。85×1。4(ΣNQk + MwkφA/W))]/1.2Gk
构配件自重标准值产生的轴向力 NG2K(kN)计算公式为:
NG2K = NG2+NG3+NG4 = 5.015 kN;
活荷载标准值 :NQ = 2.7 kN;
每米立杆承受的结构自重标准值 :Gk = 0.125 kN/m;
计算立杆段由风荷载标准值产生的弯矩: Mwk=Mw / (1。4×0。85) = 0。026 /(1.4 × 0。85) = 0。022 kN·m;
Hs =( 0。186×4.89×10—4×205×103—(1.2×5。015+0.85×1。4×(2.7+0。186×4。89×100×0。022/5。08)))/(1。2×0.125)=59。797 m;
按《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)5.3.6条脚手架搭设高度 Hs等于或大于26米,按照下式调整且不超过50米:
[H] = Hs /(1+0.001Hs)
[H] = 59.797 /(1+0.001×59。797)=56.423 m;
[H]= 56。423 和 50 比较取较小值.经计算得到,脚手架搭设高度限值 [H] =50 m。
脚手架单立杆搭设高度为24.2m,小于[H],满足要求!
八、连墙件的稳定性计算
连墙件的轴向力设计值应按照下式计算:
Nl = Nlw + N0
连墙件风荷载标准值按脚手架顶部高度计算μz=0。92,μs=0.214,ω0=0.4,
Wk = 0.7μz·μs·ω0=0。7 ×0。92×0.214×0。4 = 0.055 kN/m2;
每个连墙件的覆盖面积内脚手架外侧的迎风面积 Aw = 16。2 m2;
按《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130—2011)5。4。1条连墙件约束脚手架平面外变形所产生的轴向力(kN), N0= 5。000 kN;
风荷载产生的连墙件轴向力设计值(kN),按照下式计算:
Nlw = 1.4×Wk×Aw = 1.25 kN;
连墙件的轴向力设计值 Nl = Nlw + N0= 6。25 kN;
连墙件承载力设计值按下式计算:
Nf = φ·A·[f]
其中 φ —— 轴心受压立杆的稳定系数;
由长细比 l/i = 250/15。8的结果查表得到 φ=0。958,l为内排架距离墙的长度;
A = 4。89 cm2;[f]=205 N/mm2;
连墙件轴向承载力设计值为 Nf = 0.958×4.89×10—4×205×103 = 96。035 kN;
Nl = 6.25 〈 Nf = 96.035,连墙件的设计计算满足要求!
连墙件采用双扣件与墙体连接.
由以上计算得到 Nl = 6。25小于双扣件的抗滑力 16 kN,满足要求!
连墙件扣件连接示意图
九、立杆的地基承载力计算
立杆基础底面的平均压力应满足下式的要求
p ≤ fg
地基承载力设计值:
fg = fgk×kc = 120 kPa;
其中,地基承载力标准值:fgk= 120 kPa ;
脚手架地基承载力调整系数:kc = 1 ;
立杆基础底面的平均压力:p = N/A =69。865 kPa ;
其中,上部结构传至基础顶面的轴向力设计值 :N = 13.973 kN;
基础底面面积 :A = 0。2 m2 。
p=69。865kPa ≤ fg=120 kPa 。地基承载力满足要求!
30
第十一章 危 险 源 辨 识、风 险 评 价 表
MS。02。020-01
作业活动
序号
危 险 源
危险源类型
判别依据I~V
作业条件危险性评价
备注
时态
状态
是否受控
是否守法
L
E
C
D
脚手架搭拆
1
使用不合格的钢管、扣件
违章作业
V
1
6
3
18
将来
异常
是
是
2
脚手架基础未平整夯实,无排水措施
违章作业/管理缺陷
V
3
3
7
63
将来
异常
是
是
3
脚手架底部无垫木和扫地杆或不符合要求
防护缺陷
V
3
10
3
90
将来
紧急
是
是
4
架体与建筑物未按规定拉结或拉接不符合设计要求
防护缺陷
V
3
6
7
126
将来
紧急
是
是
5
未按规定设置剪刀撑或剪刀撑搭设不规范
防护缺陷
V
3
3
7
63
将来
异常
是
是
6
未按规定设置安全网或安全网设置不符合要求
防护缺陷
V
3
6
7
126
将来
紧急
是
是
7
立杆、大横杆、小横杆间距超过规定要求
防护缺陷
V
6
10
1
60
将来
异常
是
是
8
未使用密目安全网沿外架子内侧进行封闭,网之间连接不严密,未与架子固定
防护缺陷
V
1
10
7
70
将来
异常
是
是
9
操作面未满铺脚手板,下层未兜设水平安全网,有探头板、飞跳板
防护缺陷
V
3
2
7
42
将来
异常
是
是
10
操作面未设防护栏杆和挡脚板,或立挂安全网
防护缺陷
V
3
3
7
63
将来
异常
是
是
11
建筑物顶部的架子未按规定高于屋面,高出部分未设护栏和立挂安全网
防护缺陷
V
3
6
3
54
将来
异常
是
是
12
架体未设上下通道或通道设置不符合要求
防护缺陷
V
1
6
7
42
将来
异常
是
是
13
不按规定拆除脚手架
违章作业
V
3
6
7
126
将来
紧急
是
是
14
拆除脚手架时,没设警戒线、无人看管
违章指挥/违章作业
V
3
2
7
42
将来
异常
是
是
15
非架子工操作
V
3
1
7
21
将来
异常
是
是
16
架子工疲劳作业
违章作业
V
3
2
15
90
将来
紧急
否
是
17
脚手架荷载不符合设计规定
管理缺陷
V
1
3
15
45
将来
异常
是
是
18
无脚手架搭设方案或方案未审批
管理缺陷
V
1
2
40
80
将来
异常
是
是
19
现场未按方案施工
违章作业
V
1
2
40
80
将来
异常
是
是
脚手架搭拆
20
未将搭拆工具及零配件放入工具袋或系挂牢靠
违章作业
V
3
3
7
63
将来
异常
是
是
21
六级以上大风、雨天进行搭拆作业
违章指挥/违章作业
V
1
2
15
30
将来
异常
是
是
22
脚手架未经验收即投入使用
管理缺陷
V
3
3
7
63
将来
异常
是
是
23
脚手架未按规定进行检查维护
违章作业
V
3
2
7
42
将来
异常
是
是
下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!
毕业论文致谢词
我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意
这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!
感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭!
最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。
致谢词2
展开阅读全文
