收藏 分销(赏)

框架住宅工程施工组织设计模板.doc

上传人:人****来 文档编号:4466759 上传时间:2024-09-23 格式:DOC 页数:123 大小:347KB
下载 相关 举报
框架住宅工程施工组织设计模板.doc_第1页
第1页 / 共123页
框架住宅工程施工组织设计模板.doc_第2页
第2页 / 共123页
框架住宅工程施工组织设计模板.doc_第3页
第3页 / 共123页
框架住宅工程施工组织设计模板.doc_第4页
第4页 / 共123页
框架住宅工程施工组织设计模板.doc_第5页
第5页 / 共123页
点击查看更多>>
资源描述

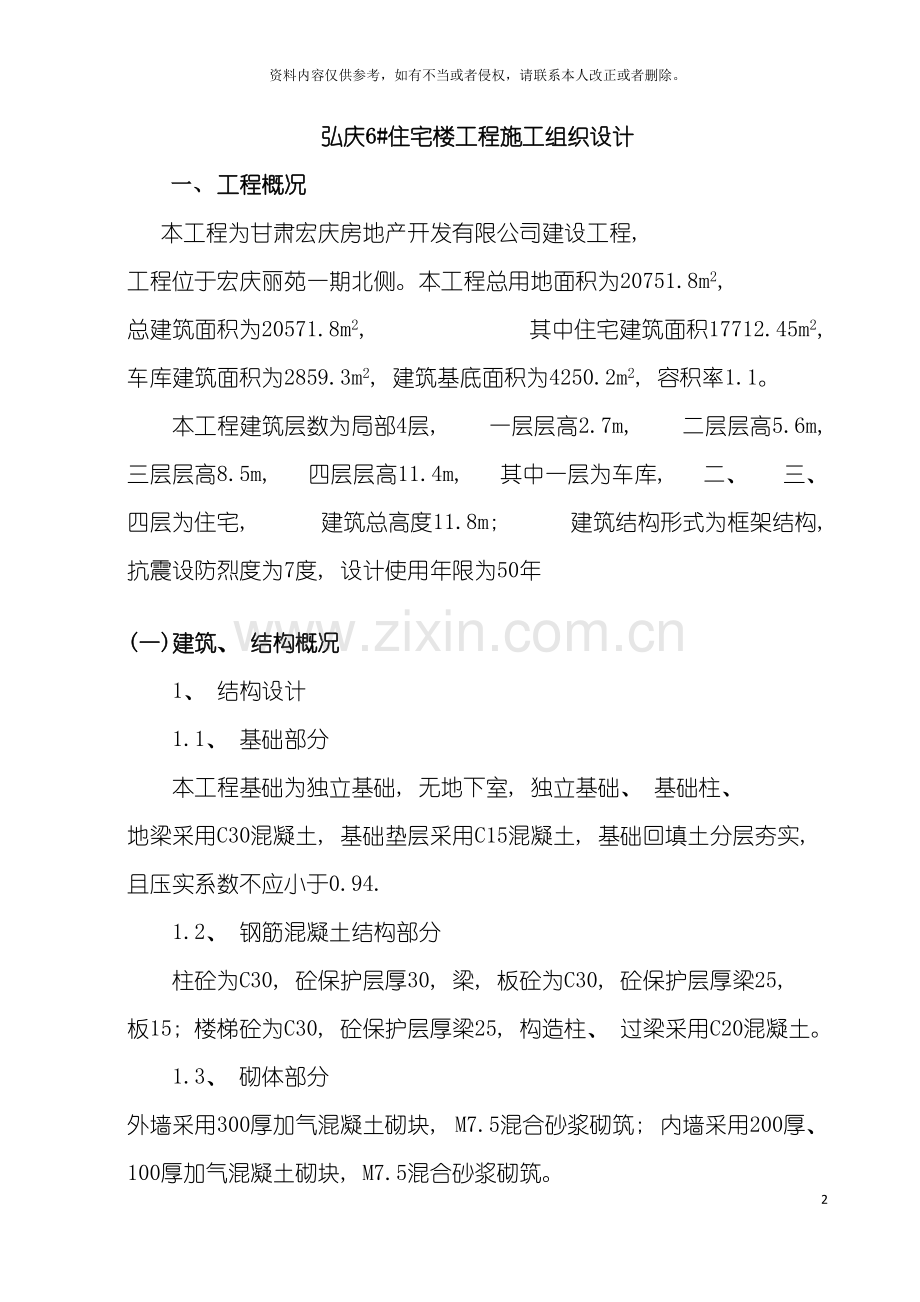

1、框架住宅工程施工组织设计123资料内容仅供参考,如有不当或者侵权,请联系本人改正或者删除。弘庆6#住宅楼工程施工组织设计一、 工程概况本工程为甘肃宏庆房地产开发有限公司建设工程, 工程位于宏庆丽苑一期北侧。本工程总用地面积为20751.8m2, 总建筑面积为20571.8m2, 其中住宅建筑面积17712.45m2, 车库建筑面积为2859.3m2, 建筑基底面积为4250.2m2, 容积率1.1。本工程建筑层数为局部4层, 一层层高2.7m, 二层层高5.6m, 三层层高8.5m, 四层层高11.4m, 其中一层为车库, 二、 三、 四层为住宅, 建筑总高度11.8m; 建筑结构形式为框架结

2、构, 抗震设防烈度为7度, 设计使用年限为50年(一)建筑、 结构概况1、 结构设计1.1、 基础部分本工程基础为独立基础, 无地下室, 独立基础、 基础柱、 地梁采用C30混凝土, 基础垫层采用C15混凝土, 基础回填土分层夯实, 且压实系数不应小于0.94.1.2、 钢筋混凝土结构部分柱砼为C30, 砼保护层厚30, 梁, 板砼为C30, 砼保护层厚梁25, 板15; 楼梯砼为C30, 砼保护层厚梁25, 构造柱、 过梁采用C20混凝土。1.3、 砌体部分外墙采用300厚加气混凝土砌块, M7.5混合砂浆砌筑; 内墙采用200厚、 100厚加气混凝土砌块, M7.5混合砂浆砌筑。砌体施工质

3、量控制等级为B级,填充墙砌筑时按地震烈度7度选用相关图集。2、 建筑装修2.1.门窗: 门主要为防盗门, 本工程外窗采用单框双玻中空断桥铝合金平开窗。2.2.楼地面: 为水泥砂浆楼地面。2.3.内粉: 室内为混合砂浆粉刷, 公共部分刷乳胶漆。2.4.平顶: 混合砂浆粉刷, 公共部分刷乳胶漆。2.5.外装修: 外墙面采用砂浆打底, 刷乳胶漆, 面砖饰面。2.6.屋面: 现浇钢筋砼屋面、 80厚水泥发泡保温板、 找平层, 防水层, 屋面防水等级为级, 防水层合理使用年限为 , 屋面采用两道SBS改性沥青防水卷材防水材料, 其中SBS改性沥青防水卷材3+3mm, 共6mm。2.7.油漆: 楼梯扶手刷

4、调合漆, 调合漆饰面。3、 水电安装本工程水电安装包括生活给排水系统、 电气照明及防雷接地系统等。(二)施工现场条件1、 施工现场三通一平已具备, 具备施工条件。2、 施工用水电由业主接至现场。3、 工程地质情况见业主提供工程地质勘察报告。4、 基础施工采取明排水能满足施工要求。 (三)招标要求1、 本工程实行土建、 水电安装总承包。2、 本工程招标工期为240天, 投标工期为240天。3、 本工程招标要求质量标准为合格工程, 以最终评定为准, 并采取监理管理监督制度。二、 工程施工总目标1、 工程质量目标工程质量为合格工程。本工程质量管理按国际标准ISO-9001- 质量保证体系实行工程质量

5、管理。施工全过程对施工投入、 施工过程及产品全面有效控制以达到质量标准。为了实现质量管理的目标, 根据评定标准的要求, 将有关指标分解以指导施工实践中质量控制, 以分项工程保分部工程, 以分部工程保单位工程, 一次性验收达标成合格。分部工程确保基础(独立基础)、 主体、 屋面防水、 门窗、 装饰达到优质标准, 杜绝卫生间厨房、 墙面、 楼面、 屋面、 门窗等渗水和滴漏现象, 杜绝结构裂缝等质量通病。单位工程做到规定的技术资料齐全、 标准、 装订成册, 资料的数据经得起复查。工程总的观感得分率达到95分以上。2、 工期目标招标要求工期240天, 预计 8月1日开工。本工程投标工期240天, 暂按

6、 8月1日开工, 4年4月1日竣工。期间经历雨季、 夏季、 农忙施工。工程实施中集中技术力量、 配足施工机具、 劳动力、 周转材料, 科学合理安排施工, 充分调动施工人员的劳动积极因素, 并采取相应经济激励措施, 确保240天完成整个工程。3、 安全目标本工程遵守国家、 省、 市安全劳动法规及业主的各项安全规章制度, 保证施工区域内人员安全。安全生产实现无重大伤亡、 火灾及重大设备事故, 一般事频率控制在2以内, 工程施工创市级安全标化工地。4、 文明施工目标本工程要立足于保质量、 保安全、 抢工期的同时科学文明施工。工程实行项目法施工, 实行动态管理, 施工现场创市级文明施工标准化工地。施工

7、现场周边设临时围墙, 实行封闭式施工并协调好周边关系, 严格管理, 规范整齐。5、 推广应用新技术、 新工艺、 新材料目标推广新技术、 新工艺、 新材料6项。6、 社会经济效益目标实施科学管理, 采用新技术、 新工艺、 新材料, 提高机械化作业程度, 提高劳动生产率, 加强全面质量管理及施工全过程的控制, 确保质量优质结构及工期目标的实现, 创市级文明施工标准化工地, 现场管理科技进步效益率8。三、 施工组织与部署1、 施工组织1.1.工程施工采取项目法施工, 成立工程项目经理部。在项目经理领导下, 有项目副经理、 项目工程师、 施工员、 质量员、 安全员、 材料员、 核算员、 资料员、 专业

8、工长、 翻样员等组成对工程生产、 技术、 质量、 安全、 材料管理。1.2.项目部施工组织管理网络图项目经理项目工程师土建工程 水电安装施工技术组质检组安全组材料组机电设备组后勤组钢筋班木工班混凝土班瓦工班桩基班防水施工水电安装机电班1.3. 工程施工管理人员配备见商务标部分。2、 施工部署2.1.总的原则本工程本着”先土建后安装”、 ”先地下后地上”、 ”先主体后装修”、 ”先室内后室外”的原则安排各工种、 各工序立体交叉施工作业。投入充分的劳力、 机具设备、 材料, 本着”安全第一”, ”质量为本”指导思想, 地下工程立足一个”抢”字, 主体工程立足一个”精”字, 装修工程立足一个”细”字

9、组织现场施工。2.2.工程施工特点工程基础为独立基础、 基础柱、 基础梁, 主体为框架结构。建筑层次为局部四层。工期紧240天; 质量要求高; 工程施工创文明安全施工标准化样板工地。施工期间经历雨季、 夏季、 农忙。装修相对比较简单。2.3.主要分部项工程的划分工程施工分为: 基础工程; 框架结构主体; 屋面工程; 墙体工程; 门窗工程; 楼地面、 粉刷等装修工程; 水电安装; 室外及其它工程等部分。工程总体施工顺序 室内装修 墙体工程楼地面工程 基础工程主体结构屋面工程外装修附属工程 水电安装2.4.施工总体安排2.4.1.基础工程1、 施工程序垫层独立基础基础柱基础梁主体框架结构施工顺序:

10、 框架柱钢筋钢筋验收柱、 梁、 板模板梁、 板钢筋钢筋验收砼浇筑养护。(1)柱、 梁、 板采用胶合板、 钢管扣件支架支撑体系, 本工程模板按三个层次配置。(2)现场制作, 现场绑扎安装, 柱竖向钢筋接头采用电渣压力焊接头, 其余钢筋采用绑扎连接。(3)主体结构砼现场机械搅拌。(4)垂直运输配置龙门吊。(5)外墙脚手架采用双排钢管外脚手架。2.5.砌体工程砌体工程在主体结构四层屋(楼)面砼浇捣完后, 经技术负责人批准底层框架拆模后, 即可插入进行, 紧跟主体由下而上逐层施工。墙体构造柱在主体施工预留插筋, 墙体砌筑后进行浇筑。2.6.屋面防水屋面防水工程待屋面层结构达设计强度拆模模板后方可进行,

11、 屋面防水工程分找平层、 保温层、 防水层等工序。2.7.室内外装修内粉及内装修在主体结构三层完后由下向上进行, 楼梯段内粉及外装修待主体封顶、 屋面工程完后由上而下进行。2.8.水电安装水电预埋与土建主体同时进行, 水电安装在室内进行装修时即可开始穿插进行水电安装工程。3、 新技术、 新工艺、 新材料的推广应用3.1.现浇框架采用十一合(18厚)木胶合板模板。3.2.竖向粗钢筋电渣压力焊焊接接头连接技术。3.3.墙体采用加气砼砌块环保节能材料。3.4.工程采用PP-R给水管, UPVC下水管道、 PVC电线穿墙管新型环保节能材料。3.5.采用计算机进行技术、 质量、 安全管理。四、 施工准备

12、工作及各项资源计划1、 开工前工作顺序图施工图学习、 会审施工作业准备编制施工图预算及工料分析签定工程合同编制单位工程施工组织设计提出构配件加工计划落实加工顶货编制施工技术交底单、 作业指导书编制安全文明施工交底单完善实施现场三通一平施工现场准备定位放线、 抄平现场材料分期分批复试进场施工机具设备进场、 安装、 调试按计划组织构、 配件复试进场按形象进度计划组织劳动力进场开工申请报告办理2、 施工准备2.1.技术准备(1)学习和审查施工图纸, 进行施工图会审。(2)编制施工图预算、 项目施工成本预算。 (3)编制施工组织设计, 工程质量计划, 提出进度、 劳力、 机具、 材料计划。由项目经理部

13、负责编制并负责实施, 施工组织设计和工程质量计划报公司总工程师审批, 劳力计划报公司劳务办备案, 材料计划报公司建材办备案, 进度及机具计划报公司施工计划科备案。(4)下达作业指导书和安全、 技术交底单, 由施工员向工长、 工长向班组进行逐层交底。(5)编制特殊、 关键部位的施工方法, 提出质量通病防治措施。2.2物资材料准备(1)大宗建材的采购、 送检选择、 订货。(2)提出构配件加工及进场计划, 成品、 半成品采购进场计划。(3)三材及水电主进场材计划报送建设单位及现场检验复试。(4)机具设备、 周材材料数量、 规格的确定。2.3劳动组织准备1)建立项目领导机构, 调配施工队组。(2)组织

14、施工人员进场。(3)做好进场人员中质量、 安全、 特殊作业人员岗前教育培训工作。2.4施工现场准备(1)进行工程定位放线, 建立施工用建筑轴线及高程引测控制点。(2)做好施工现场的施工用水、 施工用电、 道路、 堆场、 通讯、 排水、 场地平整工作, 并按消防要求, 设置消防器具。(3)搭设办公用房、 会议用房、 工具房、 库房等临建设施。(4)组织各项材料进场并做好材料试验。3、 各项资源计划3.1.劳动力计划(1)钢筋工 1个班 20人 (2)木 工 2个班 40人 (3)砼 工 2个班 40人 (4)瓦 工 1个班 15人 (5)普 工 1个班 15人(6)水 电 1个班 5人(7)机

15、修 1个班 5人( 8) 脚手架 1个班 5人 (8)管 理 10人 小 计 155人3.2.主要施工机具设备计划序号机具名称规格型号数量用电量KW备注1龙门吊30m1台2卷扬机1T2台4.8*13砼搅拌机JZ-3502台8.0*24砂浆机 JH-2001台4.8*25插入震动器H-64-605台1.0*56平板震动器2台1.5*27电焊机BX1-3001台15*28砂轮切割机1台1.5*19氧、 炔割炬1套10潜水泵4台3.6*511水泵扬程30m1台3.612磅秤2台13震动夯机2台3.2*214高压镝灯3.5KW2套3.5*215照明太阳灯1.0KW20套1*2016盘锯、 压刨1套5.

16、5基地解决17钢筋对焊机UN1-1001台100基地解决18钢筋切割机GJ40A1套7.5基地解决19钢筋弯曲机GW401台3.5基地解决20挖掘机EX-2001台基地解决21自卸汽车8T5辆基地解决22手枪电钻2台23电动弯管机1台24电动套丝机1台25经纬仪J-21台26水准仪S-31台27试验检验仪器1套28柴油发电机75KW1台3.3.计划投入的周转架设材材料(1)模 板 3000m2(2)方 木 3000m (3)钢 管 50t(4)脚手板 3000m(5)安全网 3000m2五、 工程施工进度计划本工程计划工期240天, 工程进度详见进度计划、 网络图。六、 施工现场总平面布置1、

17、 工地一周设临时围墙与外界分隔。2、 现场大临主要考虑少量办公、 工具、 材料等用房, 职工食宿、 钢筋加工、 木构件加工、 砼构件加工由公司基地解决。3.施工用电按用电量150kw, 三相五线低压线路通至各主要用电器。施工用水按50管径自来水一处考虑, 出水管按管径25分水管按二处设置。施工现场设一10m3砖砌蓄水池, 防止停水使用。3.1.施工用电量计算本工程用电量按主体结构施工高峰期用电量计算, 考虑1台龙门吊30kw, 2台砼搅拌机16kw, 1台电焊机15kw, 照明15kw等等, 经计算施工用量总容量取150Kw。本工程施工用量总容量取150KW。3.2.施工用水量计算施工用水主要

18、考虑墙体砌筑, 砼浇筑、 养护, 装修时需要, 总用水量不大。施工用水主管按管径50自来水上水管沿场地周边布置, 出水管按管径25分水管按二处设置。施工现场现有管径50自来水管网可满足施工要求。4.施工现场设临时厕所、 化粪池。5.施工现场排水采用明沟有组织排水。6.施工现场布置详见施工现场平面布置图。七、 主要工程施工方法(一)土建工程1、 施工测量与沉降观测1.1.施工测量(1)开工前设置平面控制点及高程控制点。控制轴线用J2经纬仪引测。高程控制在现场埋设两个水准点, 与城市水准校测后设置。(2)楼层轴线引测, 垂直度控制采用外投法, 在建筑外侧采用激光经纬仪投测。(3)楼层标高传递采用钢

19、尺、 S3水准仪引测。(4)竖向垂直度精度要求, 偏差不大于H/1000, 且不大于30mm。1.2.沉降观测(1)在房屋四周转角以及中间轴线每隔20M左右设置沉降观测点。在距建筑物50m处设置永久性水准点, 作为沉降观测的依据, 永久性水准点要求土层稳定, 不下沉。(2)观测要求沉降观测采用S1水准仪, 3m铟钢水准尺定期观测, 从观测点稳固即开始, 以后每层一次直至完工, 完工后移交建设单位, 当年每3个月测一次共四次, 第二年6个月一次, 第三年起每年一次直到稳定, 如施工中途停顿, 在停工前, 与复工前各观测一次, 停工期间每隔3个月一次。水准点沉降点要平衡, 沉降观测做到四固定即观测

20、条件环境基本相同, 观测路线仪器人员、 程序方法要固定。1.3.施工测量的精度和技术要求(1)定位基准点测量的技术要求要满足, 红线点位中误差不超过5cm的要求。(2)轴线基准点的技术要求按其测角精度不大于20, 测边精度不大于1/10000。(3)0.00标高的引测精度和楼层标高的测设精度往返两次的高差误差不超过20mm, 每层不大于3mm, 总高度不大于(3H/10000)。(4)垂直度控制的精度以满足层间垂直度不超过3mm, 全高不超过10mm的要求。(5)沉降观测的精度和技术要求按GBJ789规范的附录1条款的规定执行及设计的要求, 沉降观测闭合差值不得大于2mm, 若超过应重新观测。

21、(6)分划轴线开间尺寸, 应采用总长度尺寸进行复核, 以尽量减少分划尺寸积累误差。(7)经纬仪、 水准仪、 钢卷尺等检测工具, 经核验精度符合要求后方可使用。(8)测量仪器及测量人员应相对固定, 不宜经常更换。(9)每次测量必须做好记录, 作为原始资料妥善保存2、 垂直运输施工机械的选用由于工程工期紧、 质量高、 为框架结构主体, 施工材料垂直运输是本工程施工需要解决的重要环节, 在主体施工阶段, 框架结构的模板、 钢材、 钢管扣件、 砼的输送量占全部垂直运输的80%左右, 故主体施工垂直运输机械采用一台龙门吊。基础施工完龙门吊就进场安装。3、 基础施工3.1.桩基工程桩基用人工挖孔墩, 桩长

22、3m( 分三节节长) , 总桩数59根, 桩顶标高-3M。3.1.1.挖桩前的准备工作1)施工队资质审查必须对施工队的资质材料进行审查与管理, 了解施工队的技术力量水平; 审查施工组织设计、 施工进度计划, 评价其可行性; 要求施工队每个技术人员, 包括施工技术员、 焊工、 记录员等都必须具有相应技术资格证和上岗证。2)施工放线与定桩位由于放线的准确与否直接影响建筑物的位置是否符合”规划”要求, 而桩位的准确与否又直接影响着整个工程的结构, 因此, 这两个工序的重要性不容忽视。项目技术管理人员应该对已定好的轴线位进行复核, 根据建筑物与结构桩位图逐位校核, 发现不符合要求的及时纠正。3) 桩顶

23、标高及偏位情况的检查基础开挖后, 应对桩顶标高及桩的偏位情况进行测量, 并把记录资料完整地整理一份报送设计单位, 由设计单位提出方案, 解决那些桩顶标高低于设计标高以及桩偏位超过规范要求的情况。而对于那些桩顶标高高于设计标高的情况, 施工单位应用电锯法截去多余的桩段, 而不应该用人工敲打的办法把多余的桩段敲掉, 那样很容易把成桩敲伤。3.2基础工程3.2.1、 基础工程施工顺序放线、 定位挖第一节( 1.5米深桩孔土方) 砌砖护壁在护壁上投测标高及十字轴线提升机具、 安装挖余下桩孔土方( 垂直度、 孔径检验) 检查持力层后进行扩底虚土清理垂直度、 孔径检验验槽吊钢筋笼浇筑桩身砼砼养护。、 基坑

24、开挖3.2.2、 人工成孔a、 对桩进行定位后, 以桩心为圆心, 以d+240为直径开挖桩孔, 挖至1.5米深后, 修整孔壁, 校正桩心, 随后用100号红砖、 M5水泥砂浆砌筑。红砖护壁, 护壁厚120, 高500, 并伸出层100, 从而防止井口土体松脱。b、 护壁施工完后, 将标高引至井圈上, 并安装好提升机具, 继续挖孔工作, 挖孔由人工自上而下用镐、 锹、 洛阳铲进行。挖土次序为先挖中间部分, 后挖周边, 并随时用标尺及大线附进行垂直度和桩径检查。扩底部分采取先挖桩身圆柱体, 再挖扩底尺雨从上到下削土修成扩底形, 弃装入土袋, 用手摇辘轳提出地面, 桩孔周围不得堆土。c、 桩中线利用

25、井口十字控制点, 每段设横杆吊大线附作中心线, 用水平尺杆找圆周, 垂直度允许偏差0.5%, 桩径正负30mm。d、 挖孔过程中, 随时观察也壁有无裂缝、 变形, 及时上报, 采取加固措施, 以避免塌方( 严禁私自处理) 。e、 孔后, 对孔底浮土进行清理, 并组织验收。f、 挖至适当深度时须配备低压照明( 36V) , 达到井口6米以下时配备送风装置。 3.2.3、 钢筋笼制作、 吊装a、 钢筋笼在现场加工成形。进场钢筋复检及焊接试验合格后, 严格按照图纸尺寸下料, 一次加工成形。主筋内侧每隔2米加设一道直径16的加强箍, 每隔一箍在箍内设一十字加强支撑, 与主筋焊接牢回组成 骨架钢筋笼的主

26、筋为通长钢筋, 其接头采用闪光对焊, 主筋与箍筋间隔点焊固定, 控制平整度误差不大于5cm, 钢筋笼四侧主筋上每隔4m设置四个耳环, 控制保护层为 35mm。b、 钢筋笼吊装: 钢筋笼最大重量为1.2t, 吊装就位, 同时利用8t汽车吊辅助起吊, 以防钢筋笼触地变形。 3.2.4、 砼施工a、 砼的各项原材料要满足相应的国家现行标准的规定。用机械现场搅拌, 砼采用5-31.5mm连续级配的碎石, 砂采用中砂。水泥用普通硅酸盐水泥, 按配合比施工, 满足砼的质量要求及施工要求, 坍落度为100140mm。b、 砼浇筑: 连续分层浇筑, 每层厚度不超过1.5m。扩大头部分振动棒操作工必项下到孔底进

27、行振捣, 振动棒布点要均匀, 间距不得超过振动棒有效作用半径的1.5倍即500mm, 每点振捣时间控制在2030S, 以振至混凝土不再沉落, 汽泡不再排出, 表面开始泛浆并基本平坦为止。c、 砼养护: 混凝土浇捣后, 由于武汉气温较高, 空气干燥, 砼中水份蒸发较快, 易出现脱水现象, 使已形成凝胶体的水泥颗粒不能充分水化, 不能转化为稳定的结晶, 缺乏足够的粘结力, 另外水分过早的蒸发还会产生较大的收缩变形, 出现干缩缝纹, 影响砼的整体性和耐久性, 故在砼初凝前抹压平整, 若表面有浮浆层出不穷 应凿除, 以保证与上部底板的良好连接。落筑完毕后 12h内加以覆盖和浇水, 保持砼具有足够的润湿

28、润状态。3.2.5、 垫层工程承台、 基础梁下设砼垫层。垫层施工每隔1米设置一个标高控制标志桩, 严格控制标高, 要求垫层表面标高差不大于10mm。垫层砼机械搅拌, 机械振捣, 表面平整度、 标高采用小木桩抄平控制。掌握好各层高度及各项材料配合比, 不得随意加大或减少。混凝土垫层浇筑完毕后, 表面用木盒抹平。3.2.6、 钢筋砼基础1)基础主要有钢筋混凝土承台、 基础梁, 采用钢模板、 钢管扣件支架支模, 钢模板使用回形卡拼接, 背楞用钢管, 背楞根据其高度而定, 独立基础设置设置两至三道。2) 模板加固采用坑边钢管扣件支架, 并在基坑(槽)边打入钢管桩作支撑点, 并用钢管与支架连接起来。3)

29、模板及钢筋的具体操作方法参见主体结构施工部分。4)基础砼采用现场集中搅拌、 浇筑。在砼浇筑过程中严格把好计量关, 每一工作台班必须按实做砼试块, 同时复核柱插筋。具体参见主体施工部分。3.2.7、 回填土回填土质不得含有机物质, 粘性土含水量控制在19-23%。填土用人工分层夯填回填, 每层厚度不大于200mm, 每层压实34遍, 基槽回填土要两侧均匀下土, 分层夯实, 回填土夯实系数要求0.930.96。4、 主体结构工程主体框架结构施工顺序: 框架柱钢筋钢筋验收柱、 梁、 板模板梁、 板钢筋钢筋验收砼浇筑养护。4.1.模板体系(1)材料及要求a.木楞胶合板模板: 工程主体结构除局部采用木模

30、板外其它均采用胶合板模板, 表面平整、 边角方正, 拼缝严密。刷隔离剂。b.木模板: 局部补模采用木模板。c.支撑: 48*3.5钢管扣件支撑。d.对拉螺丝: 12钢筋车丝, M12粗制罗帽。e.管卡: 铸铁管卡, 必须做抗拉试验。(2)排架搭设a.每层柱、 梁, 现浇板排架统一搭设, 综合协调考虑。b.每层排架按柱网尺寸、 柱截面、 梁高, 现浇板早拆模要求, 统一翻样确定, 并开出配料单, 下达作业班组。c.排架支撑间距由计算确定, 梁下间距不大于800, 板下间距不大于1000, 梁下搁楞下用双扣件支托。d.底层排架局部支立在回填土上, 回填土必须分层夯填填实, 设50mm厚木板垫板,

31、垫板下设1:1砂石垫层, 设排水沟保证排水良好。e.排架步距1.6-1.8m, 底部设扫地杆, 中间设剪刀撑。上、 下两层排架立柱尽可能设置在同一位置, 以利排架荷载传递, 现浇板砼不致过早受力。(3)柱模板a.柱施工顺序: 弹线立排架扎筋预埋件验收立柱模验收清理清扫口浇砼养护。b.柱模采用定型十一合胶合板加钉50100木楞, 模板宽度与柱截面相同, 高度就胶合板模板, 木楞间距取500-700。c.柱箍间距同木楞间距, 每道木楞处设钢管柱箍, 柱箍为483.5钢管。柱箍与排架间用短钢管连接, 并用以校正、 固定柱位置; 柱下部1/3高度范围柱箍加密一倍。d.柱模底部设置清扫口, 砼浇筑前清除

32、柱根杂物。e.柱模支立前, 先清除柱根处杂物, 凿除砼浮浆浮渣。柱模支立后, 柱模根部用水泥砂浆堵严, 板缝用胶带纸粘贴, 防止浇砼时跑浆。f.柱模板支立保证柱子截面尺寸准确, 支设牢固可靠。(4)梁板模板a.梁模板采用胶合板模板体系。b.梁板部分施工顺序弹线搭设排架铺梁底模及梁侧模板验收绑扎钢筋支立梁另一侧模板、 楼板模板验收绑扎楼层钢筋验收浇砼养护。c.梁距大于8m时按2/1000起拱, 梁截面高度大于800mm时, 梁侧模间设一道12600对拉螺栓, 用以防止模板侧向变形, 梁底模钢管设双扣件支托。d.梁头与柱头连接处不就模数或边角处采用木模填补、 镶拼。e.梁高大于600mm时, 先立

33、底模及一侧侧模, 待梁钢筋扎好后再立另一侧模板。 模板安装允许偏差和检查方法项次项目名称允许偏差责任人检 验 方 法1轴线位移3木工工长量尺检查2标高2木工工长水准仪3截面尺寸+4、 -5木工工长2m托线板4每层垂直度3木工工长2m托线板5相邻两板表面底差2木工工长直尺和量尺6表面平整度3木工工长2m靠尺和楔形塞尺(5)模板拆除a.拆除顺序遵循先支后拆, 后支先拆, 先非承重部分, 后承重部分的原则, 严禁用大锤和撬棍野蛮操作。b.拆模过程中因故中间停歇时, 必须将支撑系统连接牢固, 不得单摆浮搁, 拆下的模板不得抛扔, 以防伤人损坏, 并按指定地点堆放, 做到及时清理, 维修和涂刷隔离剂,

34、以备待用。 c.非承重模板拆除按砼强度大于1.2N/mm时作业, 以保证砼表面及棱角不受损坏。承重模板拆除按设计要求或按施工规范执行。框架工程拆模遵循隔一层拆一层的原则, 拆模时发现异常暂停拆模, 经处理后方可继续拆模。d.现浇结构的拆模所需砼强度: 结构类型结构跨度(m)设计砼强度标准值的百分率(%)板 250 2、 875 8100梁 875 8100悬臂构件 275 2100e.拆除承重模板的期限(参考值, 以试压报告为准)结 构 类 型砼拆模强度占设计强度的比例(%)水泥品种硬化时昼夜平均温度(C)151015202530承重模板的拆除期限跨度2m板50普硅201397543矿碴211

35、3108752-8m的梁、 板2悬臂构件75普硅28241813109矿碴322821161311跨度8m以上的梁板; 2悬臂构件100普硅554535282017矿碴605040282319f.承重结构折模除满足上表要求外, 还要满足施工荷载小于楼面设计荷载, 本工程模板拆除采用隔层拆除顺序进行(即上一层楼面砼达到拆模强度方可拆除下一层楼板的支撑), 以确保结构安全。4.2钢筋工程(1)材料要求钢筋: 所有钢筋必须有出厂证明和试验报告单方可进场, 进场时按批号、 规格分批验收, 验收包括标牌及外观检查, 并按有关规定抽取试样做力学性能试验, 经复检合格后方可使用。钢筋加工过程中发现焊接性能不

36、良或力学性能显著不良时应进行化学成份分析或其它性能试验。工程使用钢筋品种和质量都必须符合设计要求和有关规定。焊接用电焊条、 焊剂的规格、 牌号必须符合设计及规范要求。钢筋焊接接头必须按规定检验焊接质量。绑扎铁丝: 2022号铁丝。钢筋保护层垫块: 采用50mm见方, 厚度同保护层, 标号比砼构件高一级的细石砼制作, 内埋2022号铁丝用以与构件钢筋固定。(2)钢筋的制作加工工程所用钢筋均由公司综合厂加工制作, 钢筋的加工主要由钢筋的除锈、 调直、 接长、 切断、 弯曲、 成型等工序, 均采用加工厂机械化施工。钢筋的除锈、 调直直径8以下钢筋的除锈、 调直钢筋采用调直机直接除锈、 调直; 直径8

37、以上钢筋的除锈、 调直主要采用冷拉来解决, 在公司综合厂用3T卷扬机、 滑车组、 地锚、 夹具等进行张拉。除锈、 调直时级钢筋冷拉率不大于4%, 级钢筋冷拉率不大于1%。经冷拉的钢筋表面达到光滑、 洁净, 油渍、 漆污及用锤击能剥落的浮皮、 铁锈均清除干净; 钢筋平直、 无局部弯曲。钢筋直径20以下(含20)采用连续闪光焊; 钢筋直径20以上采用闪光预热闪光焊。对焊前应清除钢筋端头约150mm范围内的铁锈、 污泥等, 以免在夹具和钢筋间因接触不良而引起”打火”。另外, 钢筋端头有弯曲, 应予调直或切除。当调换焊工或更换焊接钢筋的规格和品种时, 应先制作对焊试件进行冷弯试验。合格后, 才能成批焊

38、接。焊接参数及焊接电流应根据钢种特性、 实际电压、 焊机性能等具体情况由操作人员自行修正。焊接完毕后, 应待接头处由白红色变为黑红色才能松开夹具, 平衡取出钢筋, 以免引起弯曲。取样数量从每批成品中切取6个试件, 3个进行拉伸试验, 3个进行弯曲试验。在同班内, 由同一焊工, 按同一焊接参数完成的200个同类型接头作为一批。外观检查接头处不得有横向裂纹, 与电板接触处不得有明显烧伤, 接头处的弯折, 不得大于4度, 接头处的钢筋轴线偏移, 不得大于1/10钢筋直径, 同时不得大于2mm。钢筋加工好后由项目部派专人验收, 运至现场分规格、 品种挂牌堆放, 堆放钢筋时钢筋下面垫木保证钢筋离地20c

39、m以上。钢筋的切断钢筋的切断采用GJ40A钢筋切割机机械切割, 该机械能切割40以下钢筋。钢筋的断料应先断长料、 后断短料, 做到长短搭配, 减少和缩短钢筋头, 以节约钢筋。断料时避免短尺量长料, 防止量料时产生累计误差, 并在工作平台上标出刻度, 以控制断料长度。下料后的钢筋按不同的规格、 尺寸、 用途进行编号, 并注明根数, 分别堆放。经切断的钢筋断口不得有马蹄形或起弯等现象, 钢筋下料长度误差不大于10mm。钢筋的弯曲、 成型钢筋的弯曲、 成型采用GW40弯曲、 成型机进行, 能弯曲、 成型40以下的钢筋。钢筋的弯曲、 成型划线时根据弯曲角度扣除弯曲调整值。级钢筋末端作180弯钩, 其圆

40、弧弯曲直径(D)不小于钢筋直径(d)的2.5倍, 平直部分不小于钢筋直径(d)的3倍。级钢筋末端作90或135弯折时, 其圆弧弯曲直径(D)不小于钢筋直径(d)的4倍。弯起钢筋等中间弯折处的弯曲直径(D)不小于钢筋直径(d)的5倍。用级钢筋制作箍筋, 其末端按抗震要求作135弯钩, 弯钩的弯曲直径不小于受力钢筋的直径且不小于箍筋钢筋直径的2.5倍, 弯钩平直部分长度不小于箍筋钢筋直径10倍。135弯钩抗震箍筋绑扎施工有一定困难, 先弯成一个135弯钩、 一个90弯钩, 安装绑扎箍筋就位后再用小扳手扳135弯钩。钢筋接头距钢筋的弯折处距离不小于5倍钢筋直径(d)。(3)钢筋的安装、 绑扎钢筋加工

41、好后由项目部派专人验收, 运至现场分规格、 品种挂牌堆放, 堆放钢筋时钢筋下面垫木保证钢筋离地20cm以上。钢筋绑扎前应熟悉图纸, 钢筋工长应向钢筋工交底, 核对钢配料的料牌, 核对成品钢筋的形状和尺寸直径等。钢筋安装、 绑扎时, 钢筋的级别、 直径、 根数、 间距、 位置及预埋件规格、 数量、 位置符合设计要求。钢筋接头类型、 位置, 同截面钢筋数量, 搭接长度符合规范要求, 钢筋绑扎牢固, 清洁, 无污染, 受力钢筋保护层设置正确无误。钢筋的连接接头形式接头面积的允许百分率受 拉 区受 压 区绑 扎 搭 接2550机械连接或焊接50不限钢筋的连接优先采用机械连接或焊接。当必须采用搭接接头时

42、, 纵向受拉钢筋的搭接长度为Lae( 接头面积不超过25时) , 且在任何情况下不应小于300。纵向受压钢筋的搭接长度为0.85Lae(接头面积不超过50时), 且在任何情况下不应小于200。接头区段长度为1.3陪的搭接长度。纵向受力钢筋搭接长度范围内的箍筋, 其直径不应小于搭接钢筋较大直径的0.25倍。钢筋受拉时, 其间距不应大于搭接钢筋较小直径的5陪, 且不大于100, 钢筋受压时, 其间距不应大于搭接钢筋较小直径的10陪, 且不大于200。纵向受拉钢筋的最小锚固长度抗震等级三级抗震设计四级抗震设计混凝土强度等级C25C30C20C25C30热轧钢筋HPB23530d25d35d30d25dHRB33535d35d40d35d30d简支板或连续板下部纵向受力钢筋伸入支座的锚固长度不应小于5d, 支座负筋的锚固长度应按受拉钢筋锚固长度执行, 钢筋混凝土简支梁和连续梁简支端的下部纵向受力钢筋伸入支座的锚固

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
