收藏 分销(赏)

市政排水管道沟槽开挖工程施工方案样本.doc

上传人:人****来 文档编号:4462081 上传时间:2024-09-23 格式:DOC 页数:45 大小:177.50KB
下载 相关 举报
市政排水管道沟槽开挖工程施工方案样本.doc_第1页
第1页 / 共45页
市政排水管道沟槽开挖工程施工方案样本.doc_第2页
第2页 / 共45页
市政排水管道沟槽开挖工程施工方案样本.doc_第3页
第3页 / 共45页
市政排水管道沟槽开挖工程施工方案样本.doc_第4页
第4页 / 共45页
市政排水管道沟槽开挖工程施工方案样本.doc_第5页
第5页 / 共45页
点击查看更多>>
资源描述

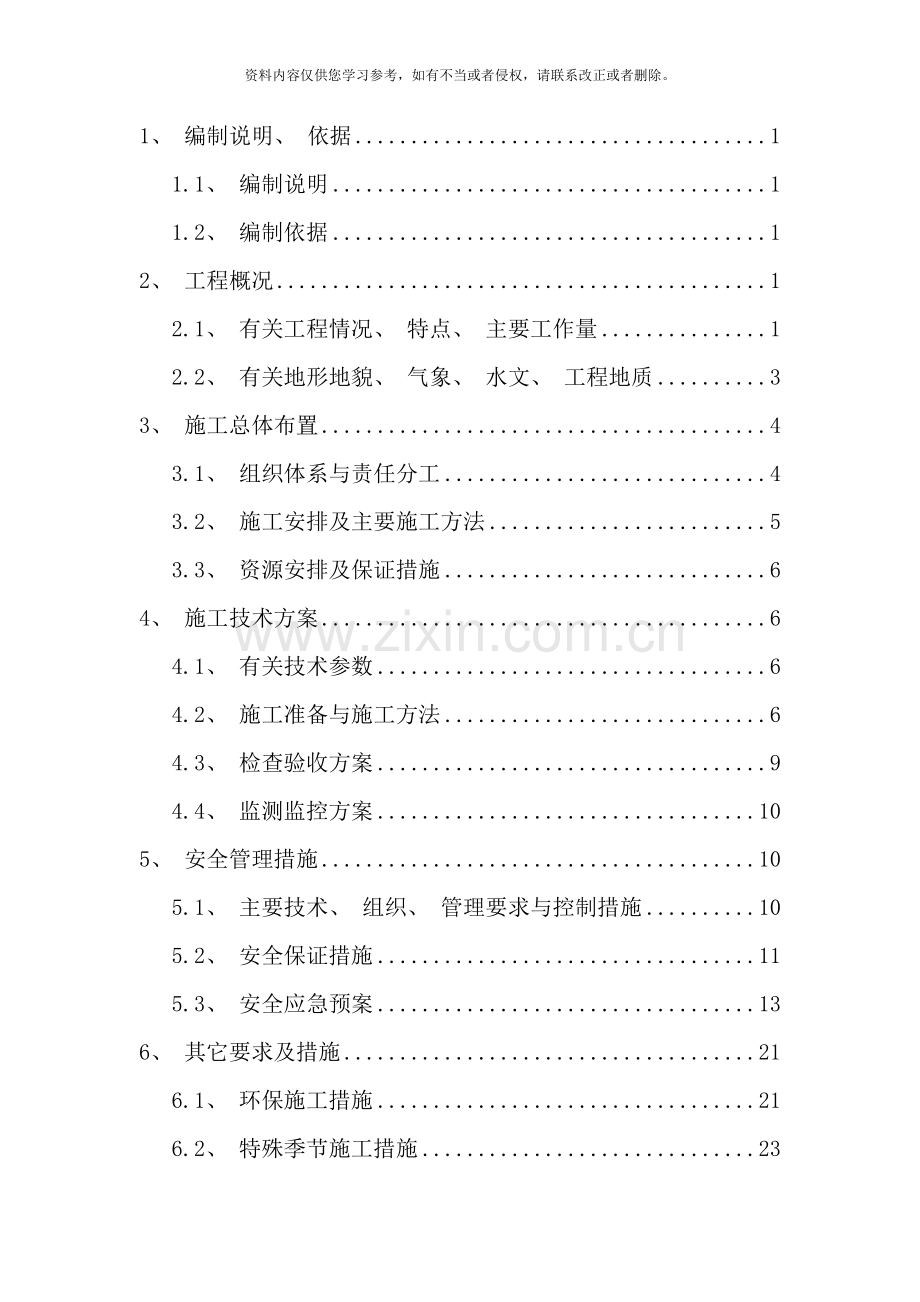

1、资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。 市政排水管道沟槽开挖工程安全专项方案 目 录1、 编制说明、 依据11.1、 编制说明11.2、 编制依据12、 工程概况12.1、 有关工程情况、 特点、 主要工作量12.2、 有关地形地貌、 气象、 水文、 工程地质33、 施工总体布置43.1、 组织体系与责任分工43.2、 施工安排及主要施工方法53.3、 资源安排及保证措施64、 施工技术方案64.1、 有关技术参数64.2、 施工准备与施工方法64.3、 检查验收方案94.4、 监测监控方案105、 安全管理措施105.1、 主要技术、 组织、 管理要求与控制措施105

2、.2、 安全保证措施115.3、 安全应急预案136、 其它要求及措施216.1、 环保施工措施216.2、 特殊季节施工措施23市政排水管道沟槽开挖工程安全专项方案1、 编制说明、 依据1.1、 编制说明本项目的排水工程, 主要涉及本工程市政段落范围内道路沿线雨、 污水管道, 雨水和污水管道基坑开挖平均深度为3.5米左右, 个别区段基坑深度达4.5米, 为确保基坑开挖作业和基坑的临边防护环节的施工安全, 保证工程开工前做到安全保证措施首先落实到位, 特编制基坑开挖安全专项方案以组织现场施工安全、 有序进行。1.2、 编制依据1、 施工合同文件、 招投标文件; 2、 G220阜南会龙至洪河桥段

3、改建工程两阶段施工图设计文件及工程地质勘察报告( 详细勘察) ; 3、 施工组织设计; 4、 公路工程施工安全技术规范JTG F90- ; 5、 城市工程管线综合规划规范GB 50289-1998; 6、 给水排水管道工程施工及验收规范GB 50268- ;7、 城市工程管线综合规划规范GB50289-98;8、 岩土工程安全技术规范( DB 29-20- ) ; 9、 建筑基坑工程监测技术规范( GB50497- ) 10、 危险性较大的分部分项工程安全管理办法( 建质 -87号) ; 11、 关于下发安全专项施工方案管理办法的通知( 水利开发技 29号) 。12、 阜南县会龙镇及赵集镇总体

4、规划( -2030年) ( 安徽省城乡规范设计研究院) 13、 本公司实际的施工技术、 能力及在市政工程施工行业积累的丰富。2、 工程概况2.1、 有关工程情况、 特点、 主要工作量 本项目为G220阜南会龙至洪河桥段改建工程( 会龙至王大湖段) , 起点位于S328临泉县与阜南县交界处( 设计桩号K0+000) ,向东沿S328经会龙镇、 赵集镇, 于冷庙( 设计桩号K10+990) 处向南, 依次与界南河、 京九铁路、 X056、 谷河交叉后, 沿X057向东, 终于S202( 桩号K27+731.606) , 全长26.731公里。其中, 新建道路16.75公里, 起点至冷庙段为S328

5、改建工程, 长10.98公里。2.1.1、 雨水工程本项目共有雨水管道12864米, 雨水检查井166座。雨水设计结合道路路网, 实行高区高排、 低区低排、 分区排水、 尽量自流的原则, 尽量结合自然地形分区设计, 就近排放。现依据区域排涝规划, 对本工程排水设计分为两段如下: 会龙镇路段用地现状为会龙镇街道区域, 道路两边为沿街商铺, 周围远期规划为城镇居民居住用地。排水设计依据阜南县会龙镇总体规划( -2030年) , 就近排入水体, 沿线设置三处雨水出口, 分别为K1+203.5现状河道、 K2+415.7现状排水沟, 沟底高程为30.3m和30.14m。 1、 赵集镇路段现状用地为赵集

6、镇街道区域, 道路两边为沿街上坡, 周围远期规划为城镇居民居住用地。排水设计依据阜南县赵集镇总体规划( -2030年) , 就近排入K6+854.5、 K8+738的现状水体, 现状沟底高为26m和29m。依照镇区总体规划结合现状地形地貌实地考察, 现将赵集镇段雨水排水按照如下方案设计: 2、 按阜南县赵集总体规划( -2030年) 中对赵集镇的远期发展规划, 此段雨水管作为未来赵集镇规划的雨水干管, 将承接上游居民区和工艺区汇集的雨水。起点管径为dl400。K6+876K7+880路段, 沿道路两侧敷设雨水管道由东向西排至河流。KK7+920K8+738路段和K8+738K8+844路段分别

7、沿道路两侧敷设雨水管以由西向东和由东向西汇入K8+738处涵洞后排出。2.1.2、 污水工程本项目共有污水管道7455米, 雨水检查井111座。设计道路污水以区域分为两段, 分为会龙镇段和赵集镇段, 经过阜阳市规划局、 阜南县规划局等单位的沟通咨询, 现依据阜南县会龙镇总体规划( -2030年) 和阜南县赵集镇总体规划( -2030年) 结合现场实地调研情况对镇区改建工程污水部分进行如下如下方案设计: 1、 会龙镇路段, 该段用地现状是镇街道用地, 区域范围内地势K1+203K1+660段西低东高, K1+660K2+416地势大致西高东低。规划污水厂位于镇上的西北端, 城镇生活污水远期均手机

8、并汇入镇区西北端污水处理厂集中处理排放。从K1+680K2+400沿道路两侧敷设污水管道汇合于K1+680北侧污水检查井继续沿K1+240K1+680南侧向西敷设污水管道; 均排至交叉路口处纵向路。 2、 赵集镇路段, 改段用地现状是镇街道用地, 区域范围内地势K7+110K7+230段西高东低, K7+230K7+770段、 K7+770K8+130段、 K8+130K8+420段、 K8+420K8+848段为起伏上升下降地势。污水管道沿线街道两侧敷设, 基本以K7+900为界, 西侧向西、 东侧向东排至设计范围边界处交叉路口干管。2.1.3过路预埋管设计为避免道路建成之后, 其它管线过路

9、再次开挖, 排水设计时在K1+427.8、 K1+456.3、 K1+653.7、 K1+694.0、 K1+936.9、 K1+965.7、 K2+244.2、 K2+409.2、 K7+115、 K7+415、 K7+475、 K7+750、 K7+820、 K8+090、 K8+165、 K8+335、 K8+395、 K8+575、 K8+645、 相交路口预留过路管涵以便远期其它管线过路使用。2.1.4、 管线位置 雨水管线在道路中心线两侧16米处; 污水管现场在道路中心线两侧13米处。2.2、 有关地形地貌、 气象、 水文、 工程地质2.2.1、 地形地貌 本项目位于安徽省阜阳市南

10、部至阜南县境内, 阜南县位于黄淮海平原南端, 淮北平原西南部, 安徽省西北部。处东经11516301155718, 北纬322419325440之间, 南与河南省的固始、 淮滨两县隔河相望。东南一隅与霍邱县以淮河分治, 东邻颍上县, 北界阜阳县, 西接临泉县。阜南县地形分为岗地、 坡地、 湾地3类, 呈现”大平小不平”的地貌特征。岗地面积1008平方公里, 占阜南县总面积55%, 主要位于县境北部及中间偏南的一部分, 高程在海拔34米至海拔40米之间, 平均比降为八千分之一至万分之一。坡地面积382平方公里, 占阜南县总面积的21%, 主要位于谷河、 润河及陶子河下游两岸, 形成东西向的狭长地

11、带。洼地面积452平方公里, 占阜南县总面积的24%, 主要位于县境西南部、 南部及东南部的洪河、 淮河沿岸, 海拔在19.5-26米和海拔26-29.5米之间。本地区经济发展较为落后, 经过进场之后与当地的接触, 发现当地民风很差, 老百姓思想较为偏执、 狭隘, 而且无论是农民还是商人普遍不守信用, 见利忘义。因此在以后的工作中项目将提前做好预案, 尽量减少与当地人员的交集。2.2.2、 气象 本项目选线区域位于中纬度内陆, 属暖温带半湿润季风气候, 季风明显, 四季分明、 雨量适中、 光照充分, 无霜期长。由于该区兼有南北方气候之长, 受季风影响, 冷暖气团交替频繁, 天气多变, 常有旱、

12、 涝、 低温、 霜冻、 干热风、 冰雹等自然灾害发生。区内多年平均气温在14.9左右, 极端最高气温( 7月) 达41.4, 极端最低气温( 1月) 为-20.4。区内雨量充沛, 降水量年际变化较大, 多年平均降水量在885.1895.9mm, 丰水年降雨量为( 最多7月) 1618.7 mm, 旱年降水量为( 最少1月) 440.8 mm, 且降水年内分布不均, 6至9月降雨量较大, 11月至翌年2月降水量最小。区内降水具有降水量大、 降水延续时间长、 短时间降水强度大等特征。区内暴雨和夏季高温炎热气候对公路建设不利。主汛期一般在69月份, 洪峰多出现在78月份, 年平均蒸发量1695.31

13、701.5mm, 相对湿度为7273%。气候变化规律是:自北向南气温逐渐升高, 降水量逐渐增加而蒸发量逐渐减少。2.2.3、 水文 项目沿线属淮河水系, 水系较发育。主要河流有: 界南河、 谷河、 清河等, 为常年性河流。区内干渠及其配套的人工沟渠水网密布、 纵横交错, 构成了区内的地表水系。年径流最大值与最小值的比值自北向南递减。区内地表水位与流量的变化与降水有着密切关系, 夏季雨量充沛、 水位高、 流量大; 冬季降雨稀少、 水位低、 流量小。河道最高水位多发生在78月份, 最低水位多发生在每年的11月至翌年3月份。公路沿线, 地下水资源较丰富, 埋深一般2.04.0米, 局部2.06.0米

14、。地下水主要为松散岩类孔隙水。根据含水层特征, 地下水的埋藏条件, 水动力特征以及与大气降水、 地表水的关系, 将地下水分为浅层空隙水组和深层空隙水组。经过对沿线地表水和地下水的取样分析, 虽部分水样有轻度污染, 但对路面结构一般无侵蚀性。2.2.4、 工程地质 选线区工程地质分区为淮北平原西部、 黄泛冲积平原前缘工程地质区, 地貌形态单一, 地形较平坦, 区内100200米深度以内均为第四纪及上第三系松散堆积物, 土体类型可分为粘性土、 砂性土、 特殊类土三类。区内粘性土分布最广, 包括粘土、 亚粘土、 及轻亚粘土, 深部主要是亚粘土及一层或数层轻亚粘土。允许承载力为98.6274.6Kpa

15、。区内砂性土以粉砂、 细砂为主, 隐伏于粘性土层的底部或夹于其中, 中等密实, 容许承载力为88.3196.1Kpa。区内构造以东西向, 北东向为主, 多为稳伏构造, 埋深较深, 区内地震烈度为, 频度较低。线路经过地区的土体主要为硬土、 普通土, 次为松土。因此, 区内岩土体系条件良好, 沿线工程地质条件总体较好。3、 施工总体布置3.1、 组织体系与责任分工项目质量室: 试验室: 资料员: 项目安全室: 项目施工计划室: 测量组长: 项目物资设备室: 项目成本核算室: 项目财务室: 综合办公室: 地方部: 安徽水利开发股份有限公司G220项目改建工程01标段项目经理部项目负责人: 项目技术

16、负责人: 项目副经理: 3.1.1、 施工组织机构图( 图1) 施工作业班组 3.1.2、 人员主要分工( 表1) 各部门职责分工表( 表1) 部门名称负责人主要职能职责项目经理主持项目经理部的全面工作, 对雨、 污水管道开挖, 倒虹吸施工安全、 质量、 进度等全面负责。总工室负责雨、 污水管道开挖, 倒虹吸施工的技术工作和质量安全工作。生产经理对雨、 污水管道开挖, 施工人力、 机械设备、 材料、 进度、 安全、 质量现场负责。项目书记与地方协调、 协调现场杆线迁移等, 后勤保障、 职工思想教育、 党政建设等。施工计划室负责市政管网二工区, 编制调整雨、 污水管道开挖施工施工计划, 施工进度

17、控制, 协助项目经理进行现场工作及劳动力、 机械设备、 材料的调配工作。施工计划室负责市政管网三工区, 编制调整雨、 污水管道开挖施工施工计划, 施工进度控制, 协助项目经理进行现场工作及劳动力、 机械设备、 材料的调配工作。测量组负责市政管网施工有关的一切测量工作。质量室制订质量管理目标和措施, 对雨、 污水管道开挖施工工程质量进行全面检查控制。安全室负责雨、 污水管道开挖, 倒虹吸施工安全管理工作。物资设备室负责雨、 污水管道开挖施工工程施工所需材料的采购、 供应、 储存保管及机械设备的调配、 使用、 维修、 保养。中心试验室负责各种雨、 污水管道开挖施工材料的检验, 施工过程中的现场检测

18、等。安全保证室负责督促检查雨、 污水管道开挖施工现场基坑开挖方案实施, 重点为市政管网二工区。安全保证室负责督促检查雨、 污水管道开挖施工现场基坑开挖方案实施, 重点为市政管网三工区。3.2、 施工安排及主要施工方法3.2.1、 施工安排本工程计划工期为 80 个日历天。开挖根据本工程土方施工的特点, 施工时计划主要利用工程机械来完成, 辅助人工配合。根据工程总体工期需要, 合理的进行工程区段划分, 同时根据区段划分安排劳务队伍、 机械设备及管理人员。计划基坑开挖开工日期为 4月1日, 涉及雨、 污水管道基坑开挖, 基坑开挖施工每200米为一个分段进行施工, 若沟槽开挖邻近现状房屋或现状管杆线

19、, 根据现场实际情况, 每25米划分一施工区段进行施工。计划 6月20日全部管道施工完毕, 具体计划安排如下表: ( 表2) 序号桩号管道类型部位长度计划时间备注1K1+180K2+427雨水管左幅/右幅2494 .4.1- .6.20一工区2K6+876K8+845雨水管左幅1969 .4.1- .6.1三工区3K1+240K2+400污水管左幅/右幅2320 .4.1- .6.15一工区4K7+110K8+848污水管左幅1738 .4.1- .5.25三工区 备注: 以上计划时间为暂定, 具体施工时间视地方关系和杆线拆迁情况而定。3.2.2、 主要施工方法有: 施工测量、 沟槽开挖、 沟

20、槽截排水、 边坡防护; 3.3、 资源安排及保证措施 市政管网施工分为市政管网一工区和市政管网三工区两个工区施工, 每个队伍配备挖掘机4台, 自卸车20辆, 压路机2台, 小型机具若干, 且所有机械设备已经全部落实。且两个队伍各配备现场技术员2人、 安全员2人和2个作业班组, 每个作业班组各配备工人20人。4、 施工技术方案4.1、 有关技术参数4.1.1、 根据相关的技术规范的要求, 降排水工序可分为基坑明沟排水( 表面滞水) 和人工井点相结合的等降排水方案。根据实际的地下水位情况选用合理的降排水方案。4.1.2、 土方开挖深度小于4米时按照1:0.33进行放坡, 当地质条件良好、 土质均匀

21、, 地下水位低于沟槽底面高程, 且开挖深度在5m 以内边坡不加支撑时, 沟槽边坡最陡坡度1:0.75。4.2、 施工准备与施工方法施工工序: 施工放样- 沟槽开挖-明排降水-基础处理-管道安装、 检查井-回填4.2.1、 施工准备工作 1、 测量放线 1)、 施工恢复定线测量及施工放样是施工准备阶段的主要技术工作, 承包单位根据设计图纸、 监理工程师书面提供的各导线点坐标及水准点标高进行复测, 闭合后将复测资料交监理工程师审核。承包人应根据监理工程师批准的定线数据进行施工放线。按规范中规定, 管道基槽开挖施工前, 应根据设计图、 施工工艺和有关规定恢复的路线中线桩、 钉出管道用地界桩、 开挖坡

22、顶、 坡脚线等的具体位置桩。中线桩直线部分每20m一个, 每100m设一个永久性固定桩, 曲线部分除20m设一整里程桩外, 曲线的起点、 终点、 圆缓点、 缓圆点都应设置固定桩。在中线桩施测后, 进行横断面测量, 在挖方断面的坡顶点位置上, 钉挖断面的边桩, 边桩上应注明里 程、 挖深( m) , 左右边桩。 2)、 以拼音字头或英文字头表示。一般在距边桩一定距离的外方, 设栓( 护) 桩, 以备边桩丢失后及时恢复。同时导线点、 水准点应设立特殊标志, 进行保护以免施工中遭到破坏。 3)、 项目部施工人员经过准确放样后, 及时提供放样数据及图表, 报监理工程师审批。经批准后承包人才可进行清表开

23、挖。测量精度应满足市政工程验收标准或合同规定标准。 2、 施工前的复查和试验 1)、 管道施工前, 由施工人员对施工工程范围的地质水文情况进行详细调查, 经过取样试验确定其性质和范围, 并了解附近既有建筑物对特殊土的处理方法。对地下水位的情况尤应给予特别的重视。 2)、 土工试验取样一般按设计文件提供的资料每一种土类取样不少于三组; 也有按桩号取样进行土工常规或试验的。 3、 其它准备工作 1)、 调查沿线电缆、 光缆及管线位置、 埋深, 按设计要求进行改移或埋设明显标志。 2)、 场地清理: 施工前将路基用地范围内的树木, 灌木、 垃圾、 有机物残渣及原地面以下10-30cm内的草皮和表土清

24、除。对妨碍视线、 影响行车的树木、 灌木丛等进行砍伐或移植及清理。将树根全部挖除, 清除的垃圾由装载机配备汽车运至指定堆放区。 3)、 规划作业程序、 机械作业路线, 做机械设备调配方案。4.2.2、 沟槽开挖 土方开挖根据管道基础埋置深度和纵向长度, 开挖方式为纵挖法。 即挖掘机根据放线数据, 按照测量人员的要求由下游方向上游方向倒着挖, 开挖放坡度、 及基槽开挖宽度: 1、 对于天然湿度接近最佳含水量、 构造均匀、 不致发生坍塌滑落、 移动, 基坑深度在2m内的基坑可采用可采用垂直坑壁形式。 2、 当地质条件良好、 土质均匀, 地下水位低于沟槽底面高程, 且开挖深度在5m 以内边坡不加支撑

25、时, 沟槽边坡最陡坡度1:0.75。 这里需要说明的是: 1)、 当开挖时遇到不同土质界面的底层时, 设一道100cm左右的阶梯。 2)、 基坑开挖前先做好地面排水, 在基坑顶缘四周应向外设排水坡, 并在适当距离设截水 沟, 且应防止水沟渗水, 以免影响坑壁的稳定。基坑开挖时, 及时排干基坑内的积水。 3)、 施工时注观察坑缘顶面有无裂缝, 坑壁有无松散塌落现象发生, 确保施工安全。 4)、 机械开挖时, 挖到比基底高程高20cm时, 停止挖掘, 待浇筑基础前再用人工挖至基底高程。 3、 当沟槽挖深较大时, 进行合理确定分层开挖的深度, 并应符合下列规定: 1) 、 人工开挖沟槽的槽深超过3m

26、时分层开挖, 每层的深度不宜超过2m ; 2) 、 人工开挖多层沟槽的层间留台宽度; 放坡开槽时不小于0.8m, 直槽时不小于0.5m, 安装井点设备时不小于1.5m; 3) 、 采用机械挖槽时, 沟槽分层的深度应按机械性能确定。 4) 、 沟槽每侧临时堆土或施加其它荷载时, 应符合下列规定: 不得影响建筑物、 各种管线和其它设施的安全; 不得掩埋消火栓、 管道闸阀、 雨水口、 测量标志以及各种地下管道的井盖, 且不得妨碍其正常使用; 人工挖槽时, 堆土高度不宜超过1.5m, 且距槽口边缘不宜小于0.8m。 4、 特殊开挖段支护 1) 、 根据本标段沟槽开挖的深度以及土质情况, 如遇管道等特殊

27、地段, 采用人工挖直槽, 并作密撑, 撑板厚度50mm, 长度为4m, 横梁或纵梁采用150mm150mm的方木, 横撑采用直径为100mm的圆木。坑壁支撑的木材, 要选坚实的、 无枯节的、 无穿心裂折的松木或杉木, 不宜用杂木。木支撑随挖随撑, 并严密顶紧牢固, 不能整个挖好后最后一次支撑。 2) 、 纵梁用23 根横撑, 横撑的水平间距设为2.0m,垂直间距为1.5m。施工时应注意撑板的安装与沟槽槽壁紧贴, 当有空隙时, 用卵石或木屑填实; 横排撑板安装水平, 立排撑板布置顺直, 需设密排撑板的对接严密。横梁: 纵梁和横撑安装时, 横梁应水平, 纵梁应垂直, 且必须与撑板密贴, 联接牢固;

28、 横撑应水平并与横梁或纵梁垂直, 且支紧、 联接牢固。上层支护完毕后即可开挖下层土方, 分每1.5米一个下挖层次。支撑的拆除应按回填顺序依次进行, 多层支撑应自下而上逐层拆除, 拆除一层, 经回填夯实后, 在拆除上层。拆除支撑时应注意防止附近建筑物或构筑物产生下沉或裂缝, 必要时采取加固措施。 5、 支撑操作要点 1) 、 需支撑的沟槽, 应随开槽及时支撑。雨季施工不得空槽过夜。 2) 、 槽帮应铲除平整, 支撑板需均匀紧贴槽帮。 3) 、 撑木, 方木, 撑板需相互贴紧靠牢。撑木在立木方上的, 撑木下端应钉木托; 在上方的, 撑木端应用扒钉与横方木钉牢, 横方木下应钉木托。 4) 、 撑木顺

29、沟槽方向间距一般为1.5m左右( 4m长木板和方木支三道, 3m长的支两道) 5) 、 立板密撑或企口板桩, 其撑木长度超过4m的应考虑加斜撑。 6) 、 撑木长度一般比支撑未打紧前长26cm为宜; 撑木严禁短木接长使用。 7) 、 采用横板支撑时, 如一次挖槽到底再支撑有危险, 挖至约半槽时, 必须先支撑, 见底后再倒撑。即先将全部槽深都支好, 再拆除上半槽的撑木。 8) 、 沟槽支撑应该经常检查, 如发现有撑木弯曲, 松动, 劈裂迹象时, 必须临时加固或倒换撑木; 每次雨后都应该加强检查。 6、 支拆除支撑 1) 、 拆除撑木前, 应仔细检查沟槽两边的建筑物, 电杆, 以及其它外露的管线是

30、否安全, 必要时进行加固。2) 、 拆除支撑应该自下向上的顺序, 逐层拆除, 必须等下层槽拆除支撑并完成回填后, 再拆除其上的支撑。 3) 、 如拆除支撑有困难, 或拆除后会影响附近建筑安全, 应研究采取妥善的措施。 4) 、 支撑, 倒撑, 拆撑应该在有实践经验的工人指导下进行, 不得盲目野蛮施工。 5) 、 上下沟槽必须设安全梯, 严禁攀登撑木。4.3、 检查验收方案4.3.1、 沟槽开挖质量的检查 1、 土方开挖采用挖掘机后退开挖, 开挖作业从下游至上游, 基坑开挖时需派专人指挥, 注意边坡的稳定。开挖过程中跟踪检测, 保证边坡和沟槽底边宽度, 并严格控制挖掘土深度, 不得超挖扰动槽底原

31、状土。若超挖, 不可覆土, 应用石料, 砂直填至沟槽设计底高程, 挖至离坑底标高300mm时改用人工修挖, 平整坑底, 局部凹坑填砂找平, 质量应符合下列规定。 2、 不扰动天然地基或地基处理符合设计要求, 地基承载力特征值fak170kpa。 3、 槽壁平整, 边坡坡度符合设计的规定。 4、 槽底须平整, 无杂物, 且排水良好, 沟槽开挖允许偏差见下表3。 沟槽开挖允许偏差表项次项目允许偏差( mm) 检测方法, 频率1槽底底程20两井间( 3点) 2垫层高程0,-15每10米测1点, 且不少于3点3垫层厚度不小于设计厚度每10米测1点, 且不少于3点4沟槽宽度不小于设计宽度两井间每侧( 3

32、点) 5、 基坑开挖时需派专人指挥, 注意边坡的稳定。 6、 开挖的土方临时堆放在沟槽一侧, 任何沟槽边缘0.8m范围内不得堆放挖出土, 堆土最大高度不应超过1.5m, 且须得到项目监理的批准, 在开挖表层500mm以内的土应于其它土分开堆放, 并在工程施工完毕后回填至表面。沟槽每侧临时堆土不得危及到邻近建筑物或对工作人员的安全产生任何危险。不得影响场地排水及各种管线和其它设施的安全, 不得掩埋消火栓, 沟槽、 闸阀、 测量标志以及各种地下沟槽的井盖等。挖出的土应及时运走, 土方用于回填或弃土。无论是堆放在沟边或弃土场, 均应堆放整齐, 稳定。4.3.2、 沟槽验收严格执行”三检”制度, 待项

33、目专职质检员验收合格后方可请监理工程师进行沟槽底高程、 槽底宽度、 沟槽边坡、 地基承载力等检测是否符合规范及设计要求, 验槽合格后方能进行下一道工序。若遇软弱基础, 地基承载力达不到设计要求, 则再对地基进行处理。根据槽底土基的情况, 按设计图纸要求采用砂为管道基础。砂垫层厚度按设计图纸的规定铺设。基础的底层土不能有淤泥和碎土, 如有超挖选用砾石砂或旧料填实, 不得用土回填。4.4、 监测监控方案 1、 在基坑施工过程中要连续对基坑进行监测, 基坑的监测内容包括: 平面和高程监控点的测量( 包含周围地面沉降在内) 土坡和支护结构侧向位移测量基坑底隆起的监测地下水位变化的监测邻近建筑物、 构筑

34、物、 地面与管线的沉降与位移的测量。监测工作必须定人、 定点、 定时地进行, 有始有终的观测并随时进行分析, 以便及时指导基坑工程的施工。一旦发现问题时, 应及时通知监理人员, 并采取有效措施。观测仪器: 水准仪及与之配套使用的水准尺。沉降观测点的设置: 在邻近建筑物、 构筑物、 地面与管线固定且易测量位置设置观测点, 并用红油漆注明编号。观测点的时间: 从基坑开挖开始到基坑回填土完成一周结束。边坡观测: 设置变形观测点, 施工过程中每日进行观测, 护坡挖土完成后直到回填土完后方可终止。如果发现周围建筑物或者基坑边坡变形偏大, 要及时分析原因, 并进行补救。2、 为防止开挖出现与方案不符情况,

35、 方案实施前进一步由试验室对现场土质情况进行检测, 得出数据以供参考。3、 本方案由现场安全员张广磊、 张梦伟负责监督检测实施。4、 张广磊主要负责一工区市政管道施工现场旁站监督, 李壮壮主要负责三工区市政管道施工现场旁站监督, 观察开挖时土质情况和开挖是否根据方案进行放坡, 放坡是否能满足现场要求等, 一旦发生局部坍塌情况、 土质与方案设计不符或现场施工未按方案进行, 及时制止并报项目总工和项目经理处理。5、 开挖后及时快速进行施工, 安全员现场旁站, 观察边坡情况, 督促开挖后基坑进行防护, 督促现场堆土是否符合要求( 离基坑边1米以外) 、 现场离房屋近、 离杆线近等情况时是否按照方案要

36、求进行支护。5、 安全管理措施5.1、 主要技术、 组织、 管理要求与控制措施5.1.1、 安全管理技术措施 1、 沟槽土方挖土开始后, 延沟槽方向在距沟槽边0.8米处搭设高度不低于1200的防护栏杆, 栏杆按照施工安全规范要求搭设, 在危险地段设置明显的警示标志。 2、 因土方开挖有时夜间施工, 故挖土现场应配备足够的照明设备并设置明显的警示标志, 同时对各照明线路应经常检查, 不得有裸露或拖地现象。 3、 人员进入槽内必须正确佩戴安全帽, 同时不得进入挖机旋转半径之内及车辆的通道区, 以防意外事故的发生。 4、 上下沟槽应设专用通道, 不得随意上下。 5、 开挖期间, 除应确保施工人员人身

37、安全外, 应另派人对沟槽的渗漏水等情况密切观察, 发现问题马上报告有关人员研究方案, 及时处理。 6、 组织职工进行救援演习, 增强职工安全意识及自保技能。施工期间现场放置足够的交通工具, 发生事故第一时间抢救。5.1.2、 建立完善的安全管理组织体系( 如图2) 项目经理: 项目技术负责人: 项目副经理: 安全负责人: 施工计划室质量保证室中心试验室物资设备室综合办公室成本核算室安全管理体系财务室5.2、 安全保证措施5.2.1、 安全责任 1、 项目经理为安全施工的第一责任人。 2、 分管生产的项目副经理对安全施工负直接领导责任, 具体组织实施各项安全措施和安全措施和安全制度。 3、 技术

38、负责人负责组织安全技术措施的编制和审核, 安全技术交底和安全技术教育。 4、 施工员对分管施工范围内的安全施工负责, 贯彻落实各项安全技术措施。 5、 工地设专职安全管理人员, 负责安全管理和监督检查。 6、 各专业人员都有相应岗位的安全职责。 7、 每个施工人员亦有安全职责。5.2.2、 安全教育安全教育分为一般性安全教育和安全技术交底两个阶段。 1、 安全教育: 1)、 工程项目经理、 施工现场施工员、 安全员经安全岗位培训, 考核合格, 持证上岗。 2) 、 新工人进入施工现场前完成三级安全教育: 、 安全基本知识、 去规、 法制教育: 、 现场规章制度和遵章守纪教育: 、 本工种岗位安

39、全操作及安全制度纪律教育。 3)、 施工现场作业人员安全教育: 、 进场安全教育 、 季节性安全教育( 如高温、 低温等自然变化) 。 4)、 特种作业人员的安全教育: 、 对特种作业人员进行安全教育, 经培训、 考核, 取得劳动者局核发的”操作证”后持证上岗; 、 施工现场中小型机械操作人员经培训考核, 取得教育培训中心核发的”操作证”后持证上岗。 2、 安全技术交底: 1)、 施工员在安排生产任务的同时, 结合分部、 分项施工的特点, 实施安全技术交底, 操作人员签证认可, 并保持记录。 2)、 根据授权范围, 项目管理人员在签发”动火证”的同时, 对”动火监护员”进行安全交底, 明确监护

40、职责和监护范围, ”动火监护员”签字认可, 并保持记录。 5.2.3、 安全检查 1、 每月一次全面安全检查, 由工地各级负责人与有关业务人员实施; 每周一次例行定期检查, 由施工员实施。 2、 班组每天进行上岗安全检查、 上岗安全交底、 上岗安全记录和每周一次的安全讲评活动。 3、 在节假日前后、 高温、 寒冷季节组织施工用电、 降温和保暖的专项安全检查。5.2.4、 安全施工措施 1、 施工现场安全管理: 沟槽开挖后, 在沟槽内设置一个竹梯, 以确保人员上下安全和紧急避险。严格按照JCJ59-99标准执行, 在施工过程中按安全生产的各项技术和要求对沟槽进行开挖。每道工序开工前, 必须向施工

41、、 作业人员详细的安全要求和安全技术措施交底, 并在施工中监督执行, 杜绝违章指挥, 违章作业, 坚持安全生产与施工生产的”四同步”。 1) 、 以项目经理为安全生产第一责任人, 专职安全员为执行领导, 作业班组设安全生产管理员。 2) 、 凡深沟槽作业及雨后沟槽施工, 必须获得施工员和安全员认可, 方可开始进行沟槽作业。 3) 、 深沟槽作业时, 沟槽边上必须有专人监视沟槽边坡稳定情况, 如发现有不稳定迹象即时通知沟底施工人员离开沟槽。 2、 施工机械安全防护 1)、 施工机械安全防护一般规定: 、 各种机械设备的操作人员, 都必须经过专业与安全技术培训, 经有关部门考核合格方准上岗。严禁无

42、证人员操作。 、 各种机械操作人员, 必须懂得所操作机械的性能、 安全装置。熟悉安全操作规程, 能排除一般故障和日常维护保养。 、 工作时, 操作人员必须穿戴好防护用品, 集中思想、 服从指挥、 谨慎操作, 不得擅离职守或将机械随意交给她人操作。 、 交付现场使用的机械设备, 必须性能良好, 防护装置齐全, 生产及安全所需备品配套, 并经设备部门和现场负责人认可, 方能使用。 、 起重机行驶与停置时, 必须与沟渠、 基坑、 输电线保持规定的安全距离(按计算)。 、 机械设备进入作业点, 单位工程负责人应向操作人员进行作业任务和安全技术措施的详细交底。 2)、 挖掘机安全操作要求: 、 施工前应

43、做好地质、 水文和地下设施的调查和勘察工作, 并熟悉施工方案。 、 开挖作业应从上至下分层进行, 禁止超越该机规定的作业高度。 、 挖掘机作业时, 禁止铲斗从运土车辆驾驶室顶上越过。 、 挖掘机履带到工作面边缘, 最少保持1m以上的安全距离。 、 挖掘机停置或下班后应离开工作面, 斗子须落地放置。3、 监护措施 1) 、 工程项目部落实施工员督查深沟槽的开挖、 围护是否符合安全规定, 作为专项施工组织设计要求的监护责任人。 2) 、 监护的主要项目为: 监查开挖后沟槽边坡稳定、 监查深沟槽的沉降及位移。 3) 、 监查的频率一天两次; 上班前或后一次, 下班前一次; 由监查人记录在施工日记中;

44、 在暴雨或连续的雨天中, 增加监查次数。 4) 、 监查中发现异常情况, 及时报告项目经理。由项目经理决定采取何种应急技术措施来消除隐患。5.3、 安全应急预案5.3.1、 危险源的辨识沟槽开挖阶段因地形和水文地质条件的复杂, 以及作业人员素质较低, 因此它是高风险和易发生安全事故的施工作业。从人、 材、 机、 料、 法、 环境六个因素综合分析, 识别确认主要有机械伤害、 触电伤害、 坍塌和滑坡4个可能造成人员伤害、 财产损失的危险源; 5.3.2、 预防和预警措施 1、 对重大危险源要采取”两个控制”, 即前期控制、 施工过程控制。 1) 、 前期控制: 工程在开工前在编制专项施工方案时,

45、针对工程的各种危险源, 制定出防控措施; 2) 、 施工过程控制: 在工程施工过程中严格按照各项操作规程和安全专项施工方案施工和监督检查, 认真落实整改。 2、 加强安全生产的综合管理 1) 、 认真落实各级安全生产责任制, 监理健全各项管理制度, 杜绝一切人为事故的发生。 2) 、 加强对班组队伍人员的安全教育, 提高作业人员的素质和安全生产自我保护意识。 3) 、 增强各级管理人员安全管理责任意识, 加强安全专业知识培训。 4) 、 严格加强各种危险源预防管理工作, 结合工程特点, 针对确认的危险源实施相应的预防控制措施。 3、 切实加强安全安全交底制度的意识 1) 、 交底必须在施工作业前进行, 任何工序在未交底前不得施工。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
