收藏 分销(赏)

水电安装专项施工方案范文.doc

上传人:人****来 文档编号:4420558 上传时间:2024-09-20 格式:DOC 页数:50 大小:147.50KB
下载 相关 举报
水电安装专项施工方案范文.doc_第1页
第1页 / 共50页
水电安装专项施工方案范文.doc_第2页
第2页 / 共50页
水电安装专项施工方案范文.doc_第3页
第3页 / 共50页
水电安装专项施工方案范文.doc_第4页
第4页 / 共50页
水电安装专项施工方案范文.doc_第5页
第5页 / 共50页
点击查看更多>>
资源描述

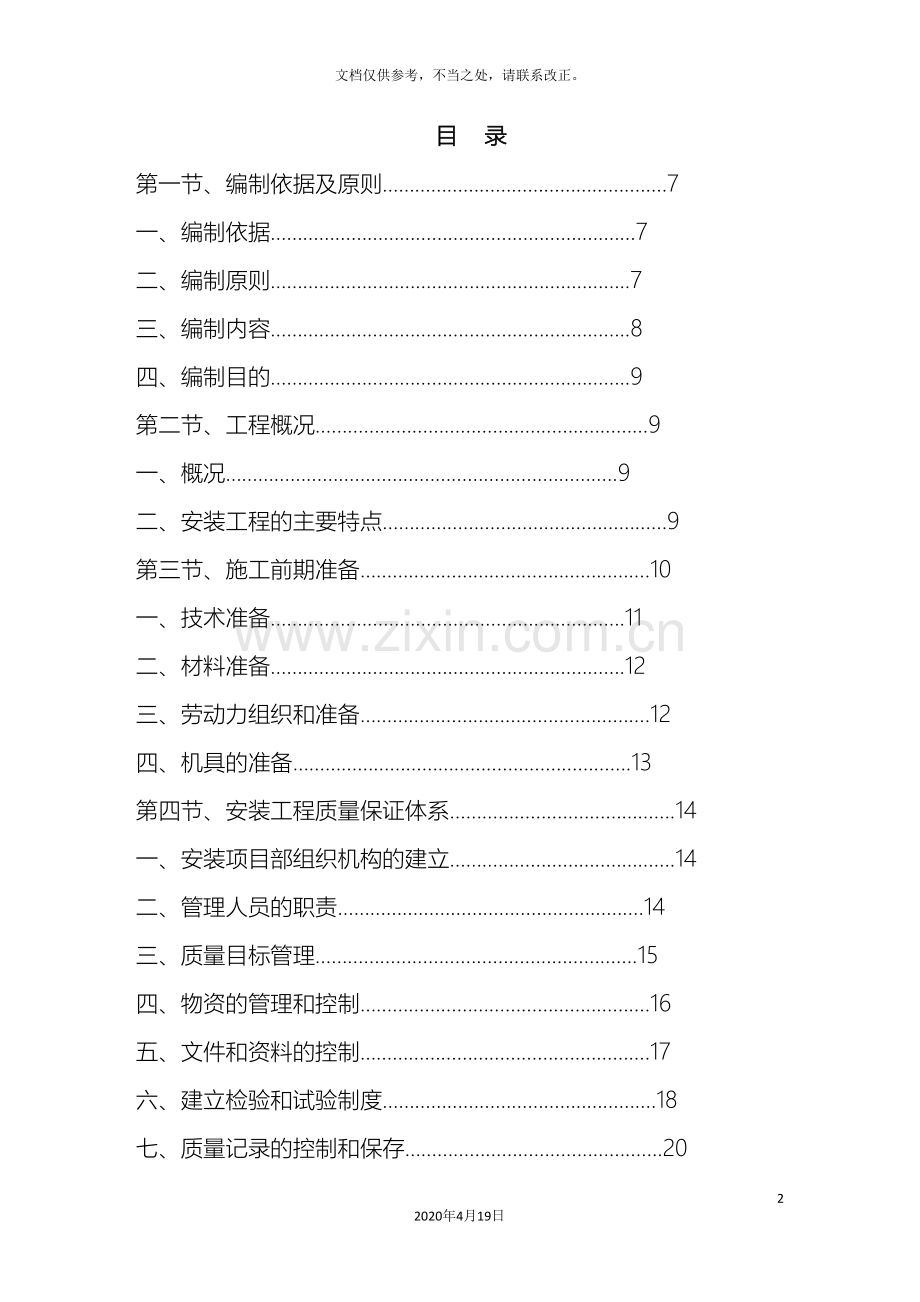

1、水电安装专项施工方案范文502020年4月19日文档仅供参考,不当之处,请联系改正。目 录第一节、编制依据及原则.7一、编制依据.7二、编制原则.7三、编制内容.8四、编制目的.9第二节、工程概况.9一、概况.9二、安装工程的主要特点.9第三节、施工前期准备.10一、技术准备.11二、材料准备.12三、劳动力组织和准备.12四、机具的准备.13第四节、安装工程质量保证体系.14一、安装项目部组织机构的建立.14二、管理人员的职责.14三、质量目标管理.15四、物资的管理和控制.16五、文件和资料的控制.17六、建立检验和试验制度.18七、质量记录的控制和保存.20八、持证上岗记录.20第五节、

2、安装工程施工方案及主要施工措施20一、给排水安装工程施工方案及主要技术措施.20二、电气安装工程施工方案及主要技术措施.28三、空调安装工程施工方案及主要技术措施.34四、防雷接地工程施工方案及主要技术措施34第六节、安装工程质量保证措施.35一、施工质量的控制措施35二、原材料或半成品的质量控制措施36三、安装工程观感质量的控制.37四、加强对技术资料的收集整理和保管38第七节:安装工程施工进度计划保证措施.38一、从技术管理方面进行控制38三、从机械操作和使用方面进行控制39四、从材料供应方面进行控制.39第八节:安装工程成品保护措施40一、给排水安装工程成品保护措施.41二、电气安装工程

3、成品保护措施.42第九节:安装工程安全生产、文明施工措施.42一、安全生产措施.42二、文明施工措施.46第十节:安装工程施工现场配合管理措施.47一、与建设单位间的配合47二、与工程监理单位间的配合48三、与建设单位指定的分包单位配合.49第十一节:常见安装工程施工质量通病的防治措施.50一、给排水安装工程常见的质量通病及预防措施50二、电气安装工程常见的质量通病及预防措施51第十三节:降低安装工程成本的措施.53一、降低工程管理成本的措施53二、降低材料管理成本的措施54三、加强工艺管理的措施54四、降低施工机具设备管理成本的措施54五、节能措施55第一节:编制依据及原则一、编制依据1、

4、由建设单位(业主方)提供的给排水、电气及暖通施工图纸。2、建设单位下发的招标文件的要求。3、中华人民共和国建筑法,重庆市有关建筑工程管理、市政管理、环境保护等地方性行政法规。4、我单位质量保证手册和有关文件。5、中华人民共和国颁布的现行安装工程施工的有关规范、规程及验收标准,所执行规范主要目录如下:建筑给排水及采暖工程施工质量验收规范 GB50242- 建筑电气工程施工质量验收规范 GB50303- 给排水标准图集 S1 、 S2 、 S3建筑工程施工质量验收统一标准 GB50300- 建设工程文件归档整理规范 GB/T50328- 建筑施工安全检查标准 JGJ59- 施工现场临时用电安全技术

5、规范 JGJ46- 建筑排水硬聚氯乙烯管道工程技术规格 CJJ/T29- 二、编制原则本施工组织设计方案在编制过程中,我方对图纸和招标文件进行充分的研究和分析,针对本安装工程的特殊性,制定了编制方案和编制计划。根据正式施工图纸、合同要求及本纲要,编制更为详尽的施工组织设计和项目质量计划,以作为指导现场施工的依据。并将迅速组织具有丰富施工管理经验的项目管理班子和能打硬仗的施工队伍进驻本安装工程现场,从机械设备、材料供应以及劳动力等多方面及时配备,确保各项目标的实现。我方将充分利用各种有利条件,以敬业、求实的工作作风,创一流的管理水平、一流的工程质量、一流的工程进度,优质、快速、安全地完成该工程的

6、建设任务,向业主交一个满意的答卷。三、编制内容本工程招标范围内的所规定的给排水系统安装、电气设备安装,共计二个分部工程的内容。主要内容为安装工程的质量保证体系、施工技术方案、保证质量的措施、施工进度保证措施、安全文明施工措施、施工配合管理措施、质量通病防治措施、现场消防措施等,并根据以上几方面内容进行编制。根据安装工程自身的特点,在编制施工方案时,重点突出以下二方面的内容:一是施工准备工作,二是策划施工活动过程。四、编制目的编制施工组织设计方案的目的是:为了有效地指导和管理施工生产,保证安装工程的工期,提高安装工程的施工质量,实现工期和质量的控制目标。第二节:工程概况一、概况本工程由湖南振业房

7、地产开发有限公司筹建,湖南方圆建筑工程设计有限公司设计,湖南环宇建设工程咨询监理有限责任公司监理,由湖南南托建筑股份有限公司承建施工。本工程主要为住宅小区共5栋,其中1#栋地下1层,地上30层,建筑面积19171.94平方米,建筑总高度:90.4m;2#地下1层,地上33层,建筑面积26825.96平方米,建筑总高度:99.1m为一类高层住宅楼,结构类型为剪力墙,标准层高2.9m,均为上人屋面; 10-12#栋地下1层,地上11层,单栋建筑面积5671.64平方米,建筑总高度:32.7m,为二类中高层住宅楼,结构类型为:异形柱框架剪力墙,标准层高:2.9m,为坡屋面。人防地下1层建筑面积164

8、76.25m,总建筑面积为约79445.45。二、安装工程的主要特点工作量不大,工期占有时间长。该安装工程主要包括给排水管道的安装、电气安装及设备安装配合预留预埋、浇筑设备基础等四方面的内容,系统比较复杂,功能比较齐全,安装工程的工作量比较繁杂。施工配合多:该工程由多家施工单位同时施工,安装工程在施工中必须与栏杆单位、消防安装、门窗单位等多家施工队伍密切配合,以确保工程施工进度和质量符合合同规定的要求。综上所述:只有掌握本安装的自身特点,才能在安装过程中做到有的放矢,才能把施工质量和施工进度时刻把握好,达到合同要求的质量目标和施工进度目标。第三节:施工前期准备安装工程前期施工准备工作可分为技术

9、准备、劳动力准备、材料准备、机具准备四大部分。为提高施工准备工作的质量,加快施工准备工作的进度,必须加强建设单位、设计单位、监理单位及分包施工单位四者之间的协调工作,并要做到统一步调,共同做好施工准备工作。建立健全施工准备工作责任制,按计划将责任落实到有关部门甚至个人,同时明确各级技术负责人在施工准备工作中所负的责任,各级技术负责人应是各阶段施工准备工作的负责人,负责审查施工准备工作计划和施工组织计划,督促检查各分项施工准备工作的实施,及时总结经验和教训。建立施工准备工作检查制度,使施工准备工作有组织、有计划、有分工地进行,检查的目的在于督促和发现薄弱环节,不断改进工作。由此可见,工程施工进度

10、的快慢、施工质量的好坏,都与施工准备工作有着直接联系,准备工作充分与否,直接影响到施工工序的能否正常进行,施工准备工作是组织施工生产的重要因素。一、技术准备认真熟悉和审查施工图纸,了解设计者的意图,结合水、电相关施工图纸,进行纵横比较和联系,使水、电专业相结合、相对照。发现有不合理或有疑问的地方,及时作好记录,作为日后图纸会审的内容,并把会审记录作为资料保存好。了解水、电各专业图纸上预留、预埋的孔洞和管线位置,并结合土建结构施工图纸,核对已留孔洞的标高、坐标,已保证安装工程的施工不受孔洞预留的影响。编制材料计划,列出各种材料的用量,并确定安装工程中各分项工程用工和机具使用情况,并汇总成表,以便

11、为材料准备和劳动力组织准备及机具准备提供可靠的理论依据。编制安装工程施工技术方案,确定采取的技术措施,保证施工技术既合理先进又能提高施工进度,缩短工期。编写详细的安全和技术方面的交底记录。交底内容应具体、明了且具有针对性,以保证安装工程施工安全和施工质量符合规范要求。组织施工人员进行技术培训,使职工对各项技术操作规程、规范做到心中有数,在安装时才能做到有的放矢,确保工程施工质量符合规程、规范的要求。二、材料准备根据施工进度计划的要求,按材料名称、规格、使用时间、材料储备定额和消耗定额进行汇总,编制材料需要量计划,为组织备料、确定仓库、堆放场地所需面积和组织运输等提供依据。根据材料计划单,组织货

12、源,联系生产厂家,确定加工、供应地点和供应方式,使材料的供应不影响工程的施工进度。材料的供应由项目部依据工程的进度计划和实际的工程进度,按实提出采购申请计划,经审批后由材料部进行采购。主要材料采购应在建设单位指定的供应商内进行采购。 材料供应商应提供相应产品合格证、质量保证书、出厂检验报告等有效证件,以防不合格产品进入现场。材料进场后,及时向甲方代表和监理公司进行报验。由业主单位定厂、定价的材料,应提前报监理公司和业主单位进行审核,以便尽早确定厂家和价格,便于落实材料的采购。由业主供应的设备,提前报监理理公司和业主单位进行审核,确保设备的型号、数量及各项技术参数符合设计要求,同时对业主供应的设

13、备提出到货时间,以便业主与供应商签订合同时落实供应计划。三、劳动力组织和准备组织建立精干的施工班组,认真考虑各专业、各工种之间的合理搭配,技术工与普通工的比例要满足合理的劳动搭配。根据各施工阶段中各分项工程的工程量,并结合施工图预算中用工情况,合理安排各工种人员进场,以提高劳动生产效率,杜绝“窝工”现象的发生,保证安装工程施工进度。对特殊工种要建立上岗制度,特殊工种的施工人员必须持证上岗,并建立档案,以确保用工质量。四、机具的准备根据采用的施工方案,安排施工进度,确定施工机械的类型、数量的进场时间,并编制安装工程使用机具的需用量计划。根据各施工阶段各专业使用机具的情况,由项目施工技术员进行合理

14、调配使用,以提高机具的使用效率。拟投入主要机具如下表所示。拟投入的主要机械设备表主要施工机具、设备需用计划序号设备名称规格型号单位数量备注1直流电焊机AX4300型台12交流电焊机BX6300型台13交流电焊机BX6500型台14手提砂轮机S3S150台45手提砂轮机SISI200台26冲击电钻561型把57冲击电钻568型把48手枪电钻J12610把59手动葫芦1t台110切割机J3-B-350台211电动试压泵台212手动试压泵台113台式焊接机20125mm台214电子焊接机20-110mm台215机械压接钳套6用于PP-R给水管导线连接16砂轮切割机台5 第四节:安装工程质量保证体系一

15、、项目部组织机构的建立项目部组建原则:根据招标文件界定的工作内容和安装工程的特点,确定项目施工管理人员的性质;根据我公司质量管理体系运行的需要;本着确保工程质量优良的目标,精心组织施工的原则。二、管理人员的职责项目管理的成败与选用的项目管理班子成员的素质有关,选用较高素质的管理人员,既便于项目管理,又能提高整体管理人员的素质。因此在选用项目管理班子成员时,一定要经过考核后谨慎选用。为便于项目管理,对选用的的管理人员,应明确其职责,对于不同岗位的管理人员其职责是不同的,项目管理人员职责如下表所示:序号名 称 管 理 岗 位1叶丽(项目经理)安装工程项目管理2何月安(技术负责人)安装工程施工技术管

16、理3陈诚(质量员)安装工程质量管理4刘年春(安全员)安装工程安全文明施工管理5张笑(材料员)安装用材料、机具、设备管理6胡茂(预结算员)安装工程预决算管理7朱丽娟(资料员)安装工程资料管理主要管理人员的职责如下:项目经理:合同管理、现场管理、生产各要素的组织与协调。项目质量员:质量控制、质量检测、质量记录、质量管理。施工技术员:控制分部工程施工质量、控制分部工程施工进度、控制安全文明施工、控制材料消耗。材料员:物资计划、物资保管、物资发放、物资管理工作。资料员:文件和资料的管理、质量记录管理、计量器具管理。三、质量目标管理本工程质量目标为合格工程公司按GB/T9002-ISO9002质量体系生

17、产、安装的服务的质量保证模式建立质量体系,并制定安装工程质量手册、质量体系程序文件和作业指导书等,作为质量控制的的效手段。按照公司质量体系运行规定,结合安装工程自身特点,对安装工程质量各阶段实施控制,并编制详细的质量计划作为质量控制目标的文件,使质量体系有效运行。四、物资的管理和控制1、物资管理建设单位应按乙方的计划要求的进场时间、物资型号、数量、质量等级要求,供应物资到场。甲供材料、设备的种类、规格、型号、质量等级与设计要求不符时,乙方有权拒绝收货;材料或设备的检验应由甲方代表、监理代表在场,合格的物资方可在工程上使用;乙方收到甲供物资后,应根据物资的不同要求,妥善保管。乙方采购的物资质量,

18、应符合设计和规范要求,并应向建设单位和监理单位组织材料报验,及时为好各种手续后方可使用。乙方采购的物资,应按甲方指定的生产厂家采购,保证物资质量。所用材料或设备在进场后,须做好防潮、防雨措施,确保材料或设备的质量不受外界环境的影响。2、物资的控制物资的采购和进货检验工程材料、设备需用计划由各专业施工员根据设计文件编制。在计划中明确材料或设备的规格、型号、数量、材质、进场时间以及质量要求。按照施工合同及有关材料、设备的供应文件,材料部门分门别类编制计划,并报建设单位组织采购。采购必须在合格供应商之间采购,合格供应商的评价、选择、控制等管理工作,由材料部门按公司质量体系文件进行评定。物资的检验应随

19、时做好记录,它包括:文件资料的验证:包括进货单、装箱单、质量证明书、合格证、产品说明书等。实物验收:即数量、规格、型号、标识等是否符合相应规定。必须经过验证合格的产品方能入库保管。甲供物资的控制项目部材料员负责与甲方有关材料人员配合进行甲供物资的管理工作,其物资的交接及验证时,甲方及监理相关人员应到现场共同实施。甲供物资应分别建帐和标识。甲方应按材料设备需用量计划的要求提供物资。物资的标识和保管入库房及现场的各类物资应有相应的标识牌(标牌、标签、标记等),以表明物资的名称、规格、验证结果等。对于半成品如支架等直接在其上作标记。物资领用、发放时,应在发放、领用单上标明材质、规格、型号、数量及用途

20、。作业班组在领用重要物资时,必须在领料单上注明用途及使用部位,以便查找。物资的保管应严格按规定进行:易燃、易爆物资、贵重物资单独存放保管,防雨防潮物资应有防雨防潮措施。物资的标识和保管工作由项目部材料员负责。五、文件和资料的控制1、文件和资料受控清单的建立用于本工程作为施工及管理依据的文件和资料主要有:设计图纸、质量体系文件、施工验收规范、质量检验评定标准、设计变更、施工组织设计方案、质量计划等,由项目部技术内业建立文件和资料受控清单。2、文件和资料的管理文件和资料的标识管理质量体系文件采用公司制定的统一标识的方法。施工验收规范、质量检验评定标准由项目部根据现行颁布的最新有效版本,统一作受控标

21、识。施工组织设计及专项施工方案由项目部统一作标识。文件和资料的配备施工验收规范、质量评定标准,由项目部配备,本工程执行的规范和质量标准详见编制依据一节。设计施工图、设计交底记录由项目部资料员在建设单位领取,项目部资料员负责发放、保管等管理工作。施工组织设计及专项施工方案由项目部分发,项目部资料员管理。技术变更拟定由项目部资料员在各专业施工员处领取并保管。六、建立检验和试验制度1、材料或设备的检验和试验进场入库的材料、设备须进行检验和试验。进货检验和试验工作由材料员负责,主要材料、设备会同施工员、质量员、建设单位代表、监理工程师进行。检验方法:随机资料检验、外观检验、无损检验、功能试验、对材质有

22、颖问的材料,应按规定进行理论和无损检测,检验程序为免检、抽检、全检。2、施工过程中检验和试验过程检验和试验:由试验工程师负责,主要工作应邀请建设单位代表、监理工程师共同进行监督。检验方法如下:目测法:采用看、摸、敲、照等方法,对检查对象进行检查。量测法:经过测量工具或计量仪表,用靠、吊、量、套等方法对检查对象进行检查。试验法:经过现场试验或试验室试验等化验手段,取得数据,分析判断质量情况。3、检验程度全检:主要用于关键过程或隐蔽工程等重要部位。抽检:适用于基本项目、允许偏差项目的检验。4、检验项目按质量标准规定划分为:保证项目、基本项目、允许偏差项目。保证项目由质量管理工程师负责检验;基本项目

23、和允许偏差项目,由班组长自检,施工员或质量员工程师抽检。七、质量记录的控制和保存1、质量记录种类:以文字记录;质量记录的形式由各责任人员按质量体系运行要求,在过程中形成。记录应真实、清楚、签字齐全,项目部资料员按体系运行要求,建立质量记录清单,并以此作为质量记录的标识。2、质量记录的收集和保管项目部资料员收集、保管工程竣工技术资料及进度、施工技术和外来质量记录,每月收集并整理。材料员收集保管材料、设备工作方面的记录。质安员收集、保管质量、安全管理工作方面的质量记录。3、质量记录的处理工程竣工后,按国家竣工资料管理规定,工程竣工技术资料报送档案馆和建设单位处理。其余质量记录收集整理,由安装工程项

24、目部负责保存。八、持证上岗记录本工程所有管理人员,按国家的规定实行持证上岗。为便于管理,所有证件由项目部统一保管,并建立持证上岗人员的台帐。本项目重要工种,如电工、焊工、等均做到持证上岗。第五节:安装工程施工方案及主要技术措施一、给排水安装工程施工方案及主要技术措施1.1本工程生活给水主干管采用钢塑复合管,水表后采用PP-R管电热熔管件连接。户内PP-R管敷设在后浇层内。给水系统分为三个区;1.1.1一层至十二层为低区加压区, 由小区低区变频加压设备供水, 低区加压区系统工作压力0.60MPa(1、2#栋); 1.1.2 一层至六层为低区加压区, 由小区低区变频加压设备供水, 低区加压区系统工

25、作压力0.60MPa (1012#栋);1.1.3十三层至二十二层为中区加压区, 由小区中区变频加压设备供水, 中区加压区系统工作压力0.95MP(1、2#栋); 1.1.4 七层至十一层为中区加压区, 由小区中区变频加压设备供水, 中区加压区系统工作压力0.95MPa(1012#栋); 1.1.5 二十三层至顶层为高区加压区, 由小区高区变频加压设备供水, 高区加压区系统 工作压力1.30MPa(1、2#栋)。1.2排水室内污水排水采用设伸顶通气立管的方式,采用排水硬塑管(UPVC管),跨层排水立管设防水套管及阻火圈。管材接口: UPVC管采用粘接; 1、给排水安装工程施工顺序给排水管道安装

26、施工顺序为:从下向上进行施工,主管干管支管试压与设备连接。2、给排水安装施工前准备资料的准备:认真收集与给排水安装工程有关的施工及验收规范、施工图纸、标准图集、质量验评标准等。给排水施工技术员,开工前认真熟悉施工图纸,核对管道的标高,并形成读图记录,作为图纸会审的记录。做好施工技术交底,针对给排水工程特点,在操作方法、安全事项、质量要求、自检记录、限额领料等方面,编制详细的施工技术方案,以保证安装工程施工顺利进行。操作方法:班组在施工过程中,按设计图纸的要求、技术变更通知书、给排水安装工程施工及验收规范、质量检验评定标准等要求进行施工。安全注意事项:施工人员必须严格遵守国家安全劳动保护法,所有

27、进入施工现场人员,要接受安全教育、防火教育,学习安全法规,并做好记录。质量要求:给施工班组和施工人员下达月生产任务时,同时下达质量要求和技术标准,写明所做工作的安装规范及验收标准,并作为考核安装工人的标准。自检记录:对施工班组应下达自检记录要求。施工班组生产的产品,要依据设计图、施工规范、质量检验评定标准进行自检,并写明工作部位,以便施工员复检,自检记录由施工班组长交施工员存档。3、UPVC塑料排水管道安装的施工方法和技术措施工艺流程安装准备预制加工干管安装立管安装支管安装卡件固定封堵洞口闭水试验通水试验通球试验竣工验收。安装准备材料准备:UPVC塑料管内外表层应光滑、无气泡、裂纹,管壁厚薄应

28、均匀致,直管段挠度不大于1%,管件造型应规矩、光滑、无毛刺;所购材料必须有合格证件;选用胶水与管材、管件应是同一生产厂家。工具准备:手电钻、电锤、钢锯、铣口器、活扳手、手锤、水平尺、套丝板、线坠等。预制加工根据图纸并结合实际情况,按预留口位置测量尺寸,绘制加工图。根据草图量好管道尺寸,进行断管,断口平齐,用铣刀或刮刀除掉断口内外飞刺,外棱铣15度角。粘接前应对承插口先做插入试验,不得全部插入,一般为承口深度的3/4.试插合格后,用毛刷涂抹粘接剂,先涂抹承口后涂抹插口,随即用力垂直插入,插入粘接时将插口稍作转动,以利粘接剂分布均匀,约30秒至1分钟即可粘接牢固,粘牢后立即将溢出的粘接剂擦拭干净,

29、多口粘接时注意预留口方向。排水立管的安装按设计坐标要求将洞口预留,尺寸准确。将已预制好立管段运到安装部位,按编号进行粘接连接,调整好立管垂直度,并固定好支架。立管最低层和最高层必须设置检查口,中间设置按设计要求进行,检查口中心距地为1000 mm;立管每层设伸缩节一个,安装应预留膨胀量1020mm,并顺水流方向安装;立管上支架高度为1.51.8m为宜,支架与管道接触紧密;立管安装完毕后,应检查三通口标高是否符合要求,无误后即可堵洞,并把甩口封堵严密。UPVC塑料立管的垂直度允许偏差为:每1 米允许偏差3 mm,全长5米以上允许偏差为不大于15 mm.立管在穿越楼板时,应加设套管,套管的大小比穿

30、立管径大二号,套管的环状间隙均匀一致,并用防火材料填塞,冒出板面部分作防腐处理。 UPVC排水管支架间距表排水横管管径(mm)DN50 DN75DN100 DN150 DN200支架最大间距(m) 0.50 0.751.00 1.50 2.00当UPVC塑料排水管道直线管段距离大于下表所规定的数值时,应设置检查口或清扫口,以便日后维修方便。管径(mm)DN50 DN75DN100DN125 DN150 DN200距离(m)1012152020 20 UPVC塑料排水干管纵横方向的弯曲允许偏差为:每1米允许偏差为1.5 mm,全长25米以上允许偏差为不大于38 mm.排水支管的安装按设计要求卫生

31、间、厨房预留长度不小于600横支管封堵即可。支管安装必须按设计要求放好坡度,并坡向立管,并及时把各预留排水口用相同厂家专用堵头封堵严密,防止杂物掉入管内。 排水支管的坡度应符合设计和规范要求,一般为2.6%.排水管道的闭水、通水、通球试验排水管道干、立、支管安装完毕后,对隐蔽的排水管道进行闭水试验。用橡皮胶囊把排水出口堵严,并对排水管道进行灌水,满水15分钟后再灌满并延续5分钟,以液面不下降为合格。排水管道在竣工前应进行通水、通球试验,先通水后通球。通水试验时,将设计给水系统1/3的配水点同时开放,以排水管道水流畅通且无渗漏为合格;通球试验时,通球球径不小于管内径的3/4,胶球从排水立管的顶端

32、投入,并注入一定的水量,以球顺利滚出为合格,并做好各项试验记录。4、给水管道的施工方法和主要技术措施给水管道施工工艺流程:安装准备预制加工干管安装立管安装支管安装管道试压管道冲洗竣工验收。施工准备给水管道安装工程正式施工前,施工人员首先要熟悉图纸,进行技术交底和材料准备,重点解决图纸中存在的问题,同时组织施工人员、机具和材料进场。在土建主体施工时,由于本工程楼板均为现浇,因此要特别注意各种套管的预留及预埋件的预埋,进行严格的技术复核,并及时办理隐蔽手续。在浇筑混凝土时,安装应派专人负责值班,及时解决现场出现的问题。热熔连接技术措施:管道热熔连接前,先把热熔器的加热模头安装好,然后通电开机,将管

33、材和管件同时无旋转推进熔接器模头内,待温度达到26050C时,立即把管材和管件从模头上同时取下,迅速无旋转地直线均匀插入所需的深度,使接头开成均匀凸缘。管道热熔时间、热熔深度及冷却时间应满中下表要求:公称直径(mm)热熔深度(mm)加热时间(s)加工时间(s)冷却时间(s)201454325167443220844402112645022.518655、管道支架安装管道支架设置的高度和间距,应符合设计要求和施工规范的要求。支架的尺寸和型式应根据现场实际情况确定,支架上孔眼应采用钻床进行开孔,严禁使用电、气焊进行开孔。支架上孔眼的孔径比所穿螺栓直径大12mm为宜;支架上飞边毛刺要及时打磨掉,其端

34、头要进行倒角处理。支架上焊缝要饱满且无夹渣,除埋入砼中的部分外,应及时刷防锈漆做好防护处理。支架安装时,成排支架一定要先放线后安装,并确保同层支架高度一致。立管支架一般要求以1.51.8m为宜。层高5m以上,平均设置两个管卡。对干、立管支架安装定位,应考虑布置美观,管道支架在梁上安装时,膨胀螺栓位置应处于梁的中线以上,这样能够使管道对梁的外力,不落在梁弯矩最大的地方,管子与支架抱箍必须牢固美观,且接触紧密。6、水压试验和系统冲洗生活给水管道的水压试验应符合规范要求,一般不大于10kgf/cm2,且不小于6 kgf/cm2;水压试验时,先进行强度试验。先把系统注满水,并排净系统内的空气,用手动或

35、电动压泵对系统进行加压至试验压力(为工作压力的1.5倍),以10分钟内压降不大于0.05Mpa为合格。强度试验合格后,再进行严密性试验。把系统压力降至工作压力,并作外观检查,以接口处不渗不漏为合格。系统水压试验合格后,对管道系统进行冲洗,冲洗应用自来水连续进行,并保证有足够的压力和流量,以管道末端的出水口处水质与入口处水质一致为合格,冲洗洁净后办理验收手续。二、电气安装工程施工方案及主要技术措施本工程电气安装,主要包括电气照明系统、及防雷接地系统二部分。电气安装工程的主要分项由线管、线盒的预留预埋,桥架的安装,管内穿线,电缆敷设,照明器具安装,配电箱(柜)的安装,设备接线,防雷接地安装,电气系

36、统调试等。1、电气安装施工顺序安装准备管路预制加工箱盒定位管路连接穿带铁丝扫管带护口穿线托盘安装电缆敷设配电箱安装设备接线照明器具安装系统调试 。 2、电气安装施工准备专业施工员认真熟悉施工图纸、施工规范,并组织工人进行学习。根据各电气分项的具体情况,提供详细的材料计划,确定到货时间。根据各分项的要求,确定机具的使用情况,准备施工机具。根据施工图的具体要求,编制施工技术交底,对施工班组的施工作业情况操作方法、安全注意事项、质量要求、班组任务单、班级自检记录等方面作详细的解释和交底。操作方法:施工员根据工程进度,按设计要求和施工规范及验评标准,对班组施工作业进行全面的交底,有针对性的对操作方法和

37、施工具体要求,作详细的交待,指导作业班组进行施工。安全注意事项:在进行技术交底部位施工时,对班组作业人员进行该部分的安全注意事项交底,并形成安全技术交底书,双方签字后,班组和施工员各执一份。质量要求:根据设计要求和施工规范及验评标准要求,明确所施工部位应达到的质量等级要求,并遵照规范、验评标准等内容,对班组进行详细的质量要求交底,并做好记录。施工任务单:是施工员对作业班组进行作业面和工作量的准确界定,是作业班组施工部位的准确量化。班组与施工技术人员和各执一份,任务单以书面形式下达,以工作面或进度时间为下达依据。班组的自检记录:班组每月向施工员报完成量时,必须同时交出本月完成量的自检记录,记录应

38、完整、真实,并明确施工部位,施工员抽检、质检员复检合格后,方可按所报完成时进行经济核算。3、电气安装工程主要施工方法和技术措施土建施工预留预埋时,应首先弄清土建装修要求,如建筑标高、装饰材料及抹灰装饰厚度,以此来调整预留预埋的高度和深度。混凝土内暗敷线管焊接或绑扎应严密、牢固,暗配盒、箱应在其对应的模板处,用防锈漆或其它有区别的油漆做好标志,引出混凝土墙、地面的管子要顺直,两根以上管引出时应排列整齐。所有管口应平齐、光滑无毛刺,并堵严密,不同专业的配管用不同标记和图纸相符的编号,严防漏配。PVC电线管暗配要求:线管暗敷时,以最近的线路进行敷设,且尽量减少弯头的数量,以便管内穿线时减少阻力;暗敷

39、线管的弯曲半径不小于管外径的6倍,弯管时采用专用弯管弹簧,用力均匀,弯头上严禁有折皱、裂纹;线管绑扎应牢固,绑扎间距不大于1米,线管的保护层厚度不小于15mm;暗敷于砌体内的PVC电线管,补槽时填充水泥砂浆的强度等级不小于M10作抹面保护,其厚度不小于15mm;所有进盒的电线管,必须采用锁扣连接,并做到一管一孔,没有线管进入的盒面上的敲落孔应保证完好无损。桥架安装:金属桥架安装时,应拉线安装支架,保证支架在同一直线上。桥架上支架的固定点间距应不大于2米,固定桥架的支架必须牢固、美观;桥架的连接有外连接和内连接两种,螺栓采用方径螺栓,且螺母放在桥架的外侧;不同电压、不同用途的电缆不宜敷设在同一桥

40、架内,如受条件限制确需安装在同一桥架内时,应采取隔板隔开;电缆桥架采用连接线接地;垂直敷设的电缆其垂直度允许偏差在5mm以内。金属桥架与桥架之间的接口平整,接缝严密无扭曲变形,支架设置合理,固定间距不得大于2m,在转角和分支处及端部应有固定点,固定可靠;线槽内敷设的导线应按回路绑扎成束,并应适当固定,导线不得在线槽内接头,安装在任何场所的线槽应需盖板齐全。管内穿线安装要求:在穿线前,应首先检查各个管口的护口是否整齐,如有遗漏或破损,均应补齐或更换。当管路较长或转弯较多时,要在穿线的同时往管内吹入适当的滑石粉。穿线时,同一交流回路的导线,必须穿入同一管内,不同回路、不同电压以及交流与直流的导线,

41、不得穿入同一管内。穿入管内导线包括绝缘层的总截面积,不应大于管子内截面积的40%,且穿入的导线应能满足日后维修更换要求,杜绝死线。导线在管内严禁有接头和扭结,也不得将导线接头埋入箱底板后的墙体,如有接头必须在箱、盒内。导线在盒、箱内应预留长度。在接线盒、开关、插座及灯头盒内导线应预留长度150mm,在配电箱内预留长度为配电箱周长的一半,出户导线应预留1.5米。在电气器具安装前进行导线绝缘摇测。首先将灯口盒内导线分开,开关盒内导线连通摇测,并将干线和支线分开测试,一人摇测,一人及时读数,并做好记录,摇动速度应保持在120r/min左右,读数应采用一分钟后的读数为宜。电缆敷设电缆敷设前,要认真检查

42、电缆型号、规格与设计是否相同,外观是否有扭绞,压扁,保护层断裂等缺陷。高压电缆敷设前做耐压及泄漏试验,低压电缆要用500兆欧表测量其绝缘情况,合格后方可敷设。敷设时在终端头及接头附近要有余留长度,直埋电缆应在全长上留少量长度,并做波浪形敷设。温度低于0时,不许进行敷设,否则要有计温措施,电缆的弯曲半径不应小于10倍电缆直径。敷设时不应进行交叉,电缆应排列整齐并加以固定,及时装设标志牌,直埋电缆沿线及其接头处应有明显的分位标志或牢固的标志。电力力缆和控制电缆应分开控制,力缆和控缆若敷设于同一侧支架上时,应将力缆放在控缆上面,直埋电缆上下须铺些小于100mm厚的软土或沙层,并盖以砖块或混凝土保护板

43、,其覆盖宽度应超过电缆两侧各50mm.电缆终端头和接头制作时,应严格遵守工艺规程,应在气候良好的条件下进行,并有防尘和外来污物的措施。电缆终端头与接头从开始剥切到制作完毕,必须连续进行一次完成,以免受潮。剥切电缆时不得伤及芯线和绝缘,包缠绝缘时应注意清洁,防止灰尘和潮气进入绝缘层,力缆终端头、电缆接头的外壳与该处的金属护套及绝缘层均应良好接地,接地线采用铜绞线,其截面不宜小于10cm2.配电箱、柜安装:配电箱、柜安装应在土建地面施工完后进行,墙柱上明装箱也应在土建施工完后进行,而暗装配电箱、接线箱应在土建抹灰装饰前,根据抹灰厚度进行。配电箱、柜安装位置应准确,部件齐全,箱体开孔合适,切口整齐,暗式配电箱盖紧贴墙面,零线经汇流排接,无绞接现象,油漆完整,盘内外清洁,箱盖、开关灵活,回路编号清晰,接线整齐,PE线安装明显牢固。配电箱、接线箱、分线箱如有引出管而

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
