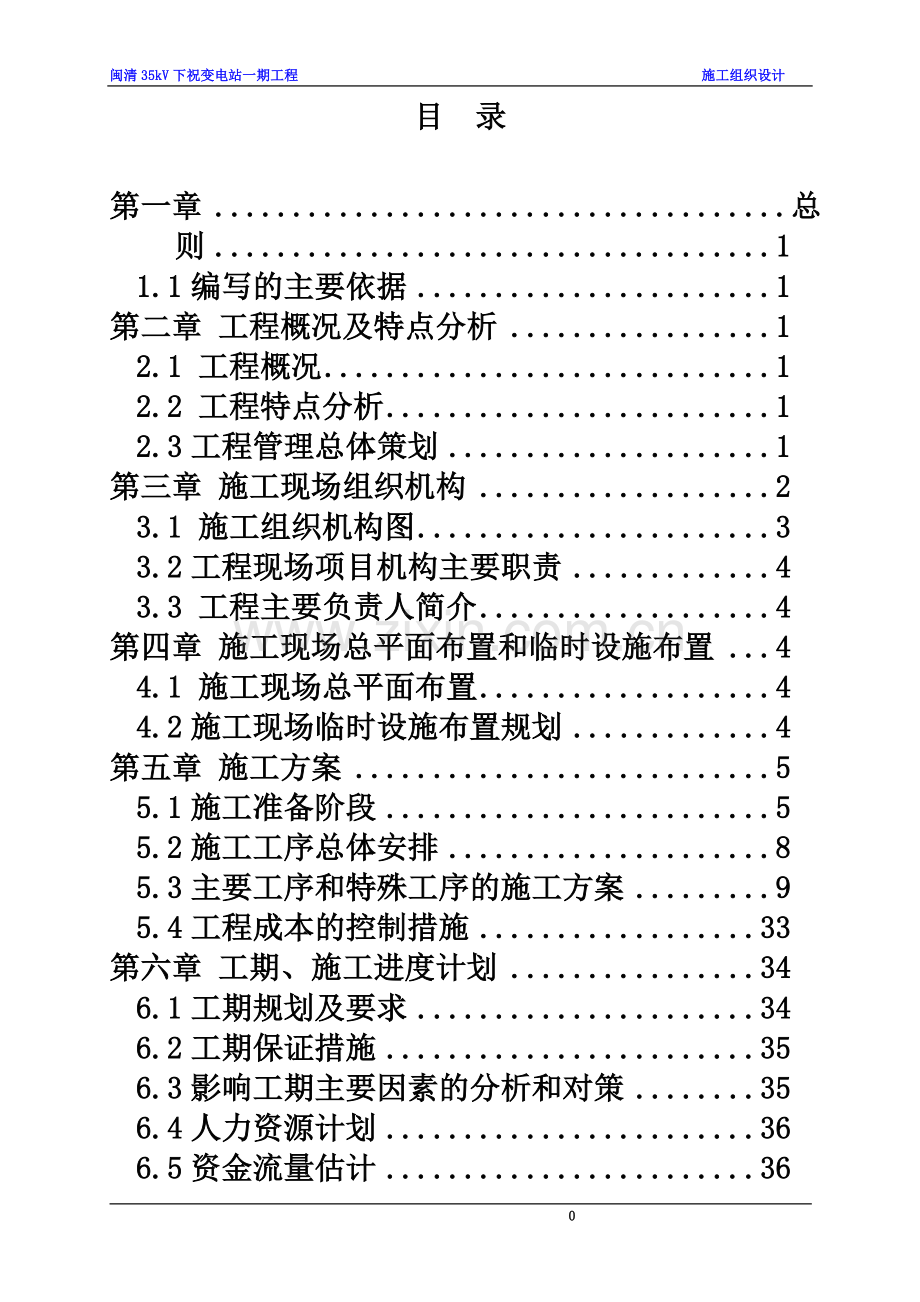

1、35kV变电站施工组织设计 (2)闽清35kV下祝变电站一期工程 施工组织设计目 录第一章 总则11.1编写的主要依据1第二章 工程概况及特点分析12.1 工程概况12.2 工程特点分析12.3工程管理总体策划1第三章 施工现场组织机构23.1 施工组织机构图33.2工程现场项目机构主要职责43.3 工程主要负责人简介4第四章 施工现场总平面布置和临时设施布置44.1 施工现场总平面布置44.2施工现场临时设施布置规划4第五章 施工方案55.1施工准备阶段55.2施工工序总体安排85.3主要工序和特殊工序的施工方案95.4工程成本的控制措施33第六章 工期、施工进度计划346.1工期规划及要求

2、346.2工期保证措施356.3影响工期主要因素的分析和对策356.4人力资源计划366.5资金流量估计366.6主要设备、供应计划材料37第七章 质量保证体系及保证质量的措施377.1质量保证体系387.2保证工程质量的措施39第八章 安全目标、安全管理及保证安全的措施418.1安全目标428.2安全管理组织机构及主要职责448.3安全管理478.4保证安全措施498.5本工程安全危险辨识及应急预案52第九章 环境保护及文明施工549.1环境保护549.2文明施工559.3文明施工考核、管理办法56第十章 计划、统计和信息管理5610.1计划、统计报表的编制与传递5710.2信息管理58附图

3、1闽清35kV下祝变电站工程 施工总平面布置图附图2 闽清35kV下祝变电站工程 施工进度计划网络图附图3 闽清35kV下祝变电站工程 施工程进度计划横道图 4第一章 总 则本施工组织设计是项目部在认真研究了闽清35kV下祝变电站工程 设计图纸及相关施工文件资料的基础上,根据国家标准规范,结合我公司的质量方针、质量目标及相关的标准进行编制的。1.1编写的主要依据1)闽清35kV下祝变电站工程 设计图纸及相关施工文件资料。2)国家、电力行业及各级主管部门工程建设有关的法律、法规、规程、条款及要求。3)输变电工程建设标准强制性条文实施管理规程国家电网科【2009】642号4)工程建设标准强制性条文

4、(房屋建筑部分)(建标2013)5)输变电工程建设标准强制性条文实施管理规程(国家电网科2009642号)6国家电网公司输变电工程达标投产考核办法(国家电网基建【2011】146号)7)国家电网公司基建安全管理规定国家电网基建【2011】1753号9)电气装置安装工程质量检验及评定规程DL/T 5161.11720029)电力建设工程质量监督检查典型大纲(火电、送变电部分)(电建质监200557号)10)业主提供和现场调查所收集的资料的本工程招标其他资料。12)福建源大电力工程有限公司质量(GB/T 19001-2000 idt ISO9001:2000)、环境(GB/T240012004 i

5、dt ISO14001:2004)和职业健康安全(GB/T280012001 GB/T19001-2000)管理体系文件。13)公司以往施工的35kV输变电工程成熟的施工方案、施工经验和工程总结。第二章 工程概况及特点分析2.1工程概况2.1.1工程简述工程名称:闽清35kV下祝变电站工程 。项目责任单位:国网福建省电力有限公司。设计单位:福建源发电力勘察设计有限公司。工程地点:闽清县下祝乡。资金来源:资本金由国网福建省电力有限公司筹建,资本金外资金为银行贷款。工程工期:预计开工后151天竣工。2.1.2 工程规模新建35kV下祝变电站工程,同时拟在对侧闽清35kV东桥变电站扩建35kV出线间

6、隔1回;闽清35kV东桥变35 kV远景共3回出线,前期建设2回,本期建设1回,架空出线,采用单母线接线; 35kV配电装置采用户外软母线半高型布置。本工程含对侧间隔建设。2.2 工程特点分析2.2.1变电站土建部分建筑工程:主控配电楼、化粪池、消防小间、屋外配电装置、站区排水、站区道路、站区围墙、站区挡墙及护坡;列入建筑施工的电气项目:站区及道路照明、全站防雷接地、开关盒、通风配电箱、土建阶段需预埋的管道等工程施工项目。2.2.2变电站电气部分 35kV变压器SZ11-6300/35 1台;SF6断路器2台;隔离开关5组;电压互感器4台;10kV高压开关柜11面;10kV并联电器成套装置1台

7、 ;1#主变保护测控柜1面;公用屏1面;微机五防1套;图像监控系统1套。2.2.3工程施工实施阶段特点分析2.2.3.1工程承包方式:采用单价包干按实结算方式。 2.2.3.2工作内容1)全部项目的土建、安装、调试、保修、验收、移交整套系统调试和参加联合试运行。2)甲供设备及材料的现场保管;承包商供应材料的采购、运输及保管。2.2.3.3工程目标要求按照招标文件工程工期开工后151日历天竣工。质量标准:达到国家、行业规程规范及质量标准要求。2.2.3.4施工作业条件环境状况1)交通运输本工程位于闽清县下祝乡,可利用省级公路、村道、乡道等道路,周边交通较为便利,能满足施工大型机械设备进场及工程材

8、料运行需求。2)供电供水工程施工中施工用电:拟从业主提供电源处进行搭接,并引入场内作为施工与照明之用。施工用水可从业主提供的水源接口处铺管引水至施工与驻地现场使用。3)材料供应根据工程所在地和建筑市场调查,福州市闽清县下祝乡地区地材较为充足。工程所需的砂、石料可在附近地域就近采集,能够满足施工需要;水泥、钢筋、油料等工程材料亦可按相关要求在闽清县及其附近地区进行筹购。2.3工程管理总体策划本工程建设实施过程中,在抓好安全、质量的同时,重点控制工程进度关键路线。充分发挥公司工程项目管理优势,施工时将科学组织,加强施工各工序之间的协调配合,有效保证工程按期竣工。同时公司拥有的施工、调试机具设备,可

9、在有效保证安全、质量的前题下,大大提高工作效率,缩短施工工期。第三章 施工现场组织机构3.1施工组织机构图机构设置的原则是:机构简单、关系明确、职责分明、集中领导、信息畅通、决策迅速、控制有力。根据以上原则和本工程具体特点,为保证工程质量,确保工期,降低成本,公司对工程实行项目管理,选派业务骨干,成立闽清35kV下祝变电站工程 项目部,我们拟定的项目部实行项目经理负责制,下设项目经理1人、项目总工程师1人、项目总经济师;项目部下设工程管理部和综合管理部,并将根据工程实际进展情况调整现场到位的人员。顺昌35kV仁寿输变电站工程项目部组织结构附图如下:福建亿山电力工程有限公司闽清35kV下祝变电站

10、工程 施工组织设计福建亿山电力工程有限公司总经理项目法人:国网福建省电力有限公司副总经理总工、安全总监监理闽清35kV下祝变电站工程项目部项目经理设计副总工程师副总经济师工程质量安全部财务部人力资源部设备部安装分公司计划经营部项目总工程师项目总经济师综合管理部工程管理部土建施工队财务管理经营计划信息管理组土建施工队吊装施工物资管理组安装调试队 福建亿山电力工程有限公司组织机构指挥线; 指导线; 工程相关方闽清35KV下祝变电站工程项目部 6福建亿山电力工程有限公司闽清35kV下祝变电站工程 施工组织设计3.2工程现场项目机构主要职责3.2.1项目经理岗位职责:对工程质量、安全、进度和施工技术负

11、全面责任,负责公司的质量、安全方针和目标在本工程的实施,根据公司的质量目标制定本工程项目的质量目标,并把项目质量目标分解和展开到与质量有关的部门,建立适宜的施工质量保证管理体系,确保施工过程处于受控状态。3.2.2项目总工程师的岗位职责:执行项目经理决策意图,负责组织建立、实施、保持本工程项目的质量管理体系,负责施工组织设计在本项目的贯彻实施,负责组织项目质量安全技术措施的编制工作,具体组织和指导质量、安全管理工作,负责对本项目重要施工方案的审定及实施,贯彻实施工程质量检验计划,协调工程总体施工进度。配合项目法人、监理工程师做好各项检查、中间验收、竣工验收及各项工作。领导并组织对项目法人的质量

12、信息和服务工作,满足项目法人的质量要求。3.2.3工程技术管理部职责:土建施工队职责:负责变电站土建工程的施工组织调度、施工技术、安全、质量、进度、成本等的管理,工程资料、计划统计,合同,信息情报搜集,计量标准,文明施工等。吊装施工队职责:负责变电站主变构支架、设备以及运输等吊装的施工组织调度、施工技术、安全、质量、进度、成本等的管理,工程资料、计划统计,合同,信息情报搜集,计量标准,文明施工等。安装调试队职责:负责变电站电气安装调试工程的施工组织调度,施工技术、安全、质量、进度、成本等的管理,工程资料、计划统计,合同,信息情报搜集,计量标准,文明施工等。安全管理组职责:施工安全管理,工地安全

13、宣传,安全监督检查,事故处理。质量管理职能部职责:质量检查、验收,计量标准,进货检验,不合格品控制,检验、检测、试验设备管理。3.2.4综合管理部职责:物供管理组职责:设备、材料询价、采购、计划供应、运输,保管、工具管理,机械设备租赁及配套使用,试验设备管理等。经营计划信息管理组职责:负责所辖信息的传递;后勤管理,资金收支,成本核算,劳动分配,医疗保健,辅助工雇用,消防保卫,环境保护等。3.3工程主要负责人简介项目经理:陈良海项目总工程师:甘家添第四章 施工现场总平面和临时设施布置4.1 施工现场平面布置图对本工程施工现场平面布置和临时设施的设计规划见附图的“施工现场总平面布置图”。工程实施后

14、将根据具体工程情况依照相关标准进行详细的施工总平面规划、建筑物、机械设备、装置型设施、标志牌、旗帜、绿化等设计和布置,并报建设单位同意后执行。4.2 施工场地临时设施布置规划临时设施布置视现场用地情况制定见第5.1.8“施工场地及生活设施准备”4.2.1 施工用电系统设计本工程施工用电系采用三相五线供电方式,保护方式系采用TT系统(即保护接地方式)。上述电动机及照明的额定电压为380/220V,电源;使用站内电源按最大300 kW负荷考滤。选用三相五芯70mm2电缆直埋敷设或用或根据实际场地地形按标准沿围墙采用架空线敷设,至总电源箱。用于实施本工程主要用电设备如下:序号用电设备名称功率台数备注

15、1搅拌机6.2 Kw/台12电钻1.5 kW14抽真空泵5.5 kW16电焊机10kW18切割机2.2 kW19液压弯管机2.2kW1 4.2.2施工用电技术措施根据施工现场临时用电安全技术规范规定,配电箱应采用铁板或优质绝缘材料制作,铁板的厚度应大于1.5mm,固定式配电箱的底与地面的垂直距离应大于1.3m,小于1.5m。施工现场总配电箱、分配电箱各配置有漏电保护的开关、闸刀开关、三相插座等,做到“一机一闸一保护”。总电源线由根据业主提供指定位置接入施工总电源箱内,分箱是根据不同设备所放置的位置。4.2.3 施工用电安全技术要求1)必须按照有关安全生产规范进行施工。2)每一种电器设备都要进行

16、可靠保护接地,不允许有的保护接零、有的保护接地。3)电机设备须有专人维护。操作、特种作业人员,须有操作证。4)各类用电人员必须掌握好安全用电基本知识和所用设备的性能,使用设备前必须按规定穿戴和配备好相应的劳保用品防护并检查电气装置和保护设备,是否完好,严禁设备“带病”运转,停用的设备必须拉闸断电,锁好开关箱,且锁匙应由操作人员保管。5)工地由专职电工进行安装,维修或拆除临时用电工程。第五章 施工方案5.1 施工准备阶段施工准备是搞好工程建设及管理的前提,必须按计划、有步骤的落实、监督,保证工程按计划开工,本工程开工前准备工作主要进行如下方面的准备工作:5.1.1施工技术资料准备项目法人免费按规

17、定数量提供6套图纸,公司工程技术部及资料室各1套,4套用于项目经理部施工管理,其余按合同要求编制竣工图移交项目法人或监理工程师。收到施工图后,由项目部组织各有关部门,各施工专业技术人员审核图纸,填写施工图审核记录,并参加由监理单位组织施工图会审,并以会议纪要书面形式报送项目监理部。 国产设备安装说明书、调试大纲、试验报告等资料从设备开箱中获得,或由项目法人供给有关资料的复印件。为争取时间,对一些关键的设备待设计确定具体的型号或落实厂家后,公司将与厂家联系提前拿到资料,以便做好安装调试技术准备。 针对主要设备和重要工序,由项目部组织各有关部门、各施工专业技术人员编制施工安全技术方案和作业指导书,

18、并按施工图纸设计技术交底与图纸会审制度对施工人员进行技术交底。5.1.2施工文件的编制由项目总工程师根据质量、安全、进度、成本管理目标,结合项目管理特点、工程特点、采用的施工方法及现场调查情况,依据公司管理体系要求,组织项目部有关成员进行工程策划并形成会签记录。根据策划记录、现场情况等资料、工程技术资料、施工图纸等,并按照施工技术管理制度,准备工程技术资料如下,同时根据工程施工实际情况再编制相关的施工方案和作业指导书,其编制技术资料如下:序号文件资料名称完成时间备注1现场管理组织机构和关键人员安排开工前2劳动力和管理人员需要计划开工前3编制材料表和材料采购计划开工前4拟用于本工程的施工机具清单

19、开工前5施工组织设计开工前6安全施工文明开工前7施工图纸的熟悉审查记录开工前8施工说明开工前9特殊作业施工保证措施开工前10施工方案及作业指导书。开工前视有关施工图纸的到位情况5.1.3施工方案及作业指导书5.1.3.1变电站工程部分施工方案及作业指导书a) 所内接地网及防雷接地施工方案及相关的作业指导书。b) 主控综合楼建筑工程施工方案及作业指导书。c) 设备、主变构支架基础施工方案及作业指导书。d) 脚手架搭设施工方案及作业指导书。e) 模板施工方案及作业指导书。f) 屋面防水卷材施工方案及作业指导书。g) 构支架及钢梁组装吊装施工方案作业指导书。h) 进站道路、所内道路施工方案及作业指导

20、书。i) 电缆沟施工方案及作业指导书。j) 电气一次系统设备安装施工方案及作业指导书。k) 电缆敷设及二次接线施工方案及作业指导书。l) 电气二次系统安装调试施工方案及作业指导书。m) 根据工程施工实际情况再编制相关的施工方案和作业指导书。5.1.4施工人员学习、培训针对本工程的新工艺和质量要求,为提高职工施工能力,保证安装、调试质量,由项目经理组织有关施工技骨干人员进行学习、培训。5.1.5技术交底工程开工前,应由负责施工的技术人员对全体施工人员进行施工技术交底,主要内容包括工程特点、主要施工方案、保证工程质量和施工安全的主要措施。必要时应进行考试。5.1.6 工程设备、材料准备项目部收到施

21、工图后,组织有关部门编制设备、用料计划,设备部根据工程进度及设备、材料计划选择合格的供方(生产厂家),并将分供方报业主和监理审批后进行招标。按6.6.4主要安装设备及材料供应计划供应。施工用材料应于开工前到位。为确保工期,项目经理部的工程管理部的质检人员应预先对到货的材料进行核对、检查。做好材料报验等手续,包括钢筋、水泥及各种配合比试验。5.1.7施工人力配置5.1.7.1管理层人员配置顺昌35kV仁寿输变电站工程项目部共安排管理人员7人,具体安排如下表序号管理类别安排人数(人)备注1项目经理12项目副经理(项目总工程师)13各专业工程师、质检员24专职安全员15材料管理16造价员15.1.7

22、.2变电工程施工人力配置根据工程量和施工工期要求,计划投入四个施工队:土建施工队、构支架吊装施工队、电气安装施工队、电气调试队,共计约70人。 土建施工队:拟投入30人,其中施工负责人1人、工程师1人、施工员2人、测工1人、电工1人、焊工1人、工人约20人。 构支架吊装队:拟投入10人,其中施工负责人1人,技术员1人种,起重工3人,测工1人,合格电焊工1人,机械操作工(吊车驾驶员)1人,高空作业工2人。 电气安装施工队:拟投入15人,其中施工负责人1人,工程师1人,电焊工1人,起重工2人,变电安装工人5人,导线压接工2人,机械操作工(吊车驾驶员)1人,其他工人2人。 调试队:拟投入10人,其中

23、施工队负责人1人,工程师1人,技术员2人,调试工6人。5.1.8施工机械设备准备5.1.8.1闽清35kV下祝变电站工程 主要施工机械设备配置清单详见下表:变电工程主要施工机械设备配置清单序号机具名称型号规格单位数量备注1挖掘机R220LC台12自卸汽车16T辆33装载机ZL50台24推土机东方红80202台15振动压路机12T台16砼搅拌机Jzc350型台27蛙式打夯机HW60台18砂浆机HJ15O 3KW台29平板式振动器台210插入式振动器台311灰浆搅拌机200L台212工具车0.75T台113水泵100150MM台414柴油发动机100KW台115钢筋切割机台116经纬仪DE2A台1

24、17水准仪NL32台118电焊机AX.BX系列台119试验仪器设备套120质检仪器设备套121电锤台222电能表现场校验仪SHC3台123高压试验变压器TSB 100.5台124高压开关测试仪GTKC1V台125各种电测仪表0.050.5级块1026计算机DELL台227对讲机KENWOOD对45.1.9施工场地及生活设施准备经过认真研究本工程总平面布置图,针对本工程的特点,将利用有限的现场条件,合理布置材料站、机具站、临时材料堆场、设备仓库等。在施工现场进行临时设施的实施前,须将拟定的场地布置图报项目监理部并经批准后方可实施。施工总平面布置图(现场加工场地布置、管线布置和其他场地布置):见附

25、图的“施工总平面布置图”。现场施工总平面按规范要求实行模块化管理布局,按实际功能划分为各个功能模块,分为办公区、生活区、施工区、设备材料堆放区。各模块区主要由现场环形混凝土道路、塑钢网板、铁艺栏杆、钢管栏杆等分隔而成。办公区:在站外边租住一四房一厅供工程项目部办公,约130m。5.1.10工地施工供电系统施工电源由业主提供的所外电源点引接至所内专用的施工总配电盘。根据施工现场实际出发,变电站施工用电严格按国家标准采用三相五线制,在各施工场地各区装设满足电气安全及相关技术要求的一、二、三级配电盘柜和便携式电源盘;为防止影响设备运输、吊装,采用三相五芯70mm2电力电缆直埋敷设,埋设深度不得小于0

26、.7米,并在地面设置明显标志。或根据实际场地地形按标准沿围墙采用架空线敷设,以满足现场临时用电需要。施工作业区采用集中广式照明,局部照明采用移动立杆式灯架。其施工供电系统布置情况详见附录的施工场地平面布置图。施工电源配电箱容量应满足各点施工要求,箱内开关采用漏电保护开关。工地用电设专职电工进行安装、维护管理。工地用的配电电源箱必须满足容量和漏电保护要求,配电箱的门应上锁,由专职电工负责管理。5.1.11道路先修筑进站硬化路面主干道和所区环形混凝土路面主干道路。所区内外混凝土道路采用先浇筑施工层,工程竣工前再浇筑移交层的方案,同时道路两侧形成排水坡度。临时道路将根据施工需要修筑,采用泥结石硬化路

27、面。办公区、生活区、材料加工场的人行便道路面硬化宽度不小于1米。5.1.12施工用水及排水施工用水由业主提供的水源点接至各施工用水点。排水管沟:在道路两侧先期修筑排水管沟,并定期维护,确保全所施工废水、污水用瓦筒管排放到指定地点。5.1.13消防设施工程实施阶段的工地按规定配备合格、有效的消防器材,并使用消防器材架、箱。5.2 施工工序总体安排根据施工合同工程工期要求于工程开工后 151日历天竣工。为保证在270日历天内高效圆满地完成各项施工任务,争创的优质工程,我们根据工程里程碑计划,将工程划分为六个阶段:第一阶段:施工准备、基础工程施工,进站内外主干道路先浇筑施工层;并根据施工进度预先合理

28、安排地下工程(如给排水管道等)施工、基础工程,站区至洋墩变电站线路基础,同时所有基础工程应在雨季前完成。第二阶段:生产10kV、35kV配电室及电容器、消防小间等建筑物上部工程,户外构支架吊装、全所接地网工程、道路电缆沟施工。第三阶段:屋外电气设备安装、建筑物装饰工程。第四阶段:屋内电气设备安装、电缆敷设接线、其它附属工程(包括水电、消防)完善。第五阶段:为电气设备调试阶段及其它土建完善附属工程。第六阶段:三级自检、预验收整改阶段。5.3主要工序和特殊工序的施工方案5.3.1总则1)确保变电站道路施工的工程质量,在工程施工中认真执行国家规范,做到施工规范化、技术先进化、经济合理化、安全适用,实

29、现创优质工程的目标。根据本工程实际情况编制以下主要工序和特殊工序的施工方案,部分未列入的一般施工工艺,施工时可按照有关专业规程,结合实际情况,制定相应的技术工艺准则。2)各施工方案及作业指导书与国家、行业及地方的现行标准、规范有抵触或不符之处,应按国家、行业及地方现行标准、规范的有关规定执行。3)施工项目建立健全技术责任、技术复核、合理化建议管理等制度,做好施工组织设计和施工方案的编审工作。脚手架工程及有特殊工艺要求的工程、特殊工序(如防水、焊接)等特殊部位、结构、工序的施工,项目部根据工程具体资料,制订有针对性的技术措施,报工程项目总工程师审批后方可施工。4)施工过程中应严格执行国家、行业及

30、地方颁布的技术标准和技术规程,以及各种建筑材料、半成品和成品的质量标准,认真执行公司有关的施工管理规定。5)施工过程中使用新结构、新材料、新工艺、 应用新型施工机械及采用新的检测、试验手段,必须经过试验和技术鉴定,并制定可行的技术措施,形成新的技术工艺标准补充条文,报公司总工审批后试行。6)施工过程严格按设计施工图纸进行施工,设计图纸须经会审后方可投入施工。如发现设计图纸与国家、行业及省市现行设计、 施工规范和操作规程有抵触之处,应由施工管理人员向设计单位、工程监理(建设单位)反映解决,在未有明确意见前不得施工。7)分部、分项工程的施工作业前, 现场施工管理人员应将具体的施工准备、工艺标准、质

31、量要求和注意事项等向操作人员进行交底,尤其是一些重要部位和关键工艺的施工,应有针对性地进行技术交底,并制订、实施相应的跟踪检查措施,加强计量、检测、起重设备的管理;确保施工质量符合标准。8)操作人员必须领会设计图纸要求和技术交底要求,施工过程中应自觉坚持自检、互检、交接检制度,发现问题,及时整改。9)在施工过程中, 施工管理人员按现行有关的建筑工程质量验收规范标准进行定期或不定期的检查,发现问题及时处理。10)施工现场应认真做好工程项目质量记录填写、保管和技术档案的整理和归档工作,使之与工程开工、施工过程、工程竣工同步。11)工程完工后,项目经理、项目技术负责人应及时组织施工管理人员等总结施工

32、经验,不断提高操作工艺水平。5.3.2 建筑工程方案5.3.2.1施工测量放样1)施工测量组织工作由项目工程管理部专业测量人员成立测量小组,根据业主提供的坐标点和高程控制点进行工程定位、建立轴线控制网。按规定程序检查验收,对施测组全体人员进行详细的图纸交底及方案交底,明确分工,所有施测的工作进度及逐日安排,由组长根据项目的总体进度计划进行安排。2)施工测量的基本要求 施测原则-严格执行测量规范;遵守先整体后局部的工作程序,先确定平面控制网,后以控制网为依据,进行各局部轴线的定位放线。-必须严格审核测量原始数据的准确性,坚持测量放线与计算工作同步校核的工作方法。-定位工作执行自检、互检合格后再报

33、检的工作制度。 -测量方法要简捷,仪器使用要熟练,在满足工程需要的前提下,力争做到省工省时省费用。-明确为工程服务,按图施工,质量第一的宗旨。紧密配合施工,发扬团结协作、实事求是、认真负责的工作作风。 准备工作-全面了解设计意图,认真熟悉与审核图纸。施测人员通过对总平面图和设计说明的学习,了解工程总体布局,工程特点,周围环境,建筑物的位置及座标,其次了解现场测量座标与建筑物的关系,水准点的位置和高程以及首层0.000的绝对标高。在了解总图后认真学习建筑施工图,及时校对建筑物的平面、立面、剖面的尺寸、形状、构造,它是整个工程放线的依据,在熟悉图纸时,着重掌握轴线的尺寸、层高,对比基础,楼层平面,

34、建筑、结构几者之间轴线的尺寸,查看其相关之间的轴线及标高是否吻合,有无矛盾存在。5.3.2.2土(石)方工程1)土方开挖施工方案 挖土方前,根据工程土质和地下水位情况制定出排水或降水方案。 土方开挖采用机械化施工,自卸汽车运土,人工修整,土方放坡坡度以1:0.3边坡开挖时,基坑边严禁堆放土方,应密切注意边坡稳定性,发现情况及时与建设单位、设计单位联系,做好开挖围护措施。 土方开挖分层分段开挖,土方开挖每工作层2.5米。 在施工过程应做好基坑排水工作,考虑周边设置排水沟、积水坑排水,场地水严禁排入坑内,做好地面组织排水工作。 在开挖至设计标高停止机械开挖,采用人工平整,并通知设计人员到场进行地基

35、验收,及时施工砼垫层。 采用机械运输工具把淤泥及弃土用自卸车运至业主指定地点堆放。在运输中,运输车辆密封性要好,防止运输中的“滴、洒、漏”现象。场外购土运至工地,利用推土机推平,碾压机碾压方法进行作业。汽车进出工地应专人指挥,及时清理车箱四周可能掉落的土石清理干净,外运土方按指定地点倾倒,污染的路面应立即清扫。 夜间施工应有足够的照明,并有专人指挥照看。土方开挖前应全面调查了解地下管网并做好保护工作,确保安全可靠。 土方工程施工中,应经常测量和校核其平面位置,水平标高和边坡坡度是否符合设计要求。平面控制桩也应定期复测和检查是否正确。 基坑、基槽挖好后应做好保护措施,防止基底土暴晒或雨水浸泡,并

36、及时通知有关单位进行验槽,合格后立即进行基底封底工作。2)土方回填方案和措施 回填区域内的积水、杂物、淤泥必须清理干净。 用来回填的土必须符合设计及规范要求。填土前必须检验土的含水量率,当土的含水率大于最优含水率范围时,应采取翻松、晾、晒、风干法降低含水量,如含水量偏低,必须预先洒水润湿,使之符合最优含水率的要求。 回填之前必须检验确定土的最大干容重,同时根据所选用的土料、压实机械的性能,通过试验确定含水量控制范围,每层铺土厚度压实遍数等,应符合规范要求。 回填时应先内后外,先填场地最低部份。 每层铺填厚度应控制在实验要求的允许范围内,每铺填一层,应及时夯实,通过现场检验确定密实度是否符合规范

37、要求。若密实度达不到要求,应进行加夯,只有密实度达到要求后方可铺填后一层土。 对必须分段回填的区域,每层接缝处应作成斜坡形(倾斜度应大于1:1.5)上、下层错缝距离不应小于1m。 夯实前应先用人工初步平整,夯实时,要按照一定方向进行,一夯压一夯,夯夯相接,行行相连,每遍纵横交叉,分层夯打。打夯时行夯路线应由四边开始,然后再夯中间。3)质量控制与检验 土料运至现场应由专职人员检验土质和含水量是否符合规范及设计要求。同时用扦检验铺土厚度。 认真控制挖填面层标高和平整度。场平标高与面层平整度是检验土石方场平整工程外观质量的重要标准,要不间断、及时地进行跟踪测量,复测检查,并加强各坐标点、高程点的维护

38、,以控制开挖回填标高,确保场地平整高程、边界误差在规定范围内。当土方挖填到面层时,应严格按照设计标高布设方格网,测定挖填标高位置,然后用机车并配部分人工进行修补扫平压实,直至达到设计与规范要求。 每层填土夯实后及时进行土壤密实度检验,检测点数按下列要求:基槽每层,每20-50cm厚取样一组,室内填土每层按100-500m2取样一组。取样部位应在每层夯实后的下半部。 严格控制土的含水量,只有含水率符合要求的土方可用来回填。 应严格控制每层的铺土厚度,对大块状土料,必须先破碎。5.3.2.3变电站道路工程施工方案1)施工工艺流程路基施工铺平夯实分层铺设拉线设标志清理基土养护成品保护打抹压光水泥砼振

39、实基层表面湿润2)施工主要控制措施 路基施工:强度和稳定性的路基是保证路面稳定的基本条件。 路基土石方调配应尽力以挖作填,尽力减少调配距离,努力做到填、挖、弃合理,并确保工程质量。 路基填方用土应符合设计要求,路基填土应不含任何不宜使用的土。 路基的施工过程中应及时做好排水。 处于回填土区地段的道路路基应分层夯实,每隔300mm左右压实。 雨天不宜进行路基施工,以免将基土扰动。 路基土石方工程完工时,应自检并会同监理单位验收。 清理基土:路面基层施工前应对路基进行全面检查,其平整度和压实度应符合设计及规定要求。铺设垫层前先检验基土土质,压实严格按设计要求中规定进行验收合格,清除松散土、积水、污

40、泥、杂质,并打夯两遍,使表土密实。压实完毕后应加强养护,控制行车,不使出现车槽,并注意排水。 拉线设标志:在路四周拉线,在地面上设置标桩,找好标高、挂线,作控制铺设手摆片石、碎石、粗砂垫层厚度的标准。 分层铺设:手摆片石铺设时由一端铺向另一端,铺摊均匀,不得有分离现象,表面空隙应以细碎石填补并灌砂。铺完一段,压实前洒水使表面湿润, 以保持砂的最佳含水量。碎石垫层应有良好级配。 碾压夯实:分层进行压实,第一次厚度为一半厚,第二次同砂垫层一起反复压实至无轮迹为止。碾压遍数由现场实际情况确定,压实后的密实度应符合设计要求。 基层表面湿润:基层表面要提前湿润,但不得有积水现象,可以避免过多的砼水分流失

41、影响路面浇筑质量。 水泥砼的振实:用平板振捣器振捣密实,或采用30kg重滚筒,直至表面挤出浆来即可。低洼处应用砼补平,并应保证面层与基层结合牢固。道路交叉口及接缝的施工应严格按设计要求去做。 打抹压光:待2-3小时砼稍收水后,采用铁抹子压光,压光工序必须在砼终凝前完成。施工缝应留置在缩缝处,当撤除伸缩缝模板时,用捋角器将边捋齐平,待砼养护完后再清除缝内杂物,按要求分别灌沥青材料。 养护:压光12小时后即覆盖并洒水养护,养护应确保覆盖物湿润,每天应洒水3-4次(天热时增加次数),约需延缓10-15天左右。混凝土板在养护期间和填缝前,应禁止车辆通行,在达到设计强度的40%以后方可允许行人通行。3)

42、质量标准及检验要求序号检查项目质量标准检查方法1原材料相关验收规范出厂证件及试验报告2混凝土强度相关验收规范试验报告及强度评定资料3路基质量相关验收规范施工记录及试验报告4路面外观质量相关验收规范观察检查5伸缩缝及施工缝留置质量相关验收规范观察检查6路面厚度偏差相关验收规范尺量或钻孔7路面宽度偏差相关验收规范尽量8路面平整度相关验收规范直尺及塞尺9纵、横坡高程偏差相关验收规范水平仪10纵、横缝顺直度相关验收规范拉线4)变电站道路工程施工质量通病及预防措施详见下表:变电站道路工程施工质量质量通病及预防措施质量通病原因分析预防措施使用后或经雨季路基下沉,造成路面结构破坏每层虚铺厚度过大,压实或夯实

43、后达不到要求的密实度;回填土含水量过大或过小,偏离最佳含水量;土中挟带大块硬土块;在填土中含有树根、杂草或有机垃圾等杂物。回填土每层虚铺厚度控制在20-25cm,有效碾压或夯实遍数不少于4遍;严格控制压实度及压实含水量在最佳含水量;回填土中对大于10cm的硬土块要打碎或剔除;回填土中的杂草、树根应在填筑前清除,含有机质的土不得使用。路面使用后,路面出现起砂、脱皮、露石子现象水泥砂浆拌合物的水灰比过大或搅拌不均匀;压光工序安排不适当,以及底层过干或过湿等,造成压光时间过早或过迟;压光次数不够,压得不实,出现析水起砂;养护不适当;地面尚未达到足够强度就上人走动,使地面受到磨擦等作用;原材料不合要求,如水泥强度等级低,砂子粒度过细,砂子含泥量过大

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
